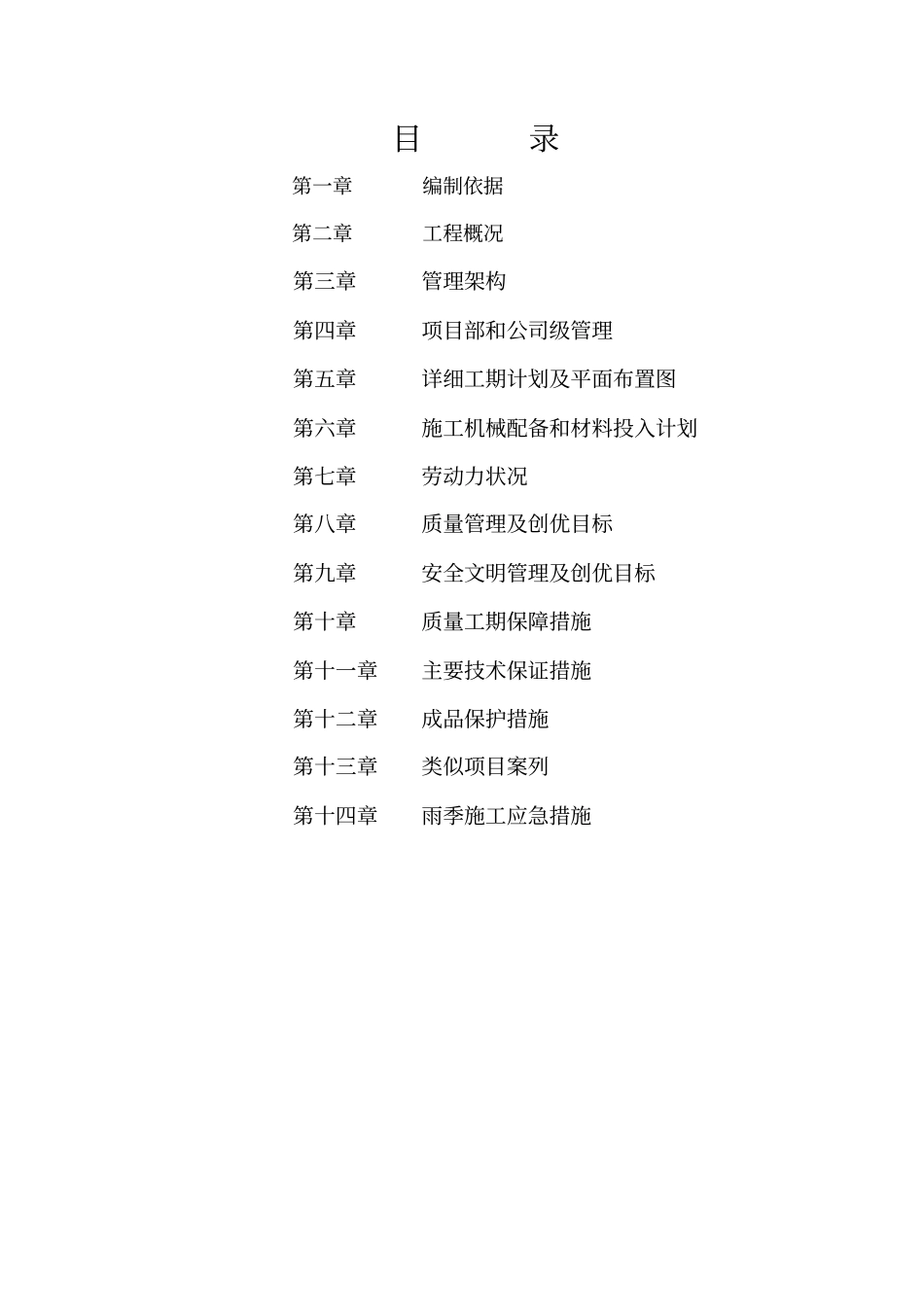

禅城项目土石方工程施工组织设计编制单位:编制日期:年月日目录第一章编制依据第二章工程概况第三章管理架构第四章项目部和公司级管理第五章详细工期计划及平面布置图第六章施工机械配备和材料投入计划第七章劳动力状况第八章质量管理及创优目标第九章安全文明管理及创优目标第十章质量工期保障措施第十一章主要技术保证措施第十二章成品保护措施第十三章类似项目案列第十四章雨季施工应急措施第一章编制依据第一节编制依据现场踏勘所了解的初步情况;国家及广东省现行的技术政策、技术标准、施工及验收规范、工程质量验收标准等有关文件;1
1本工程现场实际情况1
2《建筑地基基础工程施工质量验收规范》(GB50202-2002)1
3《民用建筑工程室内环境污染控制规范》(GB50325-2006)现行的安全施工以及文明施工的有关规定;招标方的有关技术标准要求

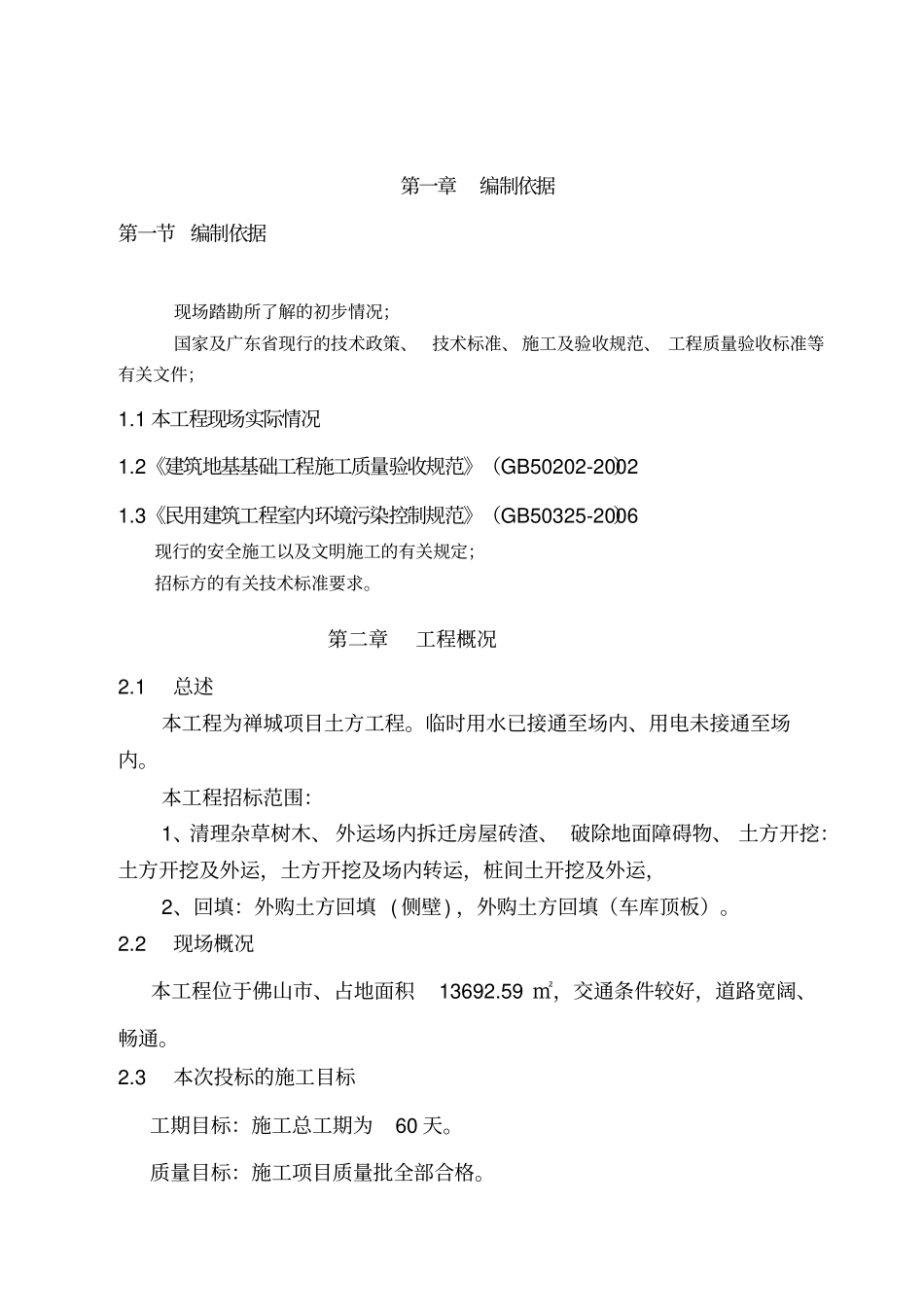

第二章工程概况2
1总述本工程为禅城项目土方工程
临时用水已接通至场内、用电未接通至场内
本工程招标范围:1、清理杂草树木、外运场内拆迁房屋砖渣、破除地面障碍物、土方开挖:土方开挖及外运,土方开挖及场内转运,桩间土开挖及外运,2、回填:外购土方回填(侧壁),外购土方回填(车库顶板)
2现场概况本工程位于佛山市、占地面积13692
59㎡,交通条件较好,道路宽阔、畅通
3本次投标的施工目标工期目标:施工总工期为60天
质量目标:施工项目质量批全部合格
安全目标:不出现大小安全事故
施工环境管理目标:不扰民,创建安全文明工地
4本工程的重点及难点重点:1、组织好土方开挖机械、运输车辆、降排水泵等按部就班施工作业,并做好各方协调工作
2、按工期要求,整体部署每天必须完成的开挖工程量
3、保证施工开挖面(基坑)、道路、泥尾畅通
4、安全措施防护
难点:1、场地交通状况及交叉作业,基坑降排水
2、雨季施工对土方开挖影响
3、交通管制对土方运输影响
