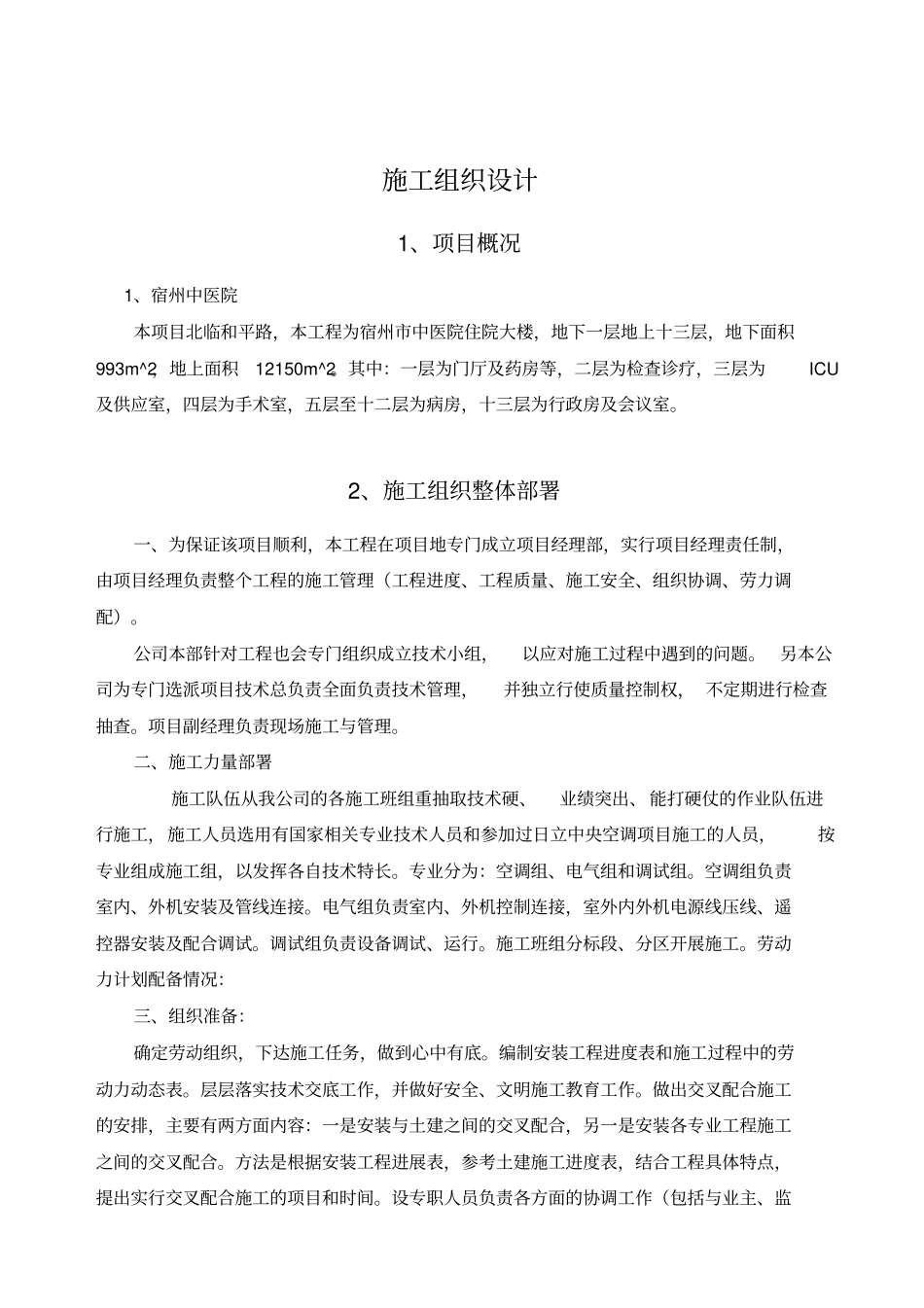

宿州市中医院住院大楼中央空调工程施工组织设计编制人:王猛审核人:郝敬印2012年2月2日施工组织设计1、项目概况1、宿州中医院本项目北临和平路,本工程为宿州市中医院住院大楼,地下一层地上十三层,地下面积993m^2,地上面积12150m^2
其中:一层为门厅及药房等,二层为检查诊疗,三层为ICU及供应室,四层为手术室,五层至十二层为病房,十三层为行政房及会议室
2、施工组织整体部署一、为保证该项目顺利,本工程在项目地专门成立项目经理部,实行项目经理责任制,由项目经理负责整个工程的施工管理(工程进度、工程质量、施工安全、组织协调、劳力调配)
公司本部针对工程也会专门组织成立技术小组,以应对施工过程中遇到的问题
另本公司为专门选派项目技术总负责全面负责技术管理,并独立行使质量控制权,不定期进行检查抽查
项目副经理负责现场施工与管理
二、施工力量部署施工队伍从我公司的各施工班组重抽取技术硬、业绩突出、能打硬仗的作业队伍进行施工,施工人员选用有国家相关专业技术人员和参加过日立中央空调项目施工的人员,按专业组成施工组,以发挥各自技术特长
专业分为:空调组、电气组和调试组
空调组负责室内、外机安装及管线连接
电气组负责室内、外机控制连接,室外内外机电源线压线、遥控器安装及配合调试
调试组负责设备调试、运行
施工班组分标段、分区开展施工
劳动力计划配备情况:三、组织准备:确定劳动组织,下达施工任务,做到心中有底
编制安装工程进度表和施工过程中的劳动力动态表
层层落实技术交底工作,并做好安全、文明施工教育工作
做出交叉配合施工的安排,主要有两方面内容:一是安装与土建之间的交叉配合,另一是安装各专业工程施工之间的交叉配合
方法是根据安装工程进展表,参考土建施工进度表,结合工程具体特点,提出实行交叉配合施工的项目和时间

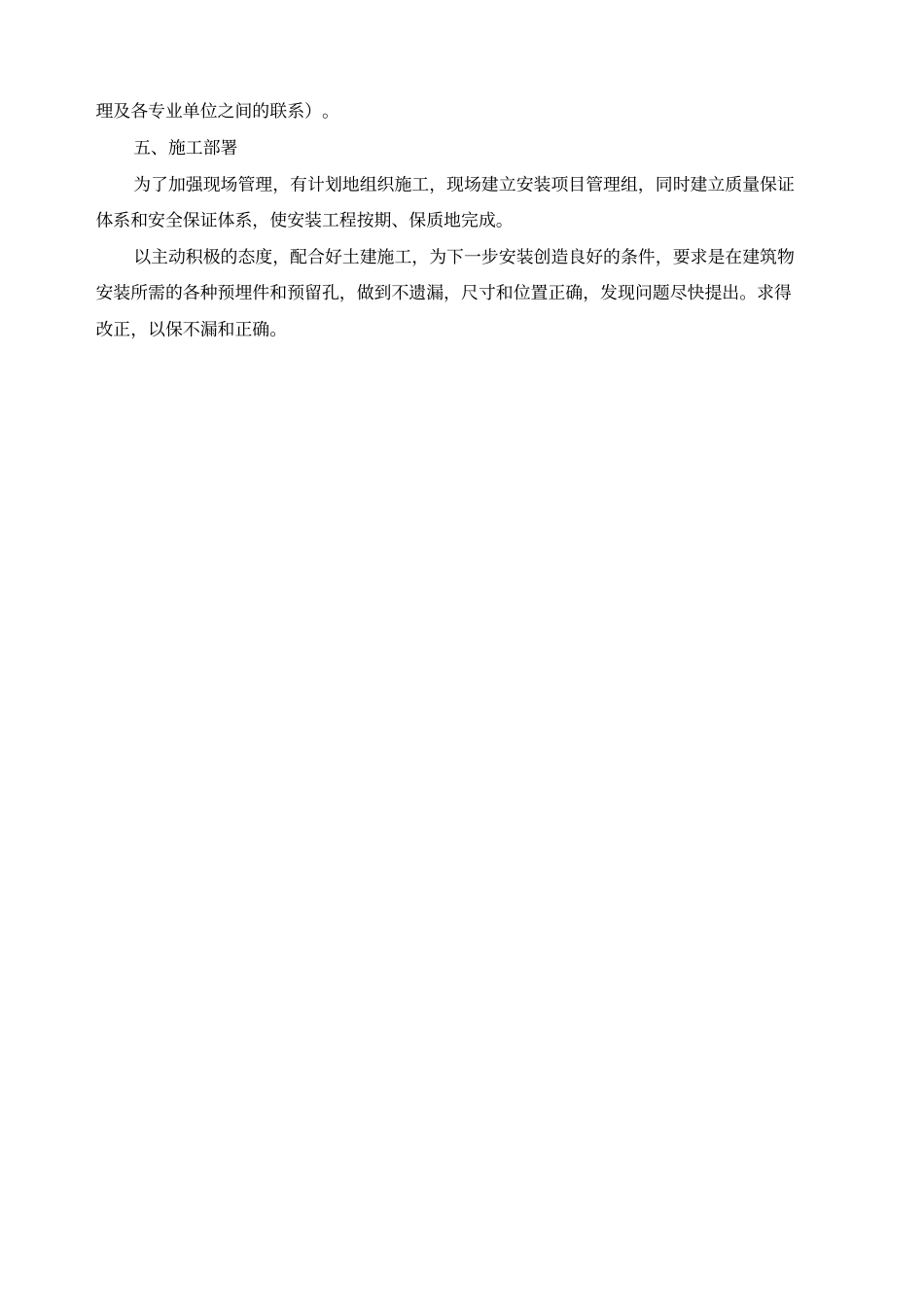

设专职人员负责各方面的协调工作(包括与业主、监理及各专业单位之间的联系)
