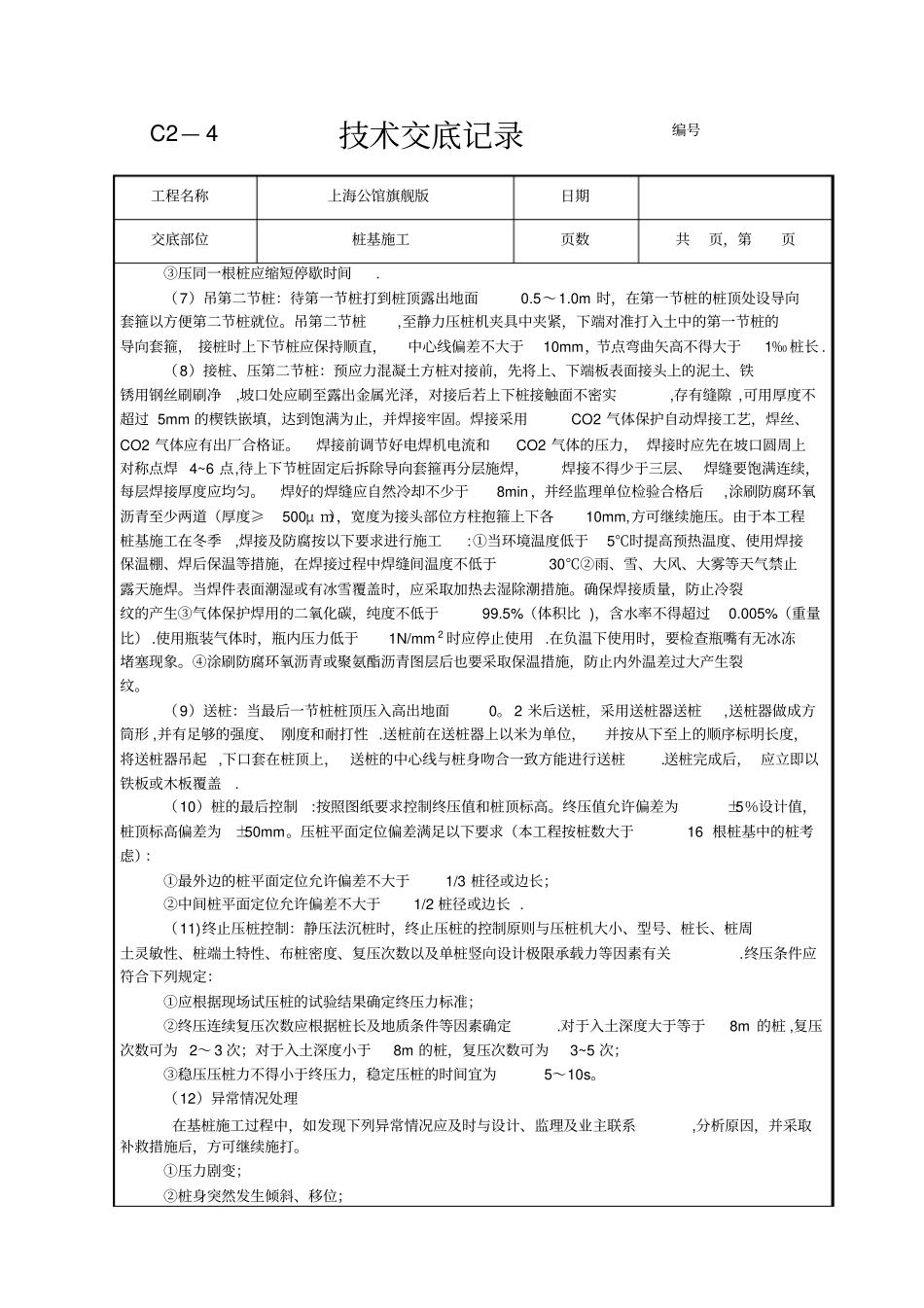

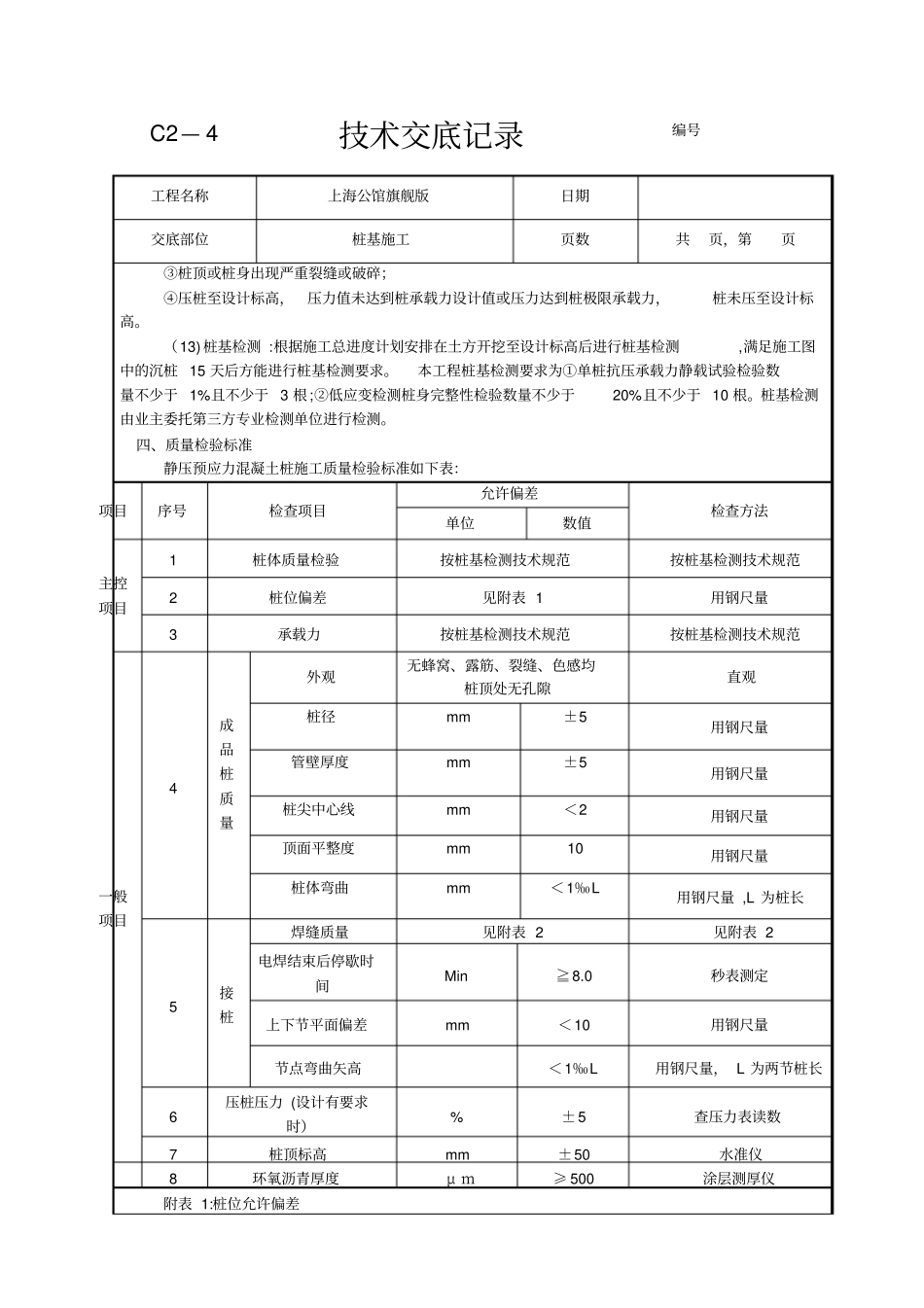

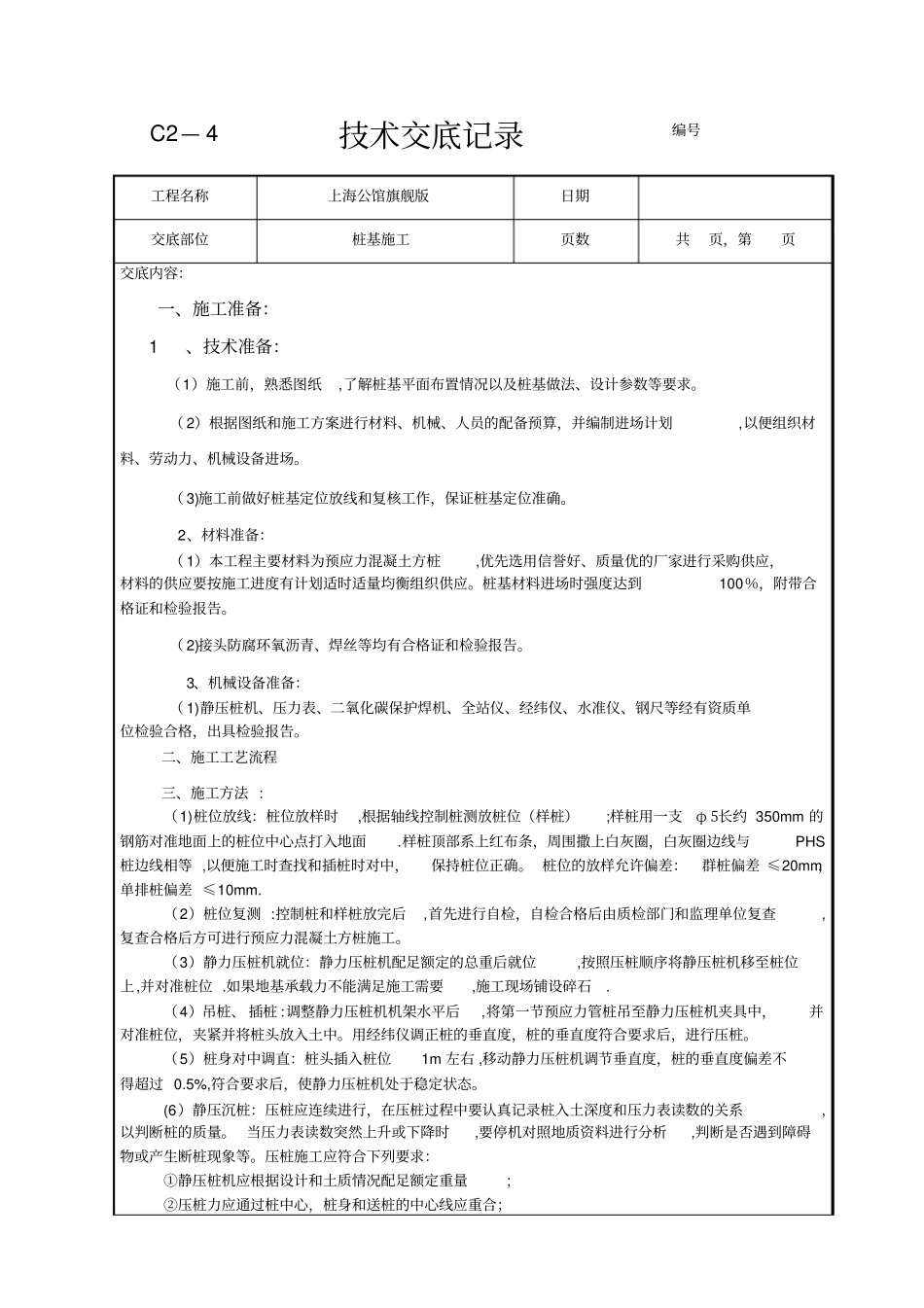

C2—4技术交底记录编号工程名称上海公馆旗舰版日期交底部位桩基施工页数共页,第页交底内容:一、施工准备:1、技术准备:(1)施工前,熟悉图纸,了解桩基平面布置情况以及桩基做法、设计参数等要求
(2)根据图纸和施工方案进行材料、机械、人员的配备预算,并编制进场计划,以便组织材料、劳动力、机械设备进场
(3)施工前做好桩基定位放线和复核工作,保证桩基定位准确
2、材料准备:(1)本工程主要材料为预应力混凝土方桩,优先选用信誉好、质量优的厂家进行采购供应,材料的供应要按施工进度有计划适时适量均衡组织供应
桩基材料进场时强度达到100%,附带合格证和检验报告
(2)接头防腐环氧沥青、焊丝等均有合格证和检验报告
3、机械设备准备:(1)静压桩机、压力表、二氧化碳保护焊机、全站仪、经纬仪、水准仪、钢尺等经有资质单位检验合格,出具检验报告
二、施工工艺流程三、施工方法:(1)桩位放线:桩位放样时,根据轴线控制桩测放桩位(样桩);样桩用一支φ5长约350mm的钢筋对准地面上的桩位中心点打入地面
样桩顶部系上红布条,周围撒上白灰圈,白灰圈边线与PHS桩边线相等,以便施工时查找和插桩时对中,保持桩位正确
桩位的放样允许偏差:群桩偏差≤20mm,单排桩偏差≤10mm
(2)桩位复测:控制桩和样桩放完后,首先进行自检,自检合格后由质检部门和监理单位复查,复查合格后方可进行预应力混凝土方桩施工
(3)静力压桩机就位:静力压桩机配足额定的总重后就位,按照压桩顺序将静压桩机移至桩位上,并对准桩位
如果地基承载力不能满足施工需要,施工现场铺设碎石
(4)吊桩、插桩:调整静力压桩机机架水平后,将第一节预应力管桩吊至静力压桩机夹具中,并对准桩位,夹紧并将桩头放入土中
用经纬仪调正桩的垂直度,桩的垂直度符合要求后,进行压桩
(5)桩身对中调直:桩头插入桩位1m左右,移动静力压桩机调节垂直度,桩的垂直度偏差不得超
