中铁十四局集团成绵乐铁路工程指挥部第二工区技术交底书单位/部门:工程部(章)第1页/共7页主送单位编号CML4-JD-09-005工程名称/部位水泥搅拌桩工程日期2010年08月18日关于水泥搅拌桩桩工程施工的技术交底架子队:现将水泥搅拌桩工程施工的技术方案及要求交底如下,望你队认真学习,严格按要求组织施工

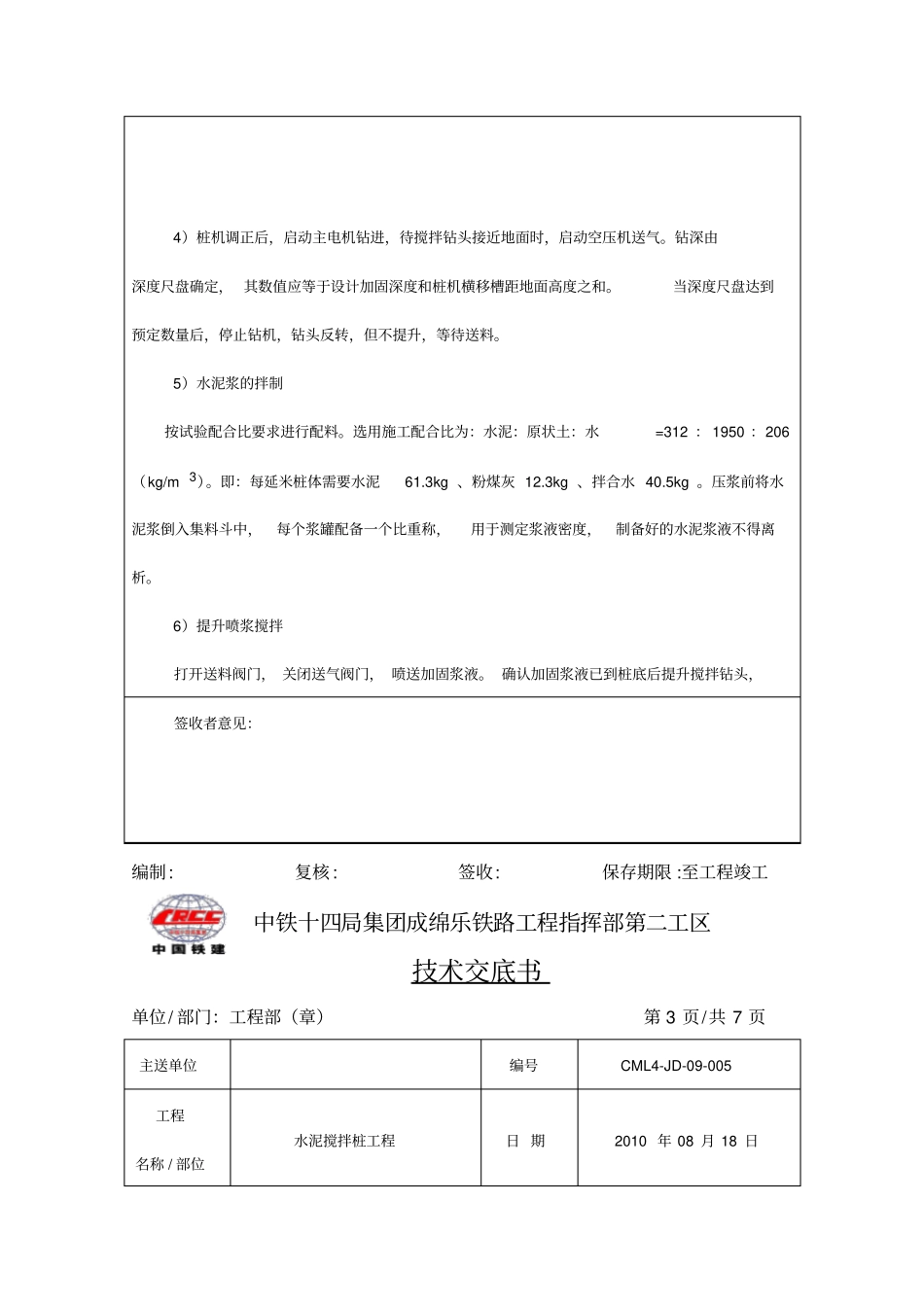

1、工程简介:本段路基工程地基承载力不能满足设计及规范要求,需采用水泥搅拌桩施工加固地基
水泥搅拌桩桩径0
5m,桩间距1
2m,正三角形布置
2、施工方案:根据现场地质条件、采用一次喷浆二次搅拌或二次喷浆四次搅拌施工工艺

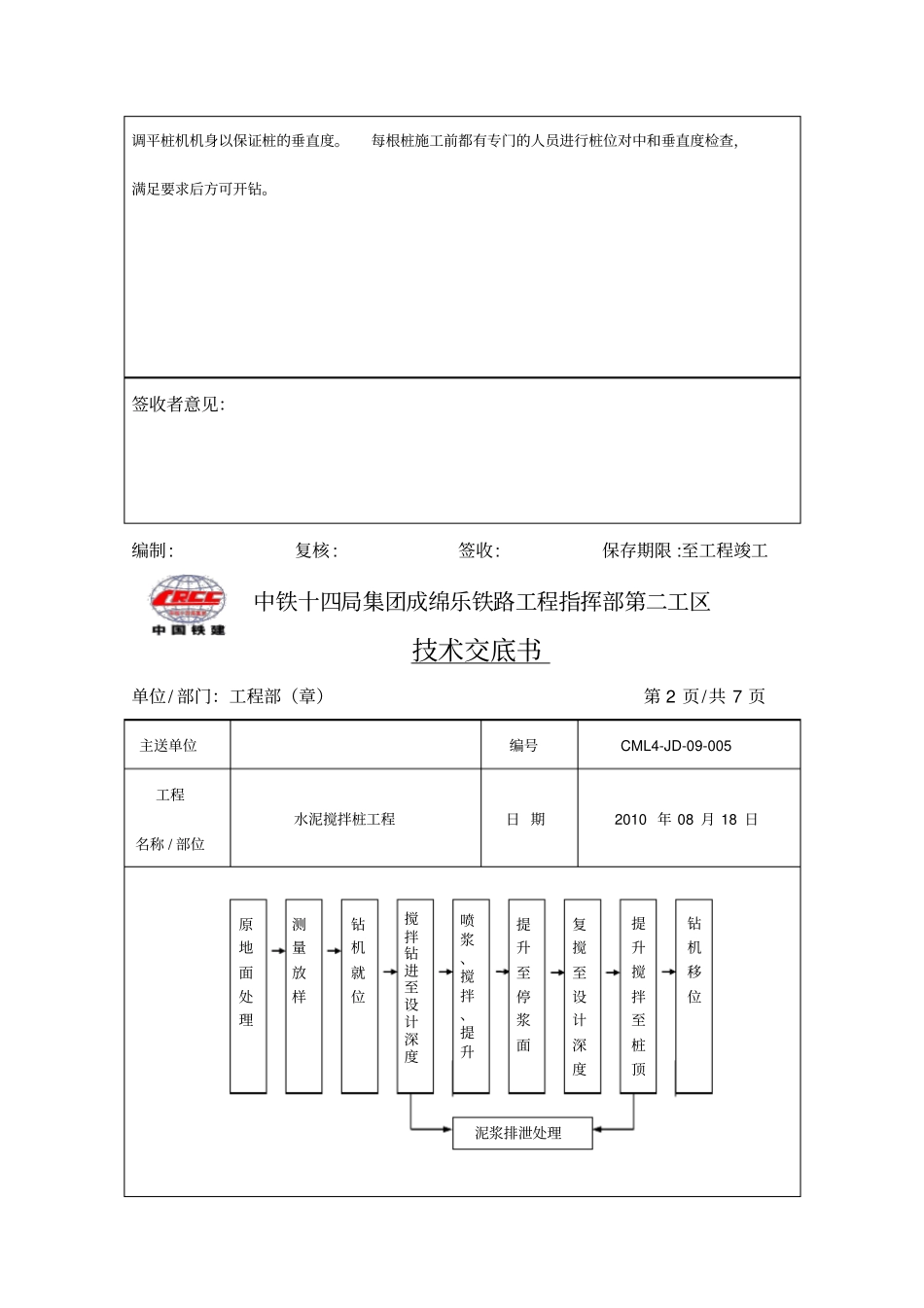

(1)施工工艺流程(2)施工步骤1)首先开挖两侧排水边沟,疏干地表水,清除杂物、腐植土,平整场地2)按设计要求测量放线,确定桩位,灰土划出桩位及边线范围
3)组装架立搅拌桩机
检查主机各部的连接,液压系统、电气系统、喷浆系统各部分安装试调情况及浆罐、管路的密封连接情况是否正常,做好必要的调整和紧固工作,排除异常情况后,方可进行操作
浆罐装满料后,进料口加盖密封
安装钻机时,将钻机对准桩位,调平桩机机身以保证桩的垂直度
每根桩施工前都有专门的人员进行桩位对中和垂直度检查,满足要求后方可开钻
签收者意见:编制:复核:签收:保存期限:至工程竣工中铁十四局集团成绵乐铁路工程指挥部第二工区技术交底书单位/部门:工程部(章)第2页/共7页主送单位编号CML4-JD-09-005工程名称/部位水泥搅拌桩工程日期2010年08月18日原地面处理测量放样钻机就位搅拌钻进至设计深度喷浆、搅拌、提升提升至停浆面复搅至设计深度提升搅拌至桩顶钻机移位泥浆排泄处理4)桩机调正后,启动主电机钻进,待搅拌钻头接近地面时,启动空压机送气
钻深由深度尺盘确定,其数值应等于设计加固深度和桩机横移槽距地面高度之和
当深度尺盘达到预定数量后,停止钻机,钻头反转,但不提升,等待送料
