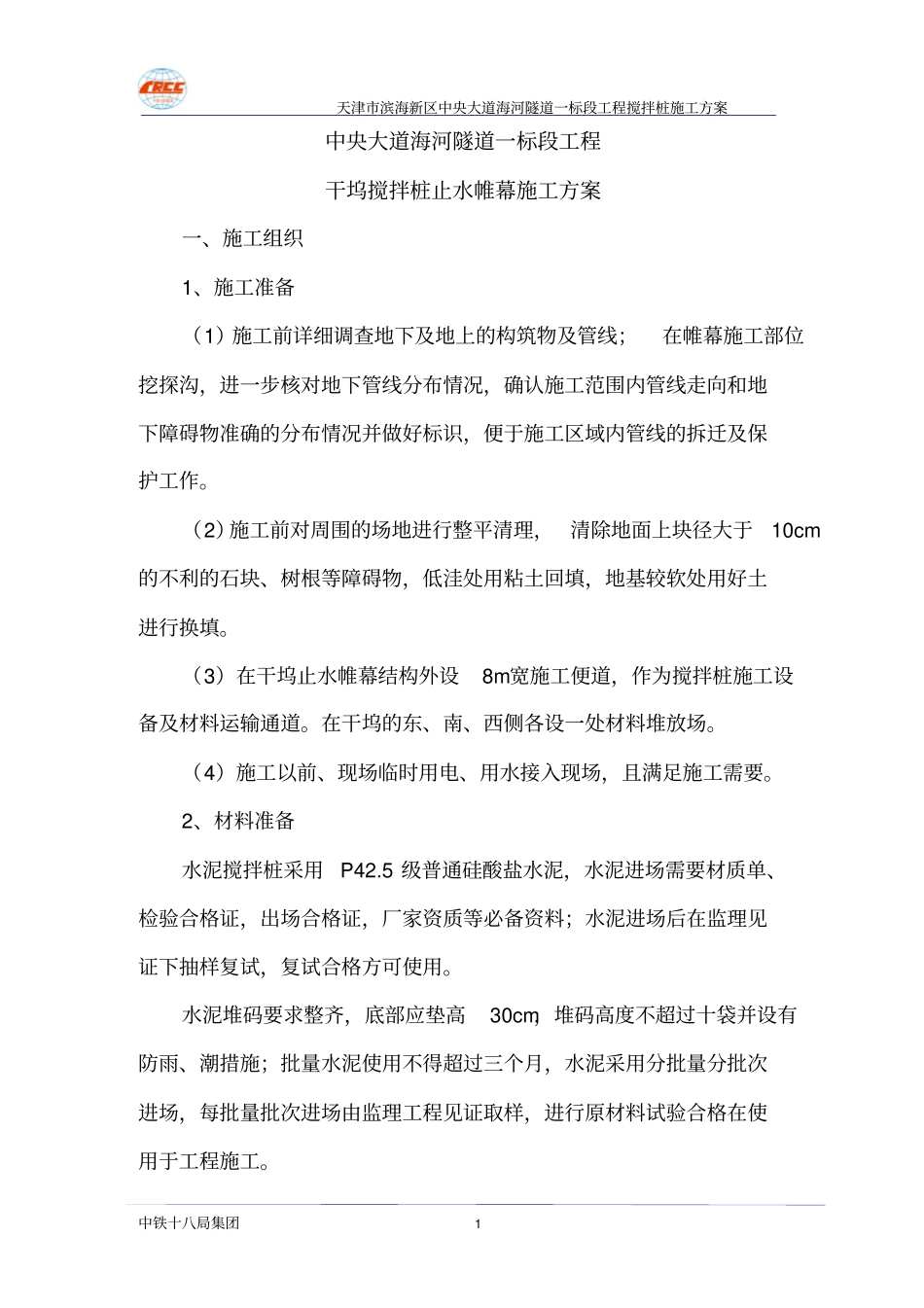

天津市滨海新区中央大道海河隧道一标段工程搅拌桩施工方案中铁十八局集团1中央大道海河隧道一标段工程干坞搅拌桩止水帷幕施工方案一、施工组织1、施工准备(1)施工前详细调查地下及地上的构筑物及管线;在帷幕施工部位挖探沟,进一步核对地下管线分布情况,确认施工范围内管线走向和地下障碍物准确的分布情况并做好标识,便于施工区域内管线的拆迁及保护工作
(2)施工前对周围的场地进行整平清理,清除地面上块径大于10cm的不利的石块、树根等障碍物,低洼处用粘土回填,地基较软处用好土进行换填
(3)在干坞止水帷幕结构外设8m宽施工便道,作为搅拌桩施工设备及材料运输通道
在干坞的东、南、西侧各设一处材料堆放场
(4)施工以前、现场临时用电、用水接入现场,且满足施工需要
2、材料准备水泥搅拌桩采用P42
5级普通硅酸盐水泥,水泥进场需要材质单、检验合格证,出场合格证,厂家资质等必备资料;水泥进场后在监理见证下抽样复试,复试合格方可使用
水泥堆码要求整齐,底部应垫高30cm,堆码高度不超过十袋并设有防雨、潮措施;批量水泥使用不得超过三个月,水泥采用分批量分批次进场,每批量批次进场由监理工程见证取样,进行原材料试验合格在使用于工程施工
天津市滨海新区中央大道海河隧道一标段工程搅拌桩施工方案中铁十八局集团2水:水源采用自来水,严禁使用地沟水或污水
3、测量放线按照建设单位提供的坐标控制点建立平面控制网及高程控制网,采用索佳全站仪对桩位进行逐个放样,每隔5根桩打设木桩确定桩位点并测设桩位高程
测量成果报监理工程师审批,满足设计要求后方可现场放样
施工过程中严格按照设计、规范要求控制搅拌桩止水帷幕中线

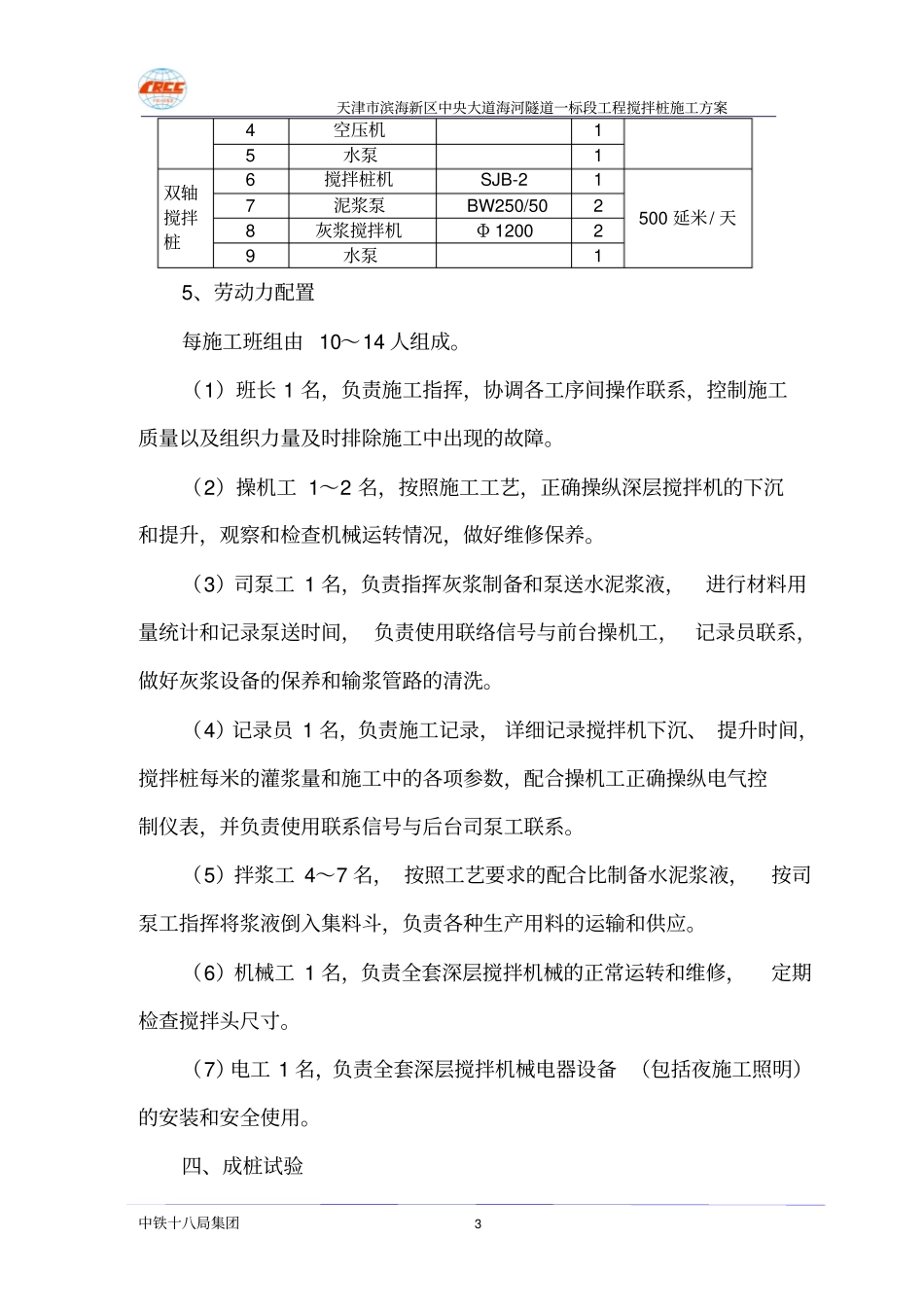

4、施工机械根据工程施工顺序、工期进度及目前可施工工程量,本工程拟投入步履式三轴水泥搅拌桩机一台、双轴搅拌桩机一台,及配套机械
拟投入机械设备见表1主要施工机械表
10151-深层搅拌机;2-起重机;3-工作平台
