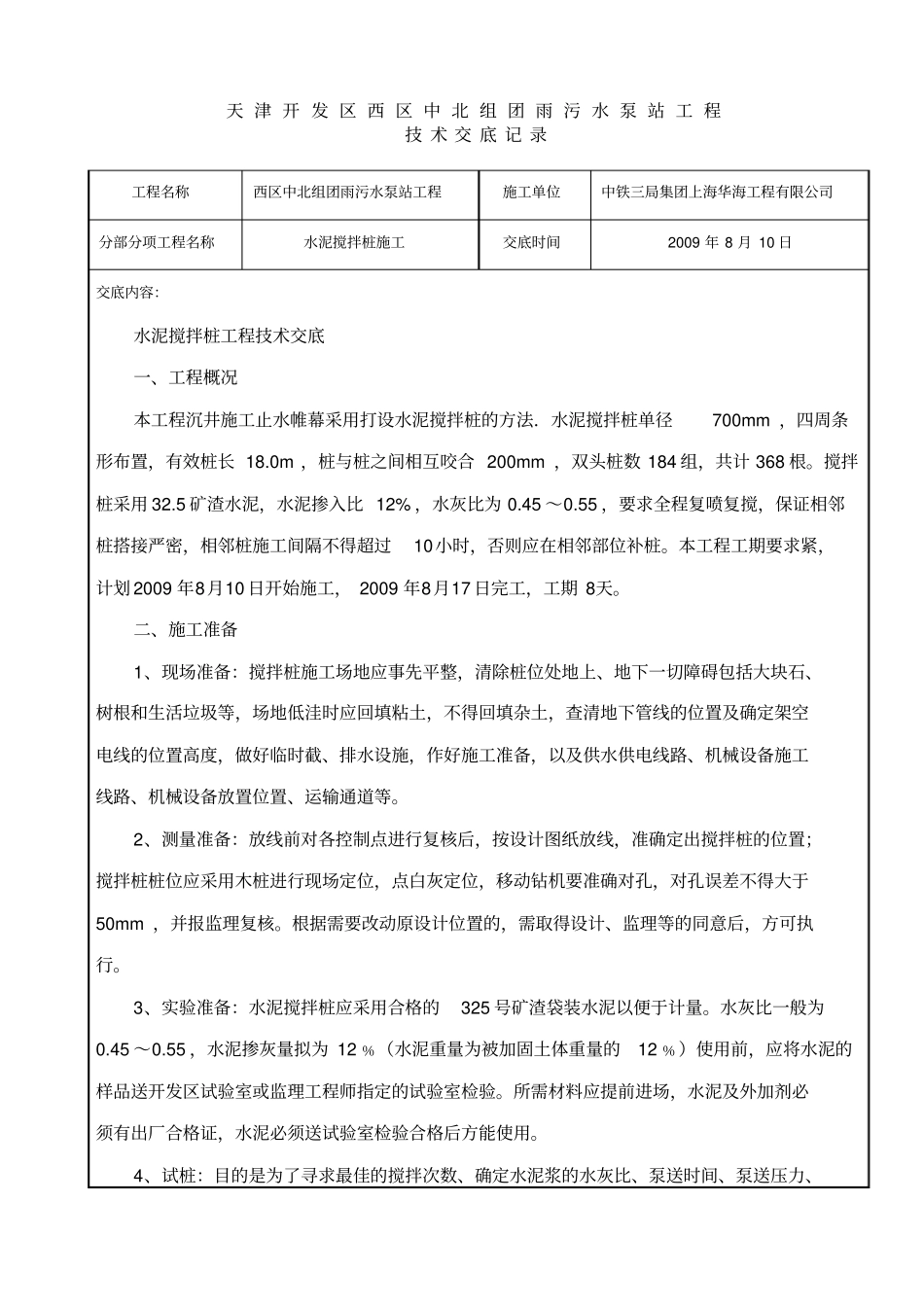

天津开发区西区中北组团雨污水泵站工程技术交底记录工程名称西区中北组团雨污水泵站工程施工单位中铁三局集团上海华海工程有限公司分部分项工程名称水泥搅拌桩施工交底时间2009年8月10日交底内容:水泥搅拌桩工程技术交底一、工程概况本工程沉井施工止水帷幕采用打设水泥搅拌桩的方法.水泥搅拌桩单径700mm,四周条形布置,有效桩长18
0m,桩与桩之间相互咬合200mm,双头桩数184组,共计368根
搅拌桩采用32
5矿渣水泥,水泥掺入比12%,水灰比为0
55,要求全程复喷复搅,保证相邻桩搭接严密,相邻桩施工间隔不得超过10小时,否则应在相邻部位补桩
本工程工期要求紧,计划2009年8月10日开始施工,2009年8月17日完工,工期8天
二、施工准备1、现场准备:搅拌桩施工场地应事先平整,清除桩位处地上、地下一切障碍包括大块石、树根和生活垃圾等,场地低洼时应回填粘土,不得回填杂土,查清地下管线的位置及确定架空电线的位置高度,做好临时截、排水设施,作好施工准备,以及供水供电线路、机械设备施工线路、机械设备放置位置、运输通道等
2、测量准备:放线前对各控制点进行复核后,按设计图纸放线,准确定出搅拌桩的位置;搅拌桩桩位应采用木桩进行现场定位,点白灰定位,移动钻机要准确对孔,对孔误差不得大于50mm,并报监理复核
根据需要改动原设计位置的,需取得设计、监理等的同意后,方可执行
3、实验准备:水泥搅拌桩应采用合格的325号矿渣袋装水泥以便于计量
水灰比一般为0
55,水泥掺灰量拟为12﹪(水泥重量为被加固土体重量的12﹪)使用前,应将水泥的样品送开发区试验室或监理工程师指定的试验室检验
所需材料应提前进场,水泥及外加剂必须有出厂合格证,水泥必须送试验室检验合格后方能使用
4、试桩:目的是为了寻求最佳的搅拌次数、确定水泥浆的水灰比、泵送时间、泵送压力、搅拌机提升速度、下钻速
