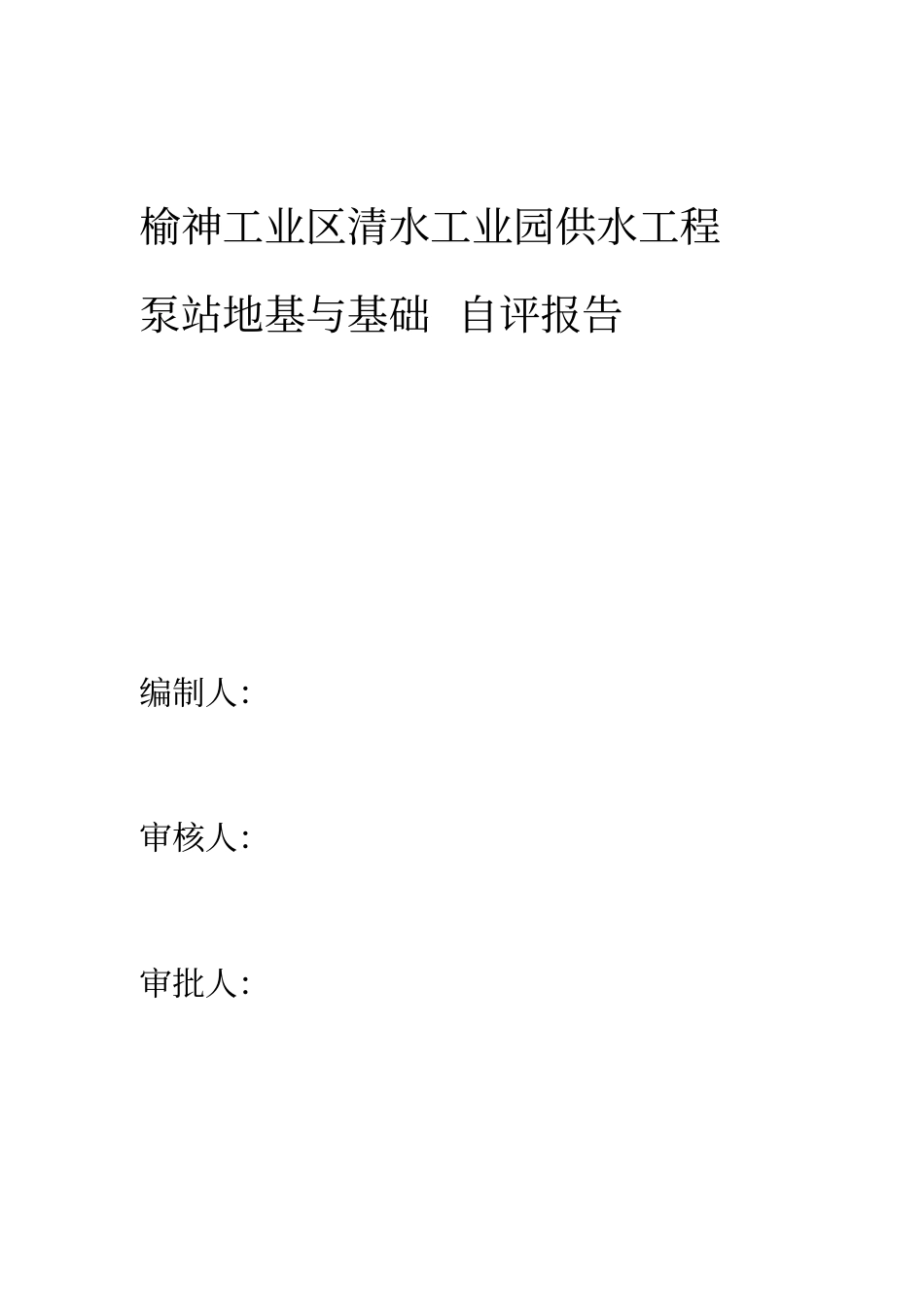

榆神工业区清水工业园供水工程泵站地基与基础自评报告编制人:审核人:审批人:陕西振兴建设建团有限公司2015年7月一、工程概况3/dm,泵站×6万榆神工业区清水工业园供水工程设计日供水2装机功率6000kW,为Ⅲ等中型工程,泵站、输水管道等主要建筑物级别3级,次要建筑物级别4级,临时性水工建筑物级别5级。设计3。4380万m水平年供水量达到工程主要建设内容:修建采兔沟水库坝后一级泵站,厂内安装离心泵6台,每台泵配套1000kW电机,总装机功率6000kW。从采兔沟水库至清水工业园水厂敷设输水管道2条,全长10.356km,其中压力钢管1.378km,球墨铸铁8.978km。加压泵站工程分为进水池工程、综合办公楼、锅炉房和泵房工程。工程总投资为112486438.41元。3。泵站工程混凝土用量万m本工程建设所需混凝土总量约2.233。管线全线布设排气阀601.8万m为0.4万m,管线混凝土用量为座,泄水阀井20座,超压泄压阀井16座,检修阀井16座,注气微排阀井60座,镇墩138座,连通管2根。现地基与基础工程全部完工具备验收条件。二、工程控制情况1、质量控制:机械大开挖基坑时,技术人员跟踪测量,严禁发生超挖现象。每施工完一道工序会同监理及人工地基检测单位进行检测,检测合格后方可进行下道工序施工。工程中所用原材料进场时检查出场合格证及材质证明书,进场外观验收合格后,经监理见证取样,送检测部门复试,严格确保工程使用合格材料。在施工中严格执行国家行业及验收规范标准,实行工序即工班自检、工班互检、质检员专检制度,层层把关,绝不:三检制.放过任何一个不合格工序,并及时按检验批报验监理检查验收,坚持上道工序合格不能进入下道工序的原则。隐蔽工程经有关各方检查验收合格后进行隐蔽。施工中对模板、钢筋、混凝土、砖砌体、防水、地面、给排水、电气等各分项工程,采取巡视、旁站检查的方式进行检查,发现问题及时指出,督促纠正并及时验收,使整个工程质量控制在预控目标内。2、安全文明施工:制定了安全管理制度并签订了安全生产责任书,建立健全安全保障体系及安全责任制度,做到目标明确,责任落实到人。对进场操作人员进行三级安全教育及安全生产技术交底,临电安全防护等均按照施工组织设计有效进行,设专职安全员跟踪检查,发现安全隐患及时整改。三、过程控制1、在整个施工过程中我们队材料的进场进行了严格把关,所有进场材料按规定批量进行抽样送检,且监理旁站见证。对无出场合格证、实验报告或与合格证不符的材料一律杜绝进入施工场地。对复试不合格材料及时进行清场,确保原材料合格使用。2、送检情况;原材试验:名称使用部位送检数量检验结果备注击实试验基础组3合格水泥基础1组合格合格组3基础砂.石子钢筋原材基础基础20组10组合格合格钢材机械连接基础4组合格普通砖、多孔砖基础2组合格基础组合格2砂浆配合比11组砼配合比合格基础合格外加剂1组基础主泵房:名称使用部位送检数量检验结果备注砼抗压试块基础合格1组标养C10砼抗压试块2组基础合格标养C25砼抗压试块组合格基础3同条件C25副泵房:名称使用部位送检数量检验结果备注砼抗压试块组基础合格1标养C15砼抗压试块合格1基础组C15同条件砼抗压试块基础合格2组标养C25进水池:名称使用部位送检数量检验结果备注砼抗压试块合格基础1组C10标养砼抗压试块基础1组合格C10同条件砼抗压试块基础组1合格C25同条件综合办公楼:名称使用部位送检数量检验结果备注砼抗压试块基础1组合格C25标养砼抗压试块C25标养基础2组合格锅炉房:名称砼抗压试块使用部位送检数量检验结果备注C25同条件基础1组合格四、分项工程质量评定1、地基与基础主泵房共7个分项工程,27个检验批分项名称检验批数量检验结果备注主副泵房振冲碎石合格11个桩土方工程2个合格砂石垫层1个合格模板安装与拆除钢筋工程个62个合格合格合格3混凝土工程个电气工程2个合格副泵房共6个分项工程,12个检验批分项名称检验批数量检验结果备注土方工程个2合格1个合格砂石垫层模板安装与拆除钢筋工程个4个1合格合格混凝土工程个2合格电气工程1个合格进水池共7个分项工程,18个检验批分项名称检验批数量检验结果备注振冲碎石桩7个合格合格2土方工程个碎石垫层1个合格4...
