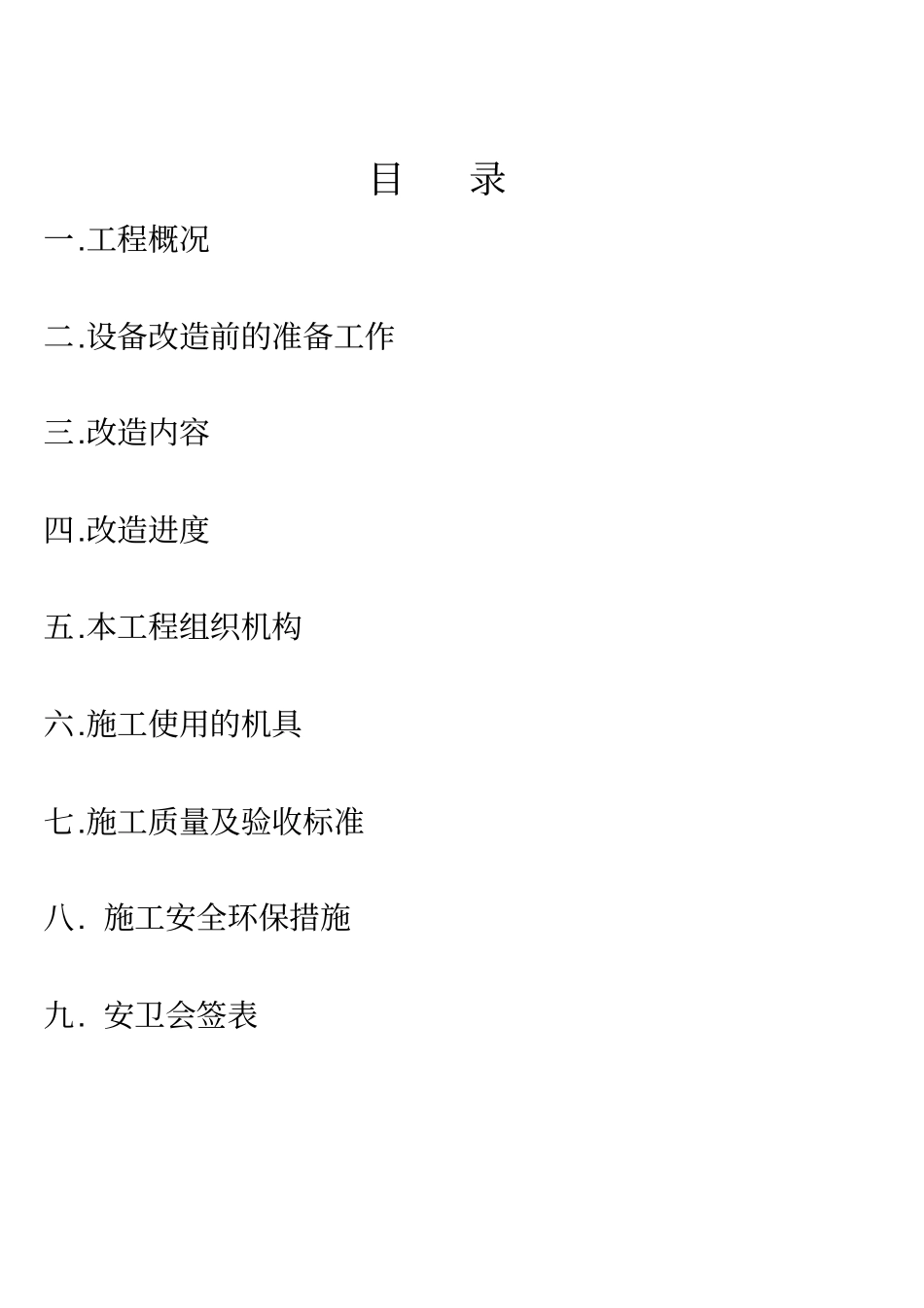

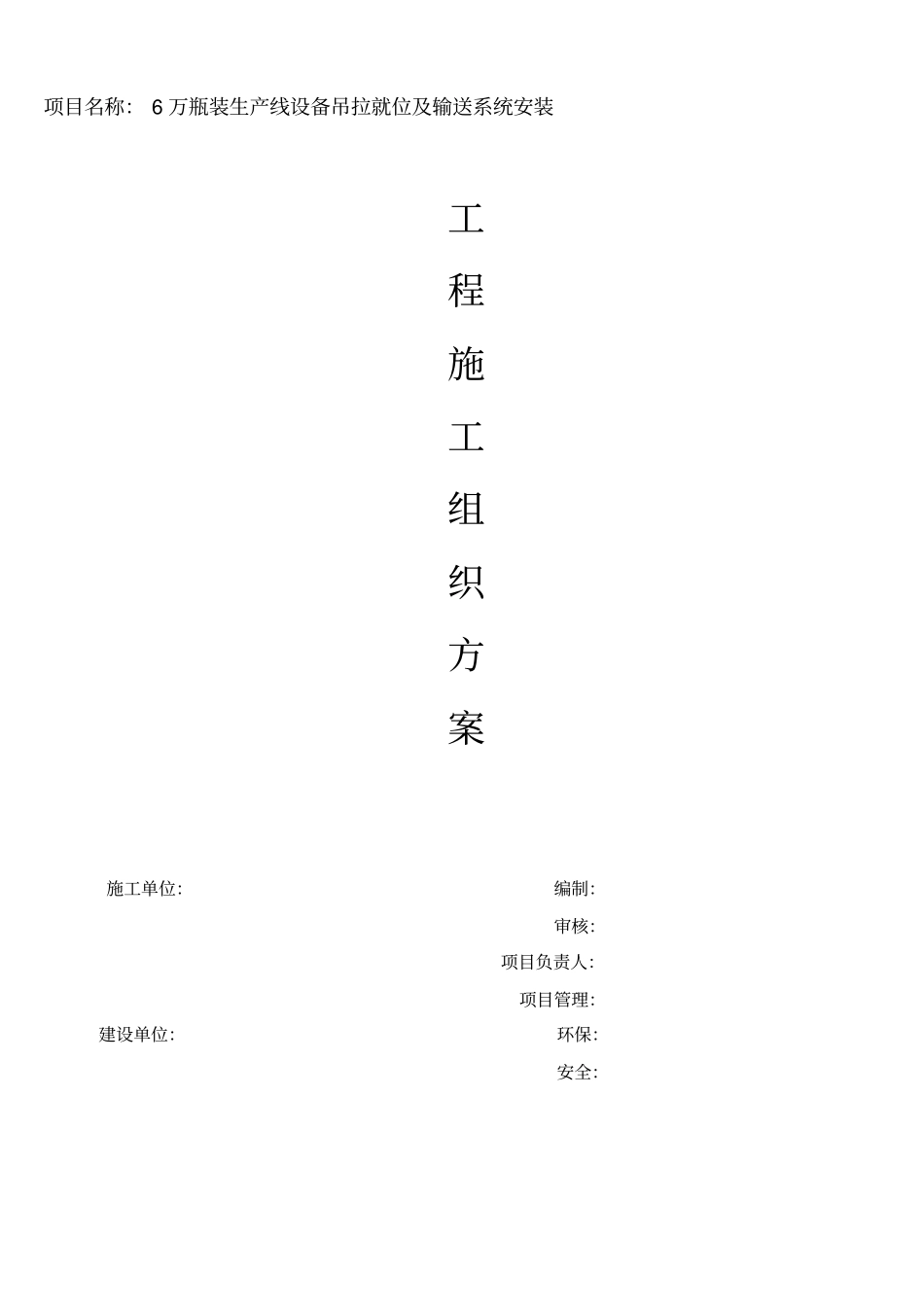

项目名称:6万瓶装生产线设备吊拉就位及输送系统安装工程施工组织方案施工单位:编制:审核:项目负责人:项目管理:建设单位:环保:安全:目录一
设备改造前的准备工作三
本工程组织机构六
施工使用的机具七
施工质量及验收标准八
施工安全环保措施九
安卫会签表一

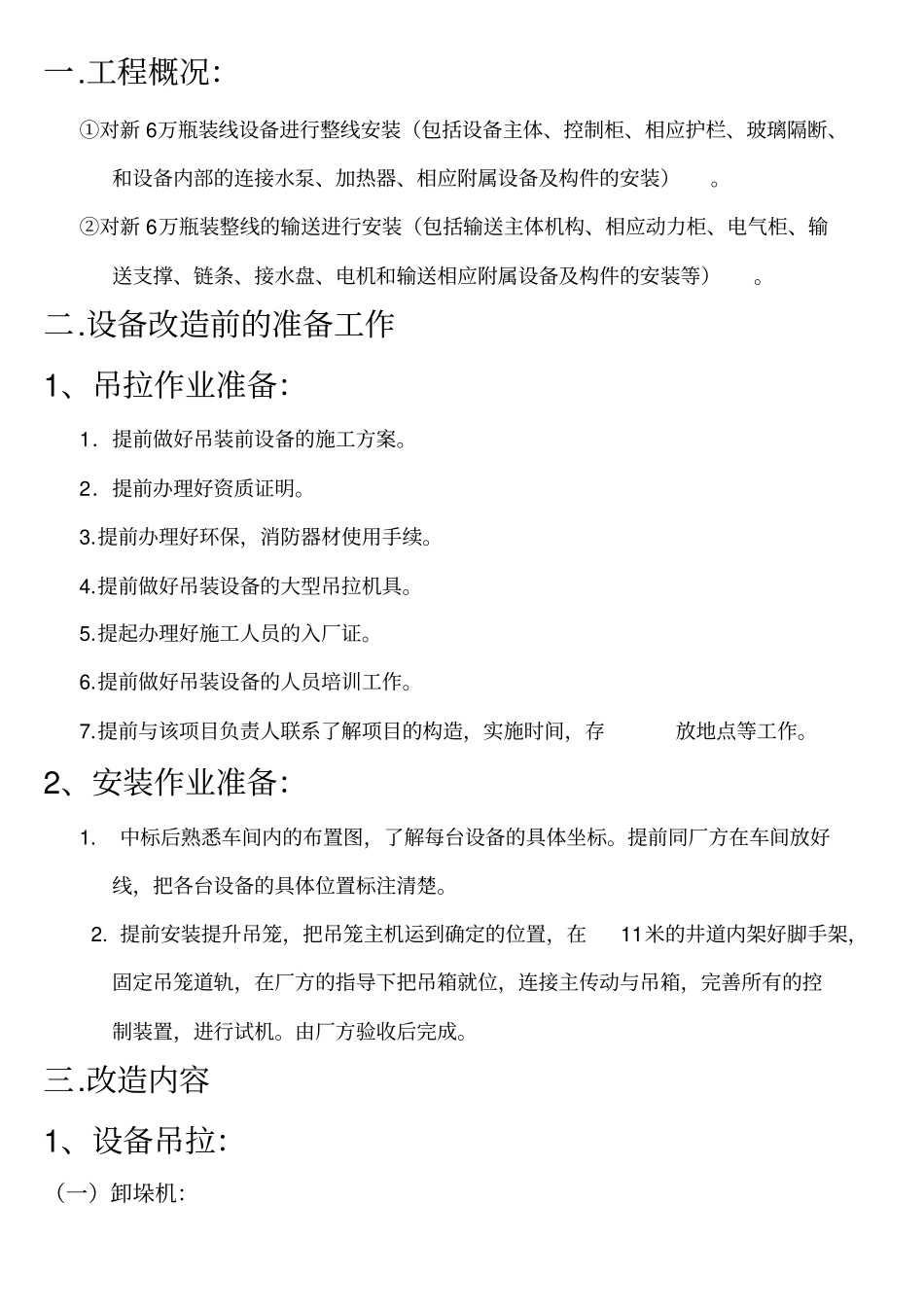

工程概况:①对新6万瓶装线设备进行整线安装(包括设备主体、控制柜、相应护栏、玻璃隔断、和设备内部的连接水泵、加热器、相应附属设备及构件的安装)
②对新6万瓶装整线的输送进行安装(包括输送主体机构、相应动力柜、电气柜、输送支撑、链条、接水盘、电机和输送相应附属设备及构件的安装等)
设备改造前的准备工作1、吊拉作业准备:1.提前做好吊装前设备的施工方案
2.提前办理好资质证明
提前办理好环保,消防器材使用手续
提前做好吊装设备的大型吊拉机具
提起办理好施工人员的入厂证
提前做好吊装设备的人员培训工作
提前与该项目负责人联系了解项目的构造,实施时间,存放地点等工作
2、安装作业准备:1
中标后熟悉车间内的布置图,了解每台设备的具体坐标
提前同厂方在车间放好线,把各台设备的具体位置标注清楚
提前安装提升吊笼,把吊笼主机运到确定的位置,在11米的井道内架好脚手架,固定吊笼道轨,在厂方的指导下把吊箱就位,连接主传动与吊箱,完善所有的控制装置,进行试机
由厂方验收后完成
改造内容1、设备吊拉:(一)卸垛机:1
把卸垛机主体设备及电气柜用25吨吊车吊装到二楼
用地牛运到设备就位处
用10吨千斤顶把设备放至地面
把卸垛机托盘输送,空托盘托盘库,顶盖仓,纸板隔板仓的顺序用25吨吊车吊装到二楼
用3吨叉车运到设备就位处
(二)空瓶检测设备及其打击器,电气柜,设备外护用25吨吊车吊装到二楼,用3吨叉车运到设备指定位置
(三)灌装机1
灌装机主体设备用50吨吊车吊装
