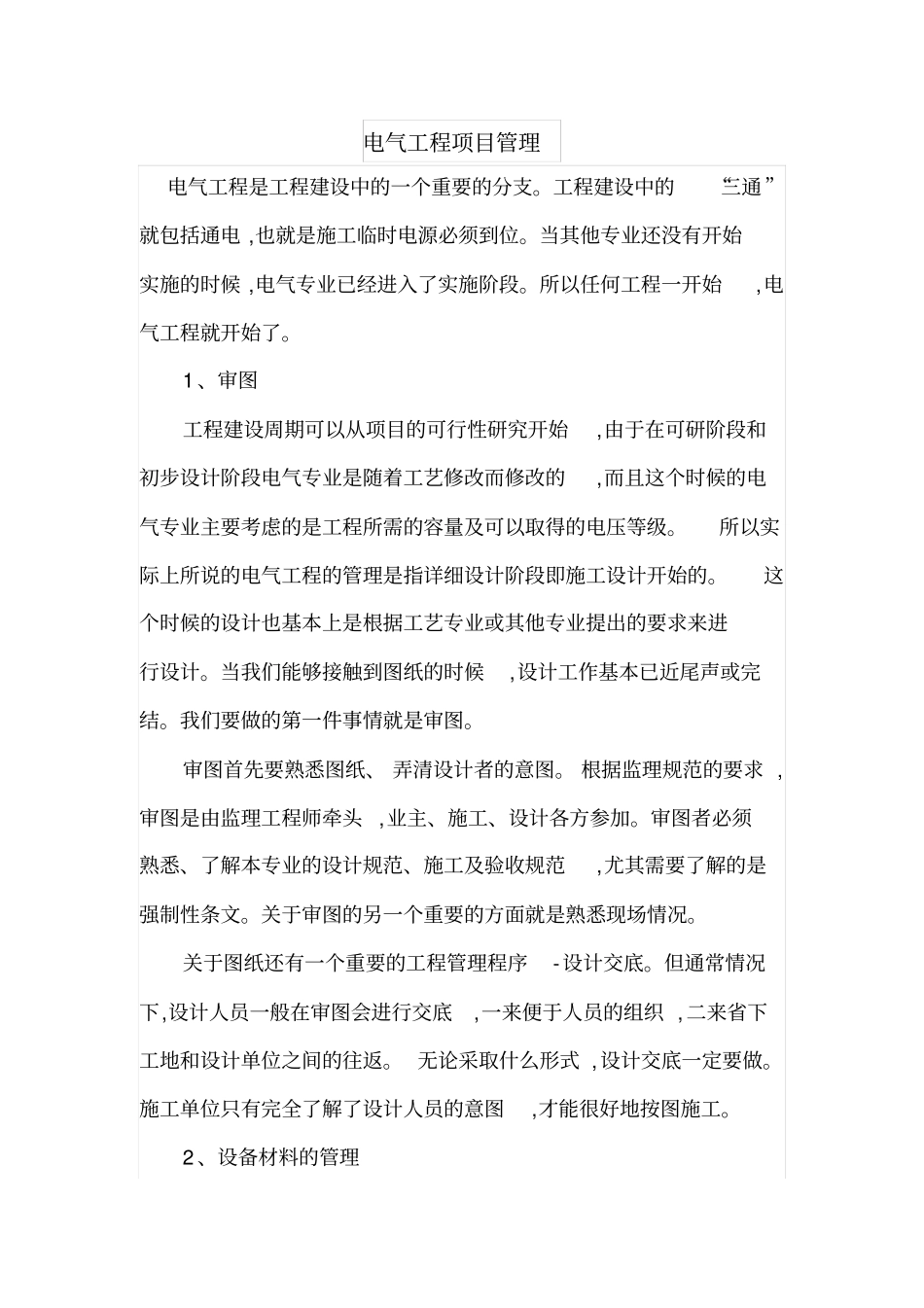

电气工程项目管理电气工程是工程建设中的一个重要的分支
工程建设中的“三通”就包括通电,也就是施工临时电源必须到位
当其他专业还没有开始实施的时候,电气专业已经进入了实施阶段
所以任何工程一开始,电气工程就开始了
1、审图工程建设周期可以从项目的可行性研究开始,由于在可研阶段和初步设计阶段电气专业是随着工艺修改而修改的,而且这个时候的电气专业主要考虑的是工程所需的容量及可以取得的电压等级
所以实际上所说的电气工程的管理是指详细设计阶段即施工设计开始的
这个时候的设计也基本上是根据工艺专业或其他专业提出的要求来进行设计
当我们能够接触到图纸的时候,设计工作基本已近尾声或完结
我们要做的第一件事情就是审图
审图首先要熟悉图纸、弄清设计者的意图
根据监理规范的要求,审图是由监理工程师牵头,业主、施工、设计各方参加
审图者必须熟悉、了解本专业的设计规范、施工及验收规范,尤其需要了解的是强制性条文
关于审图的另一个重要的方面就是熟悉现场情况
关于图纸还有一个重要的工程管理程序-设计交底
但通常情况下,设计人员一般在审图会进行交底,一来便于人员的组织,二来省下工地和设计单位之间的往返
无论采取什么形式,设计交底一定要做
施工单位只有完全了解了设计人员的意图,才能很好地按图施工

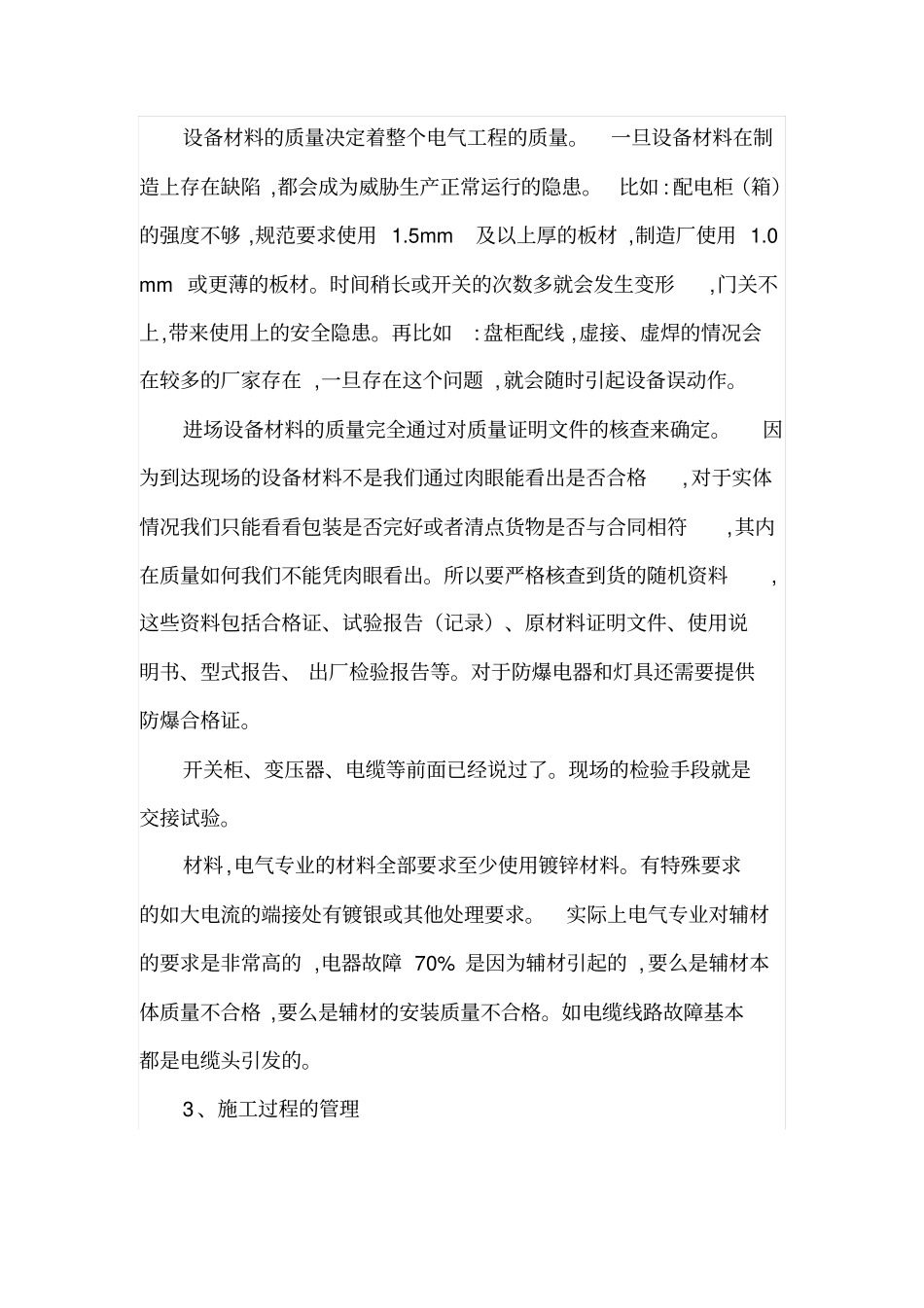

2、设备材料的管理设备材料的质量决定着整个电气工程的质量
一旦设备材料在制造上存在缺陷,都会成为威胁生产正常运行的隐患
比如:配电柜(箱)的强度不够,规范要求使用1
5mm及以上厚的板材,制造厂使用1
0mm或更薄的板材
时间稍长或开关的次数多就会发生变形,门关不上,带来使用上的安全隐患
再比如:盘柜配线,虚接、虚焊的情况会在较多的厂家存在,一旦存在这个问题,就会随时引起设备误动作
进场设备材料的质量完全通过对质量证明文件的核查来确定
因为到达现场的设备材料不是我们通过肉眼能看出是否合格,对于实体情况我们只能看看包
