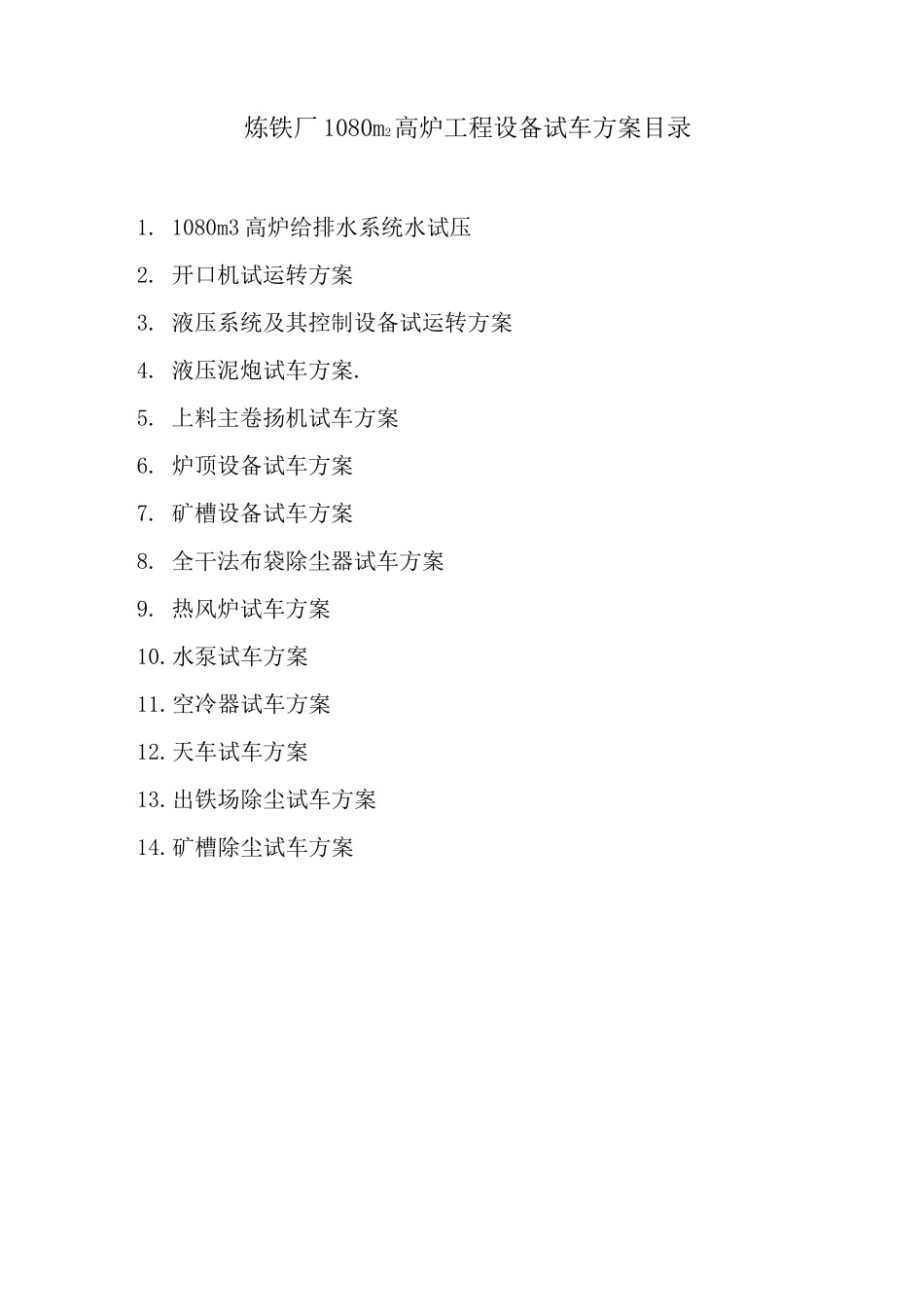

炼铁厂1080m2高炉工程设备试车方案编制:审核:批准:炼铁厂2006—6--15炼铁厂1080m2高炉工程设备试车方案目录1
1080m3高炉给排水系统水试压2
开口机试运转方案3
液压系统及其控制设备试运转方案4
液压泥炮试车方案
上料主卷扬机试车方案6
炉顶设备试车方案7
矿槽设备试车方案8
全干法布袋除尘器试车方案9
热风炉试车方案10
水泵试车方案11
空冷器试车方案12
天车试车方案13
出铁场除尘试车方案14

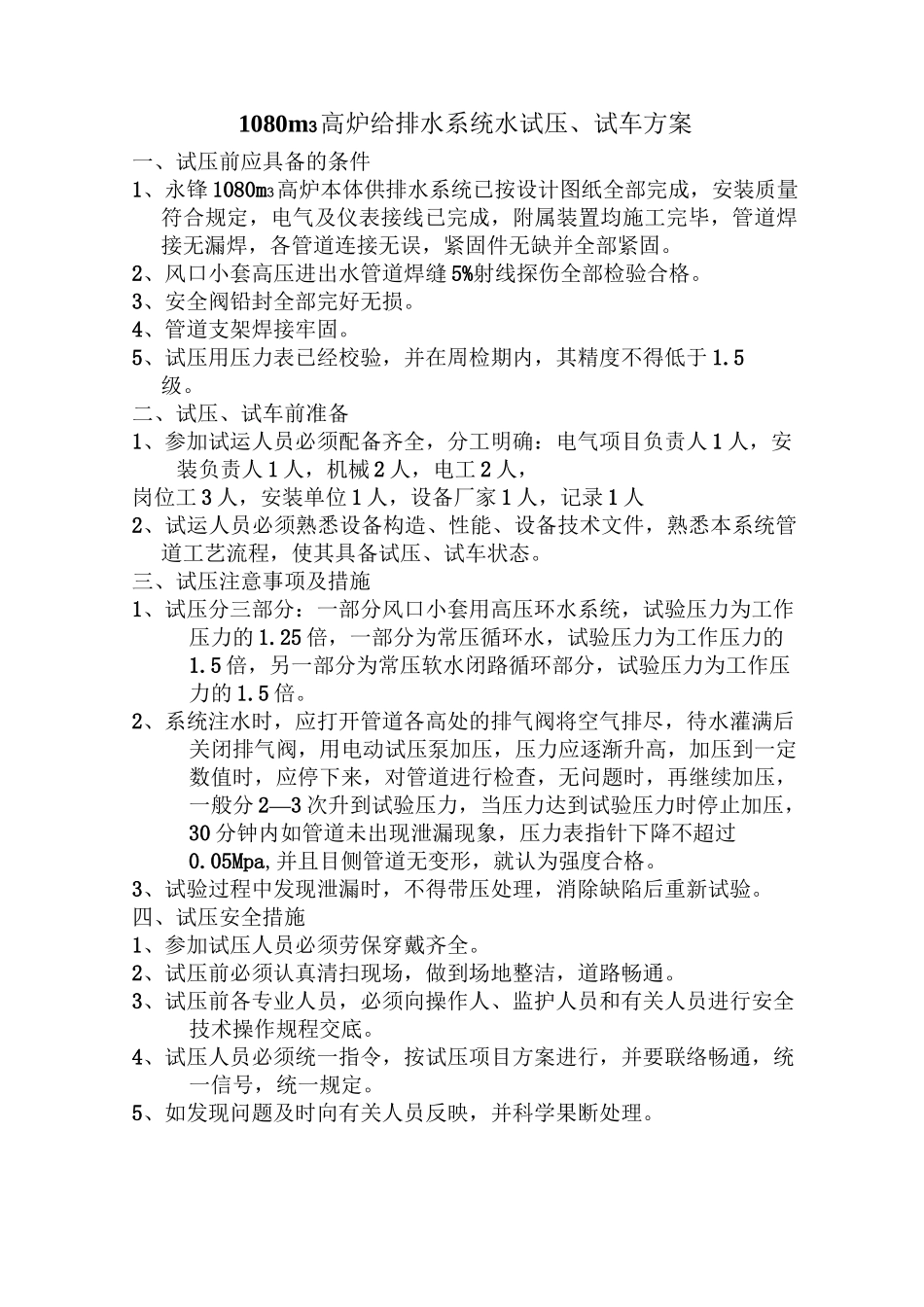

矿槽除尘试车方案1080m3高炉给排水系统水试压、试车方案一、试压前应具备的条件1、永锋1080m3高炉本体供排水系统已按设计图纸全部完成,安装质量符合规定,电气及仪表接线已完成,附属装置均施工完毕,管道焊接无漏焊,各管道连接无误,紧固件无缺并全部紧固
2、风口小套高压进出水管道焊缝5%射线探伤全部检验合格
3、安全阀铅封全部完好无损
4、管道支架焊接牢固
5、试压用压力表已经校验,并在周检期内,其精度不得低于1
二、试压、试车前准备1、参加试运人员必须配备齐全,分工明确:电气项目负责人1人,安装负责人1人,机械2人,电工2人,岗位工3人,安装单位1人,设备厂家1人,记录1人2、试运人员必须熟悉设备构造、性能、设备技术文件,熟悉本系统管道工艺流程,使其具备试压、试车状态
三、试压注意事项及措施1、试压分三部分:一部分风口小套用高压环水系统,试验压力为工作压力的1
25倍,一部分为常压循环水,试验压力为工作压力的1
5倍,另一部分为常压软水闭路循环部分,试验压力为工作压力的1
2、系统注水时,应打开管道各高处的排气阀将空气排尽,待水灌满后关闭排气阀,用电动试压泵加压,压力应逐渐升高,加压到一定数值时,应停下来,对管道进行检查,无问题时,再继续加压,一般分2—3次升到试验压力,当压力达到试验压力时停止加压,30分钟内如管道未出现泄漏现象,压力
