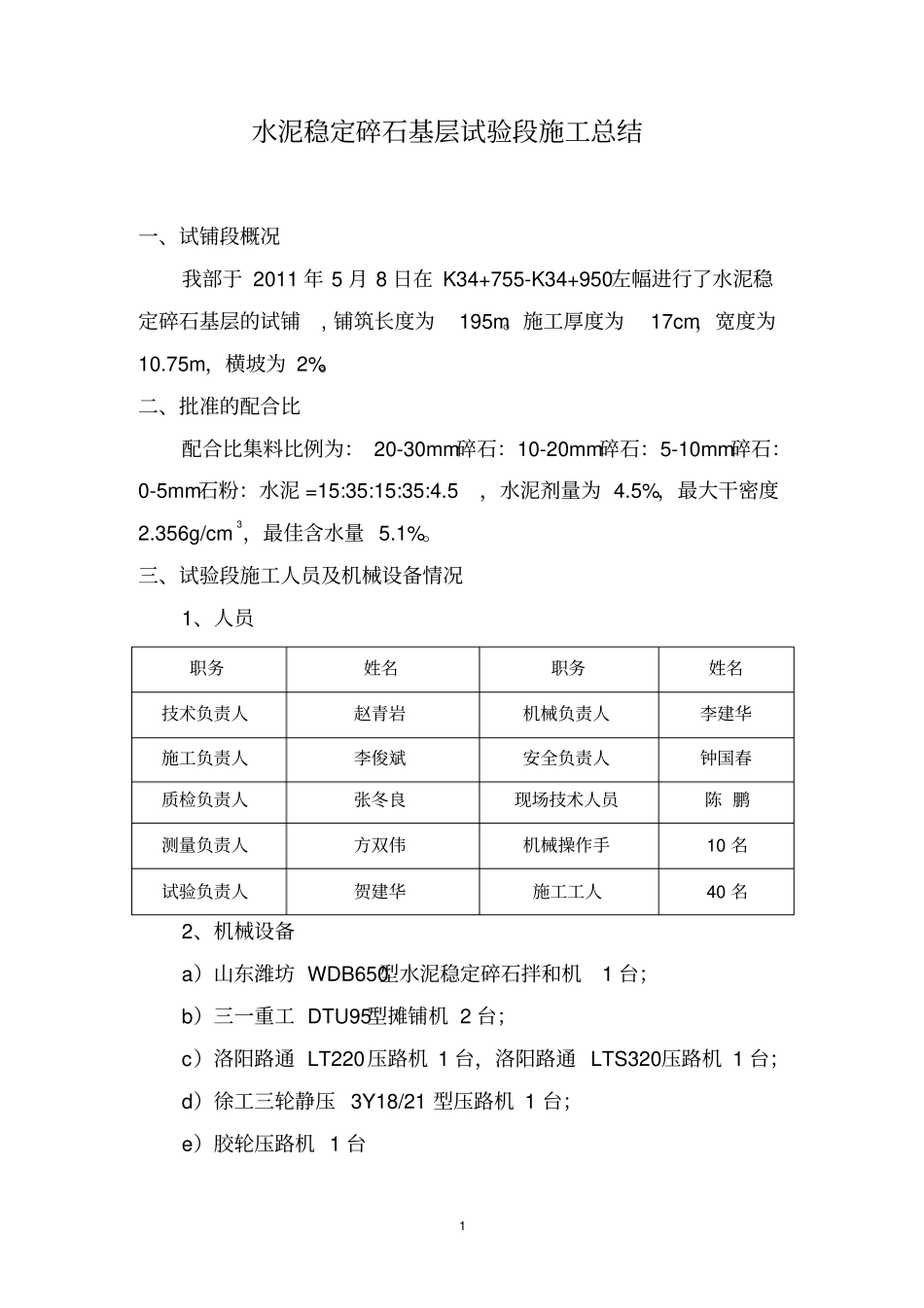

1水泥稳定碎石基层试验段施工总结一、试铺段概况我部于2011年5月8日在K34+755-K34+950左幅进行了水泥稳定碎石基层的试铺,铺筑长度为195m
施工厚度为17cm,宽度为10
75m,横坡为2%
二、批准的配合比配合比集料比例为:20-30mm碎石:10-20mm碎石:5-10mm碎石:0-5mm石粉:水泥=15:35:15:35:4
5,水泥剂量为4
5%,最大干密度2
356g/cm3,最佳含水量5

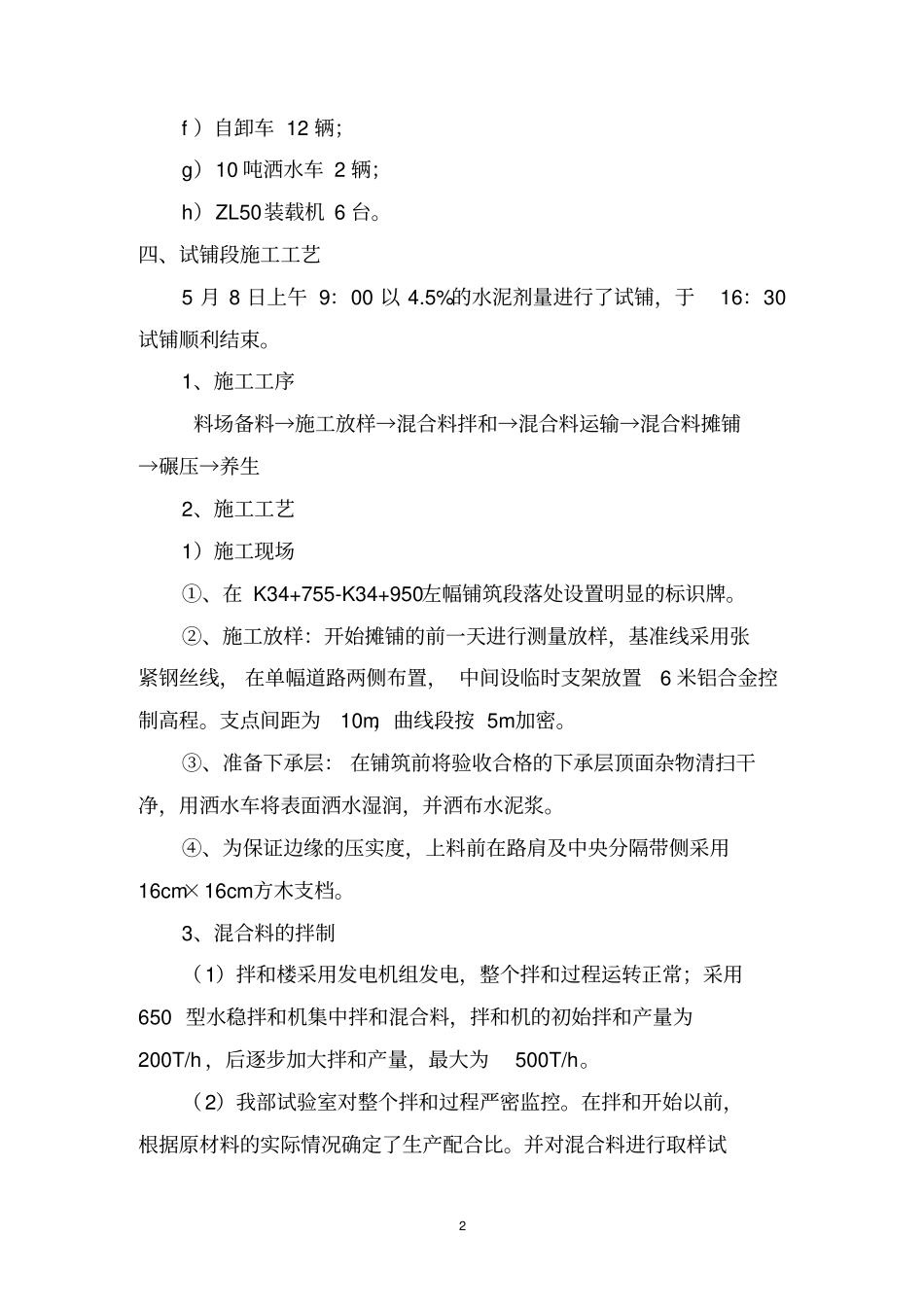

三、试验段施工人员及机械设备情况1、人员职务姓名职务姓名技术负责人赵青岩机械负责人李建华施工负责人李俊斌安全负责人钟国春质检负责人张冬良现场技术人员陈鹏测量负责人方双伟机械操作手10名试验负责人贺建华施工工人40名2、机械设备a)山东潍坊WDB650型水泥稳定碎石拌和机1台;b)三一重工DTU95型摊铺机2台;c)洛阳路通LT220压路机1台,洛阳路通LTS320压路机1台;d)徐工三轮静压3Y18/21型压路机1台;e)胶轮压路机1台2f)自卸车12辆;g)10吨洒水车2辆;h)ZL50装载机6台
四、试铺段施工工艺5月8日上午9:00以4
5%的水泥剂量进行了试铺,于16:30试铺顺利结束
1、施工工序料场备料→施工放样→混合料拌和→混合料运输→混合料摊铺→碾压→养生2、施工工艺1)施工现场①、在K34+755-K34+950左幅铺筑段落处设置明显的标识牌
②、施工放样:开始摊铺的前一天进行测量放样,基准线采用张紧钢丝线,在单幅道路两侧布置,中间设临时支架放置6米铝合金控制高程
支点间距为10m,曲线段按5m加密
③、准备下承层:在铺筑前将验收合格的下承层顶面杂物清扫干净,用洒水车将表面洒水湿润,并洒布水泥浆
④、为保证边缘的压实度,上料前在路肩及中央分隔带侧采用16cm×16cm方木支档

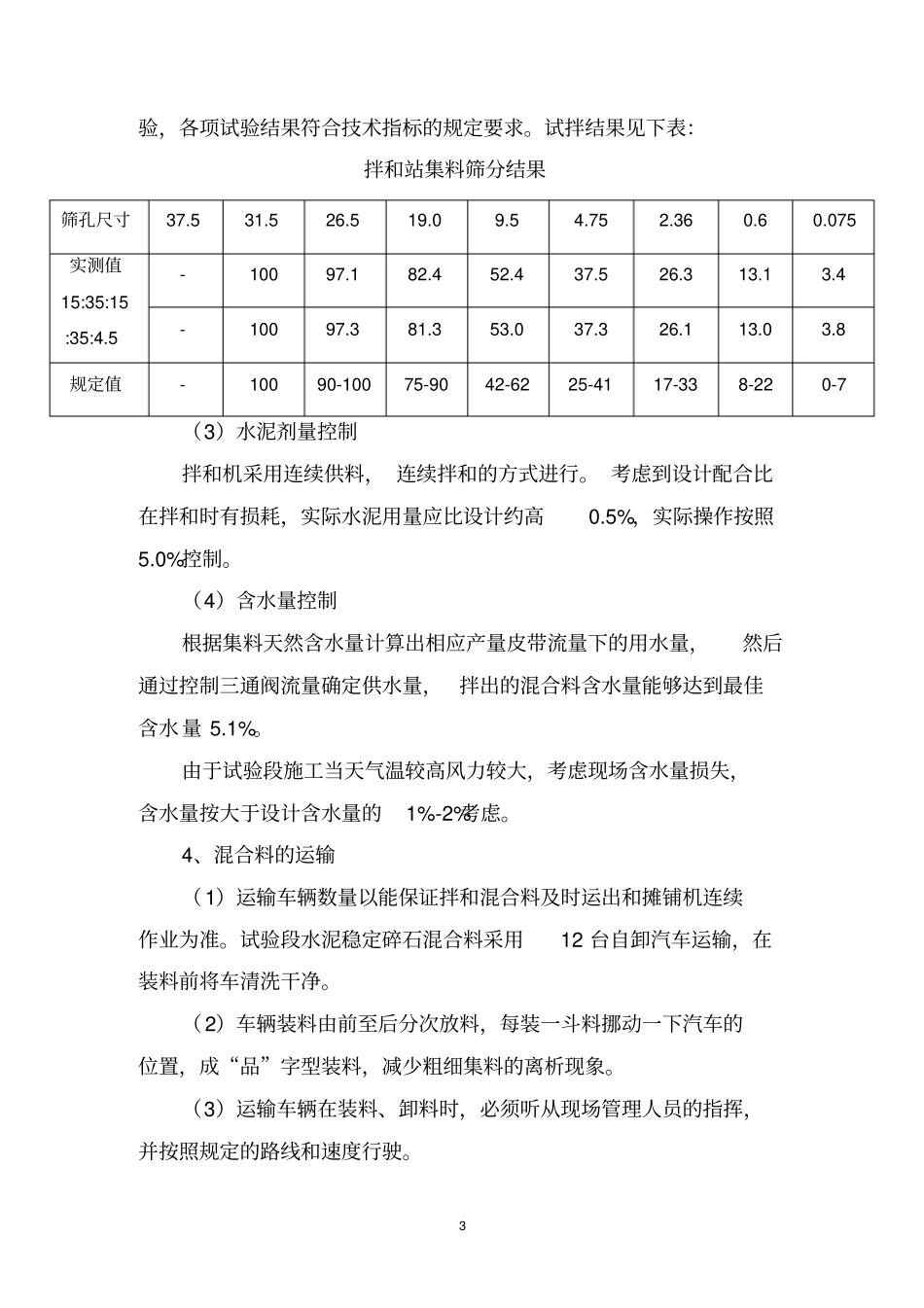

3、混合料的拌制(1)拌和楼采用发电机组发电,整个拌和过程运转
