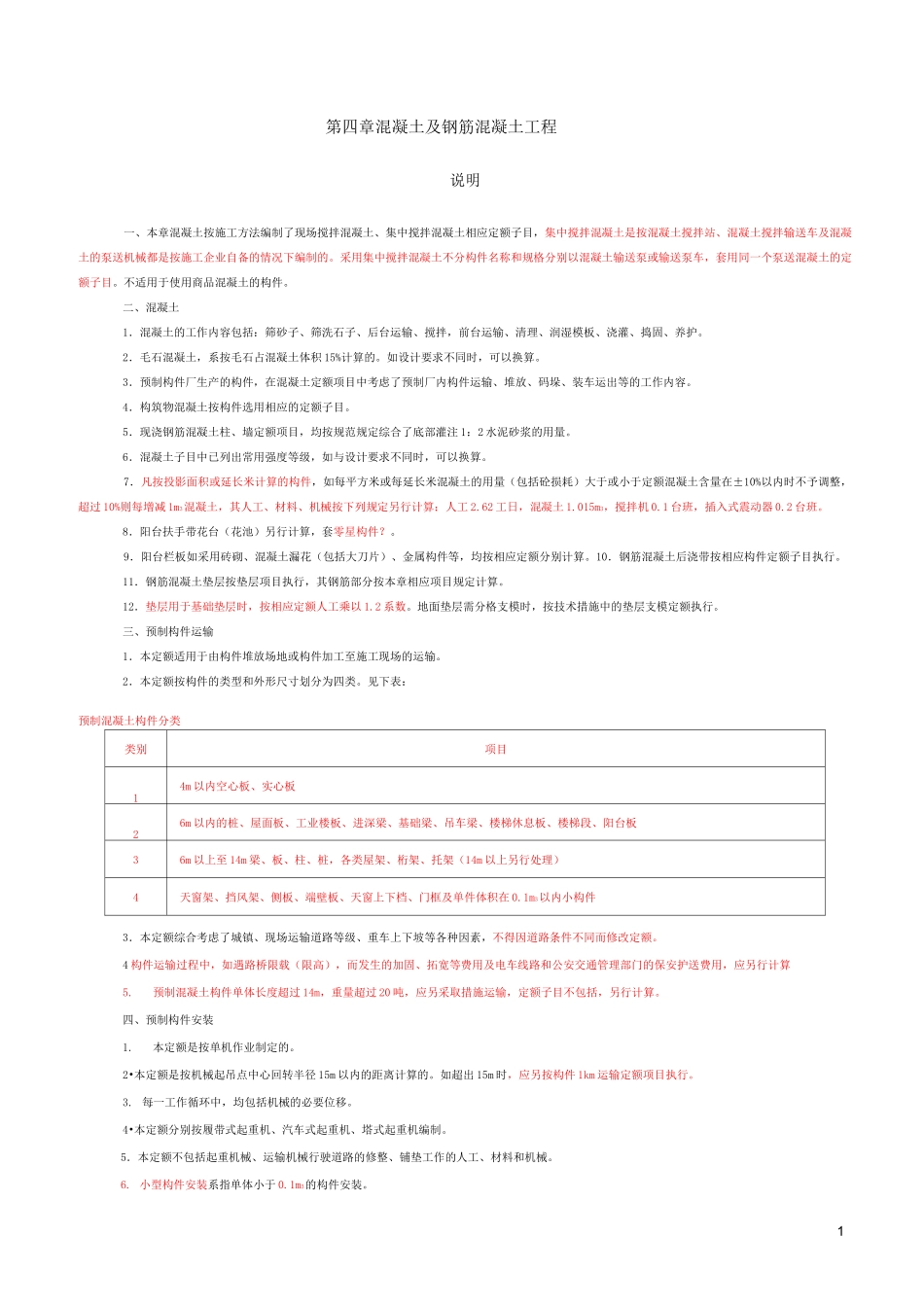

1第四章混凝土及钢筋混凝土工程说明一、本章混凝土按施工方法编制了现场搅拌混凝土、集中搅拌混凝土相应定额子目,集中搅拌混凝土是按混凝土搅拌站、混凝土搅拌输送车及混凝土的泵送机械都是按施工企业自备的情况下编制的
采用集中搅拌混凝土不分构件名称和规格分别以混凝土输送泵或输送泵车,套用同一个泵送混凝土的定额子目
不适用于使用商品混凝土的构件

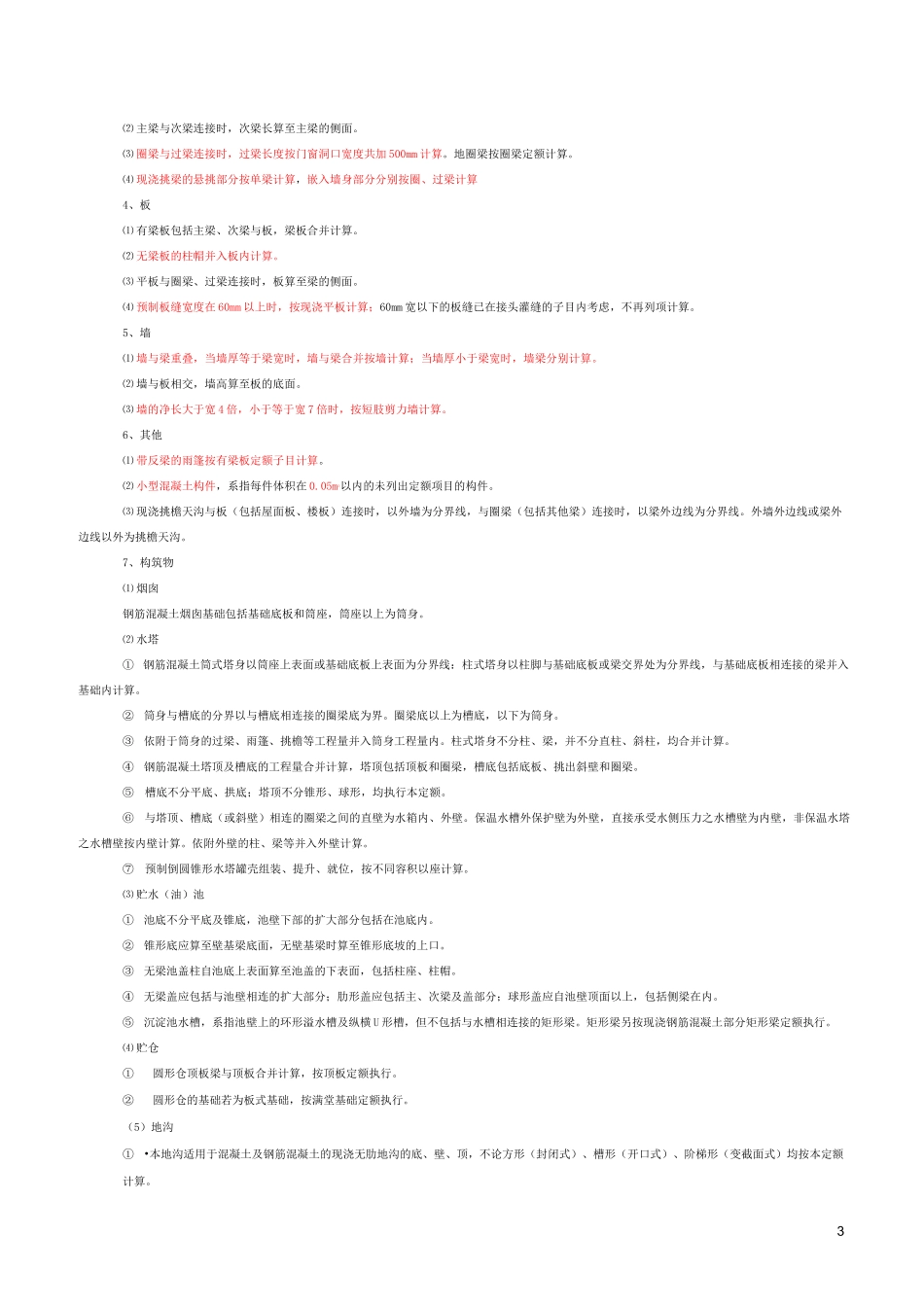

二、混凝土1.混凝土的工作内容包括:筛砂子、筛洗石子、后台运输、搅拌,前台运输、清理、润湿模板、浇灌、捣固、养护
2.毛石混凝土,系按毛石占混凝土体积15%计算的
如设计要求不同时,可以换算
3.预制构件厂生产的构件,在混凝土定额项目中考虑了预制厂内构件运输、堆放、码垛、装车运出等的工作内容
4.构筑物混凝土按构件选用相应的定额子目
5.现浇钢筋混凝土柱、墙定额项目,均按规范规定综合了底部灌注1:2水泥砂浆的用量
6.混凝土子目中已列出常用强度等级,如与设计要求不同时,可以换算
7.凡按投影面积或延长米计算的构件,如每平方米或每延长米混凝土的用量(包括砼损耗)大于或小于定额混凝土含量在±10%以内时不予调整,超过10%则每增减1m3混凝土,其人工、材料、机械按下列规定另行计算:人工2
62工日,混凝土1
015m3,搅拌机0
1台班,插入式震动器0
8.阳台扶手带花台(花池)另行计算,套零星构件
9.阳台栏板如采用砖砌、混凝土漏花(包括大刀片)、金属构件等,均按相应定额分别计算
10.钢筋混凝土后浇带按相应构件定额子目执行
11.钢筋混凝土垫层按垫层项目执行,其钢筋部分按本章相应项目规定计算
12.垫层用于基础垫层时,按相应定额人工乘以1
地面垫层需分格支模时,按技术措施中的垫层支模定额执行

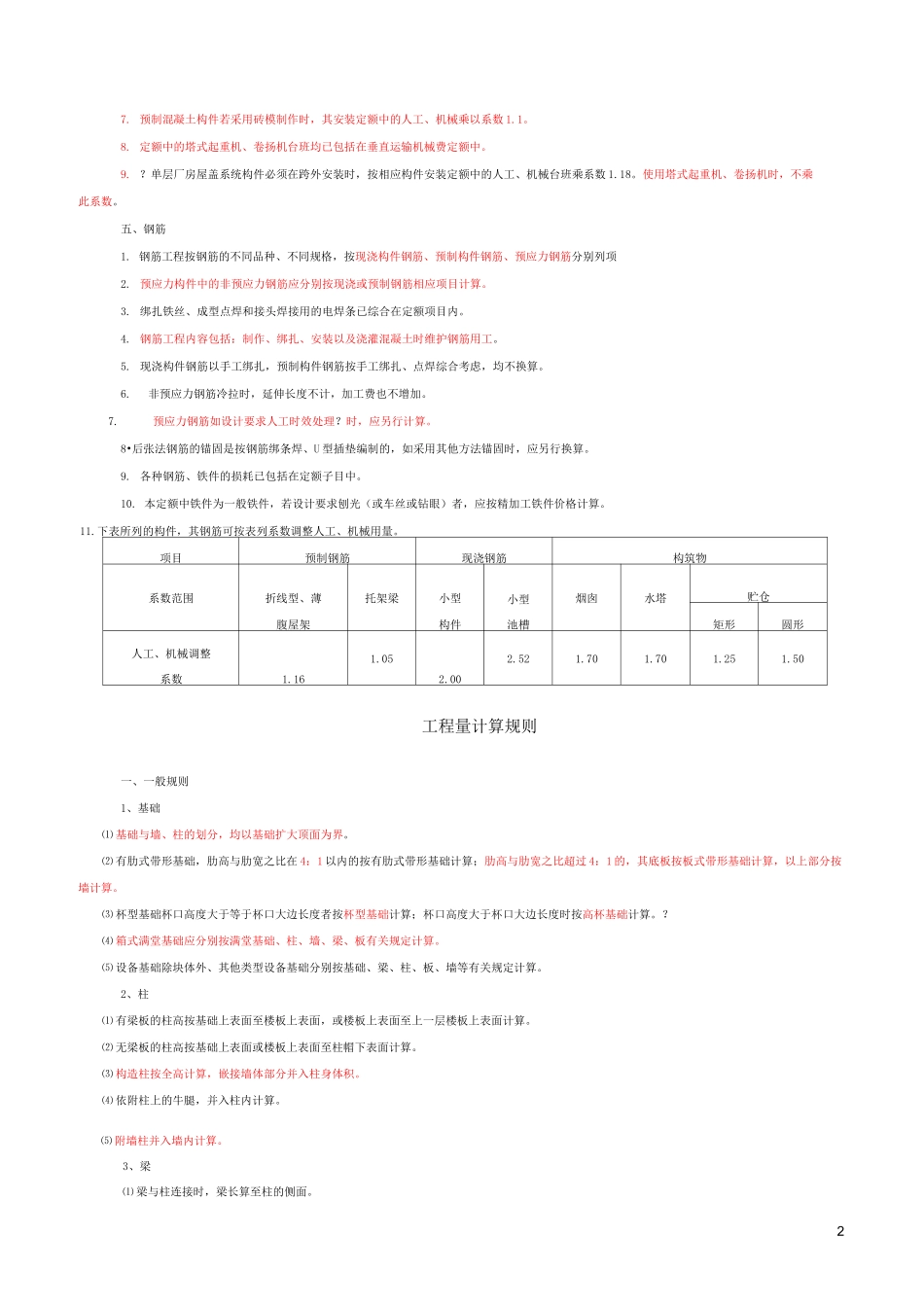

三、预制构件运输1.本定额适用于由构件堆放场地或构件加工至施工现场的运输
2.本定额按构件的类型和外形尺寸划分为四类
见下表:预制混凝土
