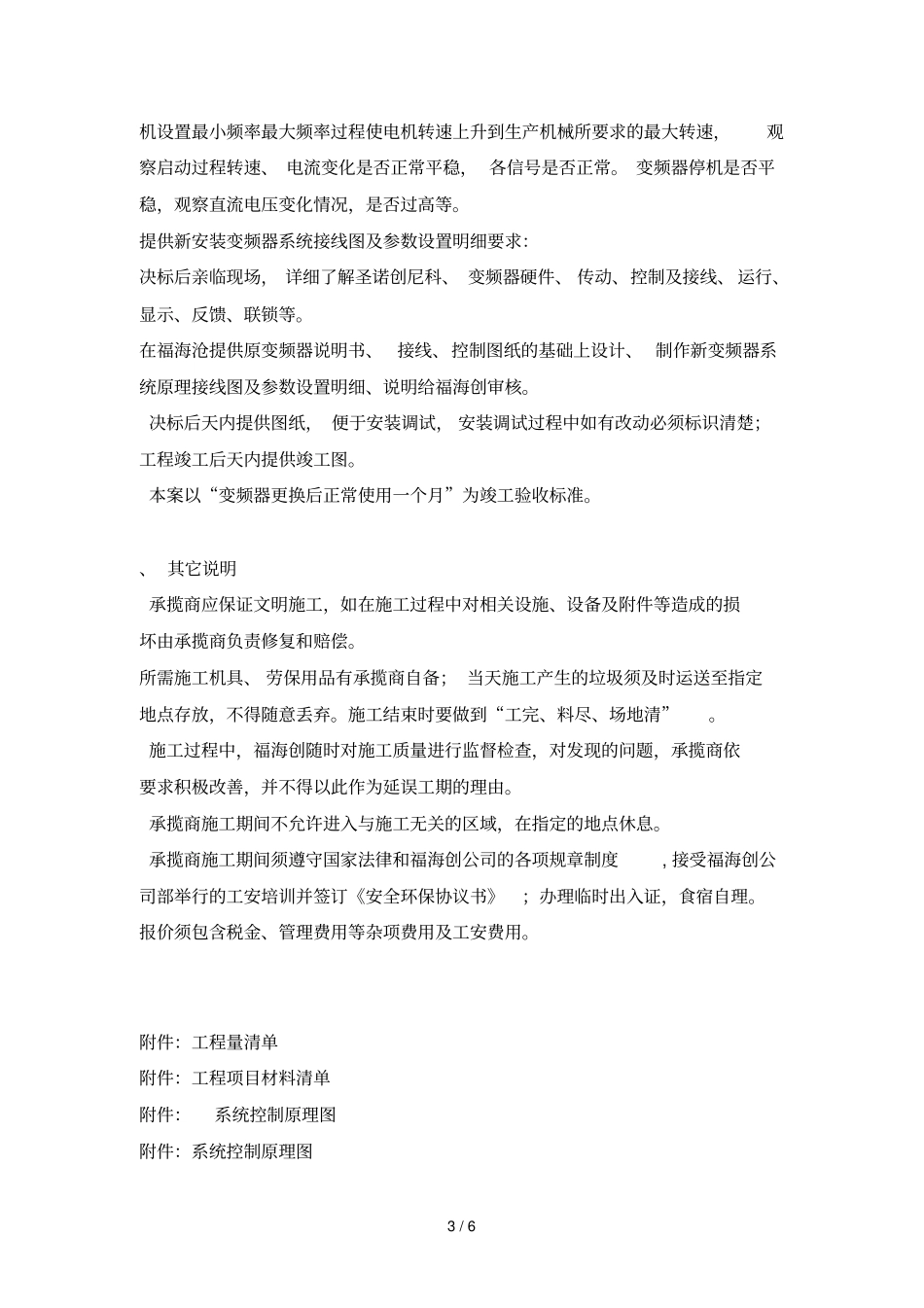

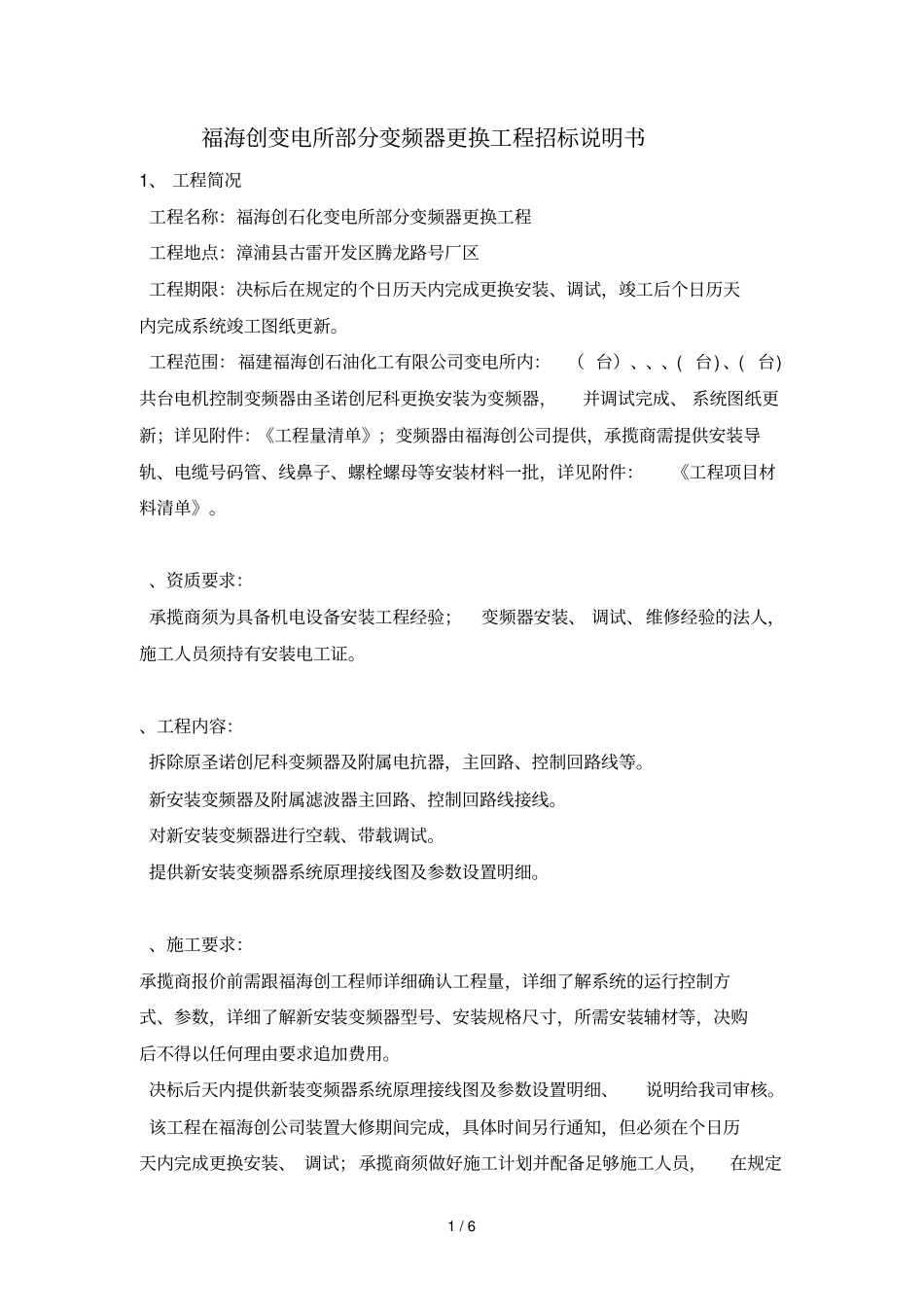

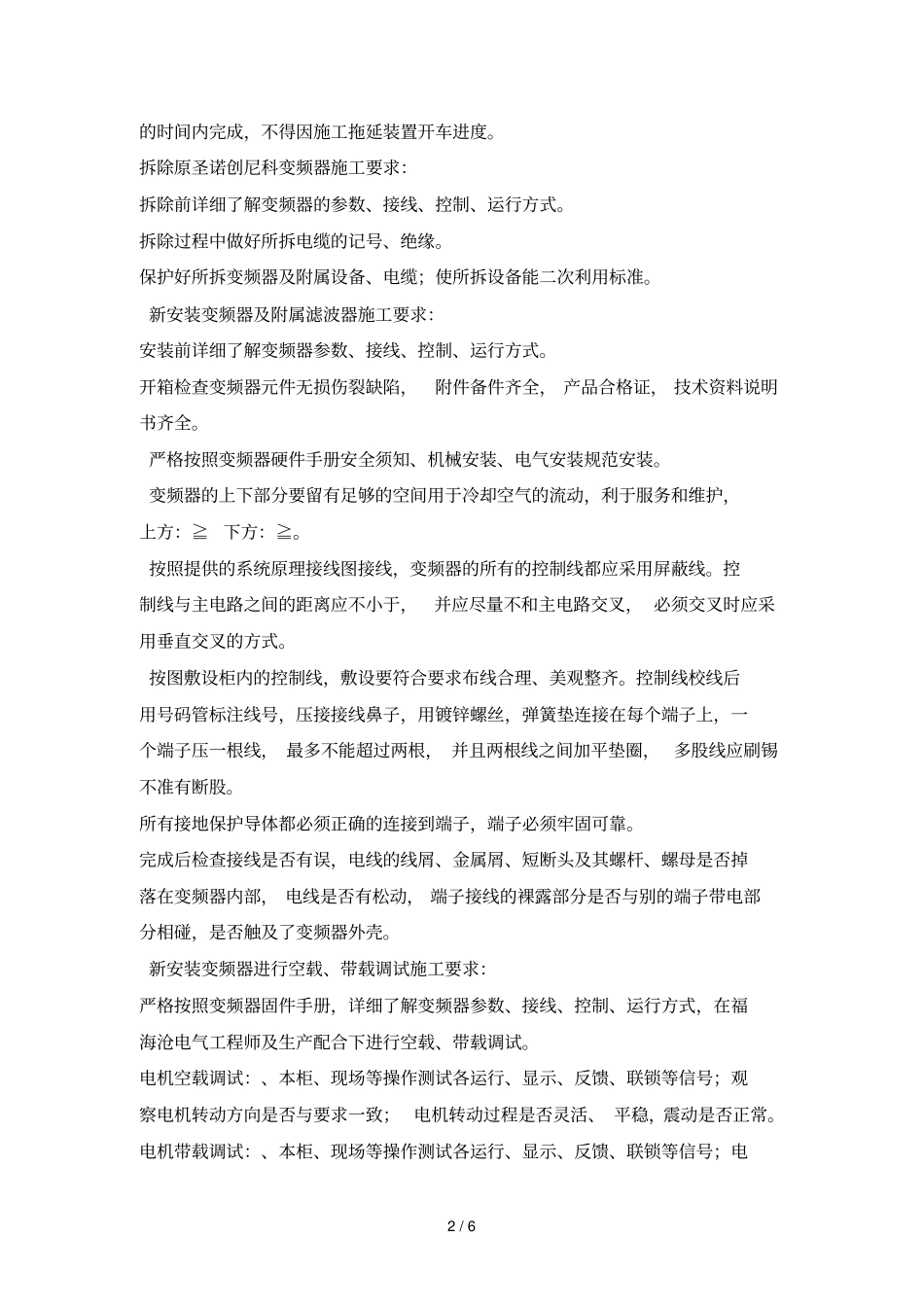

1/6福海创变电所部分变频器更换工程招标说明书1、工程简况工程名称:福海创石化变电所部分变频器更换工程工程地点:漳浦县古雷开发区腾龙路号厂区工程期限:决标后在规定的个日历天内完成更换安装、调试,竣工后个日历天内完成系统竣工图纸更新。工程范围:福建福海创石油化工有限公司变电所内:(台)、、、(台)、(台)共台电机控制变频器由圣诺创尼科更换安装为变频器,并调试完成、系统图纸更新;详见附件:《工程量清单》;变频器由福海创公司提供,承揽商需提供安装导轨、电缆号码管、线鼻子、螺栓螺母等安装材料一批,详见附件:《工程项目材料清单》。、资质要求:承揽商须为具备机电设备安装工程经验;变频器安装、调试、维修经验的法人,施工人员须持有安装电工证。、工程内容:拆除原圣诺创尼科变频器及附属电抗器,主回路、控制回路线等。新安装变频器及附属滤波器主回路、控制回路线接线。对新安装变频器进行空载、带载调试。提供新安装变频器系统原理接线图及参数设置明细。、施工要求:承揽商报价前需跟福海创工程师详细确认工程量,详细了解系统的运行控制方式、参数,详细了解新安装变频器型号、安装规格尺寸,所需安装辅材等,决购后不得以任何理由要求追加费用。决标后天内提供新装变频器系统原理接线图及参数设置明细、说明给我司审核。该工程在福海创公司装置大修期间完成,具体时间另行通知,但必须在个日历天内完成更换安装、调试;承揽商须做好施工计划并配备足够施工人员,在规定2/6的时间内完成,不得因施工拖延装置开车进度。拆除原圣诺创尼科变频器施工要求:拆除前详细了解变频器的参数、接线、控制、运行方式。拆除过程中做好所拆电缆的记号、绝缘。保护好所拆变频器及附属设备、电缆;使所拆设备能二次利用标准。新安装变频器及附属滤波器施工要求:安装前详细了解变频器参数、接线、控制、运行方式。开箱检查变频器元件无损伤裂缺陷,附件备件齐全,产品合格证,技术资料说明书齐全。严格按照变频器硬件手册安全须知、机械安装、电气安装规范安装。变频器的上下部分要留有足够的空间用于冷却空气的流动,利于服务和维护,上方:≧下方:≧。按照提供的系统原理接线图接线,变频器的所有的控制线都应采用屏蔽线。控制线与主电路之间的距离应不小于,并应尽量不和主电路交叉,必须交叉时应采用垂直交叉的方式。按图敷设柜内的控制线,敷设要符合要求布线合理、美观整齐。控制线校线后用号码管标注线号,压接接线鼻子,用镀锌螺丝,弹簧垫连接在每个端子上,一个端子压一根线,最多不能超过两根,并且两根线之间加平垫圈,多股线应刷锡不准有断股。所有接地保护导体都必须正确的连接到端子,端子必须牢固可靠。完成后检查接线是否有误,电线的线屑、金属屑、短断头及其螺杆、螺母是否掉落在变频器内部,电线是否有松动,端子接线的裸露部分是否与别的端子带电部分相碰,是否触及了变频器外壳。新安装变频器进行空载、带载调试施工要求:严格按照变频器固件手册,详细了解变频器参数、接线、控制、运行方式,在福海沧电气工程师及生产配合下进行空载、带载调试。电机空载调试:、本柜、现场等操作测试各运行、显示、反馈、联锁等信号;观察电机转动方向是否与要求一致;电机转动过程是否灵活、平稳,震动是否正常。电机带载调试:、本柜、现场等操作测试各运行、显示、反馈、联锁等信号;电3/6机设置最小频率最大频率过程使电机转速上升到生产机械所要求的最大转速,观察启动过程转速、电流变化是否正常平稳,各信号是否正常。变频器停机是否平稳,观察直流电压变化情况,是否过高等。提供新安装变频器系统接线图及参数设置明细要求:决标后亲临现场,详细了解圣诺创尼科、变频器硬件、传动、控制及接线、运行、显示、反馈、联锁等。在福海沧提供原变频器说明书、接线、控制图纸的基础上设计、制作新变频器系统原理接线图及参数设置明细、说明给福海创审核。决标后天内提供图纸,便于安装调试,安装调试过程中如有改动必须标识清楚;工程竣工后天内提供竣工图。本案以“变频器更换后正常使用一个月”为竣工验收标准。、其它说明承揽商应保证文明施工,如...
