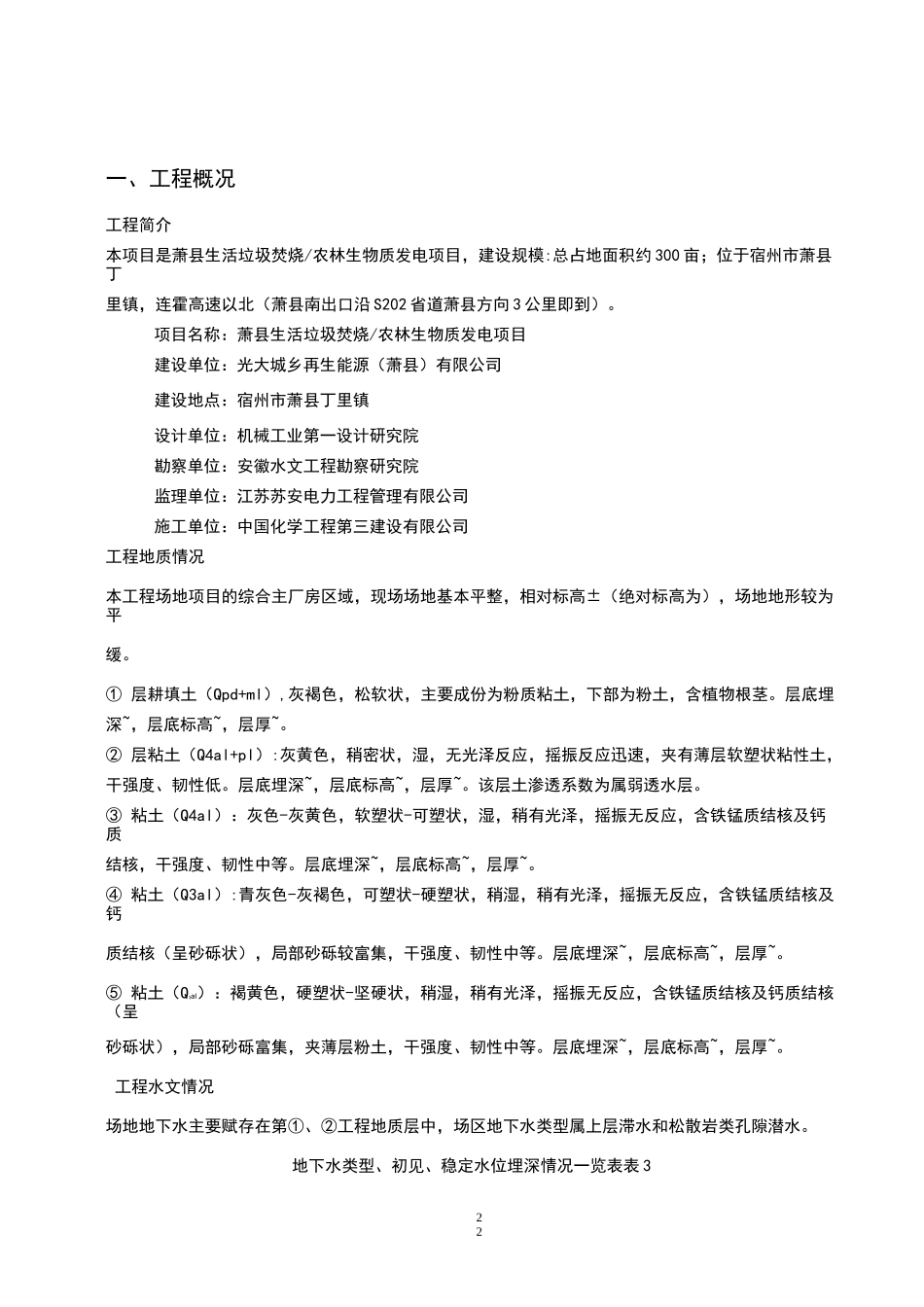

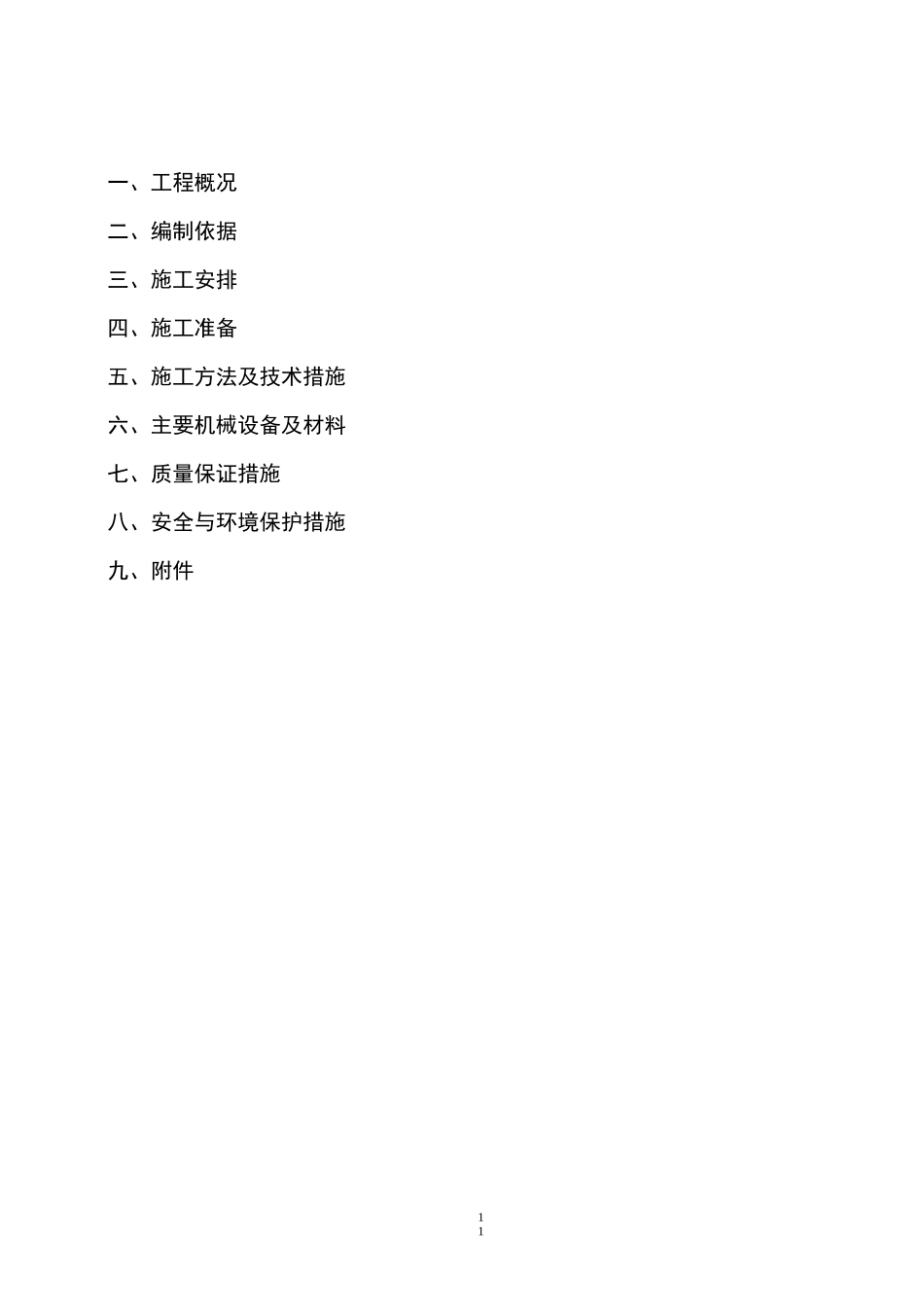

11一、工程概况二、编制依据三、施工安排四、施工准备五、施工方法及技术措施六、主要机械设备及材料七、质量保证措施八、安全与环境保护措施九、附件22一、工程概况工程简介本项目是萧县生活垃圾焚烧/农林生物质发电项目,建设规模:总占地面积约300亩;位于宿州市萧县丁里镇,连霍高速以北(萧县南出口沿S202省道萧县方向3公里即到)。项目名称:萧县生活垃圾焚烧/农林生物质发电项目建设单位:光大城乡再生能源(萧县)有限公司建设地点:宿州市萧县丁里镇设计单位:机械工业第一设计研究院勘察单位:安徽水文工程勘察研究院监理单位:江苏苏安电力工程管理有限公司施工单位:中国化学工程第三建设有限公司工程地质情况本工程场地项目的综合主厂房区域,现场场地基本平整,相对标高±(绝对标高为),场地地形较为平缓。①层耕填土(Qpd+ml),灰褐色,松软状,主要成份为粉质粘土,下部为粉土,含植物根茎。层底埋深~,层底标高~,层厚~。②层粘土(Q4al+pl):灰黄色,稍密状,湿,无光泽反应,摇振反应迅速,夹有薄层软塑状粘性土,干强度、韧性低。层底埋深~,层底标高~,层厚~。该层土渗透系数为属弱透水层。③粘土(Q4al):灰色-灰黄色,软塑状-可塑状,湿,稍有光泽,摇振无反应,含铁锰质结核及钙质结核,干强度、韧性中等。层底埋深~,层底标高~,层厚~。④粘土(Q3al):青灰色-灰褐色,可塑状-硬塑状,稍湿,稍有光泽,摇振无反应,含铁锰质结核及钙质结核(呈砂砾状),局部砂砾较富集,干强度、韧性中等。层底埋深~,层底标高~,层厚~。⑤粘土(Q3al):褐黄色,硬塑状-坚硬状,稍湿,稍有光泽,摇振无反应,含铁锰质结核及钙质结核(呈砂砾状),局部砂砾富集,夹薄层粉土,干强度、韧性中等。层底埋深~,层底标高~,层厚~。工程水文情况场地地下水主要赋存在第①、②工程地质层中,场区地下水类型属上层滞水和松散岩类孔隙潜水。地下水类型、初见、稳定水位埋深情况一览表表323层序地层名称地下水类型初见水位埋深(m)稳定水位埋深(m)33①耕表土上层滞水②粉土孔隙潜水地下水主要接受大气降水入渗补给及侧向径流补给,蒸发、人工开采及径流排泄为主要排泄方式。根据地区经验及相关水文资料,场区地下水位年变化幅度为约左右。二、编制依据基坑围护设计的有关资料和要求;《岩土工程勘察报告》供水水文地质勘察规范(GB50027-2001);供水管井设计施工及验收规范(CJJ10-86);建筑与市政降水工程技术规范(JGJ/T111-98);三、施工安排施工顺序3.1.1放线定位定位管井位置钻孔3.1.5安装井点管(水泥乌沙管)布置抽水泵,安装抽水设备开挖井点排水明沟(500mm宽*500mm深)开动真空泵排气,再开动离心泵抽水测量观测井中地下水位变化施工的重点和难点主厂房的垃圾仓基础开挖最深处标高达到,基础开挖深度有、、、、不等,因此在垃圾仓开挖最深的位置周围布置井深18M的管井,其余为15m管井。在开挖时,如局部出现有水可采用增加轻型井点进行辅助处理。根据地勘显示,本基坑出现坑涌的可能性不大。四、施工准备人机准备441)人员已准备到位、随时进场2)机械已准备齐全现场准备2施工前的准备和场地整理工作1)将管井的具体位置定位出来。2)在施工场地具备条件后,对于井点轴线上的杂物应预先进行清理,并沿井点轴线外一定距离挖一条排水明沟,以方便排水。五、施工方法及技术措施降水工程要达到目的5.1.1减掉承压水层压力,使承压水压力得到释放。5.1.2降低基坑内侧的地下水位。5.1.3使土体的含水率下降,便于土方开挖,满足施工要求。降水方法5.2.1根据本工程场地的地质特点,以及初步估算和其他类似工程的施工经验,综合其他因素考虑采用管井井点降水,局部采用轻型井点、排水明沟予以配合的降水施工方法。降深要求因本工程垃圾仓位置的深基坑开挖完成后基坑深度达到,为保证后期的此深基坑支护的安全,我方将在主厂房的外围间隔12m全部设置内径300mm外径380mm的深度15m的管井,深基坑周围设置内径300mm外径380mm的深度18m的管井,务必保证使地下水位降到基坑坑底1m以下。综合考虑最小降深S为。因主厂房内部分基础挖深将会达到5m以下,对于这样的基坑,我方在其周...
