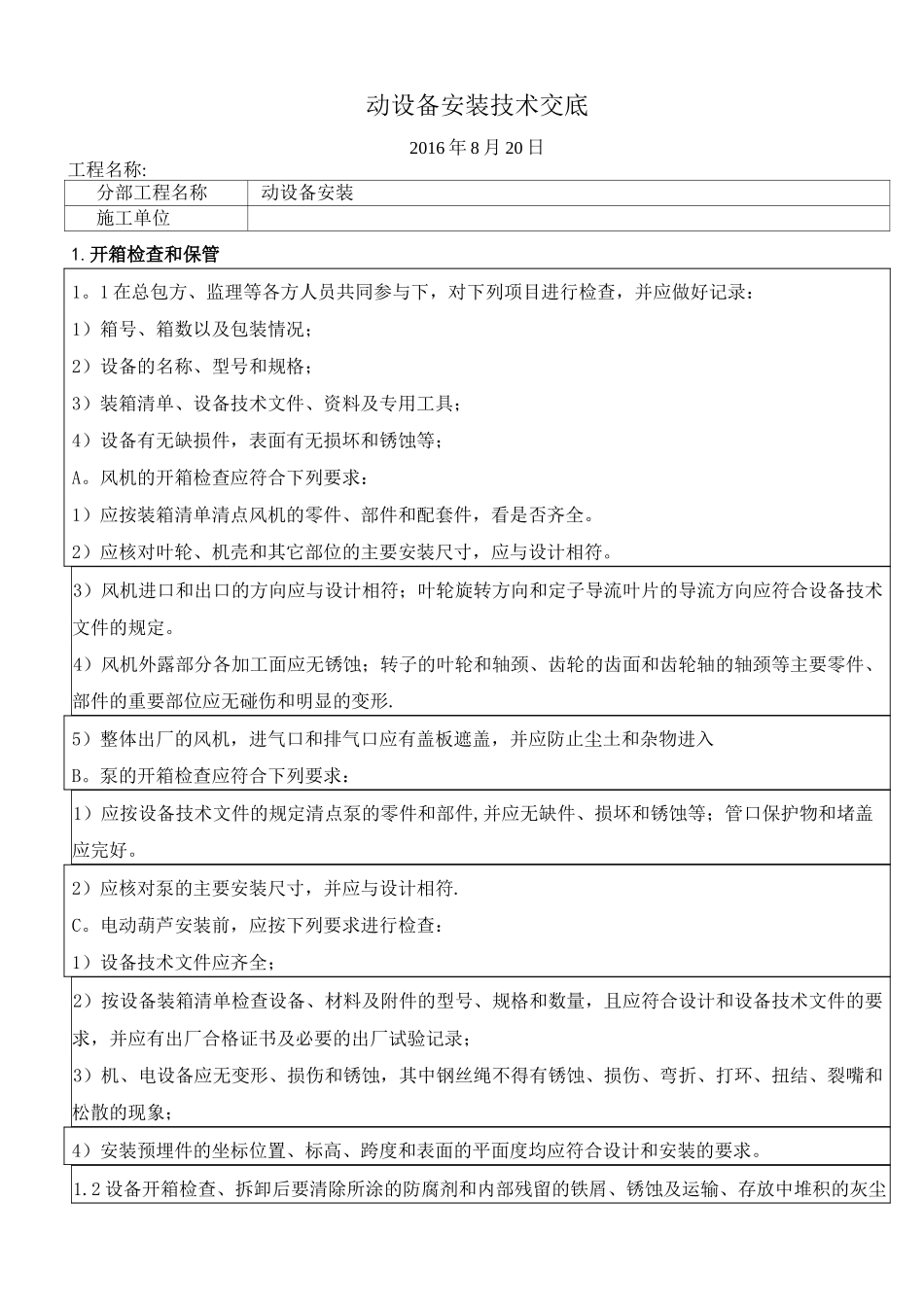

动设备安装技术交底2016年8月20日工程名称:分部工程名称动设备安装施工单位1
开箱检查和保管1
1在总包方、监理等各方人员共同参与下,对下列项目进行检查,并应做好记录:1)箱号、箱数以及包装情况;2)设备的名称、型号和规格;3)装箱清单、设备技术文件、资料及专用工具;4)设备有无缺损件,表面有无损坏和锈蚀等;A
风机的开箱检查应符合下列要求:1)应按装箱清单清点风机的零件、部件和配套件,看是否齐全
2)应核对叶轮、机壳和其它部位的主要安装尺寸,应与设计相符
3)风机进口和出口的方向应与设计相符;叶轮旋转方向和定子导流叶片的导流方向应符合设备技术文件的规定
4)风机外露部分各加工面应无锈蚀;转子的叶轮和轴颈、齿轮的齿面和齿轮轴的轴颈等主要零件、部件的重要部位应无碰伤和明显的变形
5)整体出厂的风机,进气口和排气口应有盖板遮盖,并应防止尘土和杂物进入B
泵的开箱检查应符合下列要求:1)应按设备技术文件的规定清点泵的零件和部件,并应无缺件、损坏和锈蚀等;管口保护物和堵盖应完好
2)应核对泵的主要安装尺寸,并应与设计相符
电动葫芦安装前,应按下列要求进行检查:1)设备技术文件应齐全;2)按设备装箱清单检查设备、材料及附件的型号、规格和数量,且应符合设计和设备技术文件的要求,并应有出厂合格证书及必要的出厂试验记录;3)机、电设备应无变形、损伤和锈蚀,其中钢丝绳不得有锈蚀、损伤、弯折、打环、扭结、裂嘴和松散的现象;4)安装预埋件的坐标位置、标高、跨度和表面的平面度均应符合设计和安装的要求

2设备开箱检查、拆卸后要清除所涂的防腐剂和内部残留的铁屑、锈蚀及运输、存放中堆积的灰尘等污物
3设备加工的防锈层不得使用砂布或金属刮具除去,只准用干净的棉纱、棉布、木刮刀或牛角刮具清除
4出厂时已装配、调整完善的部分不得拆卸清洗

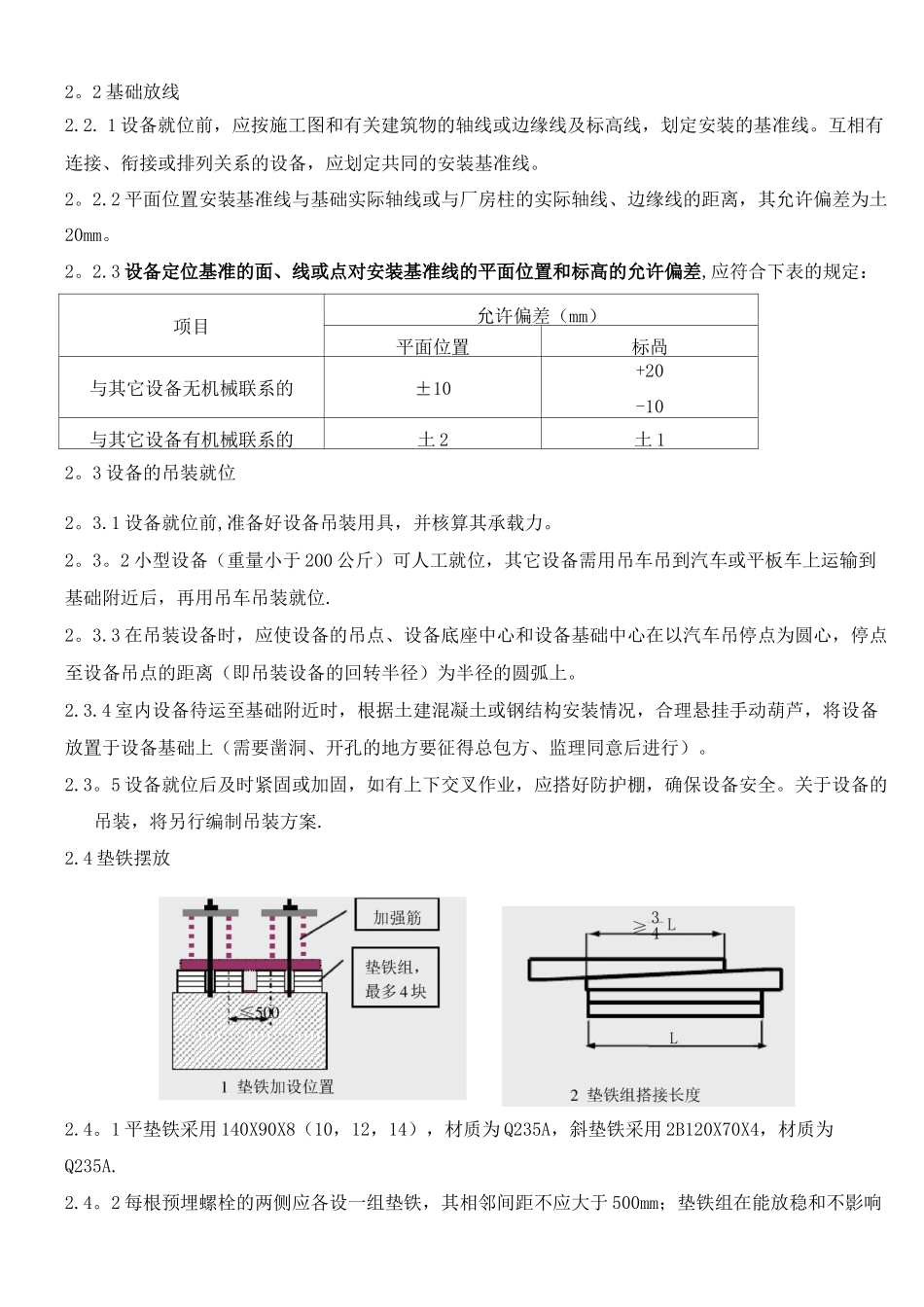

5设备精密部位可涂少量油脂,以防锈蚀
