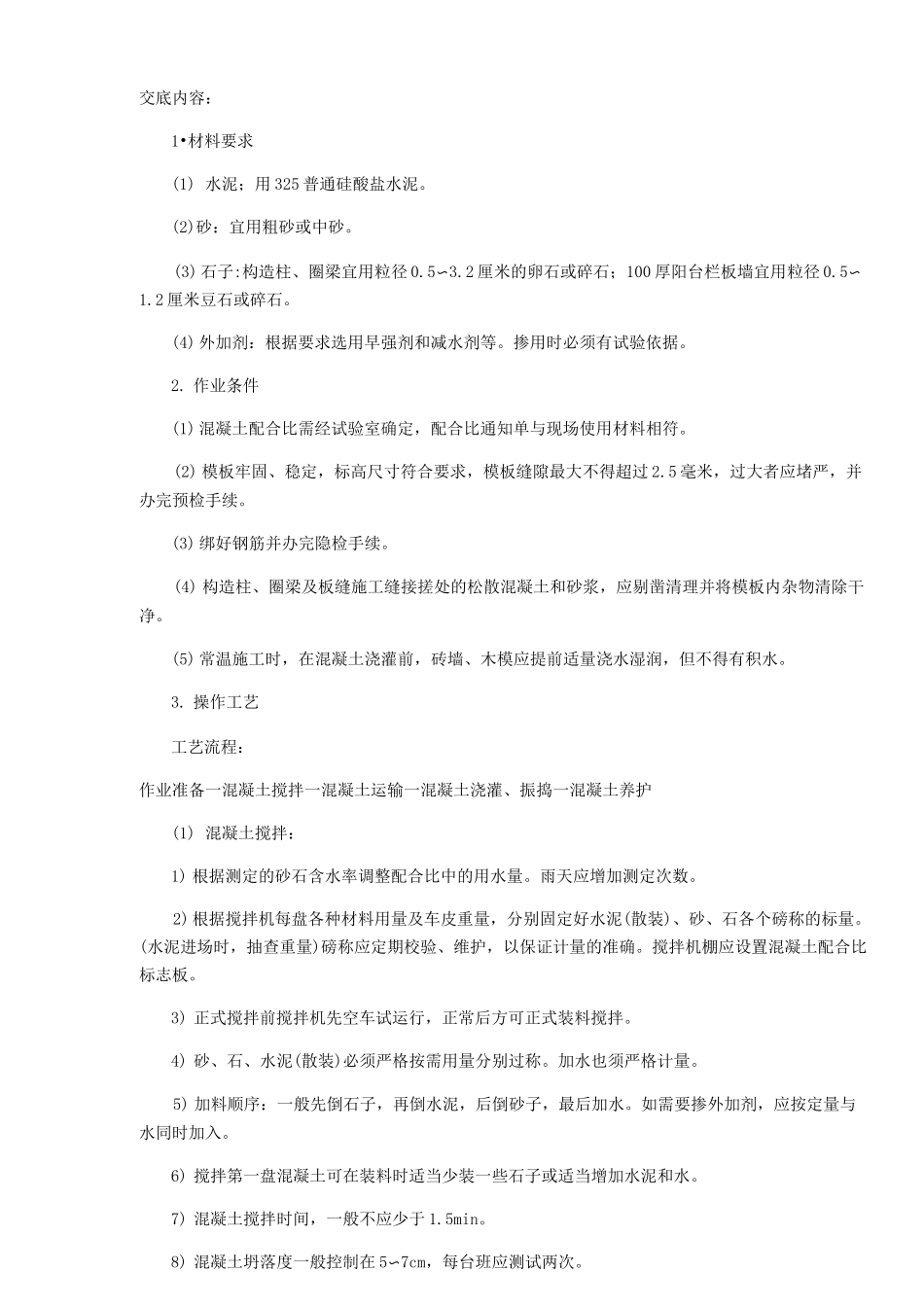

技术交底记录工程名称长白山制药(亳州)有限公司中药丸剂建设项目施工单位亳州项目部交底部位二次结构工序名称二次结构砼浇筑交底内容:1•材料要求(1)水泥;用325普通硅酸盐水泥
(2)砂:宜用粗砂或中砂
(3)石子:构造柱、圈梁宜用粒径0
2厘米的卵石或碎石;100厚阳台栏板墙宜用粒径0
2厘米豆石或碎石
(4)外加剂:根据要求选用早强剂和减水剂等
掺用时必须有试验依据
作业条件(1)混凝土配合比需经试验室确定,配合比通知单与现场使用材料相符
(2)模板牢固、稳定,标高尺寸符合要求,模板缝隙最大不得超过2
5毫米,过大者应堵严,并办完预检手续
(3)绑好钢筋并办完隐检手续
(4)构造柱、圈梁及板缝施工缝接搓处的松散混凝土和砂浆,应剔凿清理并将模板内杂物清除干净
(5)常温施工时,在混凝土浇灌前,砖墙、木模应提前适量浇水湿润,但不得有积水
操作工艺工艺流程:作业准备一混凝土搅拌一混凝土运输一混凝土浇灌、振捣一混凝土养护(1)混凝土搅拌:1)根据测定的砂石含水率调整配合比中的用水量
雨天应增加测定次数
2)根据搅拌机每盘各种材料用量及车皮重量,分别固定好水泥(散装)、砂、石各个磅称的标量
(水泥进场时,抽查重量)磅称应定期校验、维护,以保证计量的准确
搅拌机棚应设置混凝土配合比标志板
3)正式搅拌前搅拌机先空车试运行,正常后方可正式装料搅拌
4)砂、石、水泥(散装)必须严格按需用量分别过称
加水也须严格计量
5)加料顺序:一般先倒石子,再倒水泥,后倒砂子,最后加水
如需要掺外加剂,应按定量与水同时加入
6)搅拌第一盘混凝土可在装料时适当少装一些石子或适当增加水泥和水
7)混凝土搅拌时间,一般不应少于1
8)混凝土坍落度一般控制在5〜7cm,每台班应测试两次
项目(专业)技术负责人交底人接受交底人注:本记录一式两份,一份交底单位存,一份被交底单位存
