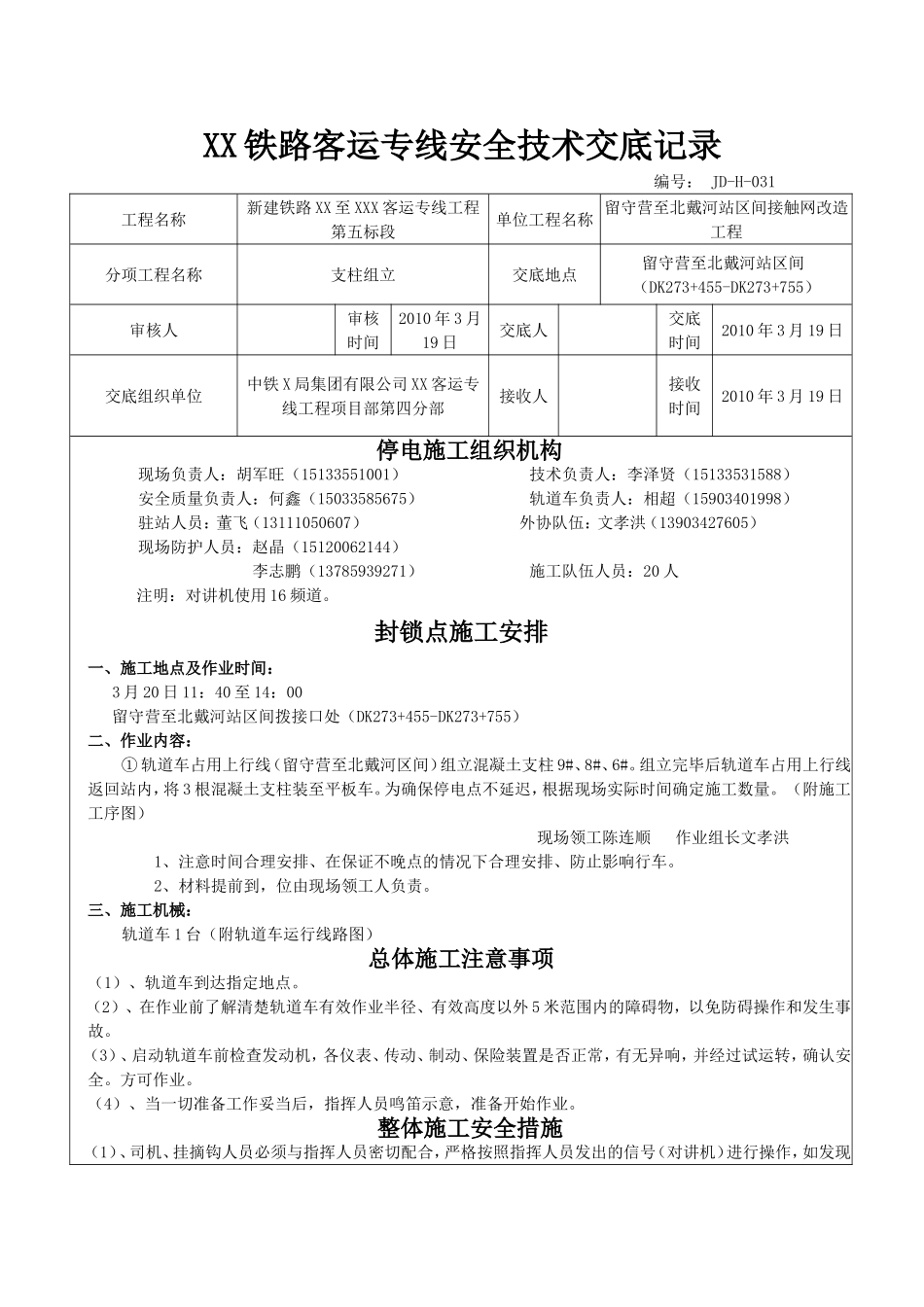

XX铁路客运专线安全技术交底记录编号:JD-H-031工程名称新建铁路XX至XXX客运专线工程第五标段单位工程名称留守营至北戴河站区间接触网改造工程分项工程名称支柱组立交底地点留守营至北戴河站区间(DK273+455-DK273+755)审核人审核时间2010年3月19日交底人交底时间2010年3月19日交底组织单位中铁X局集团有限公司XX客运专线工程项目部第四分部接收人接收时间2010年3月19日停电施工组织机构现场负责人:胡军旺(15133551001)技术负责人:李泽贤(15133531588)安全质量负责人:何鑫(15033585675)轨道车负责人:相超(15903401998)驻站人员:董飞(13111050607)外协队伍:文孝洪(13903427605)现场防护人员:赵晶(15120062144)李志鹏(13785939271)施工队伍人员:20人注明:对讲机使用16频道
封锁点施工安排一、施工地点及作业时间:3月20日11:40至14:00留守营至北戴河站区间拨接口处(DK273+455-DK273+755)二、作业内容:①轨道车占用上行线(留守营至北戴河区间)组立混凝土支柱9#、8#、6#
组立完毕后轨道车占用上行线返回站内,将3根混凝土支柱装至平板车
为确保停电点不延迟,根据现场实际时间确定施工数量
(附施工工序图)现场领工陈连顺作业组长文孝洪1、注意时间合理安排、在保证不晚点的情况下合理安排、防止影响行车
2、材料提前到,位由现场领工人负责
三、施工机械:轨道车1台(附轨道车运行线路图)总体施工注意事项(1)、轨道车到达指定地点
(2)、在作业前了解清楚轨道车有效作业半径、有效高度以外5米范围内的障碍物,以免防碍操作和发生事故
(3)、启动轨道车前检查发动机,各仪表、传动、制动、保险装置是否正常,有无异响,并经过试运转,确认安全
