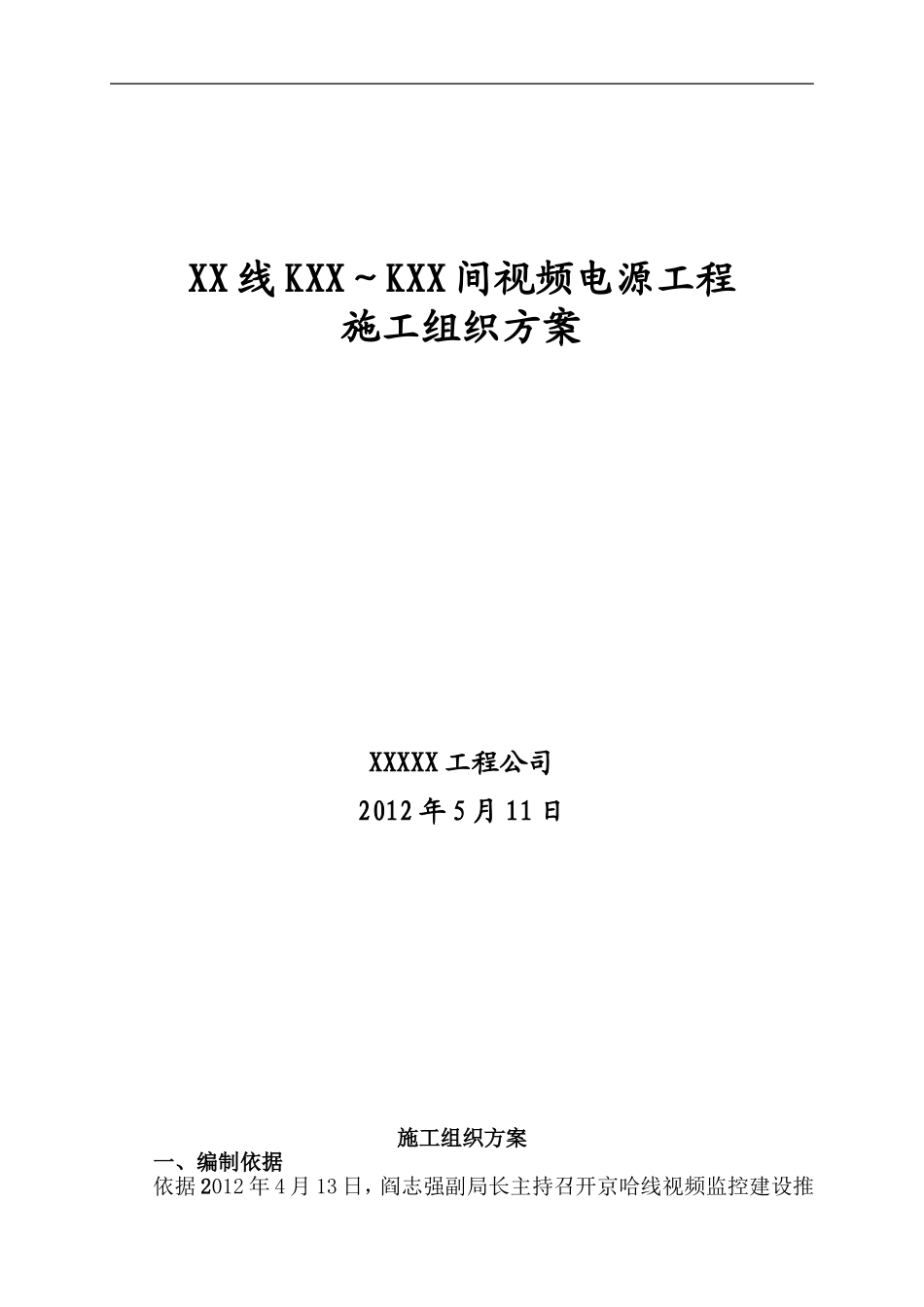

XX线KXX~KXX间视频电源工程施工组织方案XXXXX工程公司2012年5月11日施工组织方案一、编制依据依据2012年4月13日,阎志强副局长主持召开京哈线视频监控建设推进工作会议之《关于京哈线视频监控系统建设推进工作会议纪要》和《北京铁路局京哈线(北京局管段)铁路综合视频监控系统工程施工图》编制。二、工程概况1、工程名称:京哈线视频监控电力引入工程2、工程内容:京哈线唐山北站至局界贯通线路新建变台55处,敷设低压电力电缆19.723公里。3、工程地点:京哈线K150+983~K283+9034、计划工期:2012年5月5日至6月20日三、施工组织1、段成立施工领导小组组长:刘树银副组长:王志来(手机:18031562088)田志刚(手机:18031562032)洪大庆组员:张虎刚肖风生于建中田强刘彬董志国储伟业白俊军张久清技术负责人:储伟业(手机:18031562033)安全负责人:董治国(手机:18031562019)2、施工人员由丰润供电车间、滦县供电车间、秦皇岛供电车间及壮工组成。2.1、丰润供电车间队长:孔建功(手机:18031562108)施工负责人:薛春华(手机:18031562110)技术负责人:张爱军安全员:赵瑞云(手机:13831558225)2.2、滦县供电车间队长:肖风生(18031562095)施工负责人:田强(18031562100)技术负责人:储伟业(18031562033)安全负责人:刘学华(13013263569)2.3、秦皇岛供电车间队长:于建中(18031562101)施工负责人:刘彬(18031562106)技术负责人:张久清(13780588277)安全负责人:张东伟(13933686889)3、施工质量检查监督及技术问题处理由水电技术科负责。4、施工安全由安全科及施工安全负责人负责。5、施工材料及工具由物资科负责。6、施工机具及车辆由动力车间负责。四、施工安全组织措施1、5月15日前,要与丰润工务段、天津电务段、北京通信段、天津建筑段、唐山车务段、天津供电段签订既有营业线施工审批表、施工配合协议和施工安全协议。2、施工前三天,要将施工计划提报给丰润工务段、天津电务段、北京通信段、天津建筑段、唐山车务段、天津供电段调度,配合单位现场监护人员不到位,不许开挖电缆沟。13、安全目标:“一事不出”“一人不伤”,确保施工顺利完成。4、开工前,对参加施工的全体职工及临时工进行安全教育及培训,要认真学习《铁路电力安全工作规程》及施工安全的各项规定。5、施工前由施工车间制订当日作业的“两图一表”,由工作领导人向全体作业人员讲解,分工明确,要求每个人清楚当日的工作任务。6、施工车间的全体施工人员每日作业前必须结合当日的施工项目、作业地点当天的气候、施工现场的环境及干扰等情况进行安全预测及分析,并制定相应的安全防护措施。7、开工前应认真清点人数,施工完毕后认真核实人数及作业工具,撤离前认真查看作业现场。8、涉及其它部门配合作业时,由段与配合部门办理有关手续。施工时提前通知配合部门,说明施工内容,明确需要配合施工的时间、地点等事宜。施工中要严格执行配合协议的条款。9、在铁路、公路旁边作业时,应设置专职防护人员,确保施工人身安全。10、施工中需穿越铁路时,应做到“一站、二看、三通过”,并且应有专人防护。严禁施工人员进入铁路护网内,应确保行车安全。11、开挖工程由段委托临时工施工,签订《安全施工协议》,由供电车间派有经验的职工进行监护,并在有配合人员的监护下方可进行施工。12、临时工在施工前由段教育科、安全科进行安全教育,并配备安全防护用具,接受安全检查。13、电缆沟开挖后,应设置防护物及悬挂警示牌,确保过往行人、车辆安全。14、施工中,应合理安排作业时间和人员搭配情况,避免超长时间作业。15、在撤旧时,应根据具体情况制定可靠的安全措施,防止高空坠物,防止断线时发生倒杆。16、邻近线路带电时,应制定具体的安全措施,防止蹬错杆、混线,影响行车。17、各车间应加强对交通工具及驾驶员的管理,确保交通工具的状态良好,遵守交通规则。五、施工技术组织措施1、开工前,要认真学习《铁路电力技术管理规程》的各项规定。2、向调度上报的停电计划,针对停电计划安排每日的具体工作量,杜绝提前施工和超计划施工。3、施工中应严格按照规定的作业程序进...
