1建设工程项目前期工作一、建设环境为了工程的建设能有一个良好的外部环境,在征地拆迁及施工期间我们应吸取以往的经验教训,适时地采取有力措施,要求施工单位成立不少于3人的拆迁协调小组,配合业主工作,以保证征地拆迁工作及施工工作顺利进行

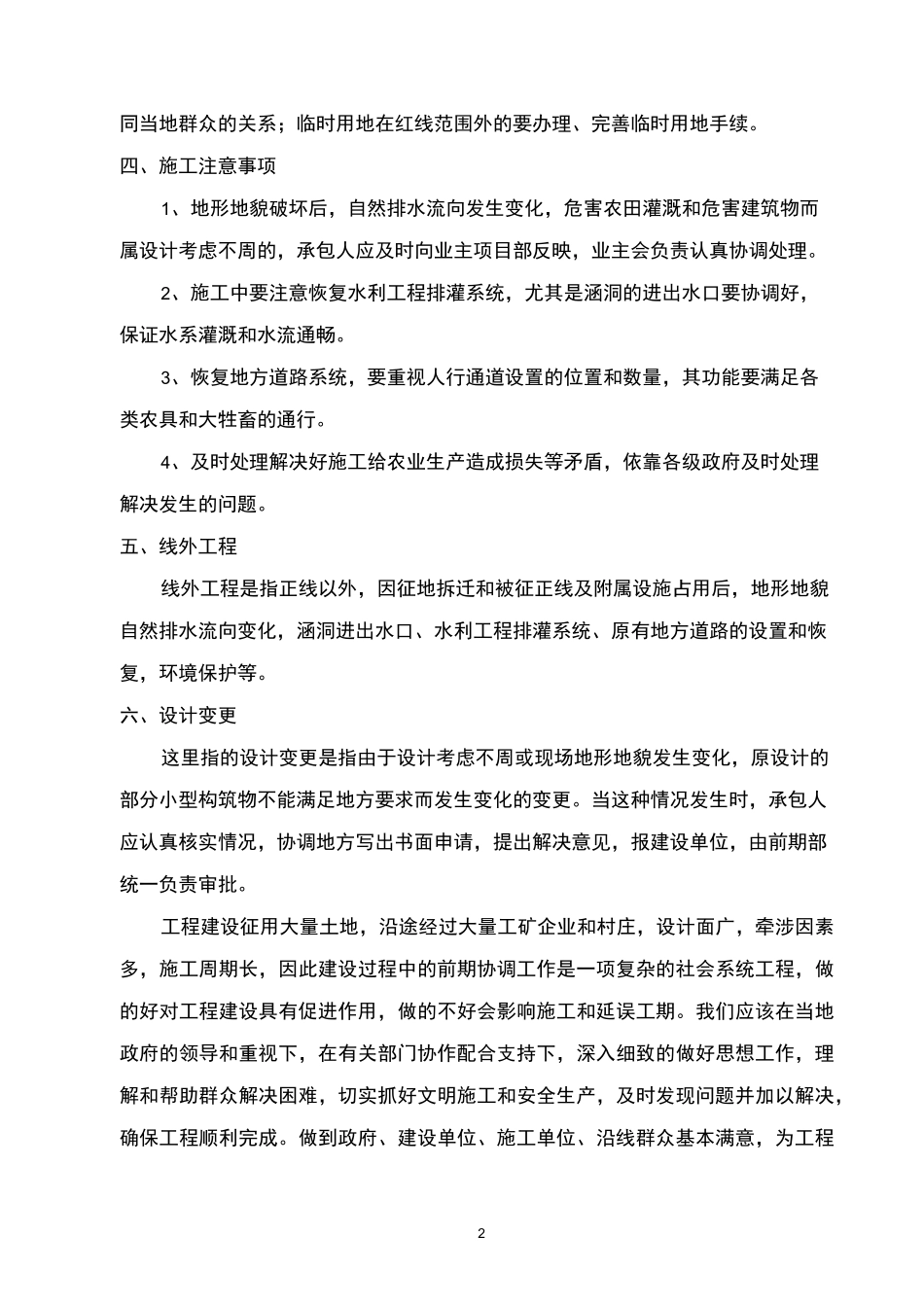

二、征地拆迁及相应执行政策业主持《拆迁方案》、《建设用地规划许可证》、《建设用地批准书》及银行出具的征地拆迁补偿资金存款证明到项目所在区房地产管理部门办理征拆手续
目前按照国土局相关规定,项目沿线涉及的集体土地投资方均须委托各区国土局所属的土地储备中心进行洽谈征收
征收后转为国有建设用地,并通过办理相关手续再划拨给本公司使用
对国有出让土地、国有划拨土地(土地及地面已整理有一定投入)地上建筑物、构筑物均采用商业评估方式进行评估,其评估单位的确定方式须按照《天津市城市建设管理条例》规定程序进行
各区负责的单位均成立了相应的组织机构负责协调建设过程中发生的系列问题,因此我们各承包人都要充分利用好这种机制
三、临时用地的使用临时用地包括临时道路桥梁和承包人驻地建设以及其他因工程施工需要临时使用的土地,主要是承包人在施工过程中使用,费用由承包人支付
在实际运作中应本着合理用地、节约用地的原则,既要能够满足工程施工的需要,但也要切忌宽打窄用或另作他用,造成土地资源的浪费
因此,工程部对各承包人的临时用地情况作为评比的一项考核内容,促使承包人合理计算需求
在选择临时用地地点时,在满足业主对驻地建设要求的前提下,应充分尊重地方各级政府的意见
在使用时,任何临时工程的开工,都需经过监理工程师同意,做到临时用地的使用控制在合理的范围,并在使用后按规定恢复原有状态或作出处理,为国家节约建设资金,融洽2同当地群众的关系;临时用地在红线范围外的要办理、完善临时用地手续
四、施工注意事项1、地形地貌破坏后,自然排水流向发生变化,危害农田灌溉和危害建筑物而属设计考虑不周的,
