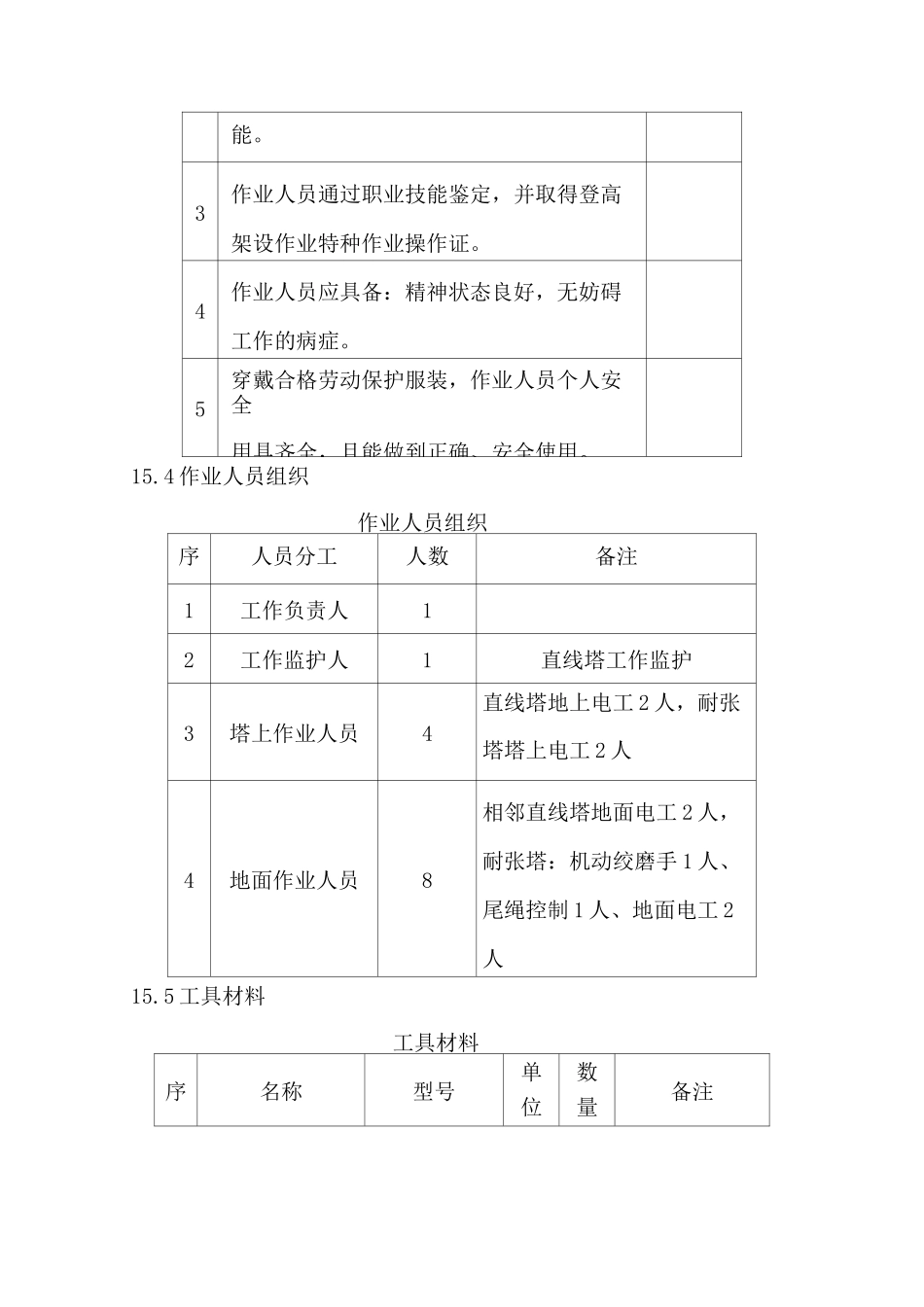

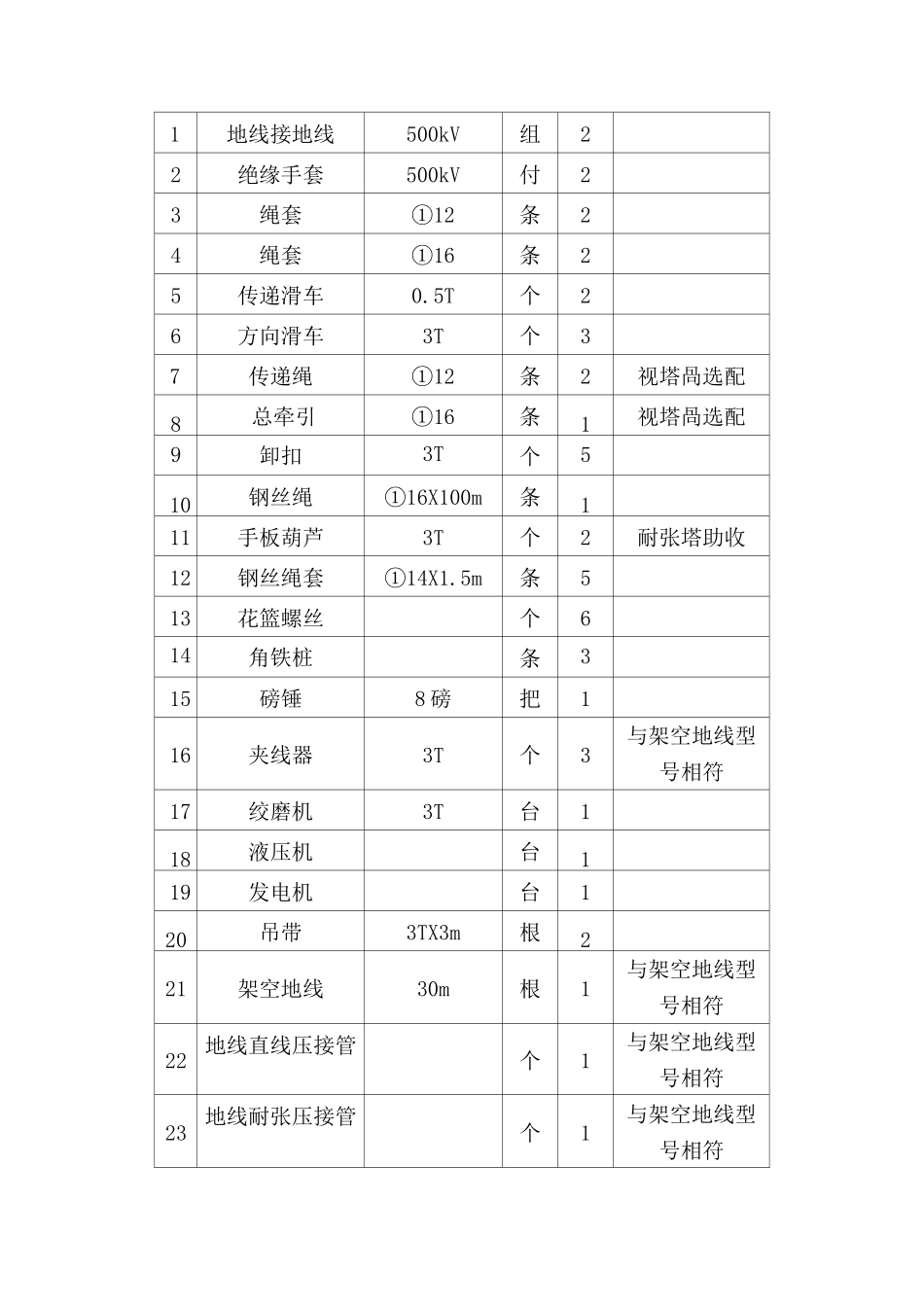

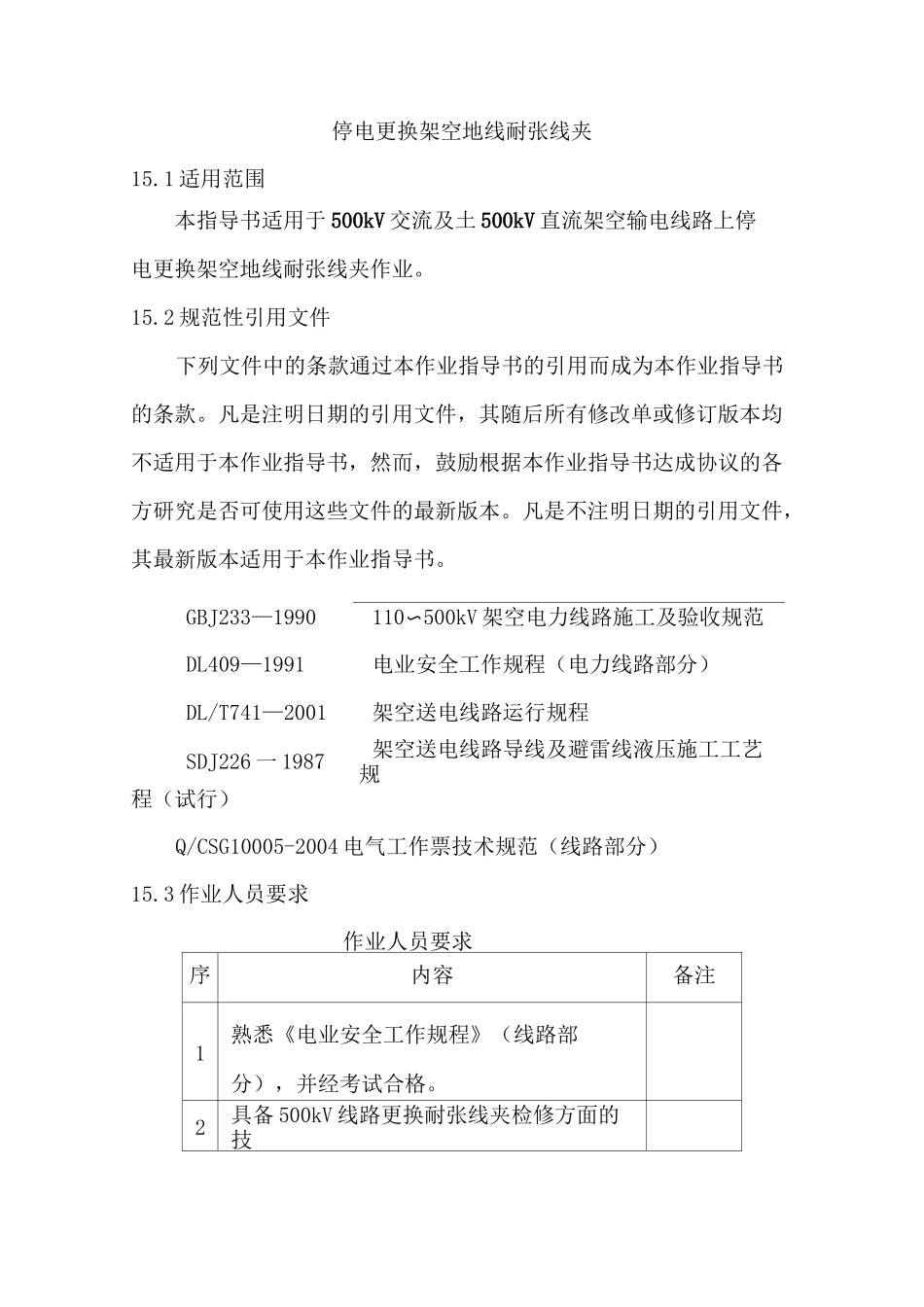

停电更换架空地线耐张线夹15.1适用范围本指导书适用于500kV交流及土500kV直流架空输电线路上停电更换架空地线耐张线夹作业。15.2规范性引用文件下列文件中的条款通过本作业指导书的引用而成为本作业指导书的条款。凡是注明日期的引用文件,其随后所有修改单或修订版本均不适用于本作业指导书,然而,鼓励根据本作业指导书达成协议的各方研究是否可使用这些文件的最新版本。凡是不注明日期的引用文件,其最新版本适用于本作业指导书。GBJ233—1990110〜500kV架空电力线路施工及验收规范DL409—1991电业安全工作规程(电力线路部分)DL/T741—2001架空送电线路运行规程SDJ226一1987架空送电线路导线及避雷线液压施工工艺规程(试行)Q/CSG10005-2004电气工作票技术规范(线路部分)15.3作业人员要求作业人员要求序内容备注1熟悉《电业安全工作规程》(线路部分),并经考试合格。2具备500kV线路更换耐张线夹检修方面的技能。3作业人员通过职业技能鉴定,并取得登高架设作业特种作业操作证。4作业人员应具备:精神状态良好,无妨碍工作的病症。5穿戴合格劳动保护服装,作业人员个人安全用具齐全,且能做到正确、安全使用。15.4作业人员组织作业人员组织序人员分工人数备注1工作负责人12工作监护人1直线塔工作监护3塔上作业人员4直线塔地上电工2人,耐张塔塔上电工2人4地面作业人员8相邻直线塔地面电工2人,耐张塔:机动绞磨手1人、尾绳控制1人、地面电工2人15.5工具材料工具材料序名称型号单位数量备注1地线接地线500kV组22绝缘手套500kV付23绳套①12条24绳套①16条25传递滑车0.5T个26方向滑车3T个37传递绳①12条2视塔咼选配8总牵引①16条1视塔咼选配9卸扣3T个510钢丝绳①16X100m条111手板葫芦3T个2耐张塔助收12钢丝绳套①14X1.5m条513花篮螺丝个614角铁桩条315磅锤8磅把116夹线器3T个3与架空地线型号相符17绞磨机3T台118液压机台119发电机台120吊带3TX3m根221架空地线30m根1与架空地线型号相符22地线直线压接管个1与架空地线型号相符23地线耐张压接管个1与架空地线型号相符24个人工具自备注:准备的检修工器具类型、数量及额定荷载应依据现场具体情况确定15.6技术措施a)更换耐张塔架空地线耐张线夹工作所需的传递绳(①12),应有足够的安全系数,发现异常或不满足要求者严禁使用。b)通过滑车、磨芯、滚筒的传递绳不得有接头,用传递绳绑棱角的金属物时,应以软物垫,用塔基作为总牵引绳转向时,钢丝绳与塔材接触部分必须用麻袋等软物支垫。c)所使用的传递滑车额定荷载不得小于0.5T。d)所使用的直线塔反向临时拉线(钢丝绳)不得小于①16。e)所选用的总牵引绳不得小于①16。f)葫芦、卸扣、夹线器、机动绞磨等主要受力工具荷载不得小于3T。g)绝缘手套定期试验且合格,严禁使用不合格的绝缘子手套。h)接地线由多股软铜线组成,截面积不能小于25mm2的成套接地线,绝缘部分定期试验合格。i)角铁桩埋设深度不得小于1m,临时拉线(钢丝绳)与地面夹角不得大于45度。j)必须选用与地线型号相符合的整套压接管;且压接施工必须严格按照《架空送电线路导线及避雷线液压施工工艺规程(试行)》的有关规定。k)耐张线夹与直线压接管距离不得小于15m。l)保持压接前后地线的弛度不变。m)检修记录应详细,当发现缺陷时,应详细记录其缺陷的塔号、部件、名称、数量。15.7危险点分析及控制措施危险点分析及控制措施序危险点控制措施1交通事故驾驶员及工作人员遵守交通规则和局交通安全有关规定21、误登带电线路2、.1、得到停电许可工作命令后,核对线路名称、塔号无误后方可登塔;、2、核对线路名称、塔号必须由两人核实;3、工作前宣读工作票,交代安全注意事项。3被毒虫蜇伤登塔前必须观察塔上是否有蚂蜂窝,有蚂蜂窝则须采取必要的安全措施后方可工作。4高空坠落1、高空作业人员必须戴安全帽和系安全带,登塔前必须清除鞋底淤泥;2、人员上、下塔过程中,应检查脚钉等是否牢固,且按正确方法攀登,人员从地面上塔到作业结束下塔至地面的任何时刻都不得失去安全带的保护;中途休息时必须系好安全带,且检查好扣环是否扣牢,作业过程和转位时,都不得失去安全带的保护;3、束好衣服和安全带...
