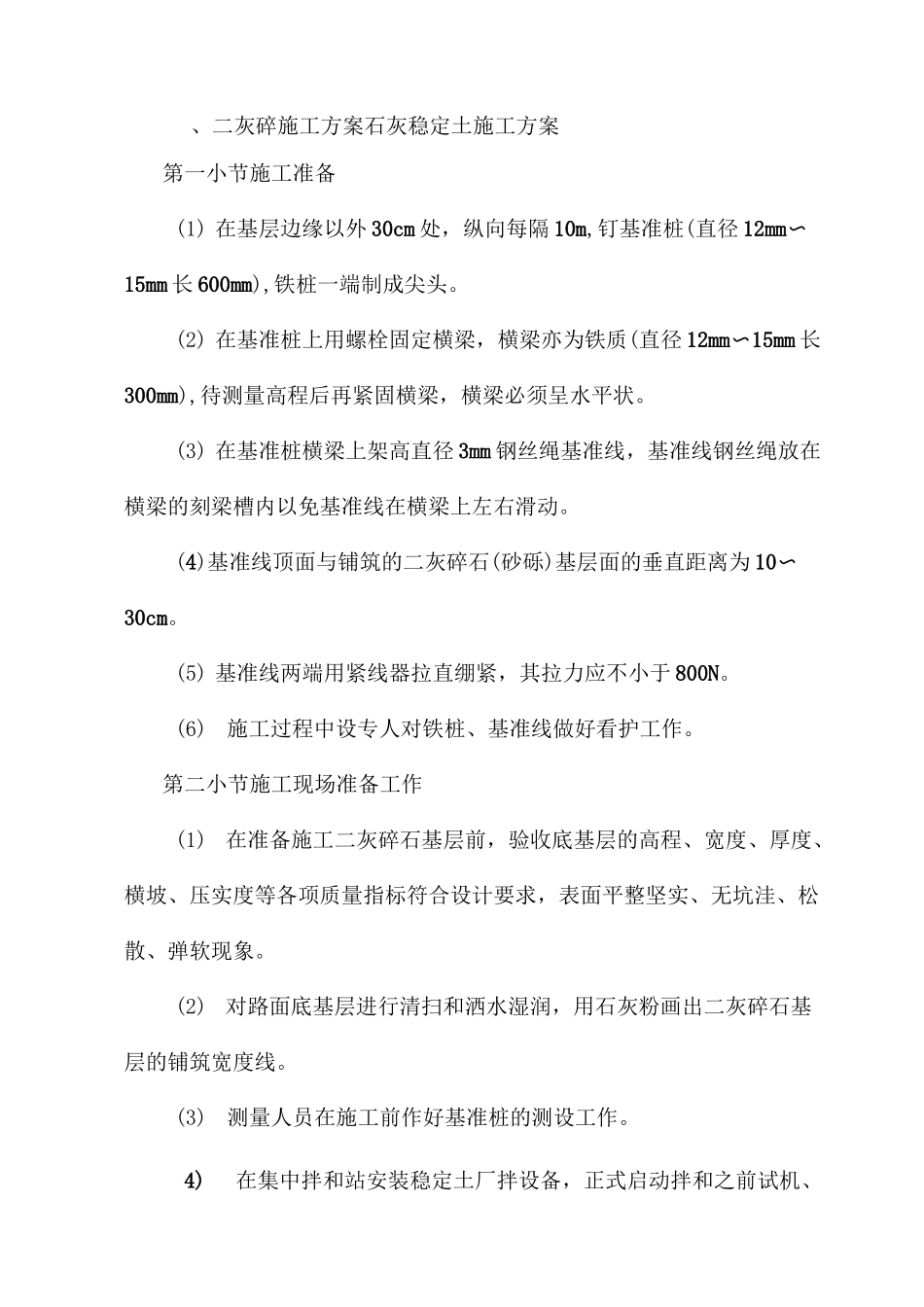

、二灰碎施工方案石灰稳定土施工方案第一小节施工准备(1)在基层边缘以外30cm处,纵向每隔10m,钉基准桩(直径12mm〜15mm长600mm),铁桩一端制成尖头
(2)在基准桩上用螺栓固定横梁,横梁亦为铁质(直径12mm〜15mm长300mm),待测量高程后再紧固横梁,横梁必须呈水平状
(3)在基准桩横梁上架高直径3mm钢丝绳基准线,基准线钢丝绳放在横梁的刻梁槽内以免基准线在横梁上左右滑动
(4)基准线顶面与铺筑的二灰碎石(砂砾)基层面的垂直距离为10〜30cm
(5)基准线两端用紧线器拉直绷紧,其拉力应不小于800N
(6)施工过程中设专人对铁桩、基准线做好看护工作
第二小节施工现场准备工作(1)在准备施工二灰碎石基层前,验收底基层的高程、宽度、厚度、横坡、压实度等各项质量指标符合设计要求,表面平整坚实、无坑洼、松散、弹软现象
(2)对路面底基层进行清扫和洒水湿润,用石灰粉画出二灰碎石基层的铺筑宽度线
(3)测量人员在施工前作好基准桩的测设工作

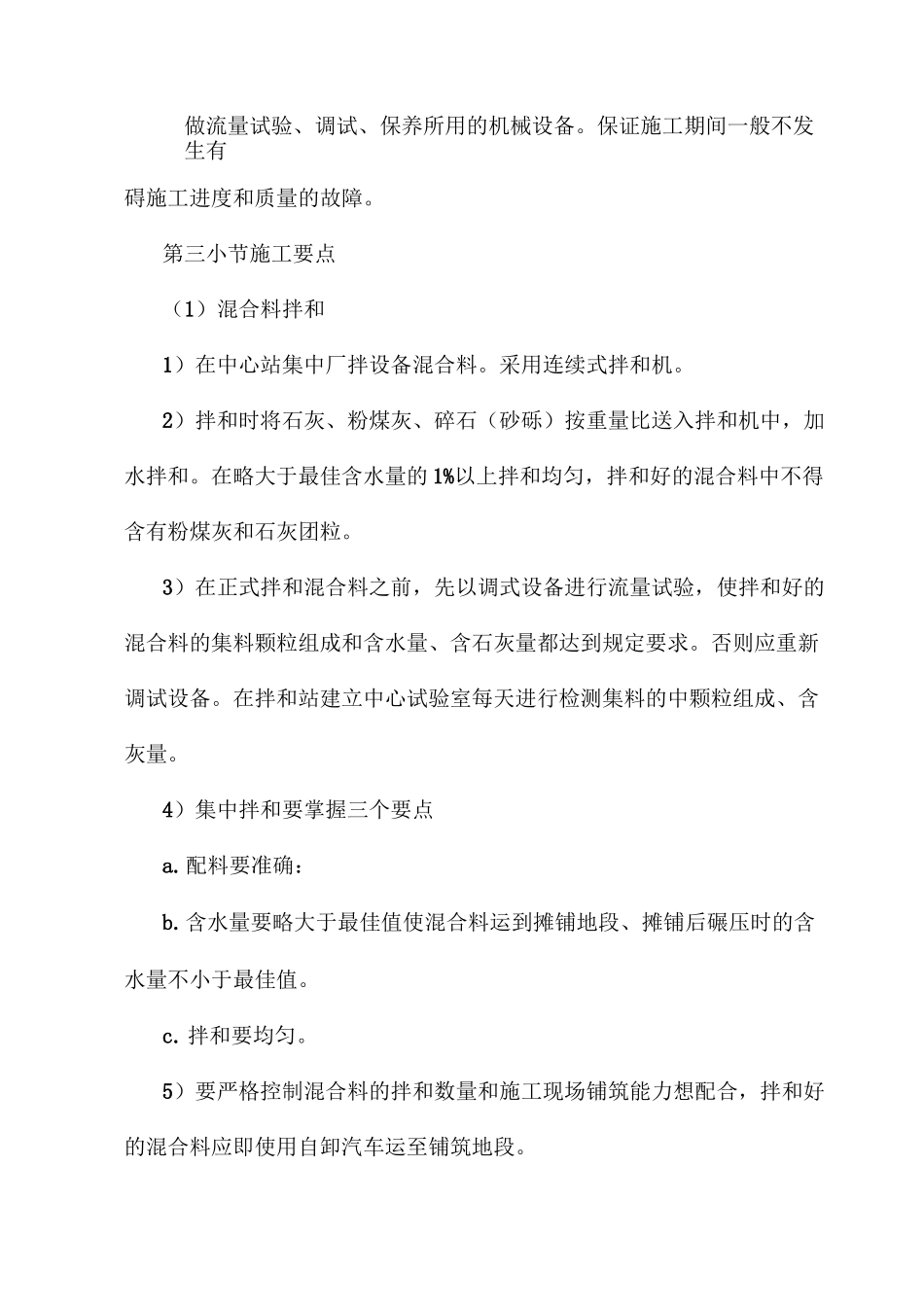

4)在集中拌和站安装稳定土厂拌设备,正式启动拌和之前试机、做流量试验、调试、保养所用的机械设备
保证施工期间一般不发生有碍施工进度和质量的故障
第三小节施工要点(1)混合料拌和1)在中心站集中厂拌设备混合料
采用连续式拌和机
2)拌和时将石灰、粉煤灰、碎石(砂砾)按重量比送入拌和机中,加水拌和
在略大于最佳含水量的1%以上拌和均匀,拌和好的混合料中不得含有粉煤灰和石灰团粒
3)在正式拌和混合料之前,先以调式设备进行流量试验,使拌和好的混合料的集料颗粒组成和含水量、含石灰量都达到规定要求
否则应重新调试设备
在拌和站建立中心试验室每天进行检测集料的中颗粒组成、含灰量
4)集中拌和要掌握三个要点a
配料要准确:b
含水量要略大于最佳值使混合料运到摊铺地段、摊铺后碾压时的含水量不小于最佳值

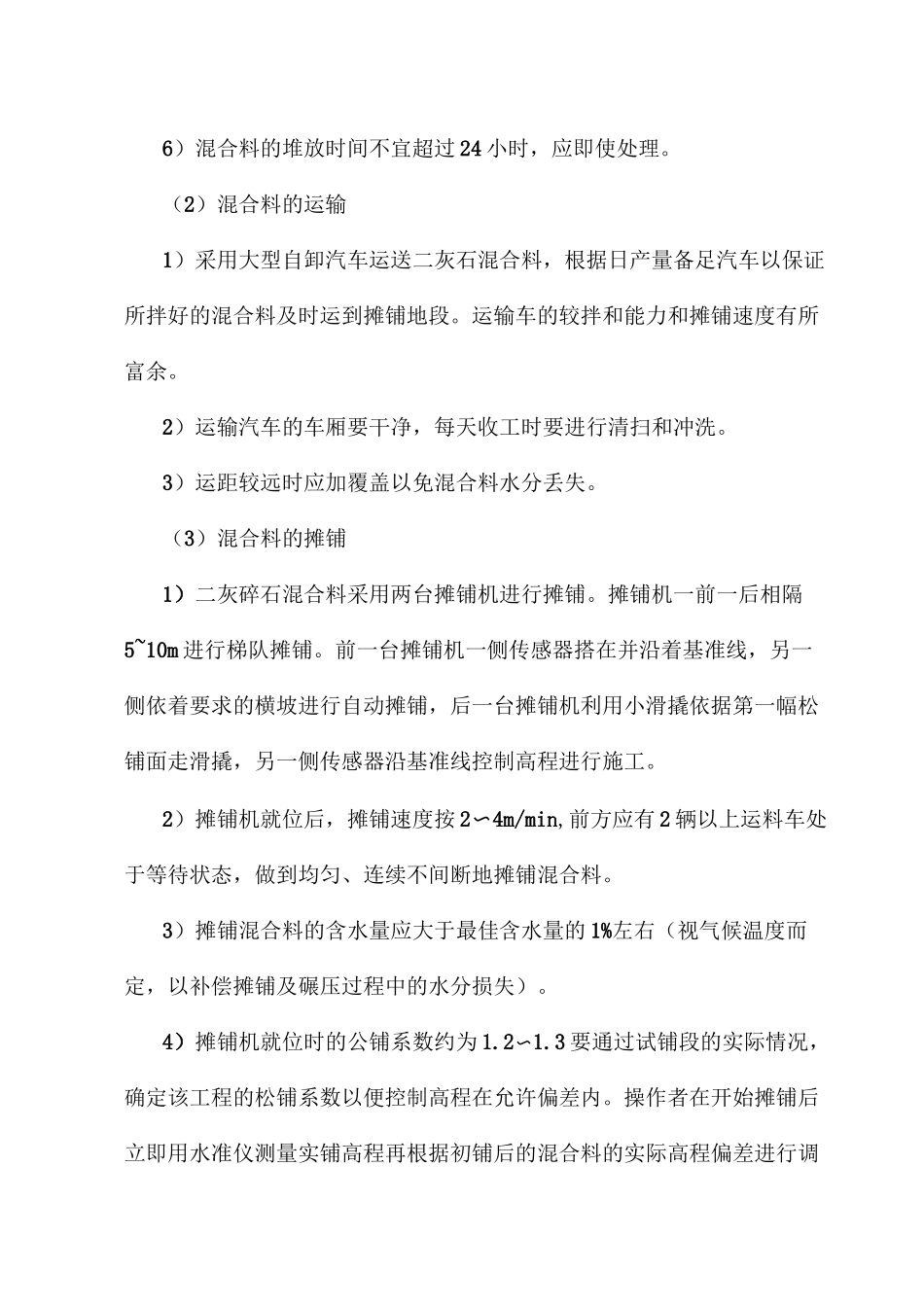

5)要严格控制混合料的拌和数
