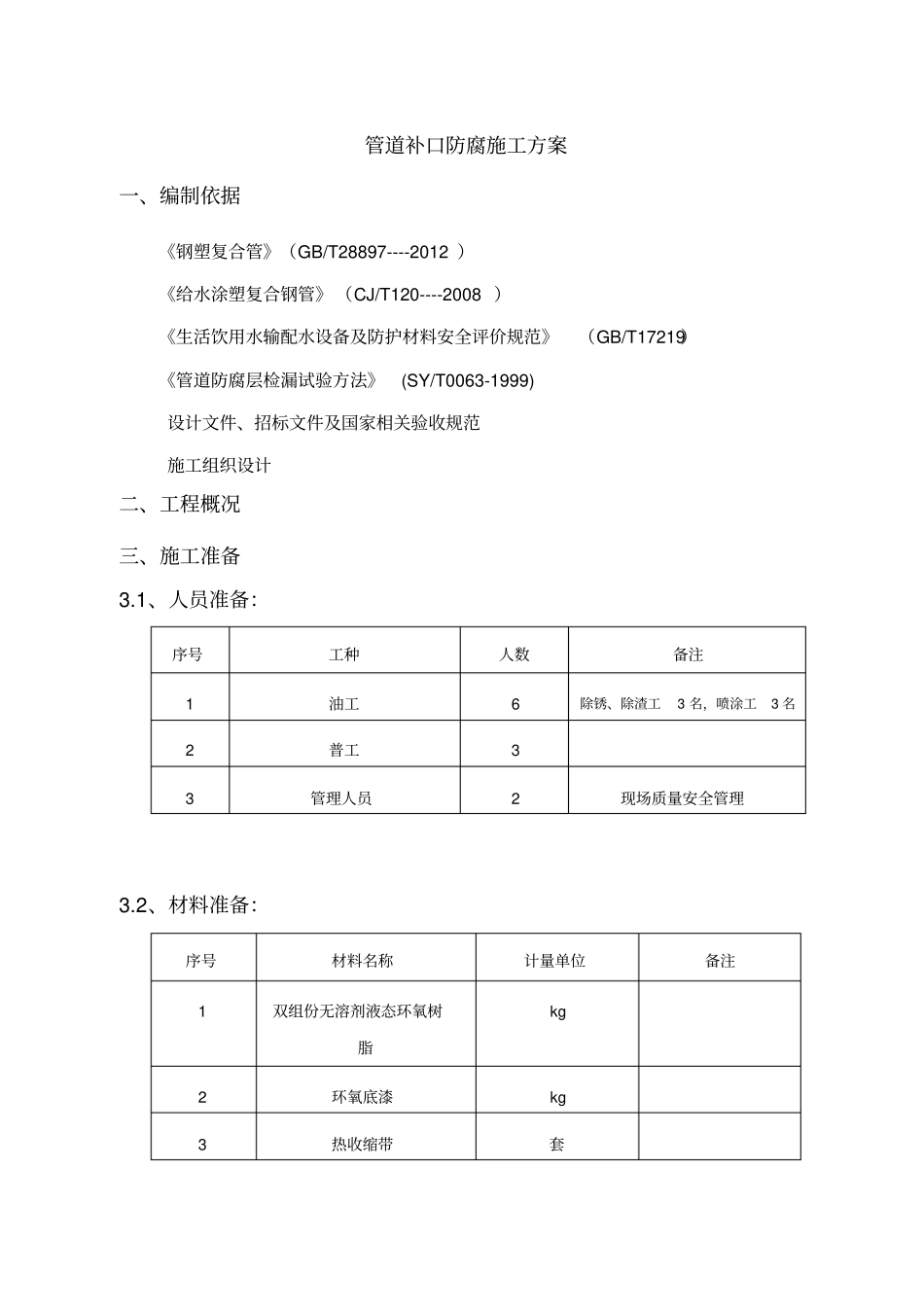

管道补口防腐施工方案一、编制依据《钢塑复合管》(GB/T28897----2012)《给水涂塑复合钢管》(CJ/T120----2008)《生活饮用水输配水设备及防护材料安全评价规范》(GB/T17219)《管道防腐层检漏试验方法》(SY/T0063-1999)设计文件、招标文件及国家相关验收规范施工组织设计二、工程概况三、施工准备3
1、人员准备:序号工种人数备注1油工6除锈、除渣工3名,喷涂工3名2普工33管理人员2现场质量安全管理3
2、材料准备:序号材料名称计量单位备注1双组份无溶剂液态环氧树脂kg2环氧底漆kg3热收缩带套4汽油L5磨光片片6帆布卷管口封堵7铁线kg8双芯线m2*2

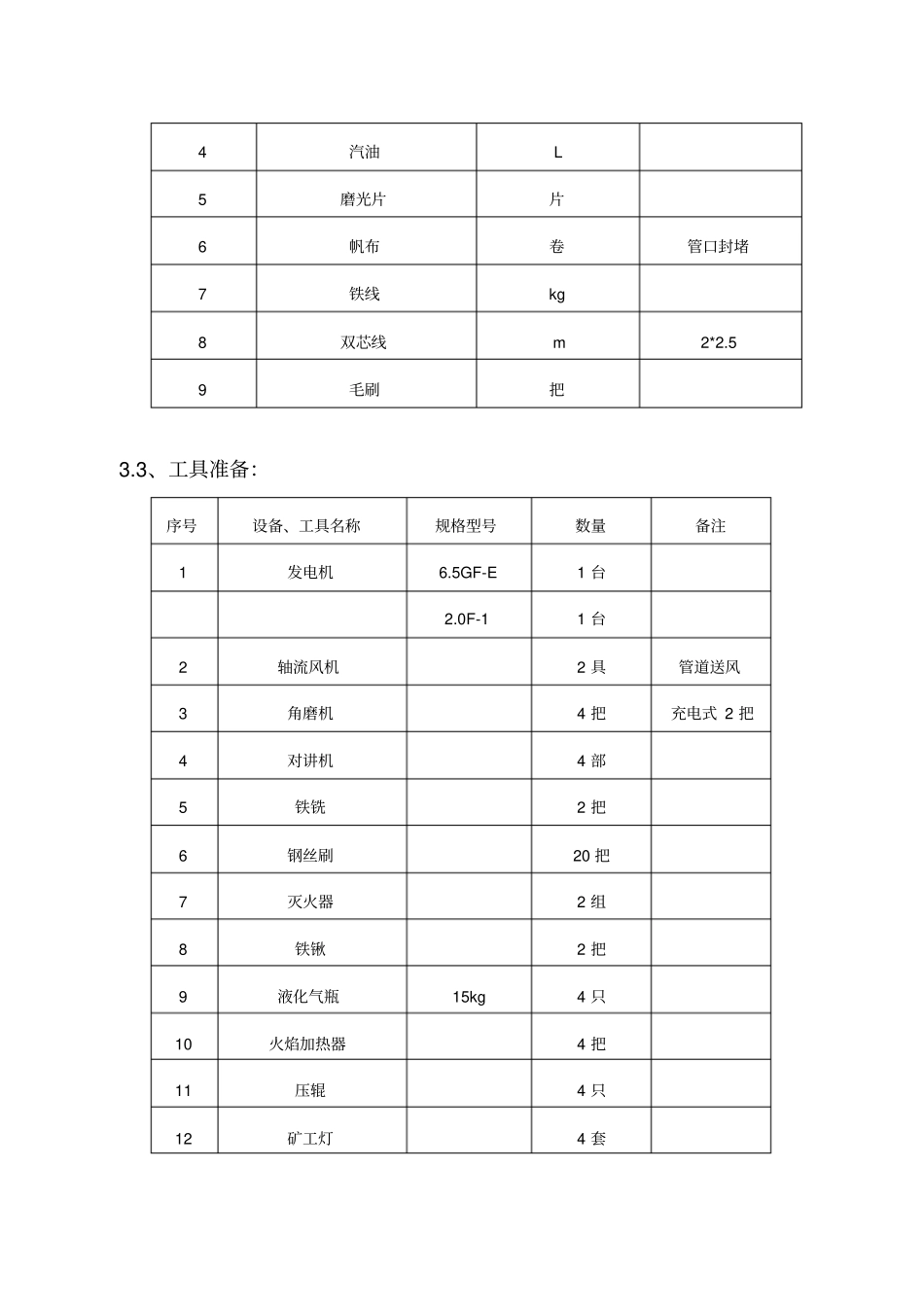

59毛刷把3
3、工具准备:序号设备、工具名称规格型号数量备注1发电机6
5GF-E1台2
0F-11台2轴流风机2具管道送风3角磨机4把充电式2把4对讲机4部5铁铣2把6钢丝刷20把7灭火器2组8铁锹2把9液化气瓶15kg4只10火焰加热器4把11压辊4只12矿工灯4套13应急呼吸器套矿用四、管道内、外补口施工方法及检测标准4
1内补口施工方法管道通风→施工人员佩戴劳保防护进入→补口部位表面处理→涂敷防腐层→自检及验收
1、管道通风在施工人员进入管道之前,根据管道长度及轴流风机送风量,首先对管道进行通风换气10-30min,将管道内焊接时残留的有毒有害气体全部冲出,同时将新鲜空气送入管道内
通风过程要贯穿整个施工过程,确保管内通风流畅,保障管内施工人员安全
2、施工人员佩戴劳保防护进入管内作业人员2名(1人负责表面处理,1人负责涂敷防腐材料)进入管道到达工作位置后,启动发电机,开始作业
所有物料、设备等必需放置在作业人员的下风向,作业顺序由内到外
3、补口部位表面处理在补口防腐涂敷前,用角磨机对补口部位进行处理,将焊缝表面及附件待补涂表面上的焊瘤、焊渣、氧化皮
