-1-S.S
LK696+073
2雅克拉大桥架梁施工方案一、概述大东沟桥为预制的预应力砼先简支后连续的箱梁,跨度30m,共3跨,分上、下游两幅,共24片箱梁
半幅桥每跨横桥向设置4片梁
每三跨为一联,其间设两道伸缩缝
中跨中梁每片体积32
46m3,吊装重量84
40t;中跨边梁每片体积32
84m3,吊装重量85
38t;边跨中梁每片体积33
11m3,吊装重量86
09t;边跨边梁每片体积33
49m3,吊装重量87
(平均重量86吨)
1#桥墩采用圆形滑板橡胶式支座,规格为GYZF4375×77mm,0#、3#桥台采用圆形四氟板式支座,规格为GYZF4250×65mm,2#桥墩采用圆形板式橡胶支座,规格为GYZ375×77mm
综合考虑大桥实际情况,拟采用1台100吨起重机和2台50吨起重机安装

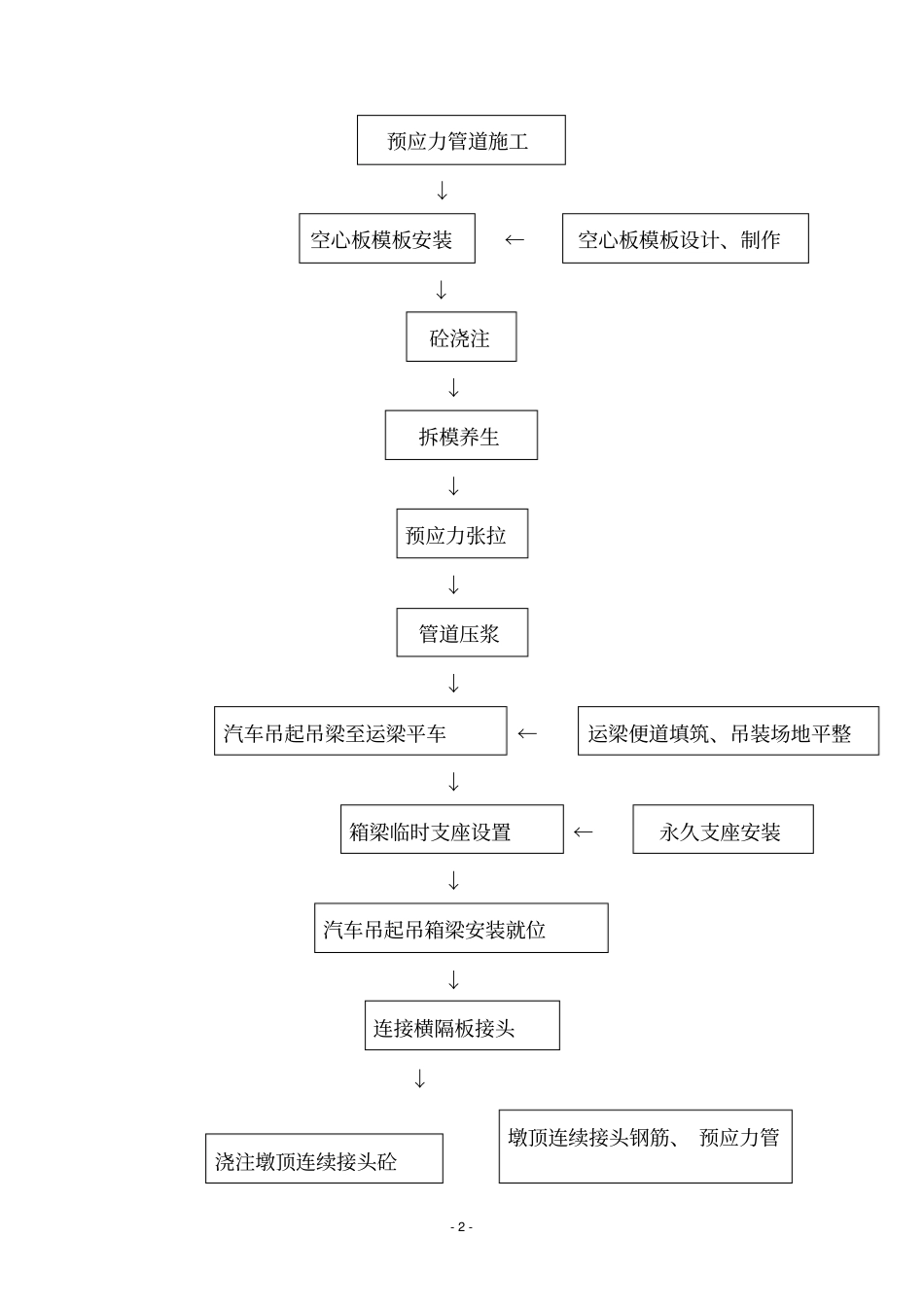

二、施工工艺流程:预制场建设↓台座及模板安装↓空心板钢筋加工、安装↓-2-预应力管道施工↓空心板模板安装←空心板模板设计、制作↓砼浇注↓拆模养生↓预应力张拉↓管道压浆↓汽车吊起吊梁至运梁平车←运梁便道填筑、吊装场地平整↓箱梁临时支座设置←永久支座安装↓汽车吊起吊箱梁安装就位↓连接横隔板接头↓浇注墩顶连续接头砼墩顶连续接头钢筋、预应力管-3-↓砼养生↓张拉墩顶连续钢束并压浆←穿墩顶连续钢绞线↓拆除箱梁连续支座↓浇注箱梁翼缘板湿接缝←翼缘底模板、钢筋施工↓进入下一联箱梁安装三、安装准备1、安装前确保预制梁混凝土、孔道内水泥浆、桥墩(台)身、盖梁、台帽、支座垫石强度符合设计图纸、规范要求
2、安装前对成品预制梁报请监理工程师检查、验收、签认,确认合格的才可以进行吊装
3、安装前须清理干净桥墩盖梁(桥台台帽)、支座垫石顶,梁体
4、预先放出各墩、台帽顶永久支座中心线,墩帽顶临时支座中心线
支座安装的具体位置、各梁安装的具体位置,在盖梁、台帽顶用墨线弹出
5、安装前修整运梁道
