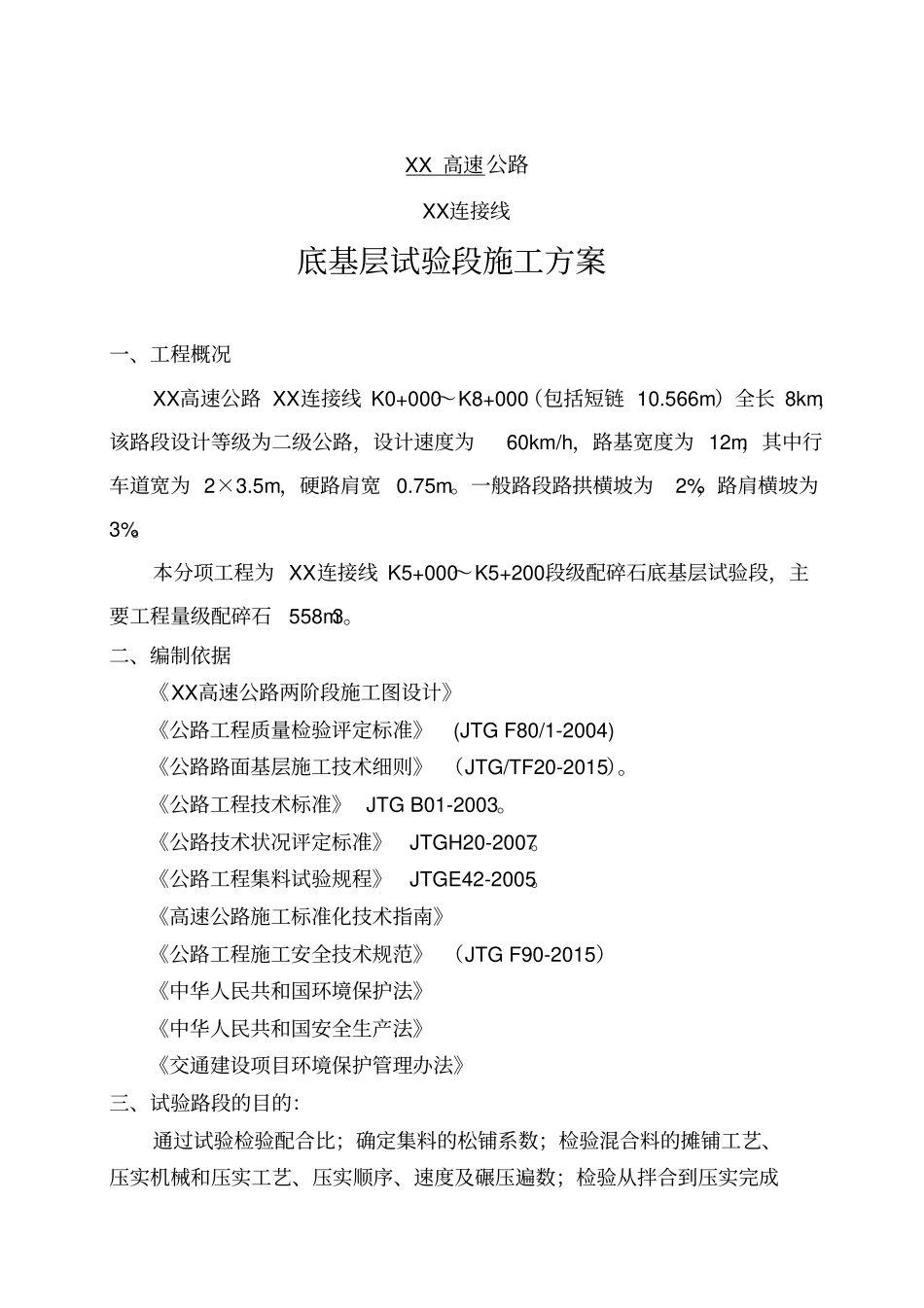

XX高速公路XX连接线底基层试验段施工方案一、工程概况XX高速公路XX连接线K0+000~K8+000(包括短链10
566m)全长8km,该路段设计等级为二级公路,设计速度为60km/h,路基宽度为12m,其中行车道宽为2×3
5m,硬路肩宽0
一般路段路拱横坡为2%,路肩横坡为3%
本分项工程为XX连接线K5+000~K5+200段级配碎石底基层试验段,主要工程量级配碎石558m3
二、编制依据《XX高速公路两阶段施工图设计》《公路工程质量检验评定标准》(JTGF80/1-2004)《公路路面基层施工技术细则》(JTG/TF20-2015)
《公路工程技术标准》JTGB01-2003
《公路技术状况评定标准》JTGH20-2007
《公路工程集料试验规程》JTGE42-2005

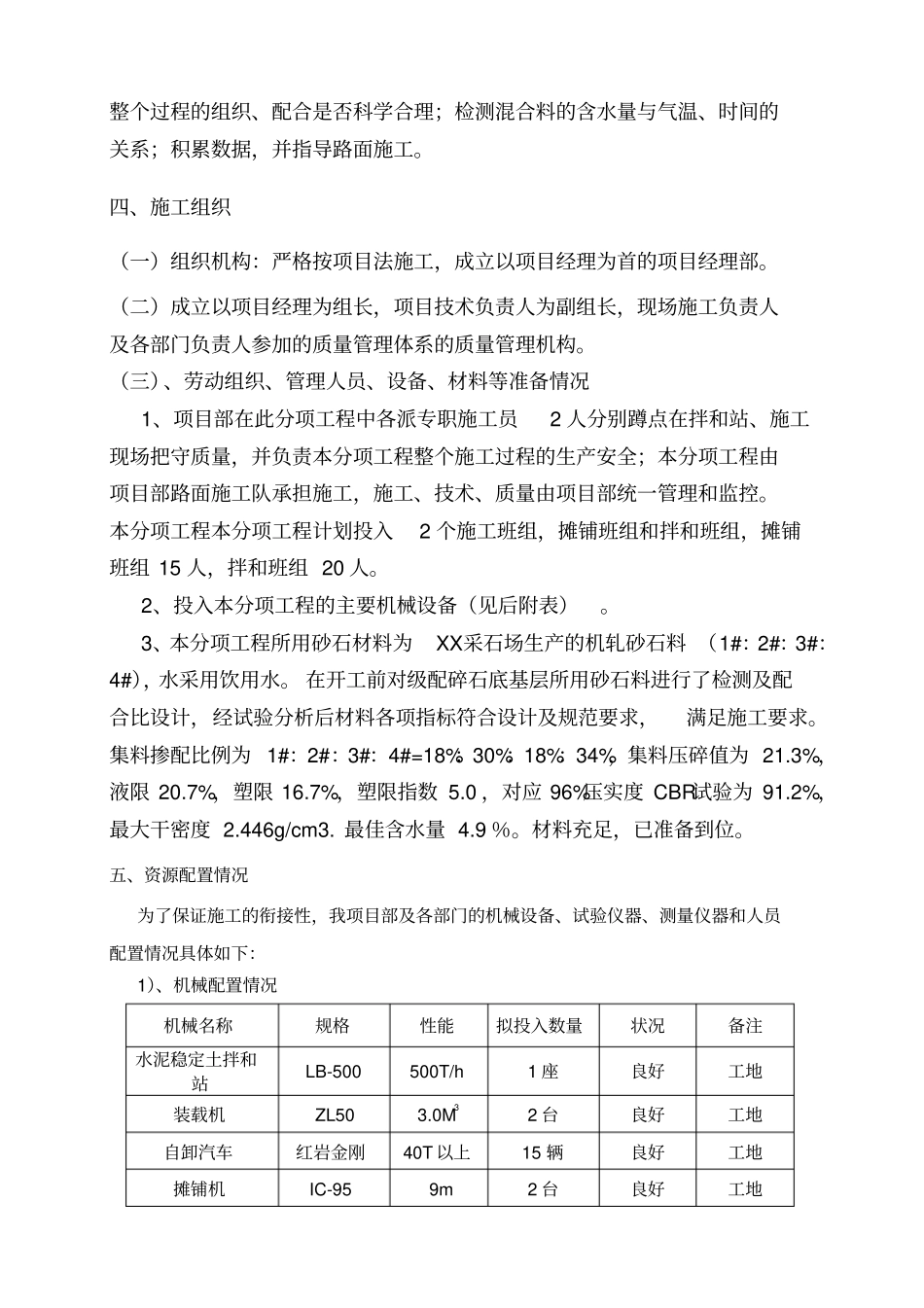

《高速公路施工标准化技术指南》《公路工程施工安全技术规范》(JTGF90-2015)《中华人民共和国环境保护法》《中华人民共和国安全生产法》《交通建设项目环境保护管理办法》三、试验路段的目的:通过试验检验配合比;确定集料的松铺系数;检验混合料的摊铺工艺、压实机械和压实工艺、压实顺序、速度及碾压遍数;检验从拌合到压实完成整个过程的组织、配合是否科学合理;检测混合料的含水量与气温、时间的关系;积累数据,并指导路面施工
四、施工组织(一)组织机构:严格按项目法施工,成立以项目经理为首的项目经理部
(二)成立以项目经理为组长,项目技术负责人为副组长,现场施工负责人及各部门负责人参加的质量管理体系的质量管理机构
(三)、劳动组织、管理人员、设备、材料等准备情况1、项目部在此分项工程中各派专职施工员2人分别蹲点在拌和站、施工现场把守质量,并负责本分项工程整个施工过程的生产安全;本分项工程由项目部路面施工队承担施工,施工、技术、质量由项目部统一管理和监控

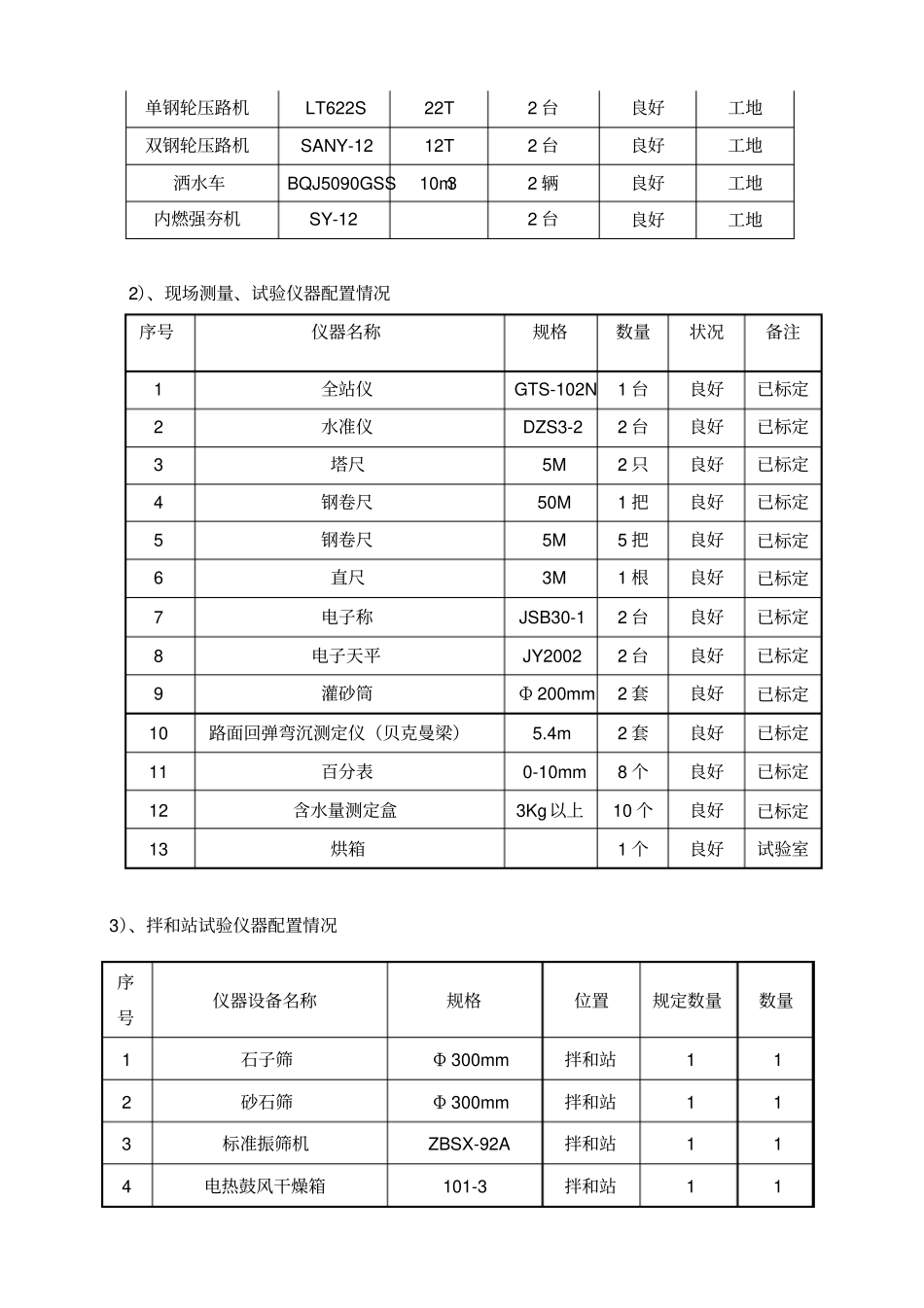

本分项工程本分项工程计划投入2个施工班组,摊铺
