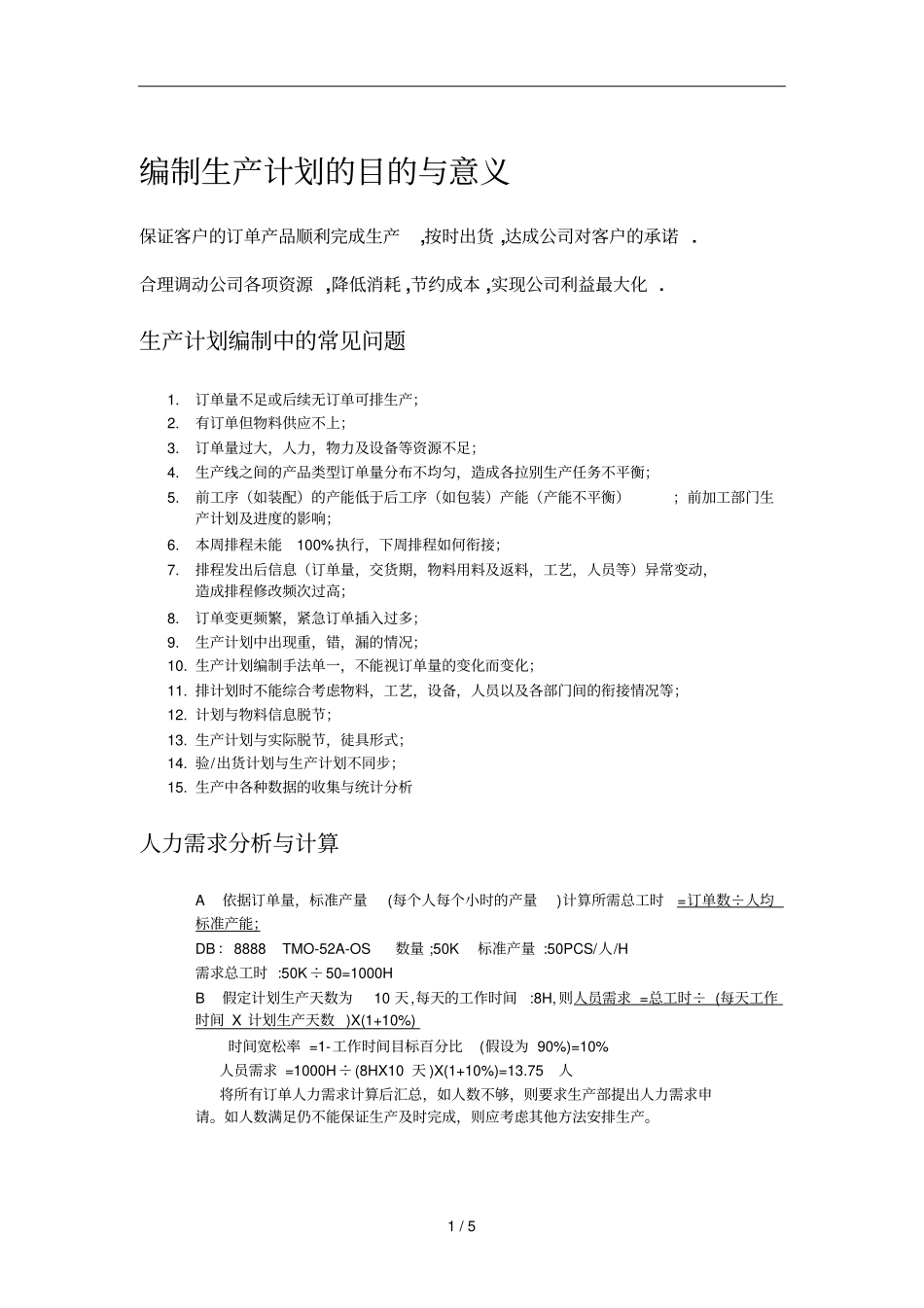

1/5编制生产计划的目的与意义保证客户的订单产品顺利完成生产,按时出货,达成公司对客户的承诺
合理调动公司各项资源,降低消耗,节约成本,实现公司利益最大化
生产计划编制中的常见问题1
订单量不足或后续无订单可排生产;2
有订单但物料供应不上;3
订单量过大,人力,物力及设备等资源不足;4
生产线之间的产品类型订单量分布不均匀,造成各拉别生产任务不平衡;5
前工序(如装配)的产能低于后工序(如包装)产能(产能不平衡);前加工部门生产计划及进度的影响;6
本周排程未能100%执行,下周排程如何衔接;7
排程发出后信息(订单量,交货期,物料用料及返料,工艺,人员等)异常变动,造成排程修改频次过高;8
订单变更频繁,紧急订单插入过多;9
生产计划中出现重,错,漏的情况;10
生产计划编制手法单一,不能视订单量的变化而变化;11
排计划时不能综合考虑物料,工艺,设备,人员以及各部门间的衔接情况等;12
计划与物料信息脱节;13
生产计划与实际脱节,徒具形式;14
验/出货计划与生产计划不同步;15
生产中各种数据的收集与统计分析人力需求分析与计算A依据订单量,标准产量(每个人每个小时的产量)计算所需总工时=订单数÷人均标准产能;DB:8888TMO-52A-OS数量;50K标准产量:50PCS/人/H需求总工时:50K÷50=1000HB假定计划生产天数为10天,每天的工作时间:8H,则人员需求=总工时÷(每天工作时间X计划生产天数)X(1+10%)时间宽松率=1-工作时间目标百分比(假设为90%)=10%人员需求=1000H÷(8HX10天)X(1+10%)=13
75人将所有订单人力需求计算后汇总,如人数不够,则要求生产部提出人力需求申请
如人数满足仍不能保证生产及时完成,则应考虑其他方法安排生产
2/5设备负荷分析与计算例:某注塑啤机每10秒钟成型一次,每次出4个(一出四模),
