电脑桌面
添加小米粒文库到电脑桌面
安装后可以在桌面快捷访问

园林工程施工工序VIP免费

园林工程施工工序_第1页
1/7
园林工程施工工序_第2页
2/7
园林工程施工工序_第3页
3/7

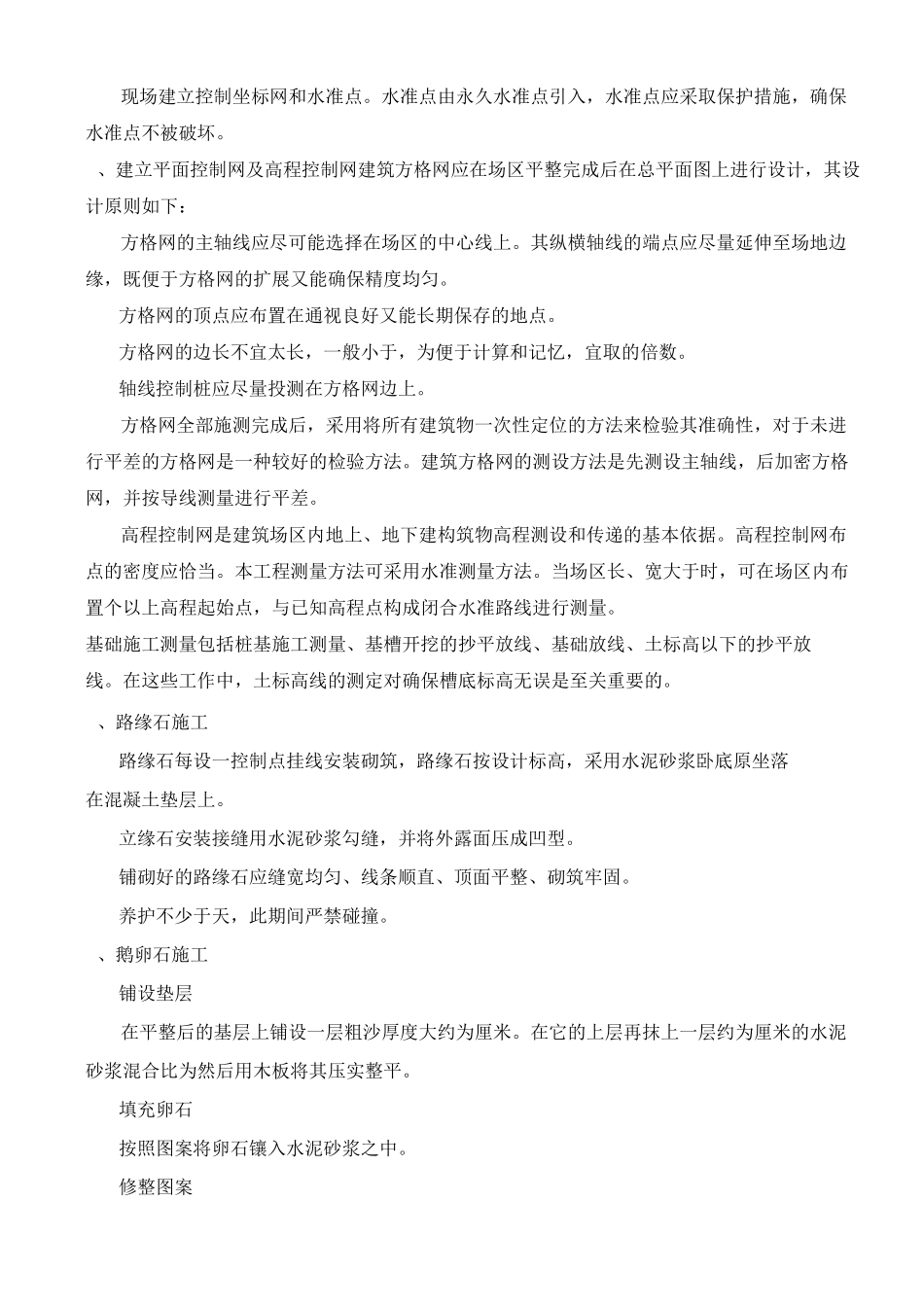

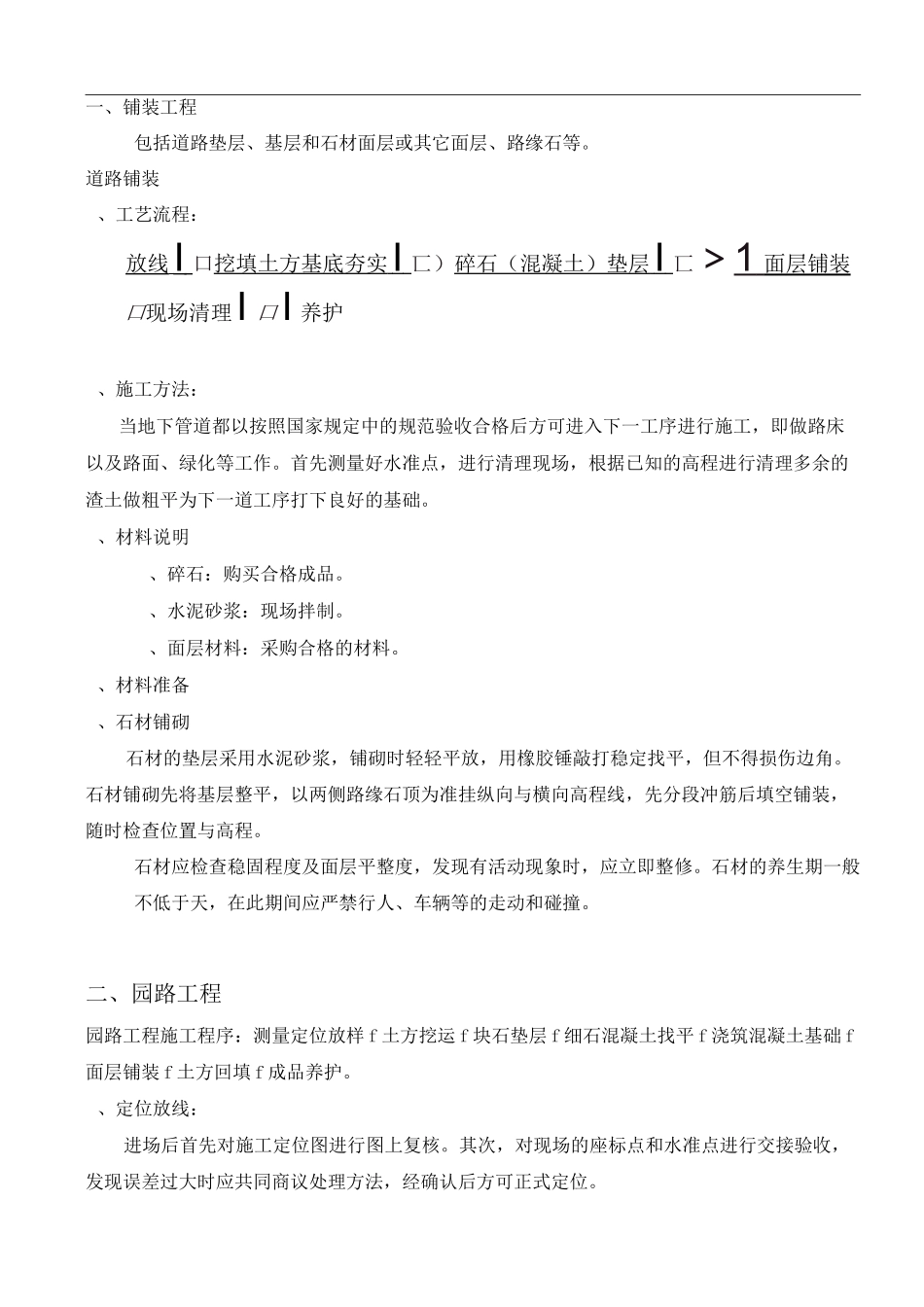

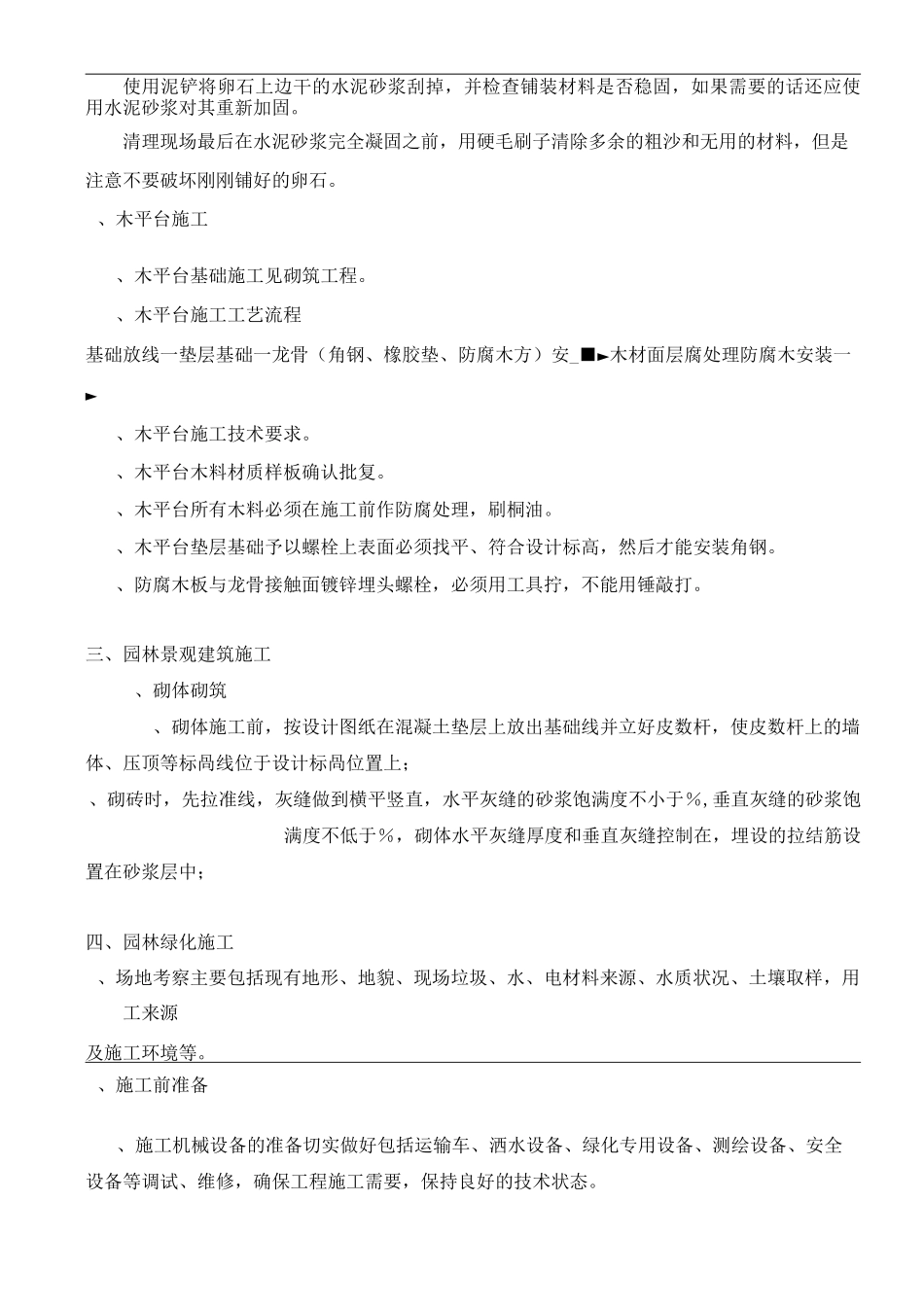

一、铺装工程包括道路垫层、基层和石材面层或其它面层、路缘石等。道路铺装、工艺流程:放线I口挖填土方基底夯实I匸)碎石(混凝土)垫层I匸>1面层铺装口现场清理I口I养护、施工方法:当地下管道都以按照国家规定中的规范验收合格后方可进入下一工序进行施工,即做路床以及路面、绿化等工作。首先测量好水准点,进行清理现场,根据已知的高程进行清理多余的渣土做粗平为下一道工序打下良好的基础。、材料说明、碎石:购买合格成品。、水泥砂浆:现场拌制。、面层材料:采购合格的材料。、材料准备、石材铺砌石材的垫层采用水泥砂浆,铺砌时轻轻平放,用橡胶锤敲打稳定找平,但不得损伤边角。石材铺砌先将基层整平,以两侧路缘石顶为准挂纵向与横向高程线,先分段冲筋后填空铺装,随时检查位置与高程。石材应检查稳固程度及面层平整度,发现有活动现象时,应立即整修。石材的养生期一般不低于天,在此期间应严禁行人、车辆等的走动和碰撞。二、园路工程园路工程施工程序:测量定位放样f土方挖运f块石垫层f细石混凝土找平f浇筑混凝土基础f面层铺装f土方回填f成品养护。、定位放线:进场后首先对施工定位图进行图上复核。其次,对现场的座标点和水准点进行交接验收,发现误差过大时应共同商议处理方法,经确认后方可正式定位。现场建立控制坐标网和水准点。水准点由永久水准点引入,水准点应采取保护措施,确保水准点不被破坏。、建立平面控制网及高程控制网建筑方格网应在场区平整完成后在总平面图上进行设计,其设计原则如下:方格网的主轴线应尽可能选择在场区的中心线上。其纵横轴线的端点应尽量延伸至场地边缘,既便于方格网的扩展又能确保精度均匀。方格网的顶点应布置在通视良好又能长期保存的地点。方格网的边长不宜太长,一般小于,为便于计算和记忆,宜取的倍数。轴线控制桩应尽量投测在方格网边上。方格网全部施测完成后,采用将所有建筑物一次性定位的方法来检验其准确性,对于未进行平差的方格网是一种较好的检验方法。建筑方格网的测设方法是先测设主轴线,后加密方格网,并按导线测量进行平差。高程控制网是建筑场区内地上、地下建构筑物高程测设和传递的基本依据。高程控制网布点的密度应恰当。本工程测量方法可采用水准测量方法。当场区长、宽大于时,可在场区内布置个以上高程起始点,与已知高程点构成闭合水准路线进行测量。基础施工测量包括桩基施工测量、基槽开挖的抄平放线、基础放线、土标高以下的抄平放线。在这些工作中,土标高线的测定对确保槽底标高无误是至关重要的。、路缘石施工路缘石每设一控制点挂线安装砌筑,路缘石按设计标高,采用水泥砂浆卧底原坐落在混凝土垫层上。立缘石安装接缝用水泥砂浆勾缝,并将外露面压成凹型。铺砌好的路缘石应缝宽均匀、线条顺直、顶面平整、砌筑牢固。养护不少于天,此期间严禁碰撞。、鹅卵石施工铺设垫层在平整后的基层上铺设一层粗沙厚度大约为厘米。在它的上层再抹上一层约为厘米的水泥砂浆混合比为然后用木板将其压实整平。填充卵石按照图案将卵石镶入水泥砂浆之中。修整图案使用泥铲将卵石上边干的水泥砂浆刮掉,并检查铺装材料是否稳固,如果需要的话还应使用水泥砂浆对其重新加固。清理现场最后在水泥砂浆完全凝固之前,用硬毛刷子清除多余的粗沙和无用的材料,但是注意不要破坏刚刚铺好的卵石。、木平台施工、木平台基础施工见砌筑工程。、木平台施工工艺流程基础放线一垫层基础一龙骨(角钢、橡胶垫、防腐木方)安_■►木材面层腐处理防腐木安装一►、木平台施工技术要求。、木平台木料材质样板确认批复。、木平台所有木料必须在施工前作防腐处理,刷桐油。、木平台垫层基础予以螺栓上表面必须找平、符合设计标高,然后才能安装角钢。、防腐木板与龙骨接触面镀锌埋头螺栓,必须用工具拧,不能用锤敲打。三、园林景观建筑施工、砌体砌筑、砌体施工前,按设计图纸在混凝土垫层上放出基础线并立好皮数杆,使皮数杆上的墙体、压顶等标咼线位于设计标咼位置上;、砌砖时,先拉准线,灰缝做到横平竖直,水平灰缝的砂浆饱满度不小于%,垂直灰缝的砂浆饱满度不低于%,砌体水平灰缝厚度和垂直灰缝控制在,埋设的拉...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

园林工程施工工序

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
