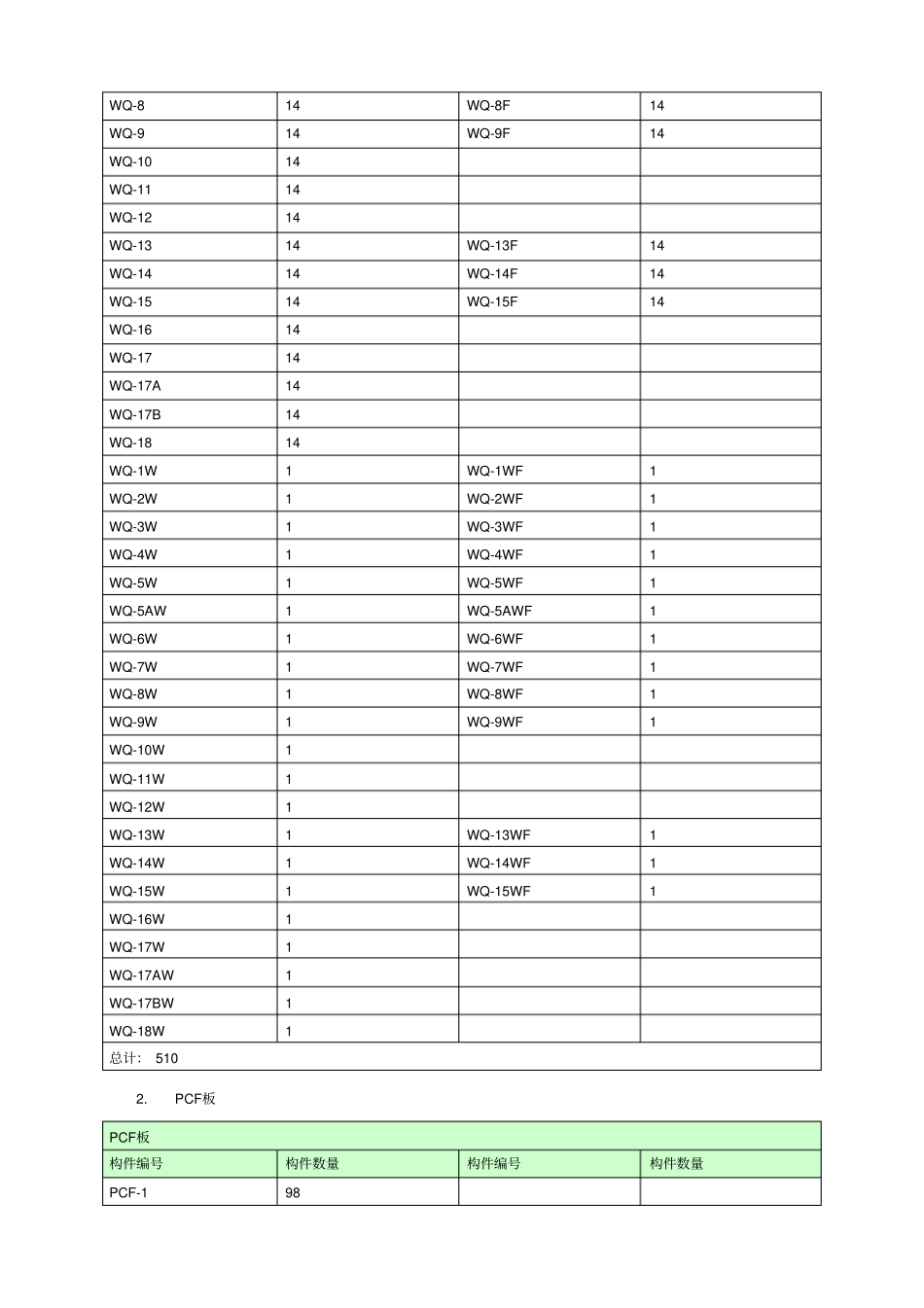

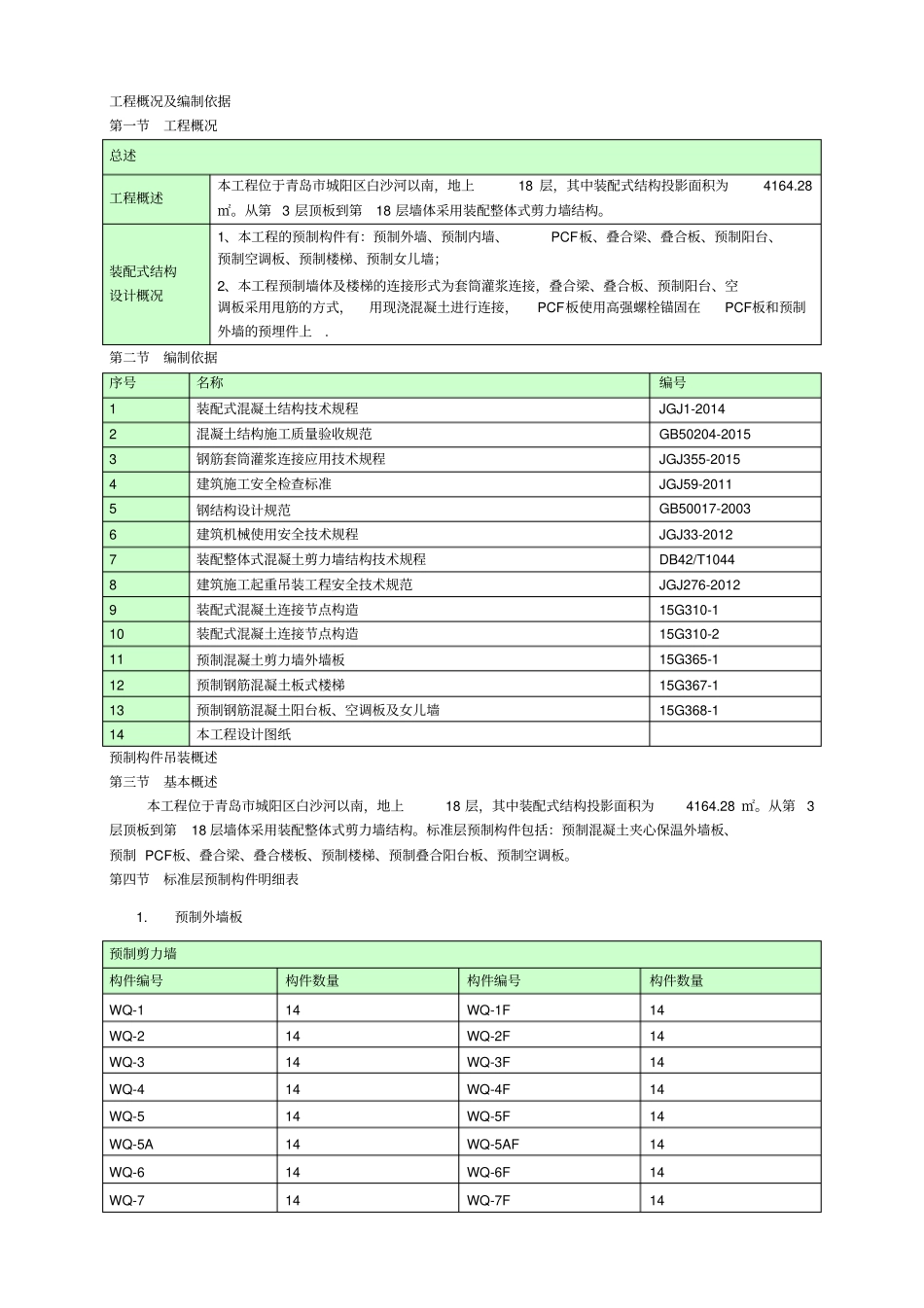

龙湖白沙河5.3期51#楼装配式专项施工方案编制:审核:审批:目录工程概况及编制依据第一节工程概况总述工程概述本工程位于青岛市城阳区白沙河以南,地上18层,其中装配式结构投影面积为4164.28㎡。从第3层顶板到第18层墙体采用装配整体式剪力墙结构。装配式结构设计概况1、本工程的预制构件有:预制外墙、预制内墙、PCF板、叠合梁、叠合板、预制阳台、预制空调板、预制楼梯、预制女儿墙;2、本工程预制墙体及楼梯的连接形式为套筒灌浆连接,叠合梁、叠合板、预制阳台、空调板采用甩筋的方式,用现浇混凝土进行连接,PCF板使用高强螺栓锚固在PCF板和预制外墙的预埋件上.第二节编制依据序号名称编号1装配式混凝土结构技术规程JGJ1-20142混凝土结构施工质量验收规范GB50204-20153钢筋套筒灌浆连接应用技术规程JGJ355-20154建筑施工安全检查标准JGJ59-20115钢结构设计规范GB50017-20036建筑机械使用安全技术规程JGJ33-20127装配整体式混凝土剪力墙结构技术规程DB42/T10448建筑施工起重吊装工程安全技术规范JGJ276-20129装配式混凝土连接节点构造15G310-110装配式混凝土连接节点构造15G310-211预制混凝土剪力墙外墙板15G365-112预制钢筋混凝土板式楼梯15G367-113预制钢筋混凝土阳台板、空调板及女儿墙15G368-114本工程设计图纸预制构件吊装概述第三节基本概述本工程位于青岛市城阳区白沙河以南,地上18层,其中装配式结构投影面积为4164.28㎡。从第3层顶板到第18层墙体采用装配整体式剪力墙结构。标准层预制构件包括:预制混凝土夹心保温外墙板、预制PCF板、叠合梁、叠合楼板、预制楼梯、预制叠合阳台板、预制空调板。第四节标准层预制构件明细表1.预制外墙板预制剪力墙构件编号构件数量构件编号构件数量WQ-114WQ-1F14WQ-214WQ-2F14WQ-314WQ-3F14WQ-414WQ-4F14WQ-514WQ-5F14WQ-5A14WQ-5AF14WQ-614WQ-6F14WQ-714WQ-7F14WQ-814WQ-8F14WQ-914WQ-9F14WQ-1014WQ-1114WQ-1214WQ-1314WQ-13F14WQ-1414WQ-14F14WQ-1514WQ-15F14WQ-1614WQ-1714WQ-17A14WQ-17B14WQ-1814WQ-1W1WQ-1WF1WQ-2W1WQ-2WF1WQ-3W1WQ-3WF1WQ-4W1WQ-4WF1WQ-5W1WQ-5WF1WQ-5AW1WQ-5AWF1WQ-6W1WQ-6WF1WQ-7W1WQ-7WF1WQ-8W1WQ-8WF1WQ-9W1WQ-9WF1WQ-10W1WQ-11W1WQ-12W1WQ-13W1WQ-13WF1WQ-14W1WQ-14WF1WQ-15W1WQ-15WF1WQ-16W1WQ-17W1WQ-17AW1WQ-17BW1WQ-18W1总计:5102.PCF板PCF板构件编号构件数量构件编号构件数量PCF-198PCF-1W7PCF-1A14PCF-1AW1PCF-214PCF-2F14PCF-2W1PCF-2WF1PCF-314PCF-3W1总计:1653.叠合梁预制叠合梁构件编号构件数量构件编号构件数量YLL-128YLL-214YLL-2F14YLL-1W2YLL-2W2YG-115YG-215YG-315YG-415总计:1204.叠合板预制叠合板构件编号构件数量构件编号构件数量YB-115YB-1F15YB-1A15YB-1AF15YB-230YB-330YB-3A15YB-3AF15YB-430YB-515YB-5F15YB-5A15YB-5AF15YB-630YB-715YB-7F15YB-7A15YB-7B15YB-7BF15YB-7C15YB-7CF15YB-7D15YB-815YB-8F15YB-8A15YB-8AF15YB-915YB-9F15YB-1015YB-10F15YB-1115YB-11F15YB-1230YB-1315YB-13F15YB-1430总计:6305.预制阳台板预制阳台板构件编号构件数量构件编号构件数量YTB-114YTB-1F14YTB-1W1YTB-1WF1YTB-214YTB-2F14YTB-2W1YTB-2WF1总计:606.预制空调板预制空调板构件编号构件数量构件编号构件数量KTB-115KTB-215KTB-2F15KTB-315KTB-3F15KTB-430总计:1057.预制楼梯预制楼梯构件编号构件数量构件编号构件数量YTA-130总计:30第五节PC构件吊装的重难点分析序号工程重点重点分析解决办法1PC构件的生产与运输按照每层一个单元为施工流水段,则一个流水段中需要的PC构件为:预制外墙板29块、楼梯2段、预制梁8块、叠合楼板42个、阳台4块、空调板7块、PCF11块,整体重量达到252t,暂定一个流水段的施工时间为8天,PC构件需在8天内生产养护完毕,且运输卸载至施工现场的PC构件堆场.1、提前与构件厂沟通,提出我方的构件需求计划,保证构件厂有足够时间进行预制构件的生产与制作;2、根据预制构件需求计划及现场进度情况提前1-2天提出PC构件进场计划;3、若出现特殊情况,如单个流水段施工进度提前或滞后等,及时与供应单位进行沟通,确保PC构件的生产量能够满足现场实际施工需要。序号...
