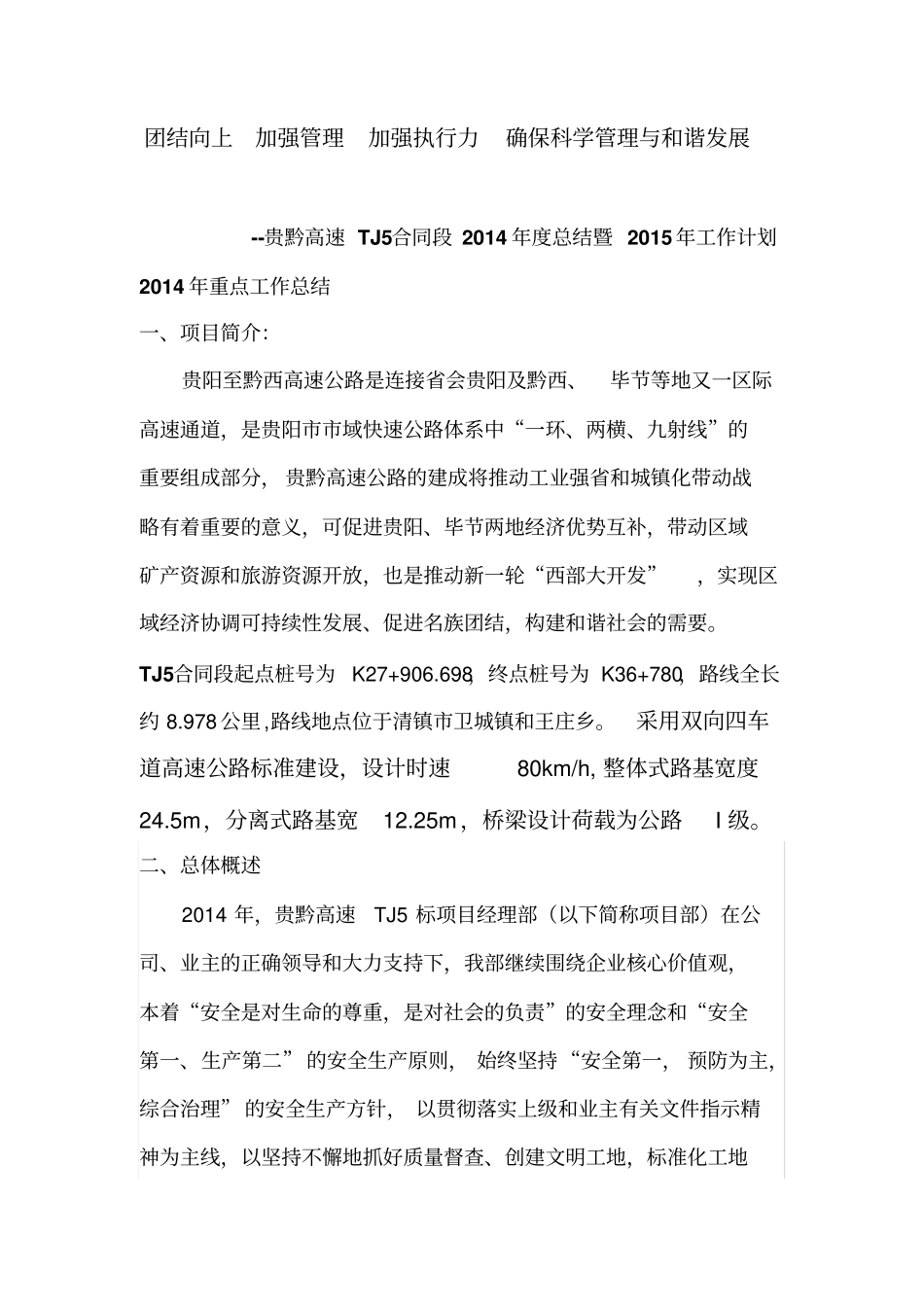

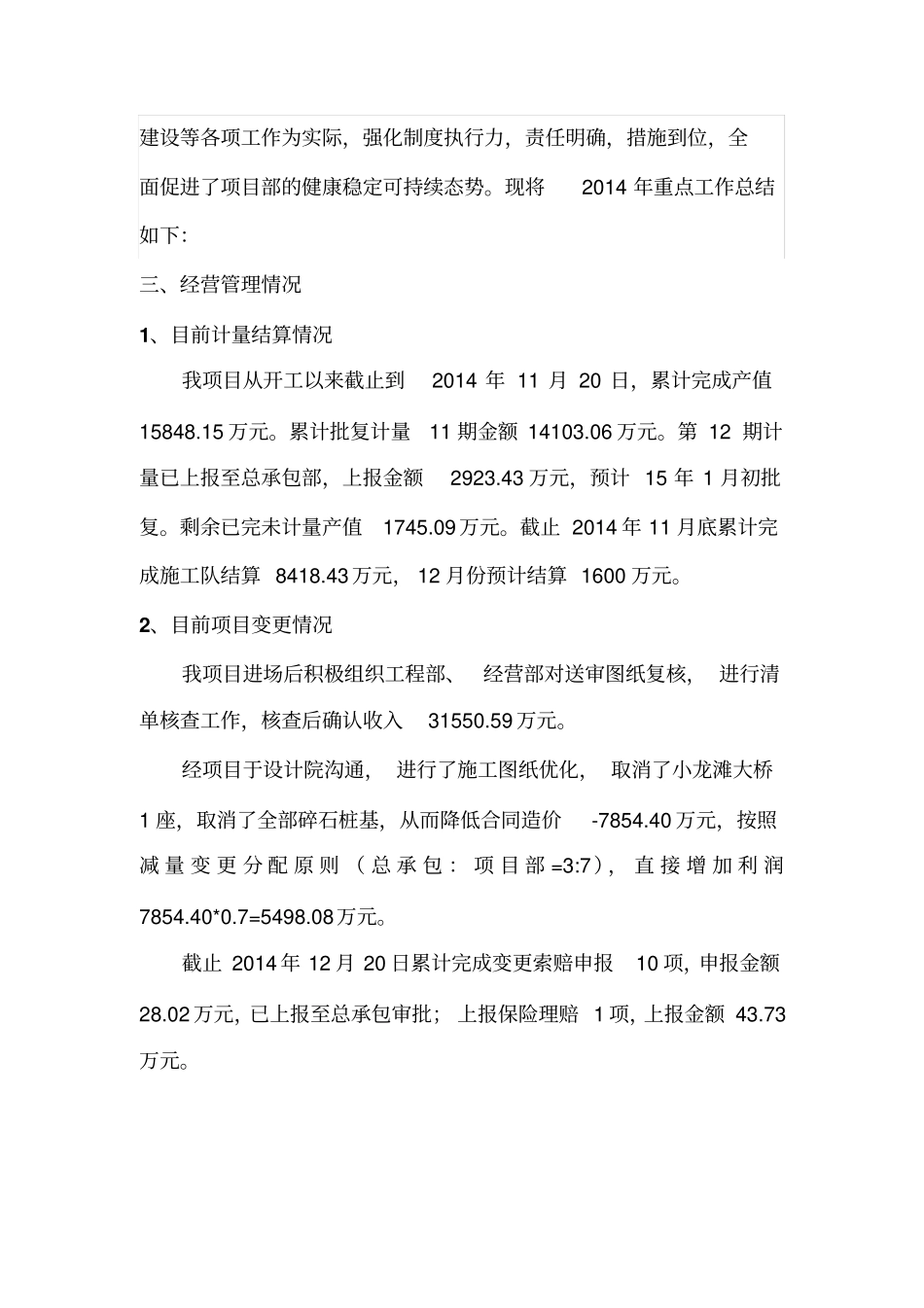

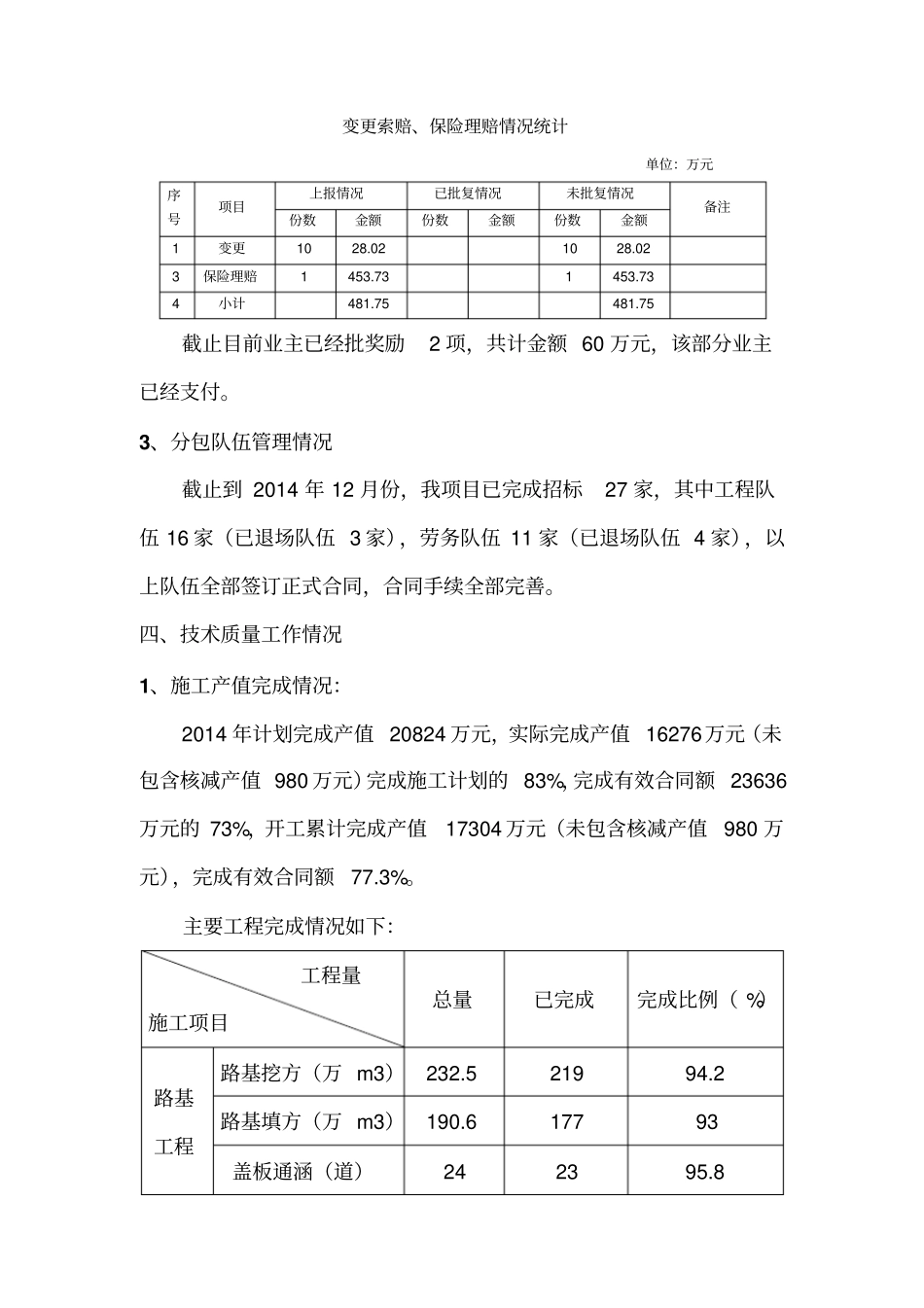

团结向上加强管理加强执行力确保科学管理与和谐发展--贵黔高速TJ5合同段2014年度总结暨2015年工作计划2014年重点工作总结一、项目简介:贵阳至黔西高速公路是连接省会贵阳及黔西、毕节等地又一区际高速通道,是贵阳市市域快速公路体系中“一环、两横、九射线”的重要组成部分,贵黔高速公路的建成将推动工业强省和城镇化带动战略有着重要的意义,可促进贵阳、毕节两地经济优势互补,带动区域矿产资源和旅游资源开放,也是推动新一轮“西部大开发”,实现区域经济协调可持续性发展、促进名族团结,构建和谐社会的需要。TJ5合同段起点桩号为K27+906.698,终点桩号为K36+780,路线全长约8.978公里,路线地点位于清镇市卫城镇和王庄乡。采用双向四车道高速公路标准建设,设计时速80km/h,整体式路基宽度24.5m,分离式路基宽12.25m,桥梁设计荷载为公路I级。二、总体概述2014年,贵黔高速TJ5标项目经理部(以下简称项目部)在公司、业主的正确领导和大力支持下,我部继续围绕企业核心价值观,本着“安全是对生命的尊重,是对社会的负责”的安全理念和“安全第一、生产第二”的安全生产原则,始终坚持“安全第一,预防为主,综合治理”的安全生产方针,以贯彻落实上级和业主有关文件指示精神为主线,以坚持不懈地抓好质量督查、创建文明工地,标准化工地建设等各项工作为实际,强化制度执行力,责任明确,措施到位,全面促进了项目部的健康稳定可持续态势。现将2014年重点工作总结如下:三、经营管理情况1、目前计量结算情况我项目从开工以来截止到2014年11月20日,累计完成产值15848.15万元。累计批复计量11期金额14103.06万元。第12期计量已上报至总承包部,上报金额2923.43万元,预计15年1月初批复。剩余已完未计量产值1745.09万元。截止2014年11月底累计完成施工队结算8418.43万元,12月份预计结算1600万元。2、目前项目变更情况我项目进场后积极组织工程部、经营部对送审图纸复核,进行清单核查工作,核查后确认收入31550.59万元。经项目于设计院沟通,进行了施工图纸优化,取消了小龙滩大桥1座,取消了全部碎石桩基,从而降低合同造价-7854.40万元,按照减量变更分配原则(总承包:项目部=3:7),直接增加利润7854.40*0.7=5498.08万元。截止2014年12月20日累计完成变更索赔申报10项,申报金额28.02万元,已上报至总承包审批;上报保险理赔1项,上报金额43.73万元。变更索赔、保险理赔情况统计单位:万元序号项目上报情况已批复情况未批复情况备注份数金额份数金额份数金额1变更1028.021028.023保险理赔1453.731453.734小计481.75481.75截止目前业主已经批奖励2项,共计金额60万元,该部分业主已经支付。3、分包队伍管理情况截止到2014年12月份,我项目已完成招标27家,其中工程队伍16家(已退场队伍3家),劳务队伍11家(已退场队伍4家),以上队伍全部签订正式合同,合同手续全部完善。四、技术质量工作情况1、施工产值完成情况:2014年计划完成产值20824万元,实际完成产值16276万元(未包含核减产值980万元)完成施工计划的83%,完成有效合同额23636万元的73%,开工累计完成产值17304万元(未包含核减产值980万元),完成有效合同额77.3%。主要工程完成情况如下:工程量施工项目总量已完成完成比例(%)路基工程路基挖方(万m3)232.521994.2路基填方(万m3)190.617793盖板通涵(道)242395.8排水防护(万m3)10.987.366.4桥梁工程桩基(根)6666100墩台身(个)605083.3盖梁台帽(个)342573.5预制梁板(片)15010066.7(备注:剩余1道涵洞K36+400变更为桥梁1座图纸暂未下发,未组织施工。)2、主要工作内容:(1)、完成施工图纸的领取与发放工作;(2)、编制并完善总体施工组织设计;(3)、完成图纸会审、设计变更、工程洽商的整理及下发工作,建立健全(4)、完成施工方案的编制、报批并及时下发;(5)、编制质量策划,完善质量保证措施,对施工过程中出现的质量缺陷提供技术服务;(6)、根据实际工程进度审核对各施工队进行技术交底及作业指导;(7)、完成各项工程的施工及技术资料整理并及时签认报批;3、加强质量控制,提供现场技术服务(1)、坚持三级交底制度。各...
