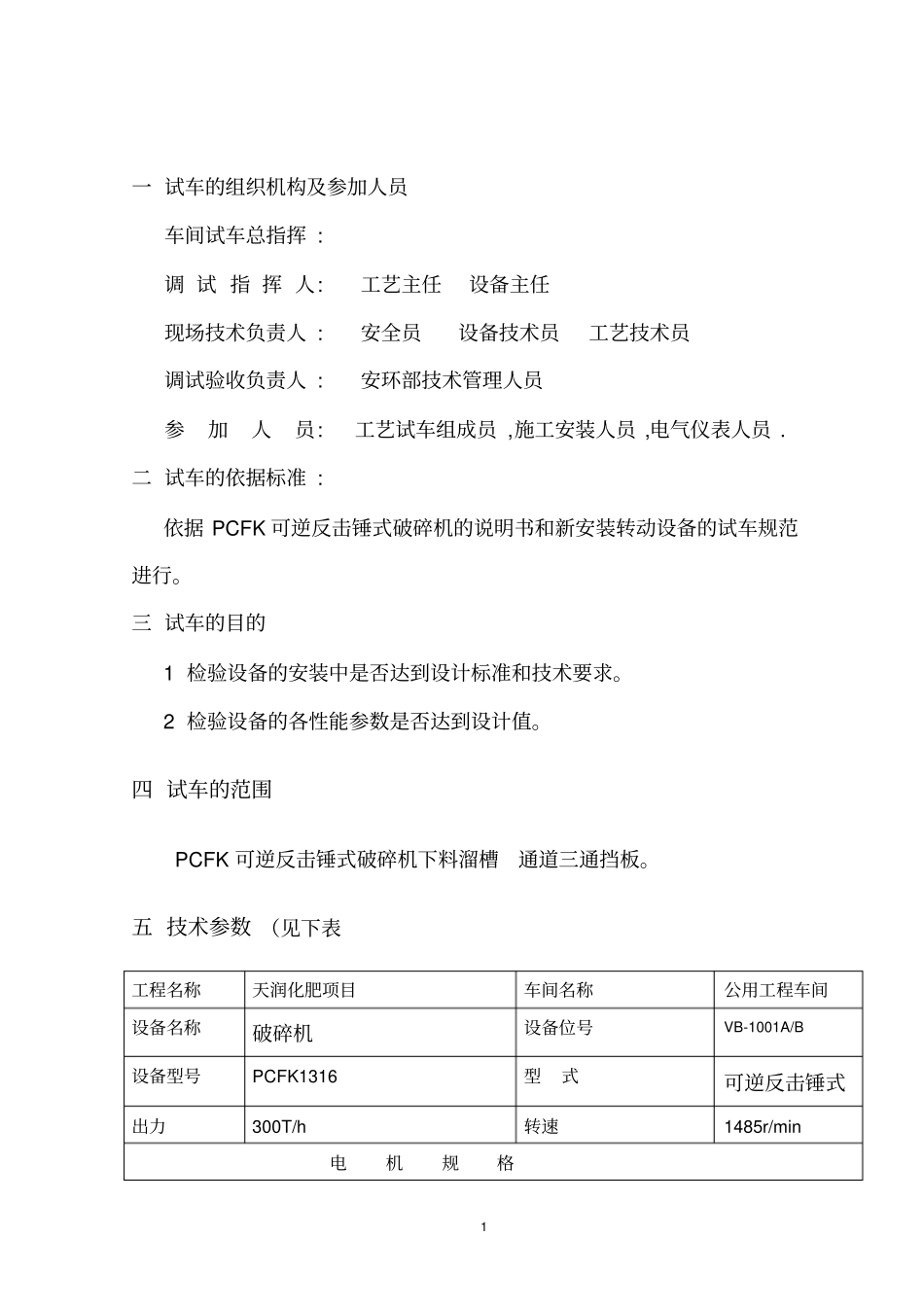

输煤破碎机试车方案编写:校对:部门审核:审定:批准:设计单位:施工单位:天润化肥股份公司公用工程部年月日1一试车的组织机构及参加人员车间试车总指挥:调试指挥人:工艺主任设备主任现场技术负责人:安全员设备技术员工艺技术员调试验收负责人:安环部技术管理人员参加人员:工艺试车组成员,施工安装人员,电气仪表人员
二试车的依据标准:依据PCFK可逆反击锤式破碎机的说明书和新安装转动设备的试车规范进行
三试车的目的1检验设备的安装中是否达到设计标准和技术要求
2检验设备的各性能参数是否达到设计值
四试车的范围PCFK可逆反击锤式破碎机下料溜槽通道三通挡板

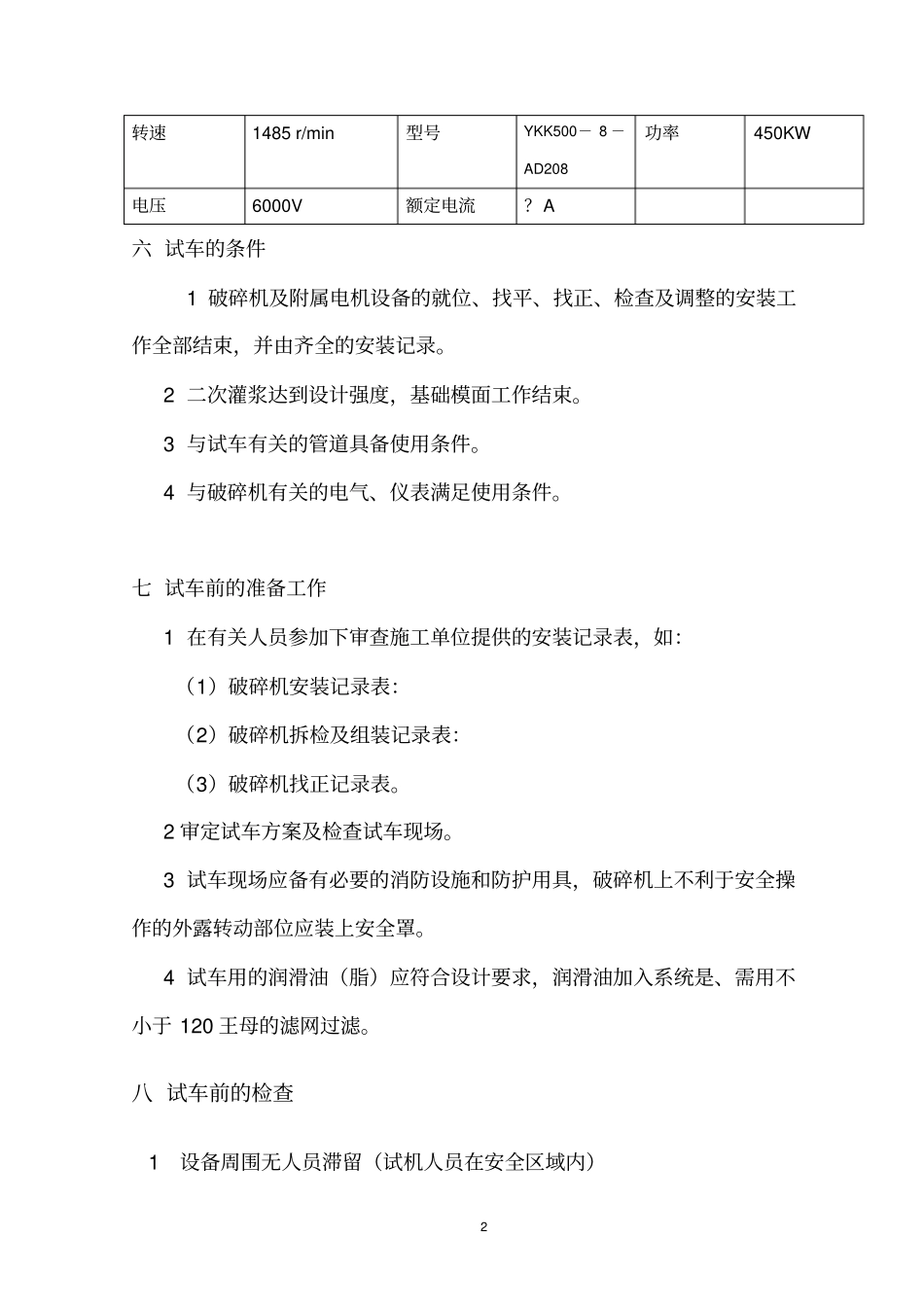

五技术参数(见下表工程名称天润化肥项目车间名称公用工程车间设备名称破碎机设备位号VB-1001A/B设备型号PCFK1316型式可逆反击锤式出力300T/h转速1485r/min电机规格2转速1485r/min型号YKK500-8-AD208功率450KW电压6000V额定电流
A六试车的条件1破碎机及附属电机设备的就位、找平、找正、检查及调整的安装工作全部结束,并由齐全的安装记录
2二次灌浆达到设计强度,基础模面工作结束
3与试车有关的管道具备使用条件
4与破碎机有关的电气、仪表满足使用条件
七试车前的准备工作1在有关人员参加下审查施工单位提供的安装记录表,如:(1)破碎机安装记录表:(2)破碎机拆检及组装记录表:(3)破碎机找正记录表
2审定试车方案及检查试车现场
3试车现场应备有必要的消防设施和防护用具,破碎机上不利于安全操作的外露转动部位应装上安全罩
4试车用的润滑油(脂)应符合设计要求,润滑油加入系统是、需用不小于120王母的滤网过滤
八试车前的检查1设备周围无人员滞留(试机人员在安全区域内)32实地检查破碎机及电动机的设备完好,地脚螺栓牢固,安全罩可靠,电动机接线完整,检查各门及孔盖是否关闭严密
3确认破碎机润滑油脂已加好
