掘进工作面贯通安全技术措施施工单位掘进二区302队施工地点1522(3)2004年3月31日一、编制说明由我区302队施工的1522(3)运顺总长1075米,截止4月1日还剩75米,运顺靠切眼侧停止施工,由302队从外向切眼施工,直至贯通
为了确保贯通期间的安全,特编制本措施,待会审后贯彻执行

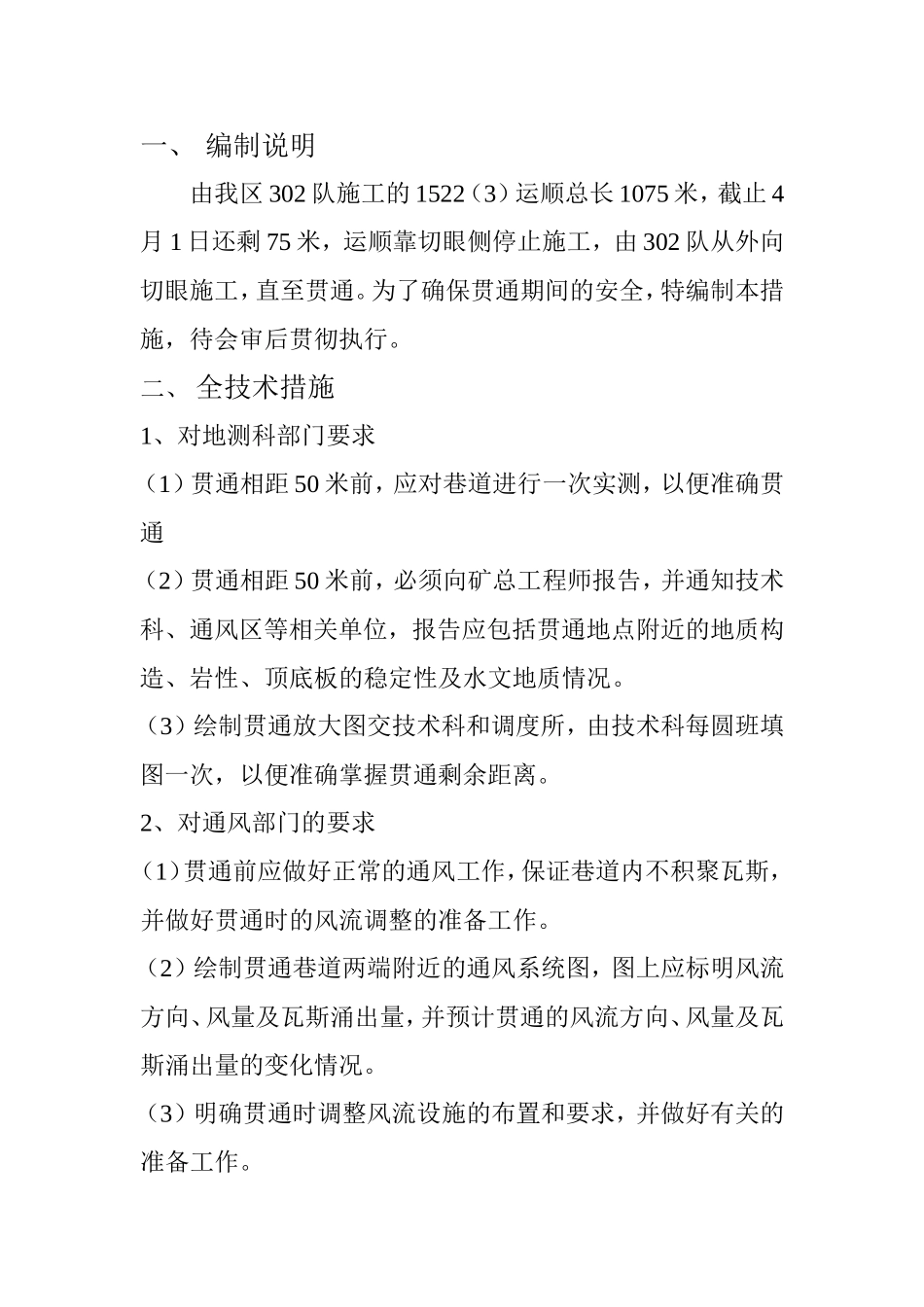

二、全技术措施1、对地测科部门要求(1)贯通相距50米前,应对巷道进行一次实测,以便准确贯通(2)贯通相距50米前,必须向矿总工程师报告,并通知技术科、通风区等相关单位,报告应包括贯通地点附近的地质构造、岩性、顶底板的稳定性及水文地质情况
(3)绘制贯通放大图交技术科和调度所,由技术科每圆班填图一次,以便准确掌握贯通剩余距离
2、对通风部门的要求(1)贯通前应做好正常的通风工作,保证巷道内不积聚瓦斯,并做好贯通时的风流调整的准备工作
(2)绘制贯通巷道两端附近的通风系统图,图上应标明风流方向、风量及瓦斯涌出量,并预计贯通的风流方向、风量及瓦斯涌出量的变化情况
(3)明确贯通时调整风流设施的布置和要求,并做好有关的准备工作

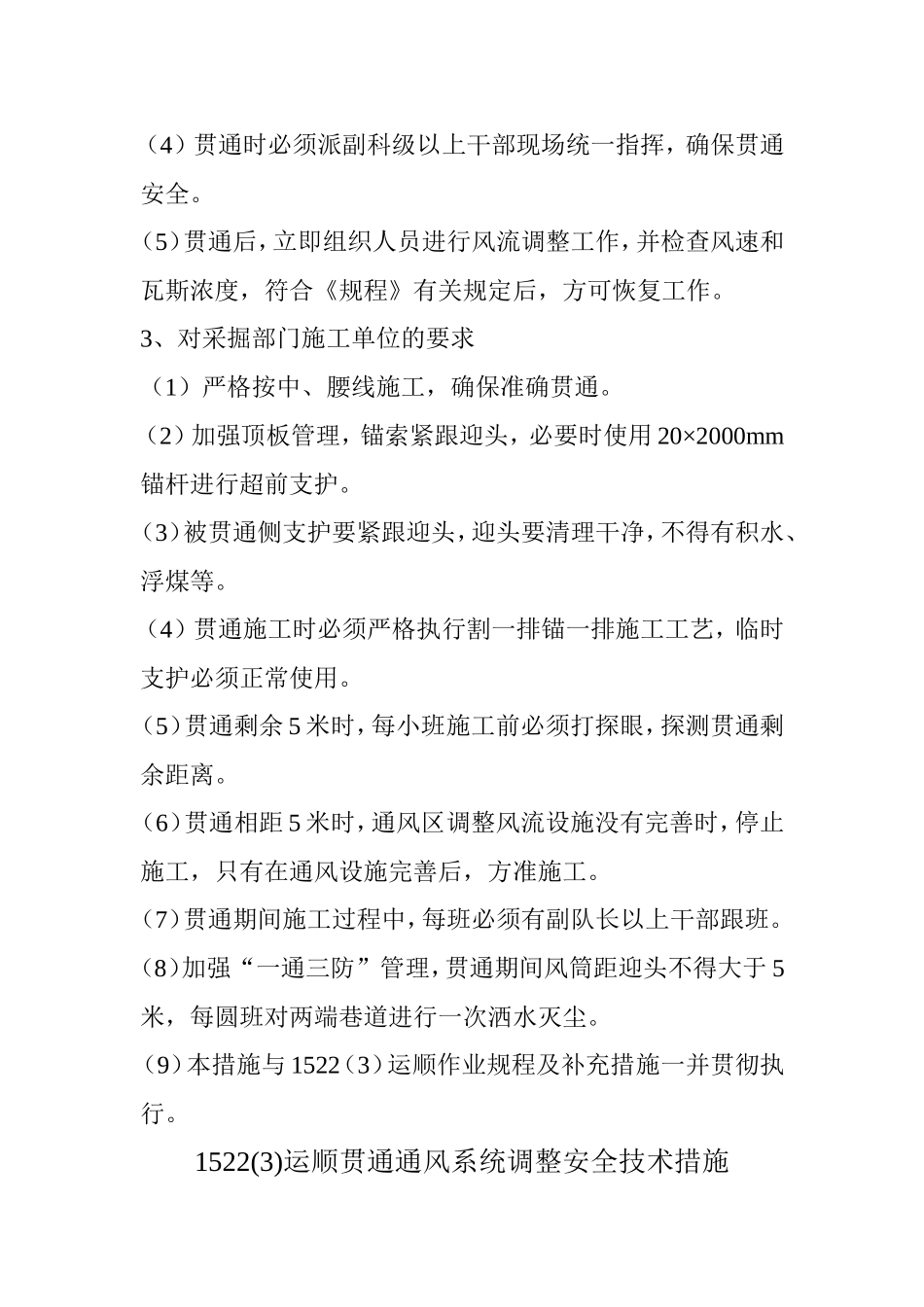

(4)贯通时必须派副科级以上干部现场统一指挥,确保贯通安全
(5)贯通后,立即组织人员进行风流调整工作,并检查风速和瓦斯浓度,符合《规程》有关规定后,方可恢复工作
3、对采掘部门施工单位的要求(1)严格按中、腰线施工,确保准确贯通
(2)加强顶板管理,锚索紧跟迎头,必要时使用20×2000mm锚杆进行超前支护
(3)被贯通侧支护要紧跟迎头,迎头要清理干净,不得有积水、浮煤等
(4)贯通施工时必须严格执行割一排锚一排施工工艺,临时支护必须正常使用
(5)贯通剩余5米时,每小班施工前必须打探眼,探测贯通剩余距离
(6)贯通相距5米时,通风区调整风流设施没有完善时,停止施工,只有在通风设施完善后,方准施工
(7)贯通期间施工过程中,每班必须有副队长以上干部跟班
