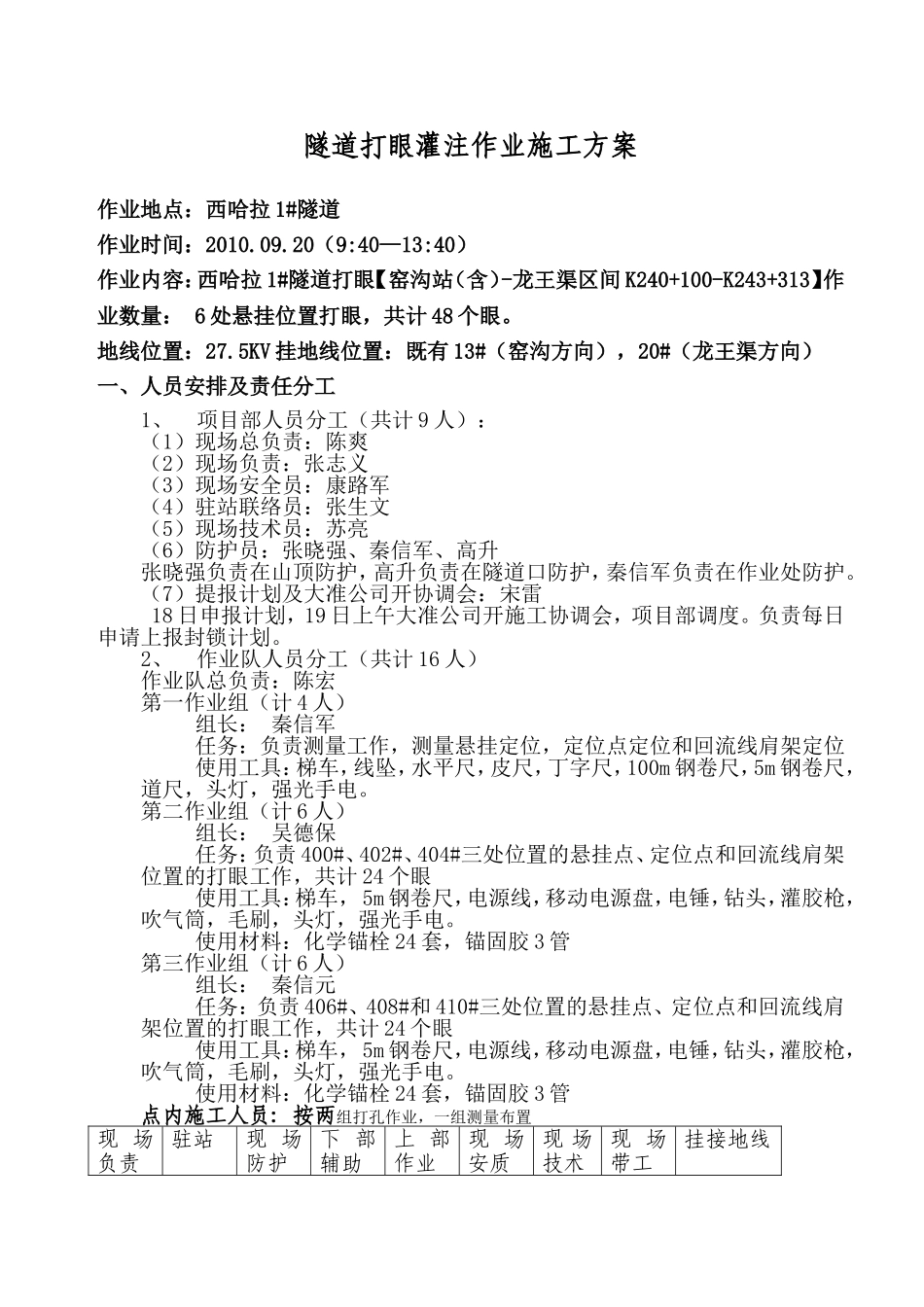

隧道打眼灌注作业施工方案作业地点:西哈拉1#隧道作业时间:2010
20(9:40—13:40)作业内容:西哈拉1#隧道打眼【窑沟站(含)-龙王渠区间K240+100-K243+313】作业数量:6处悬挂位置打眼,共计48个眼
地线位置:27
5KV挂地线位置:既有13#(窑沟方向),20#(龙王渠方向)一、人员安排及责任分工1、项目部人员分工(共计9人):(1)现场总负责:陈爽(2)现场负责:张志义(3)现场安全员:康路军(4)驻站联络员:张生文(5)现场技术员:苏亮(6)防护员:张晓强、秦信军、高升张晓强负责在山顶防护,高升负责在隧道口防护,秦信军负责在作业处防护
(7)提报计划及大准公司开协调会:宋雷18日申报计划,19日上午大准公司开施工协调会,项目部调度
负责每日申请上报封锁计划
2、作业队人员分工(共计16人)作业队总负责:陈宏第一作业组(计4人)组长:秦信军任务:负责测量工作,测量悬挂定位,定位点定位和回流线肩架定位使用工具:梯车,线坠,水平尺,皮尺,丁字尺,100m钢卷尺,5m钢卷尺,道尺,头灯,强光手电
第二作业组(计6人)组长:吴德保任务:负责400#、402#、404#三处位置的悬挂点、定位点和回流线肩架位置的打眼工作,共计24个眼使用工具:梯车,5m钢卷尺,电源线,移动电源盘,电锤,钻头,灌胶枪,吹气筒,毛刷,头灯,强光手电
使用材料:化学锚栓24套,锚固胶3管第三作业组(计6人)组长:秦信元任务:负责406#、408#和410#三处位置的悬挂点、定位点和回流线肩架位置的打眼工作,共计24个眼使用工具:梯车,5m钢卷尺,电源线,移动电源盘,电锤,钻头,灌胶枪,吹气筒,毛刷,头灯,强光手电
使用材料:化学锚栓24套,锚固胶3管点内施工人员:按两组打孔作业,一组测量布置现场负责驻站现场防护下部辅助上部作业现场安质现场技术现场带工挂接地线1人1人3人
