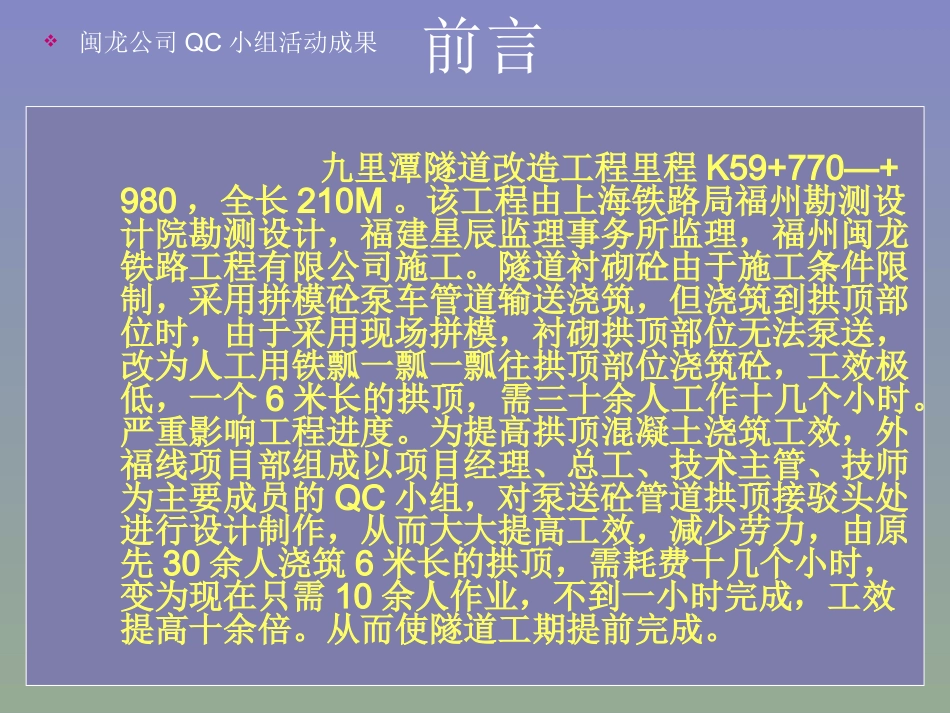

发布人:涂小玲外福线小半径改造工程K59项目部QC小组闽龙公司QC小组活动成果泵泵隧隧送道送道管衬管衬设道砌设道砌计终拱计终拱制端顶制端顶作接砼作接砼驳浇驳浇口筑口筑前言九里潭隧道改造工程里程K59+770—+980,全长210M
该工程由上海铁路局福州勘测设计院勘测设计,福建星辰监理事务所监理,福州闽龙铁路工程有限公司施工
隧道衬砌砼由于施工条件限制,采用拼模砼泵车管道输送浇筑,但浇筑到拱顶部位时,由于采用现场拼模,衬砌拱顶部位无法泵送,改为人工用铁瓢一瓢一瓢往拱顶部位浇筑砼,工效极低,一个6米长的拱顶,需三十余人工作十几个小时
严重影响工程进度
为提高拱顶混凝土浇筑工效,外福线项目部组成以项目经理、总工、技术主管、技师为主要成员的QC小组,对泵送砼管道拱顶接驳头处进行设计制作,从而大大提高工效,减少劳力,由原先30余人浇筑6米长的拱顶,需耗费十几个小时,变为现在只需10余人作业,不到一小时完成,工效提高十余倍
从而使隧道工期提前完成

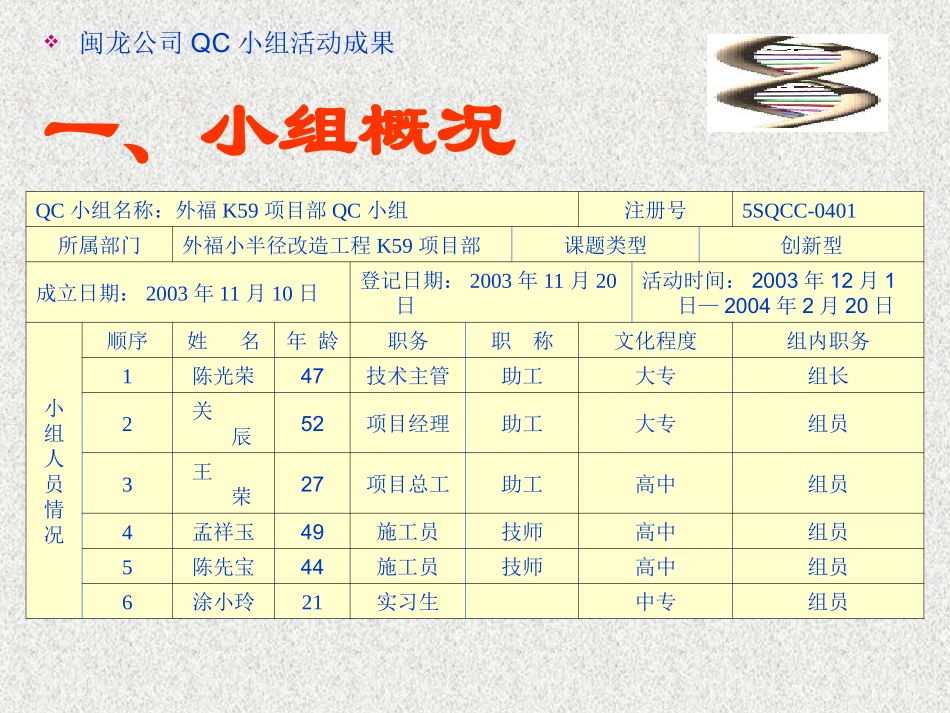

闽龙公司QC小组活动成果一、小组概况QC小组名称:外福K59项目部QC小组注册号5SQCC-0401所属部门外福小半径改造工程K59项目部课题类型创新型成立日期:2003年11月10日登记日期:2003年11月20日活动时间:2003年12月1日—2004年2月20日小组人员情况顺序姓名年龄职务职称文化程度组内职务1陈光荣47技术主管助工大专组长2关辰52项目经理助工大专组员3王荣27项目总工助工高中组员4孟祥玉49施工员技师高中组员5陈先宝44施工员技师高中组员6涂小玲21实习生中专组员闽龙公司QC小组活动成果(P阶段1)工期紧,业主要求在2004年2月底完成隧道的主体工程公司首次施工隧道工程
为今后做好此类工程奠定基础,积累经验质量是企业的生命,没有质量就没有信誉隧道衬砌拱顶砼浇筑泵送管道终端接驳口设计制作选题理由课题闽龙公司
