金地地产工程质量管理措施1、图纸审查制度施工图出图前,由设计部组织,工程部参加,对施工图纸进行详细的审查,重点检查其与设计指导书、设计任务书的符合性,施工做法的合理性,销售承诺的落实,对图纸上出现的问题,形成审查文件,转设计院修改后重新出图
开工前,由工程部组织,总承包商、设计院、监理公司参加,进行设计交底和图纸会审,并形成图纸会审纪要
对设计图纸中容易忽略、容易出现错误的地方进行专项审查:●±绝对标高与周边场地标高的协调●总图坐标封闭复核●基础梁顶标高与室内外地面标高关系,底层凸窗、空调板的标示及节点索引●结构梁的布置对住户室内和阳台上空的影响●楼面(卫生间、阳台、露台、退台)降板标高、导墙、拦板、凸窗、空调板的标示及节点索引●外圈梁底标高与外门窗顶标高的吻合性●屋面排水坡度、防水节点、导墙高度计算复核●统一技术条件:阳台反沿、厨房卫生间导墙、屋面女儿墙、降板高度、凸窗节点、老虎窗节点是否统一●栏杆、扶手详图●庭院围墙详图●铝合金门窗规格、数量、分格设计的统一●门庭、电梯厅、楼梯间地面铺贴图●雨水管、空调孔洞、厨房、卫生间预留孔、预埋件定位标注●开关、插座、灯具、配电箱、弱电箱定位●室外景观、管线综合平衡设计2、施工单位质量保证体系总承包商在开工前,根据项目工程特点和合同规定的质量目标,编制《项目质量计划》,并上报工程部和监理公司
工程部协助监理公司审查其质量保证体系、质量保证措施、主要工程施工方案选择的合理性和有效性,并将意见以书面形式反馈给总承包商进行修改
3、设备材料进场验收制度对于工程中甲供材料,甲指材料,施工前,工程部必须进行实地考察,考察其规格、型号、施工工艺、节点处理、成品保护方式,并由相关部门进行封样

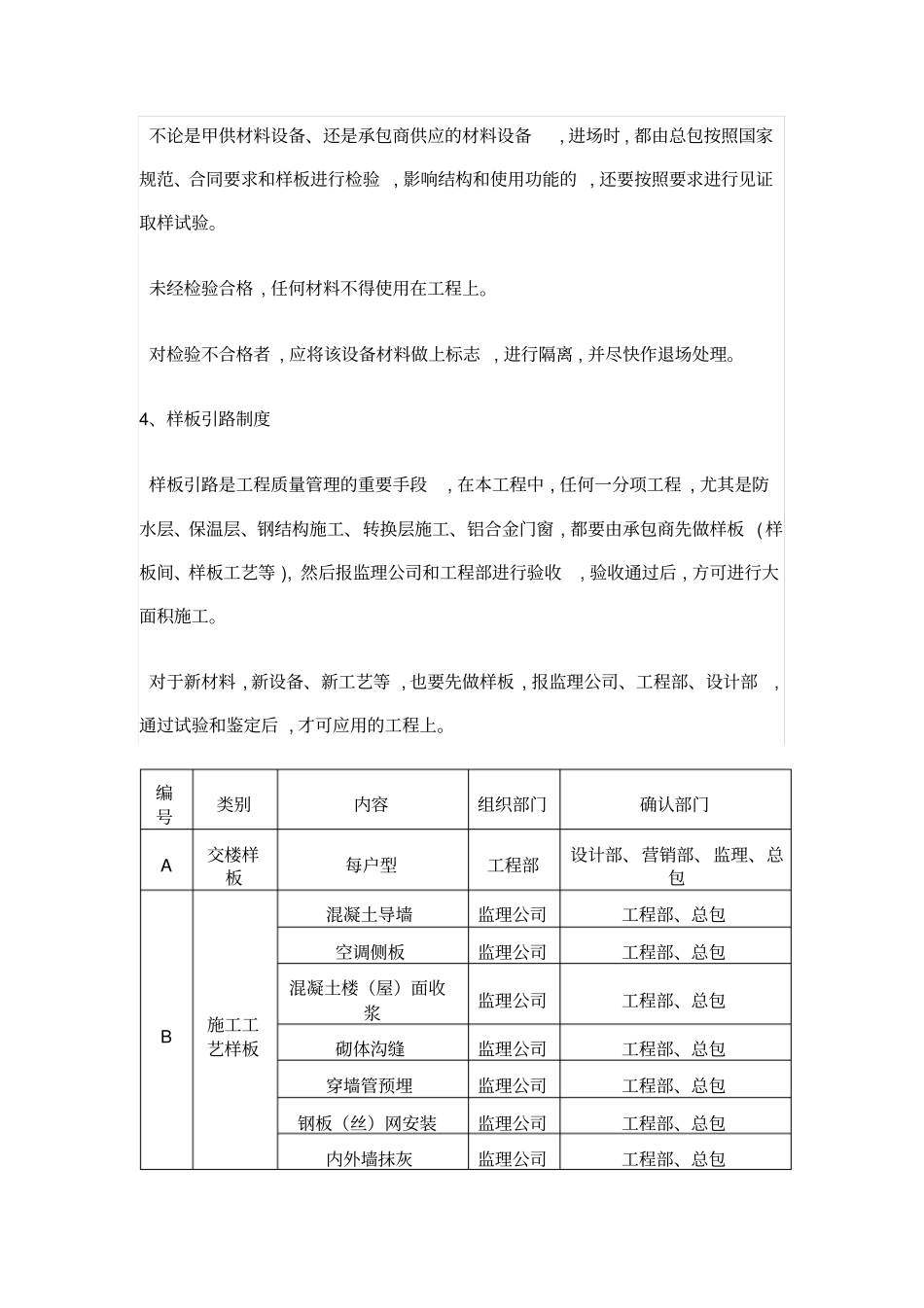

不论是甲供材料设备、还是承包商供应的材料设备,进场时,都由总包按照国家规范、合同要求和样板进行检验,影响结构和使用功能的,还要按照要求进行见证取样试验
