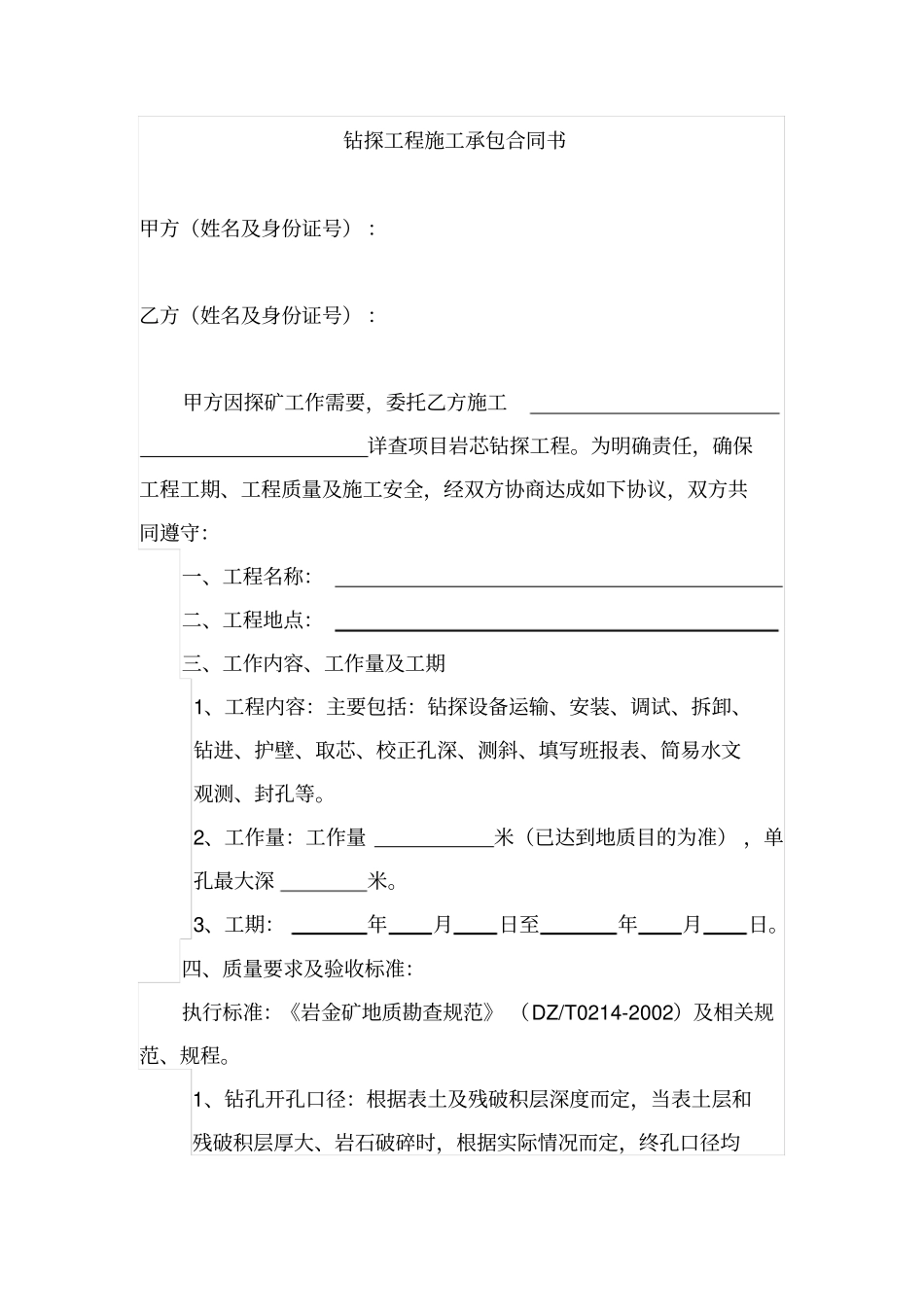

钻探工程施工承包合同书甲方(姓名及身份证号):乙方(姓名及身份证号):甲方因探矿工作需要,委托乙方施工详查项目岩芯钻探工程
为明确责任,确保工程工期、工程质量及施工安全,经双方协商达成如下协议,双方共同遵守:一、工程名称:二、工程地点:三、工作内容、工作量及工期1、工程内容:主要包括:钻探设备运输、安装、调试、拆卸、钻进、护壁、取芯、校正孔深、测斜、填写班报表、简易水文观测、封孔等
2、工作量:工作量米(已达到地质目的为准),单孔最大深米
3、工期:年月日至年月日
四、质量要求及验收标准:执行标准:《岩金矿地质勘查规范》(DZ/T0214-2002)及相关规范、规程

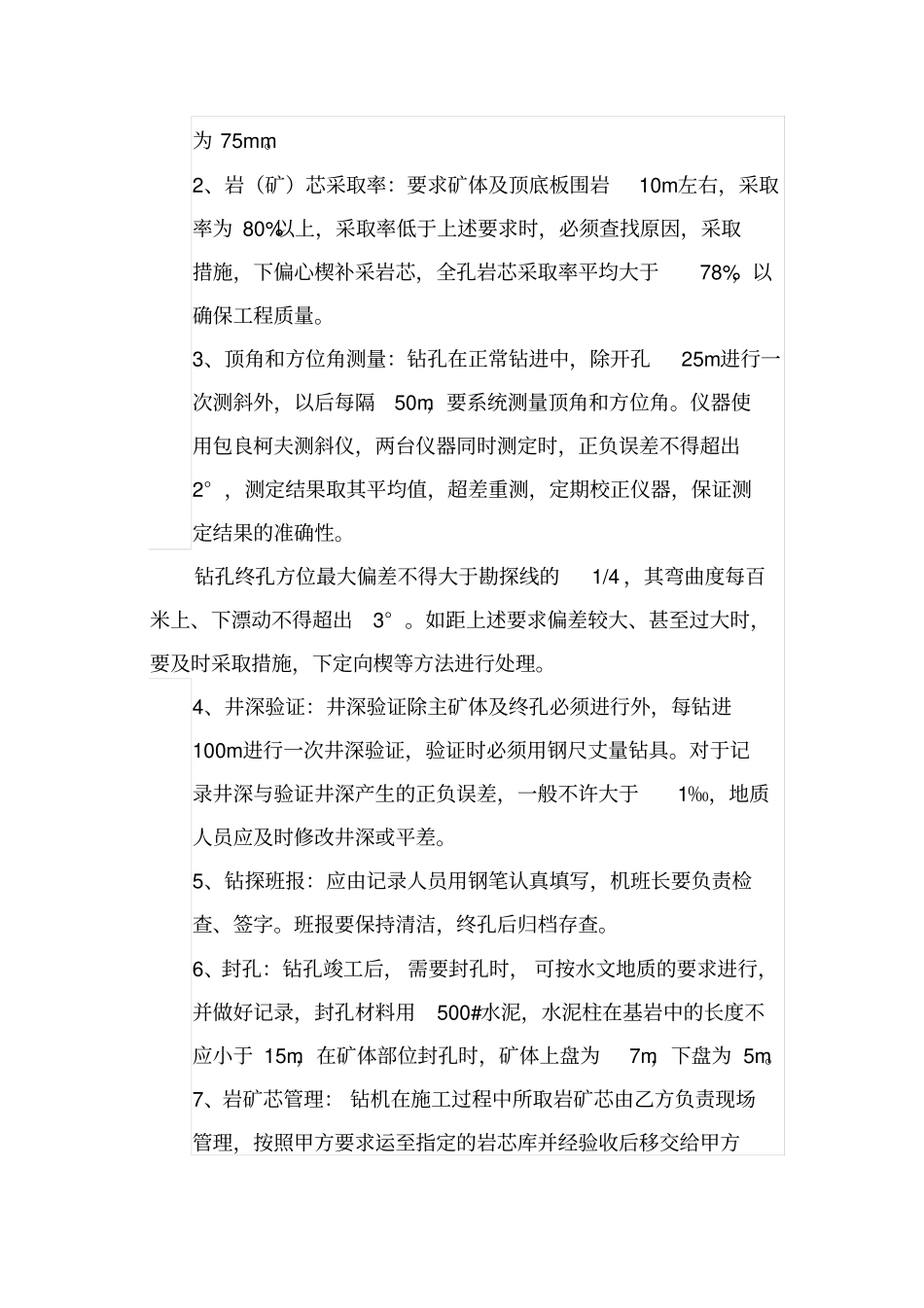

1、钻孔开孔口径:根据表土及残破积层深度而定,当表土层和残破积层厚大、岩石破碎时,根据实际情况而定,终孔口径均为75mm
2、岩(矿)芯采取率:要求矿体及顶底板围岩10m左右,采取率为80%以上,采取率低于上述要求时,必须查找原因,采取措施,下偏心楔补采岩芯,全孔岩芯采取率平均大于78%,以确保工程质量
3、顶角和方位角测量:钻孔在正常钻进中,除开孔25m进行一次测斜外,以后每隔50m,要系统测量顶角和方位角
仪器使用包良柯夫测斜仪,两台仪器同时测定时,正负误差不得超出2°,测定结果取其平均值,超差重测,定期校正仪器,保证测定结果的准确性
钻孔终孔方位最大偏差不得大于勘探线的1/4,其弯曲度每百米上、下漂动不得超出3°
如距上述要求偏差较大、甚至过大时,要及时采取措施,下定向楔等方法进行处理
4、井深验证:井深验证除主矿体及终孔必须进行外,每钻进100m进行一次井深验证,验证时必须用钢尺丈量钻具
对于记录井深与验证井深产生的正负误差,一般不许大于1‰,地质人员应及时修改井深或平差
5、钻探班报:应由记录人员用钢笔认真填写,机班长要负责检查、签字
班报要保持清洁,终孔后归档存查

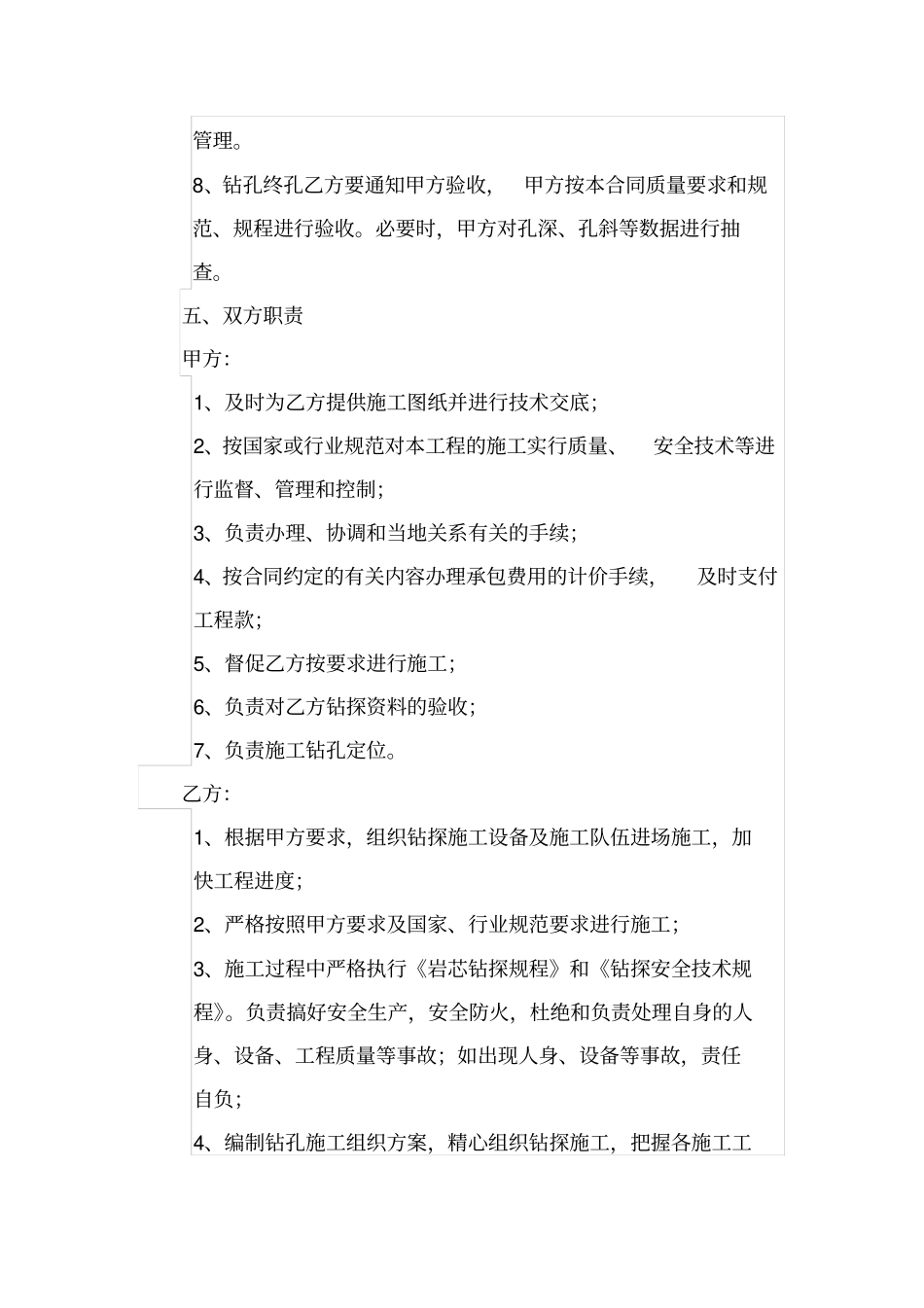

6、封孔:钻孔竣工后,需要封孔时,
