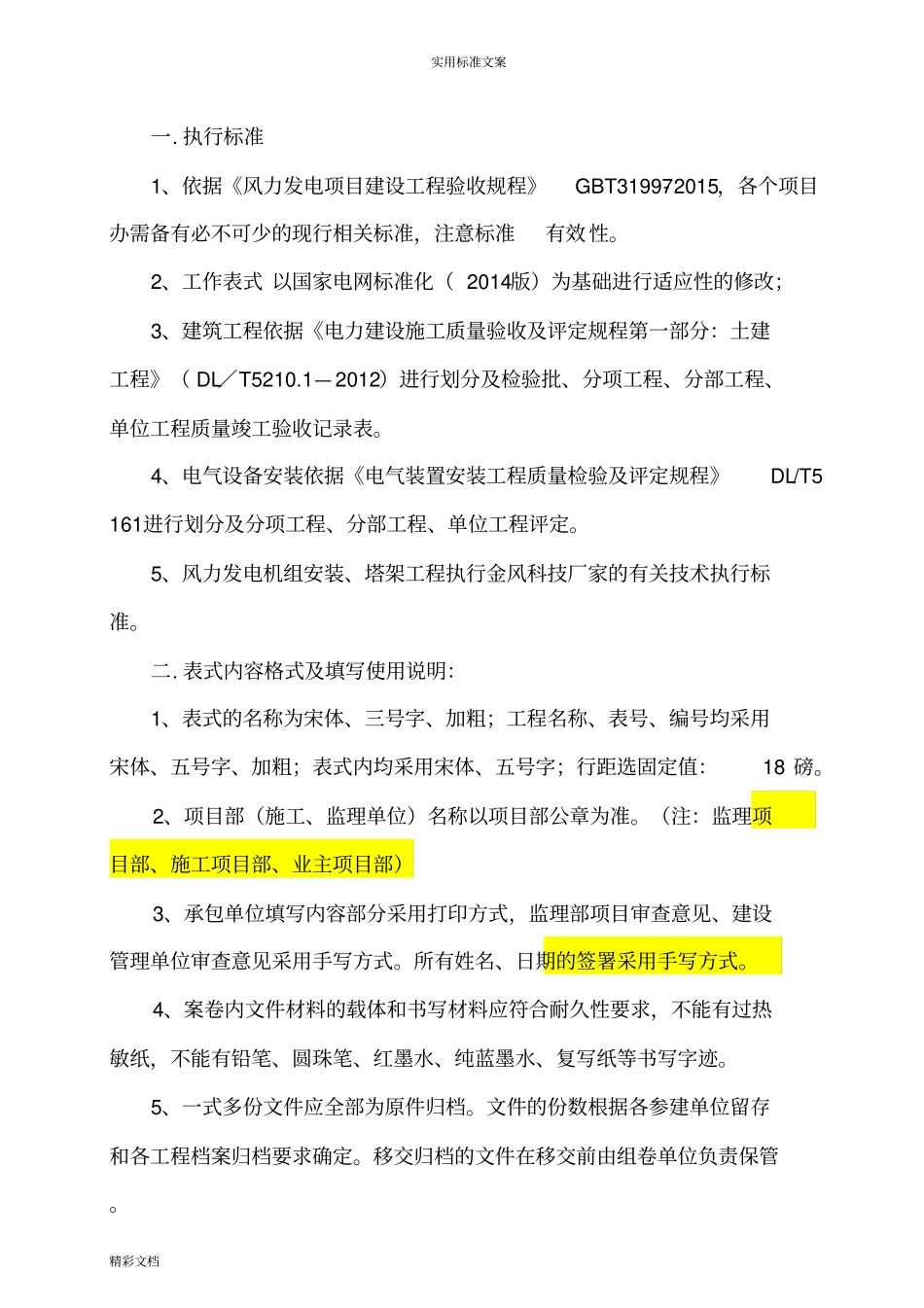

实用标准文案精彩文档一

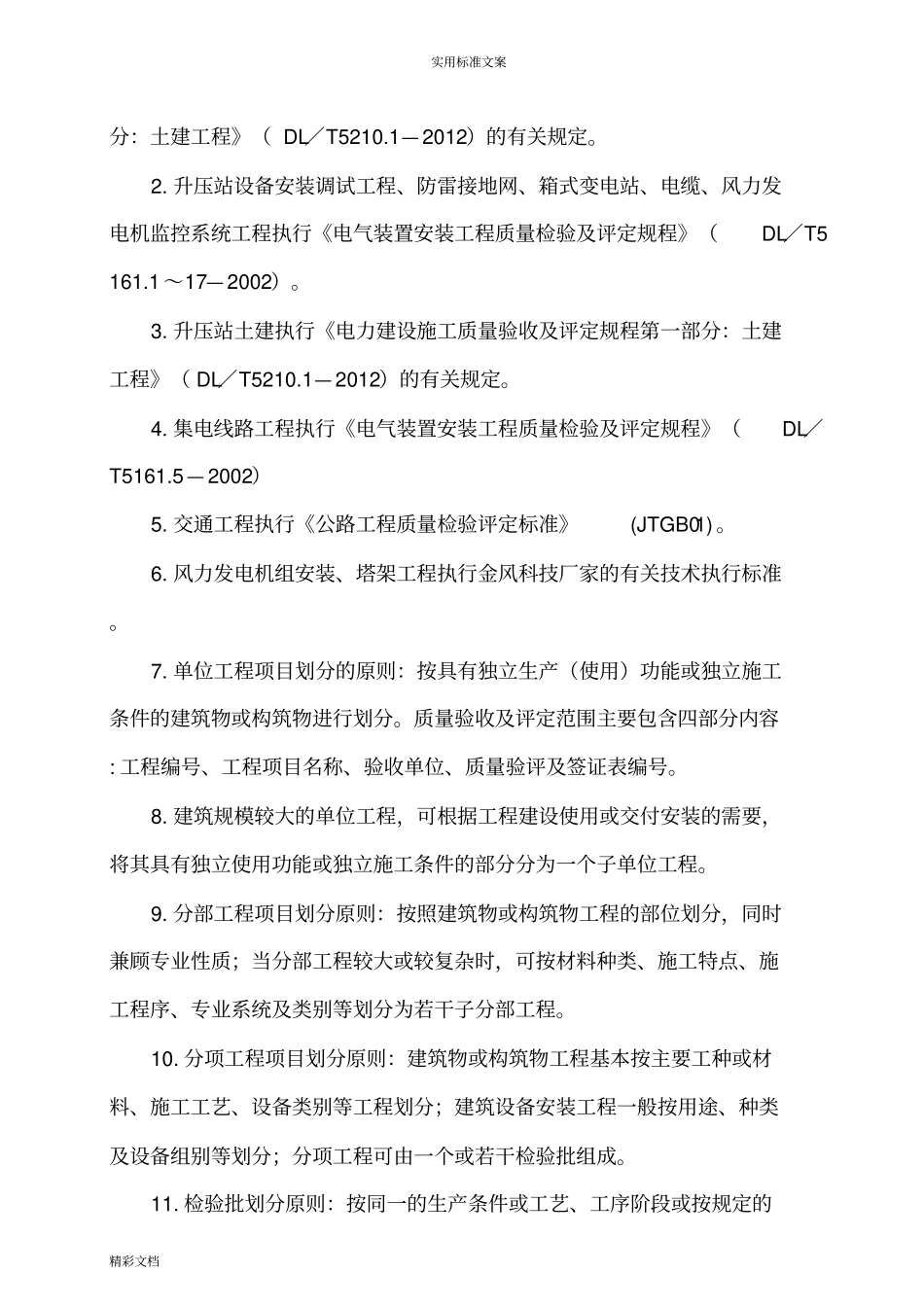

执行标准1、依据《风力发电项目建设工程验收规程》GBT31997-2015,各个项目办需备有必不可少的现行相关标准,注意标准有效性
2、工作表式以国家电网标准化(2014版)为基础进行适应性的修改;3、建筑工程依据《电力建设施工质量验收及评定规程第一部分:土建工程》(DL/T5210
1—2012)进行划分及检验批、分项工程、分部工程、单位工程质量竣工验收记录表
4、电气设备安装依据《电气装置安装工程质量检验及评定规程》DL/T5161进行划分及分项工程、分部工程、单位工程评定
5、风力发电机组安装、塔架工程执行金风科技厂家的有关技术执行标准
表式内容格式及填写使用说明:1、表式的名称为宋体、三号字、加粗;工程名称、表号、编号均采用宋体、五号字、加粗;表式内均采用宋体、五号字;行距选固定值:18磅
2、项目部(施工、监理单位)名称以项目部公章为准
(注:监理项目部、施工项目部、业主项目部)3、承包单位填写内容部分采用打印方式,监理部项目审查意见、建设管理单位审查意见采用手写方式
所有姓名、日期的签署采用手写方式
4、案卷内文件材料的载体和书写材料应符合耐久性要求,不能有过热敏纸,不能有铅笔、圆珠笔、红墨水、纯蓝墨水、复写纸等书写字迹
5、一式多份文件应全部为原件归档
文件的份数根据各参建单位留存和各工程档案归档要求确定
移交归档的文件在移交前由组卷单位负责保管

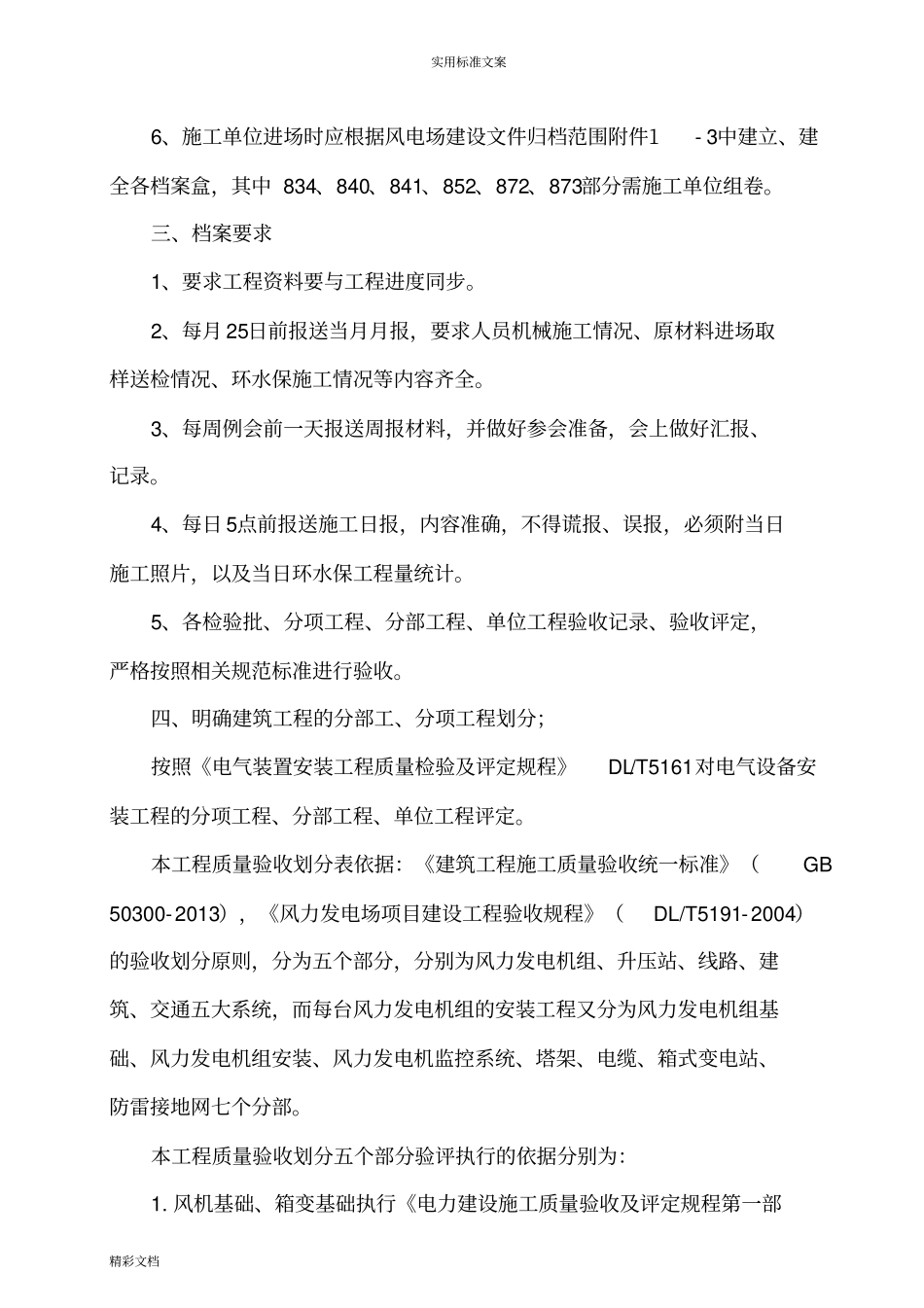

实用标准文案精彩文档6、施工单位进场时应根据风电场建设文件归档范围附件1-3中建立、建全各档案盒,其中834、840、841、852、872、873部分需施工单位组卷
三、档案要求1、要求工程资料要与工程进度同步
2、每月25日前报送当月月报,要求人员机械施工情况、原材料进场取样送检情况、环水保施工情况等内容齐全
3、每周例会前一天报送周报材料,并做好参会准备,会上做好汇报、记录
