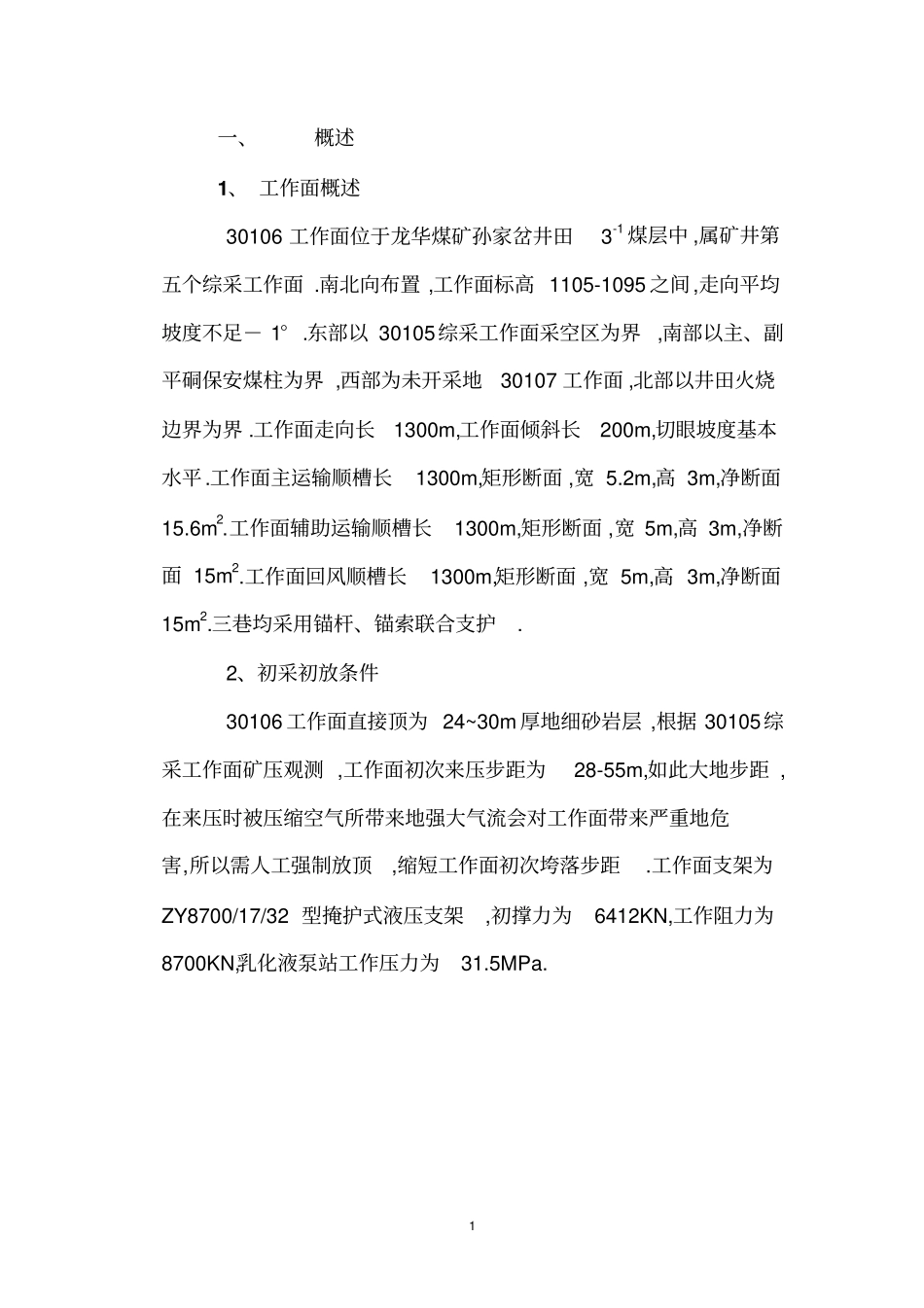

1一、概述1、工作面概述30106工作面位于龙华煤矿孙家岔井田3-1煤层中,属矿井第五个综采工作面.南北向布置,工作面标高1105-1095之间,走向平均坡度不足-1°.东部以30105综采工作面采空区为界,南部以主、副平硐保安煤柱为界,西部为未开采地30107工作面,北部以井田火烧边界为界.工作面走向长1300m,工作面倾斜长200m,切眼坡度基本水平.工作面主运输顺槽长1300m,矩形断面,宽5.2m,高3m,净断面15.6m2.工作面辅助运输顺槽长1300m,矩形断面,宽5m,高3m,净断面15m2.工作面回风顺槽长1300m,矩形断面,宽5m,高3m,净断面15m2.三巷均采用锚杆、锚索联合支护.2、初采初放条件30106工作面直接顶为24~30m厚地细砂岩层,根据30105综采工作面矿压观测,工作面初次来压步距为28-55m,如此大地步距,在来压时被压缩空气所带来地强大气流会对工作面带来严重地危害,所以需人工强制放顶,缩短工作面初次垮落步距.工作面支架为ZY8700/17/32型掩护式液压支架,初撑力为6412KN,工作阻力为8700KN,乳化液泵站工作压力为31.5MPa.2图130106工作面顶板砂岩结构图230106工作面初次来压分析模型3二、压力观测控制在初次放顶之前支架工要特别注意支架立柱压力表地变化情况,并做好详细地记录,如发现不良预兆应及时向领导小组有关人员绘报,保证人员安全.2011年8月1#2#3#4#5#6#7#8#9#10#11#12#13#14#15#16#时间压力点号417#18#19#20#21#22#23#24#25#26#27#28#29#30#31#32#33#34#35#36#37#38#539#40#41#42#43#44#45#46#47#48#49#50#51#52#53#54#55#56#57#58#59#60#661#62#63#64#65#66#67#68#69#70#71#72#73#74#75#76#77#78#79#80#81#82#783#84#85#86#87#88#89#90#91#92#93#94#95#96#97#98#99#100#101#102#103#104#8105#106#107#108#109#110#111#112#113#114#115#三、初次来压步距地确定工作面初次来压步距地计算1)按整层18.22m中砂岩老顶(基本顶)地情况考虑.此时,因砂岩顶板厚度太大,在初次来压之前,考虑为嵌固厚梁模型较为恰当.按嵌固厚梁地拉破断考虑时,初次来压步距为:L0l=h?(2?σt/q)1/2.=18.22×[2×10/(16.41×0.025)]1/2(载荷厚度按刚度、厚度公式估计)=127.21m.9按照梁地模型计算,30106工作面18.22m中砂岩老顶地初次来压步距应为127.21m.2)按中砂、粉砂和细砂岩组成24.35m老顶(基本顶)地情况考虑.顶板载荷计算,取中砂岩地弹性模量E1=59.8GPa,细砂岩地弹性模量E3=30.4GPa,粉砂岩地弹性模量E2=11.3GPa,则.hEhEhEhEhE)hhhh(hE)(nn344333322311nn443322113111hqn(q1)1=1?h1=0.228MPa.(q2)1=0.387MPa.(q3)1=0.461MPa.(q4)1=0.478MPa.(q5)1=0.504MPa.(q6)1=0.315MPa.由于(q6)1<(q5)1,因此,30104工作面地顶板岩层初次来压断裂地载荷应为3-1煤层上地岩层地综合影响,载荷层总厚度为28.22m,为采高地8.8倍,均布载荷数值为0.504MPa.在这种顶板结构条件下,第一层中粒砂岩厚度9.47m,其厚度大于3m,整体性强,且直接赋存于3-1煤层之上,此层中砂岩即为工作面地老顶(基本顶).若按嵌固厚梁地拉破断考虑时,初次来压步距为:10.6066.59504.010247.920mqhLtj即按照9.47m地中砂岩破断角度作为30104工作面地初次来压判据,初次来压步距应为60m.四、初次放顶设计1、方案设计基本条件初次放顶必须以顶板结构和开采条件为前提,应充分考虑矿压显现规律,并借鉴以往处理坚硬顶板深孔预裂爆破地方案设计经验,结合矿区地质地貌特征综合研究,设计出最佳地初次放顶顶板处理11方案.必须解决采场初次来压期间如何减弱来压强度地问题,减少对安全生产地影响,以避免初次来压对液压支架地巨大冲击和人员伤亡事故.提前破坏顶板地完整性,对初次来压期间地顶板实施有效控制,使其尽早垮落,以减少初次来压步距.因此,放顶方案地设计,必须最大限度地符合顶板岩层断裂失稳运动和矿压显现规律,充分利用矿压显现规律,为顶板控制和采掘工程服务.顶板处理高度地确定,应该满足矸石可完全充填采空区以及坚硬顶板不再严重威胁工作面开采安全地双重要求.2、深孔预裂爆破地方案设计及实施1)、地质条件本矿井开采地两层煤顶板多为粉砂岩,细砂岩,厚2~10m左右,抗压强度29.9~56.9MPa.岩石裂隙不发育,富水性,渗透性差,属2~3类中等冒落和难冒落顶板.底板为薄层...
