区公园边坡支护工程计算书编制:审查:下雪社区公园边坡支护工程1

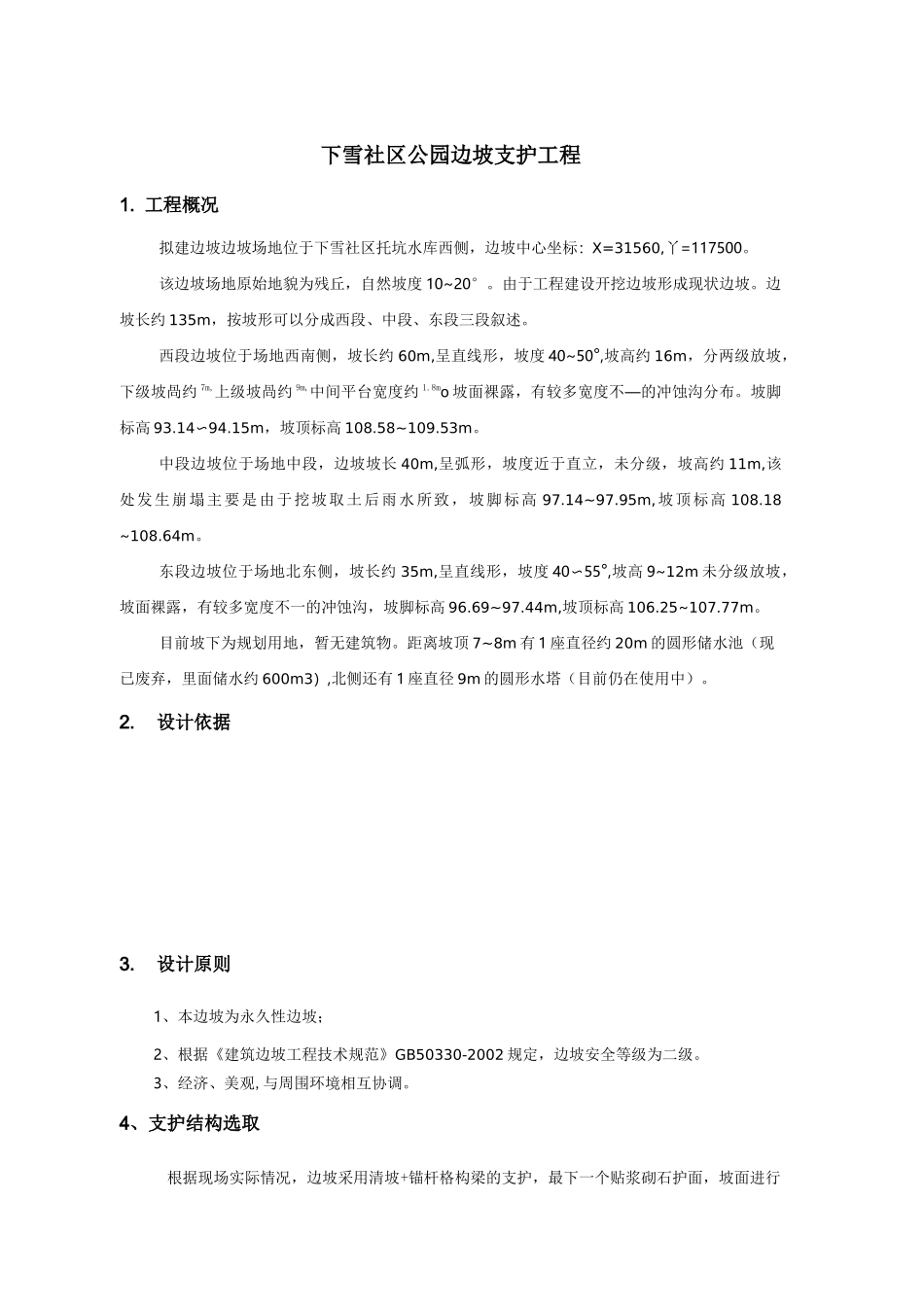

工程概况拟建边坡边坡场地位于下雪社区托坑水库西侧,边坡中心坐标:X=31560,丫=117500
该边坡场地原始地貌为残丘,自然坡度10~20°
由于工程建设开挖边坡形成现状边坡
边坡长约135m,按坡形可以分成西段、中段、东段三段叙述
西段边坡位于场地西南侧,坡长约60m,呈直线形,坡度40~50°,坡高约16m,分两级放坡,下级坡咼约7m,上级坡咼约9m,中间平台宽度约1
8mo坡面裸露,有较多宽度不—的冲蚀沟分布
坡脚标高93
15m,坡顶标高108
58~109
中段边坡位于场地中段,边坡坡长40m,呈弧形,坡度近于直立,未分级,坡高约11m,该处发生崩塌主要是由于挖坡取土后雨水所致,坡脚标高97
95m,坡顶标高108
18~108
东段边坡位于场地北东侧,坡长约35m,呈直线形,坡度40〜55°,坡高9~12m未分级放坡,坡面裸露,有较多宽度不一的冲蚀沟,坡脚标高96
44m,坡顶标高106
25~107
目前坡下为规划用地,暂无建筑物
距离坡顶7~8m有1座直径约20m的圆形储水池(现已废弃,里面储水约600m3),北侧还有1座直径9m的圆形水塔(目前仍在使用中)
设计原则1、本边坡为永久性边坡;2、根据《建筑边坡工程技术规范》GB50330-2002规定,边坡安全等级为二级
3、经济、美观,与周围环境相互协调

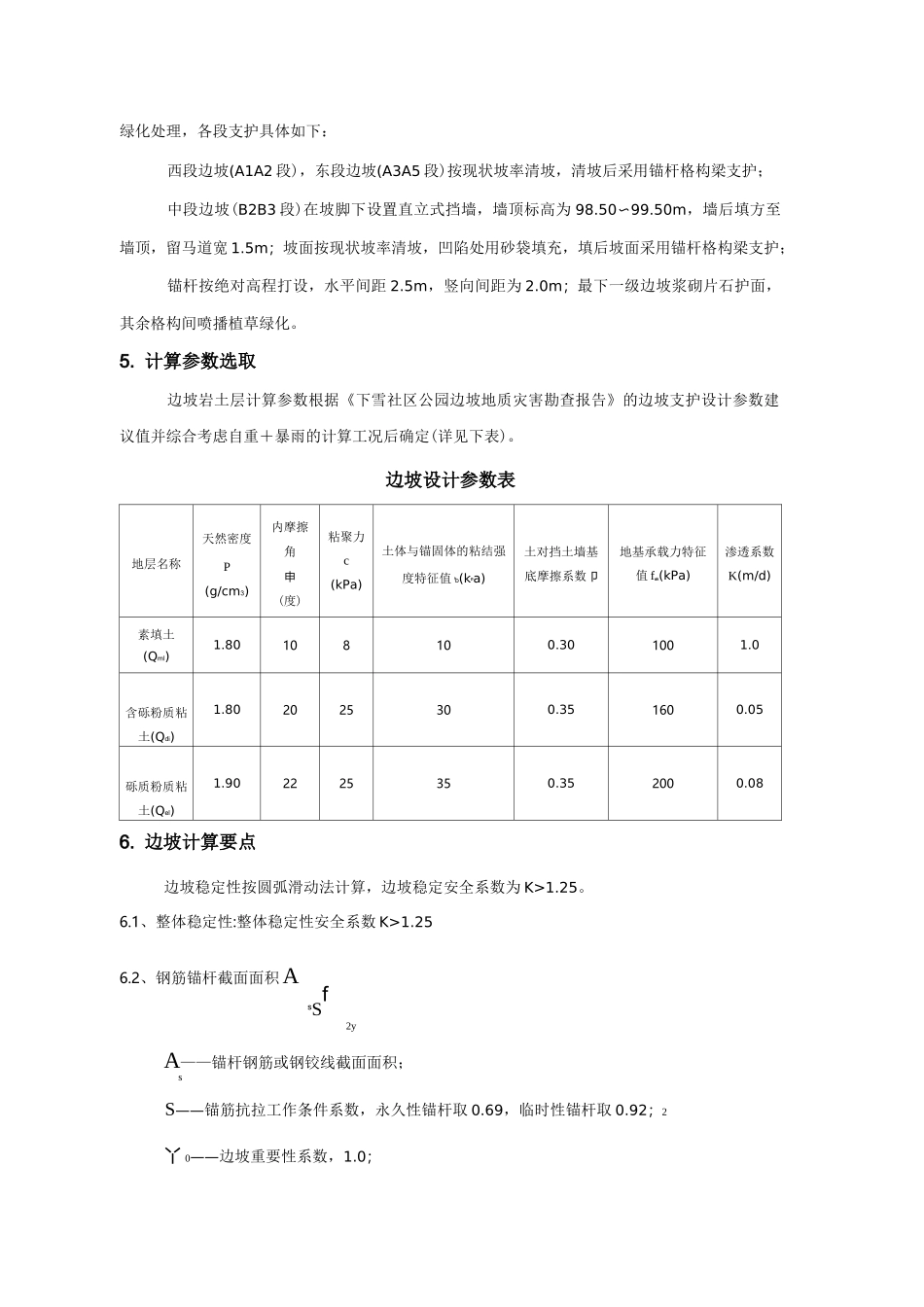

4、支护结构选取根据现场实际情况,边坡采用清坡+锚杆格构梁的支护,最下一个贴浆砌石护面,坡面进行绿化处理,各段支护具体如下:西段边坡(A1A2段),东段边坡(A3A5段)按现状坡率清坡,清坡后采用锚杆格构梁支护;中段边坡(B2B3段)在坡脚下设置直立式挡墙,墙顶标高为98
50m,墙后填方至墙顶,留马道
