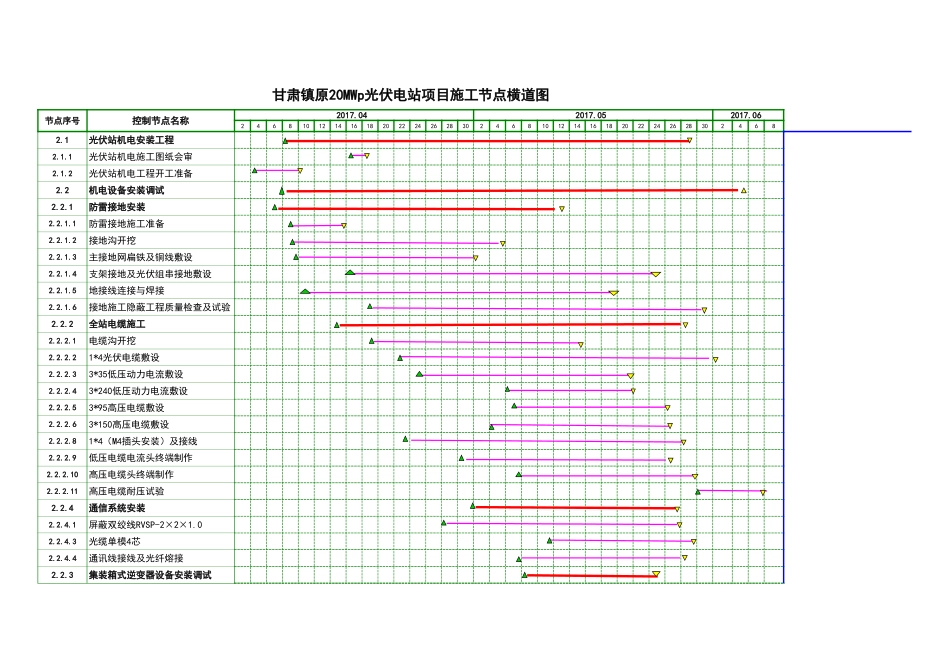

节点序号控制节点名称2017.042017.052017.06246810121416182022242628302468101214161820222426283024682.1光伏站机电安装工程2.1.1光伏站机电施工图纸会审2.1.2光伏站机电工程开工准备2.2机电设备安装调试2.2.1防雷接地安装2.2.1.1防雷接地施工准备2.2.1.2接地沟开挖2.2.1.3主接地网扁铁及铜线敷设2.2.1.4支架接地及光伏组串接地敷设2.2.1.5地接线连接与焊接2.2.1.6接地施工隐蔽工程质量检查及试验2.2.2全站电缆施工2.2.2.1电缆沟开挖2.2.2.22.2.2.32.2.2.42.2.2.52.2.2.62.2.2.82.2.2.9低压电缆电流头终端制作2.2.2.10高压电缆头终端制作2.2.2.11高压电缆耐压试验2.2.4通信系统安装2.2.4.12.2.4.32.2.4.4通讯线接线及光纤熔接2.2.3集装箱式逆变器设备安装调试甘肃镇原20MWp光伏电站项目施工节点横道图1*4光伏电缆敷设3*35低压动力电流敷设3*240低压动力电流敷设3*95高压电缆敷设3*150高压电缆敷设1*4(M4插头安装)及接线屏蔽双绞线RVSP-2×2×1.0光缆单模4芯节点序号控制节点名称2017.042017.052017.06246810121416182022242628302468101214161820222426283024682.2.3.1逆变器机电设备安装施工前期准备2.2.3.2逆变器机电设备倒运2.2.3.3逆变器安装2.2.3.4逆变器机电设备调试与验收2.2.5汇流箱安装与调试2.2.5.1汇流箱安装前准备2.2.5.2汇流箱安装就位2.2.5.3汇流箱试验及二次回路检查2.2.5.4汇流箱调试与验收2.2.62.2.6.12.2.6.22.2.7机电调试及高压试验2.2.7.1机电设备高压试验2.2.7.2单体调试2.2.7.3二次设备分系统调试及传动试验2.2.8电缆防火工程2.2.8.1电缆沟防火封堵2.2.8.2电缆防火涂料涂装3光伏站工程竣工验收3.2变电安装总体验收35kV箱式变压器安装35kV箱式变压器安装就位35kV箱式变压器试验与调试1、本计划将雨雪天气、停电等影响因素已经考虑在内。施工过程中如有大的工期变动,我方将再次调整进度。2、由于甲方设备供货影响,导致我方施工进度滞后的,没滞后一天,我将再次顺延工期,导致工期影响的因素,我方将上报监理协商解决。
