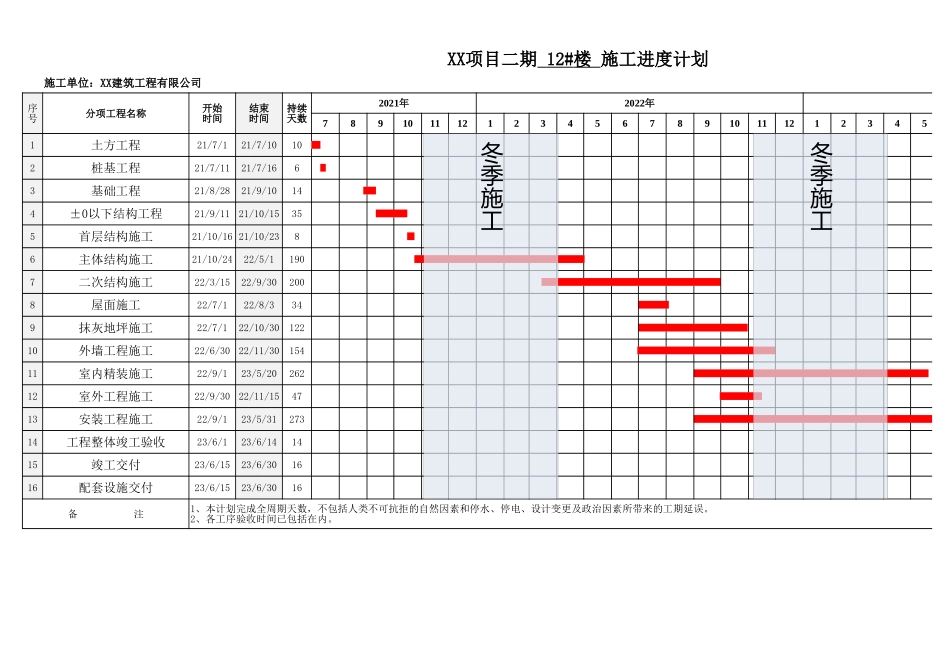

分项工程名称789101112123456789101112123451土方工程21/7/121/7/10102桩基工程21/7/1121/7/1663基础工程21/8/2821/9/1014421/9/1121/10/15355首层结构施工21/10/1621/10/2386主体结构施工21/10/2422/5/11907二次结构施工22/3/1522/9/302008屋面施工22/7/122/8/3349抹灰地坪施工22/7/122/10/3012210外墙工程施工22/6/3022/11/3015411室内精装施工22/9/123/5/2026212室外工程施工22/9/3022/11/154713安装工程施工22/9/123/5/3127314工程整体竣工验收23/6/123/6/141415竣工交付23/6/1523/6/301616配套设施交付23/6/1523/6/3016XX项目二期12#楼施工进度计划施工单位:XX建筑工程有限公司序号开始时间结束时间持续天数2021年2022年2023年±0以下结构工程备注1、本计划完成全周期天数,不包括人类不可抗拒的自然因素和停水、停电、设计变更及政治因素所带来的工期延误。2、各工序验收时间已包括在内。冬季施工冬季施工5678910111212#楼施工进度计划2023年、本计划完成全周期天数,不包括人类不可抗拒的自然因素和停水、停电、设计变更及政治因素所带来的工期延误。
