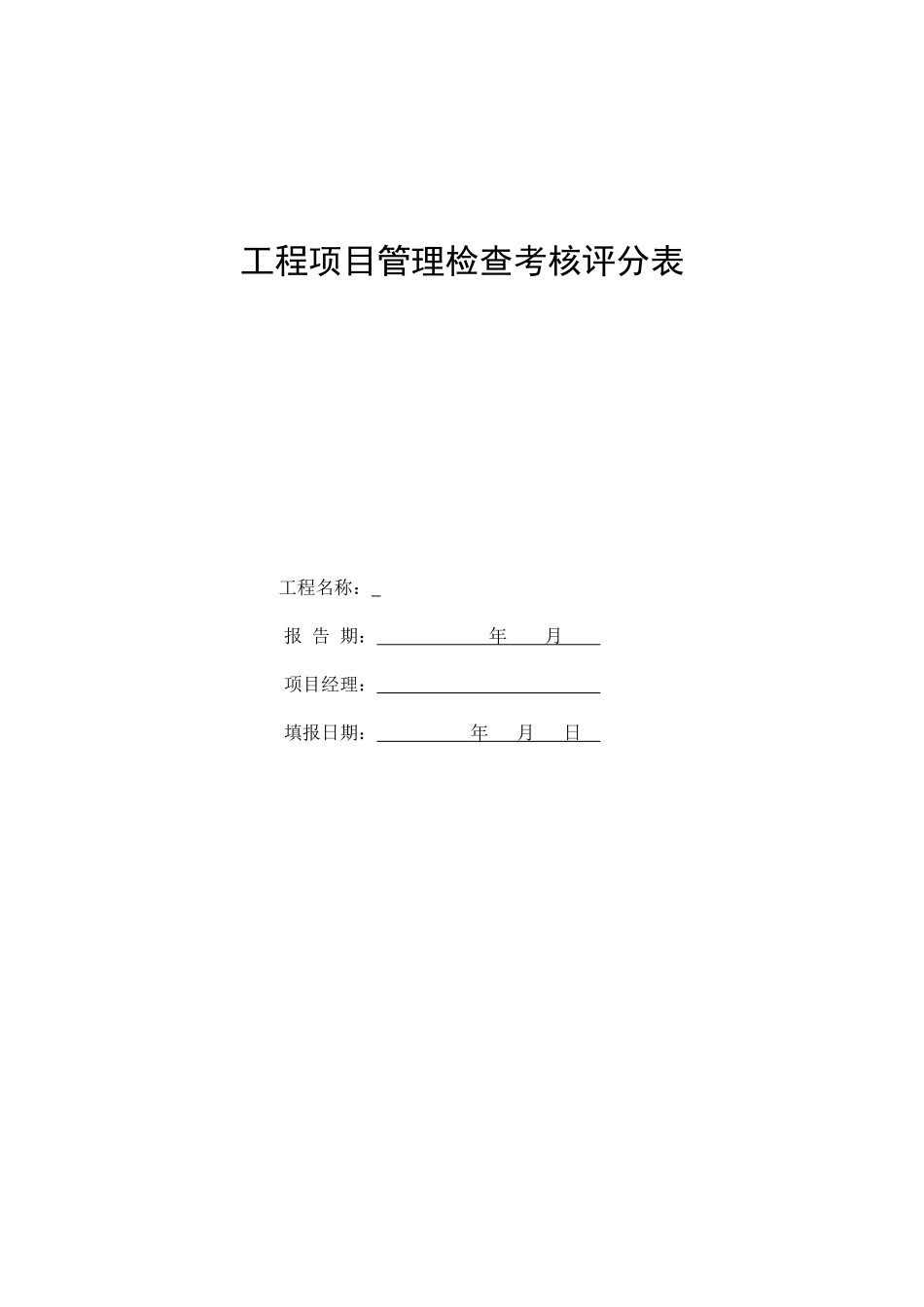

工程项目管理检查考核评分表工程名称:报告期:年月项目经理:填报日期:年月日附件2-2工程项目管理检查考核评分表(项目评分汇总表)标准分100分综合管理检查得分技术管理检查得分质量管理检查得分安全管理检查得分文明施工、环境管理检查得分劳务、材料、设备管理检查得分总计得分得分权重加权得分得分权重加权得分得分权重加权得分得分权重加权得分得分权重加权得分得分权重加权得分15%15%15%35%10%10%主要情况评述备注1、分表内各分项分数扣完为止,不计负分;2、考评期内指上次检查结束至本次检查结束的时间段
检查人员受检单位受检项目项目经理附件2-2-1工程项目施工管理检查考核评分表(项目综合管理)工程名称开工时间施工单位项目经理序号检评项目扣分标准标准分扣减分实得分1管理体系组织体系项目机构设置不符合规定要求扣1-5分,安全、质量等专业管理人员配备不齐全扣3分/人,岗位目标责任未落实到人扣2分/岗30制度建设项目应具有完整的进度、质量、技术、安全、文明施工与环境、材料、设备、资料、考核等系列管理制度,每缺少一项管理制度扣2分检查考评未按月组织项目综合考评扣5分/次,考评及专项检查(包括上一级各项检查)发现的重大问题及重大隐患(以整改通知为准)未整改扣2分/项,项目考评工作质量、效果差扣1-3分项目例会未按时组织项目例会、例会无记录、记录未发放扣2分/次人员管理安全、质量等专业管理人员无证上岗扣3分/人,特种作业人员无证上岗扣2分/人,项目管理人员未定期考核扣1分/次2进度管理计划编制未编制分时段进度计划扣3分/时段,分时段进度计划未经审批扣3分/时段,进度计划不能满足合同要求的扣6分10实施情况扣除业主有效签证工期后,实际进度偏离有效计划:当前重大节点进度计划严重延误(>5天)或月度进度计划严重延误(>7天)扣2分,总进度计划严重延误(>30天)扣5分15出现重大变更及业主原因造
