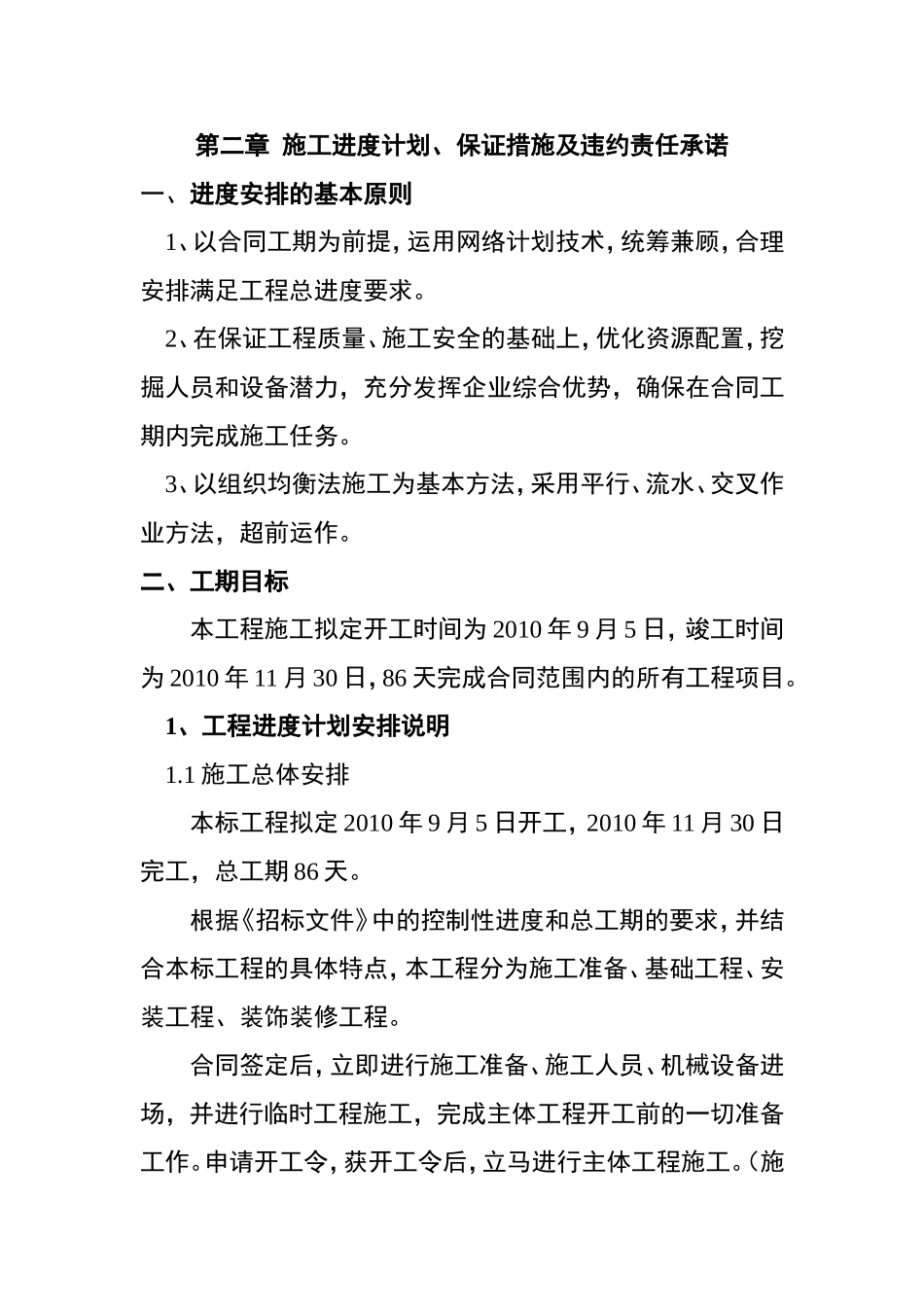

第二章施工进度计划、保证措施及违约责任承诺一、进度安排的基本原则1、以合同工期为前提,运用网络计划技术,统筹兼顾,合理安排满足工程总进度要求
2、在保证工程质量、施工安全的基础上,优化资源配置,挖掘人员和设备潜力,充分发挥企业综合优势,确保在合同工期内完成施工任务
3、以组织均衡法施工为基本方法,采用平行、流水、交叉作业方法,超前运作
二、工期目标本工程施工拟定开工时间为2010年9月5日,竣工时间为2010年11月30日,86天完成合同范围内的所有工程项目
1、工程进度计划安排说明1
1施工总体安排本标工程拟定2010年9月5日开工,2010年11月30日完工,总工期86天
根据《招标文件》中的控制性进度和总工期的要求,并结合本标工程的具体特点,本工程分为施工准备、基础工程、安装工程、装饰装修工程
合同签定后,立即进行施工准备、施工人员、机械设备进场,并进行临时工程施工,完成主体工程开工前的一切准备工作
申请开工令,获开工令后,立马进行主体工程施工
(施工组织机构如下图)施工组织机构框图1

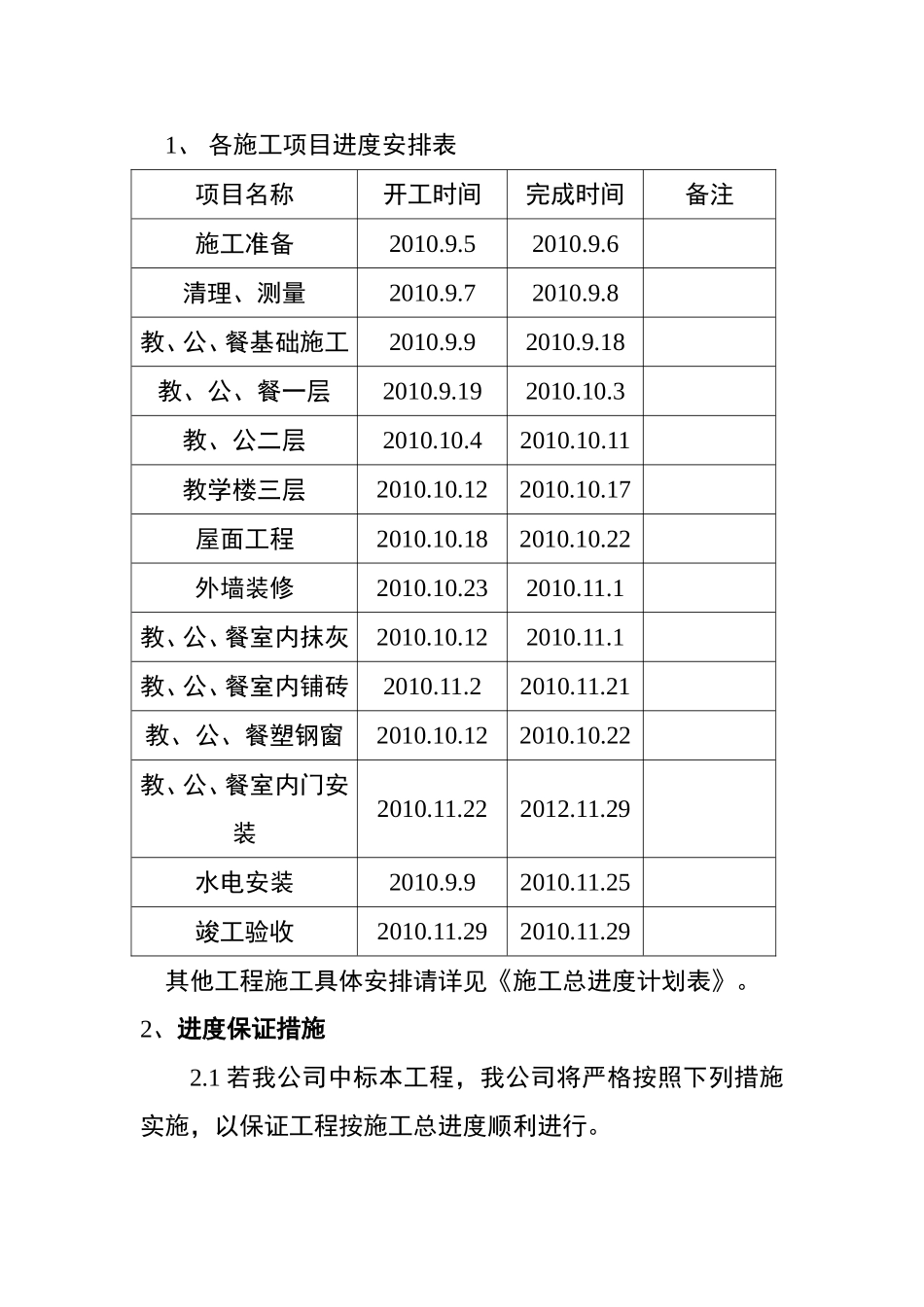

2各分部项工程施工进度安排项目副经理公司总部项目经理总工(技术负责人)施工技术科质量安全科财务科后勤办公室材料设备科总调度室测量组试验室排水渠施工队堤防施工队1、各施工项目进度安排表项目名称开工时间完成时间备注施工准备2010
6清理、测量2010
8教、公、餐基础施工2010
18教、公、餐一层2010
192010
3教、公二层2010
11教学楼三层2010
122010
17屋面工程2010
182010
22外墙装修2010
232010
1教、公、餐室内抹灰2010
122010
1教、公、餐室内铺砖2010
