省道S308线分水岭至低庄公路改建工程路面级配碎石底基层施工组织设计施工组织设计文字说明一、工程概况1、工程简介路线起点溆浦县与安华县交界的分水岭,止于溆浦县低庄镇S308与S225的交叉处,线路全长18
本工程A3合同段桩号为K12+000至K18+638,本标段的路基宽度为12米,路面宽9米,车道宽度为2×3
5米的;全线为水泥砼路面
2、主要工程量15cm级配碎石垫层:57004m2;10~15cm级配碎石调平层:17562m2
3、沿线气候、水文沿线属亚热带湿润季风气候,气候温和,四季分明,立体气候明显,小气候多样,严寒酷暑期短,河流冬季无结冰现象,主要灾害性气候为洪涝,干旱,其中以洪涝灾害最为严重
公路沿线水系少发育,路线及附近发育溪流,平时流量较小,其水量和水位随季节变化明显,枯季流量小,甚至断流,雨季涨落较迅速,易形成短暂性小洪流
4、施工工期路面级配碎石底基层工程工期1个月,自2011年7月26日至2011年8月25日
5、检查项目路面级配碎石底基层检测项目序号检测项目规定值或允许偏差检查方法1平整度(mm)15每200m用3m直尺测2处×10尺2高程(mm)+5,-20每200m测4个断面3厚度(mm)-30每200m每车道1点4宽度(mm)符合设计要求每200m用尺量4处5横坡度(%)±0
5%每200m用水准仪检查4个断面6弯沉(0
01mm)符合设计要求每200米检测80~100个点二、人员设备配备、材料运到施工现场的方法1、人员、设备为满足施工需要的业务素质高、业绩好,经验丰富、曾进行过多条高速公路施工的专业技术人员和专业施工队伍负责施工,以保证优质、安全、高效的在合同规定的工期完成施工任务

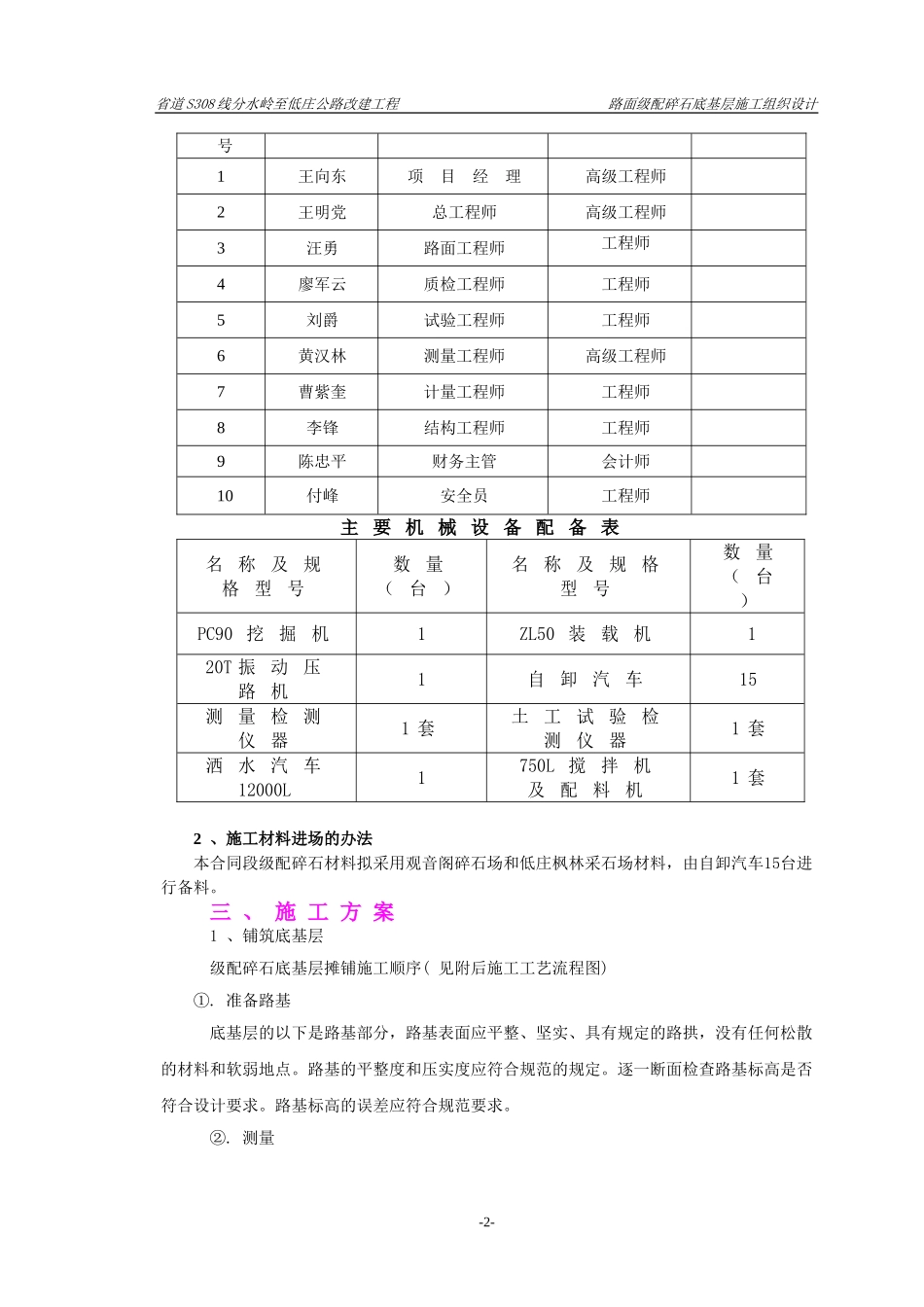

主要人员配备表序姓名职务职称备注-1-省道S308线分水岭至低庄公路改建工程路面级配碎石底基层施工组织设计号1王向东项目经理高级工程师2王明党总工
