电脑桌面
添加小米粒文库到电脑桌面
安装后可以在桌面快捷访问

倒排工期计划VIP免费

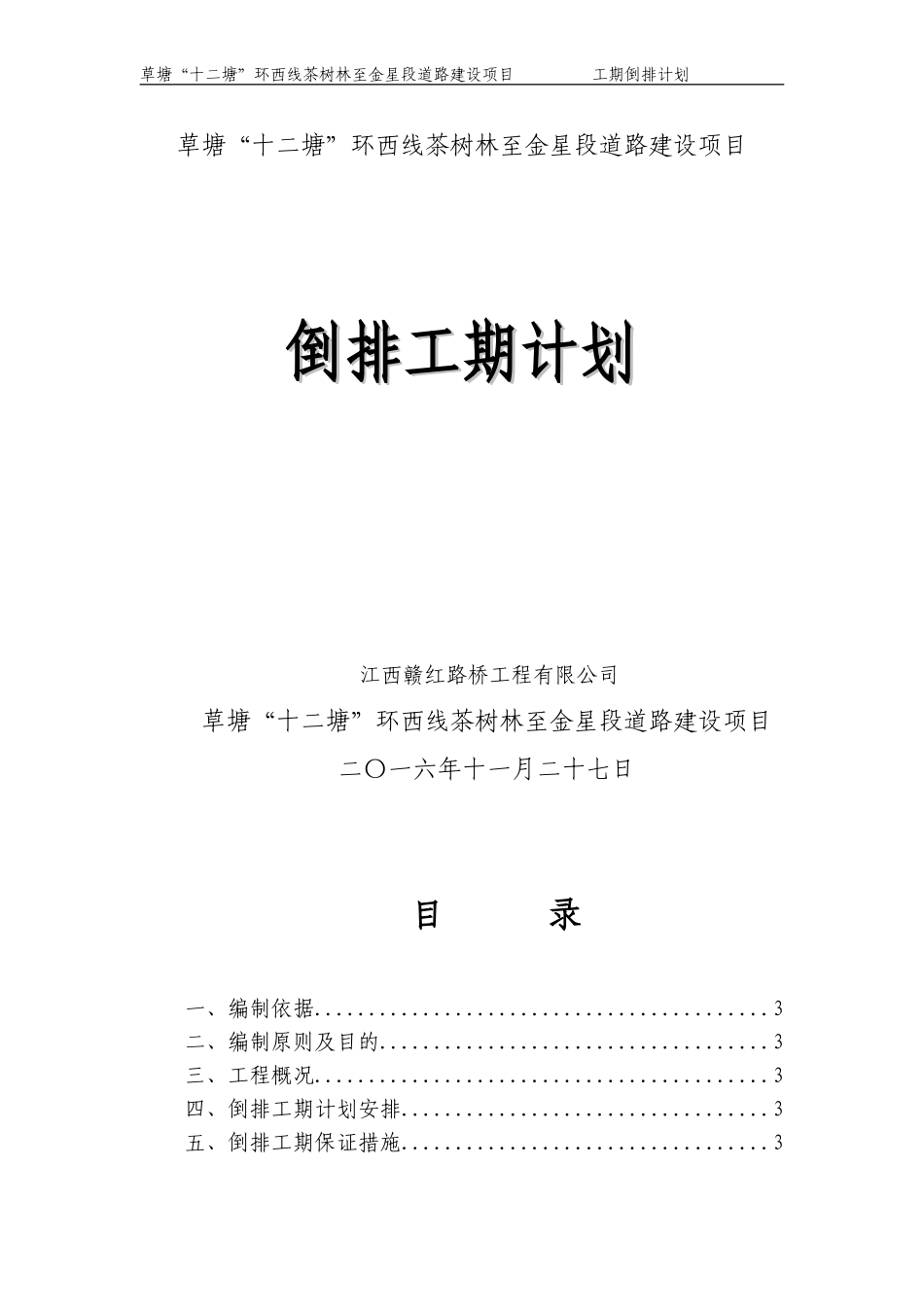

倒排工期计划_第1页
1/5

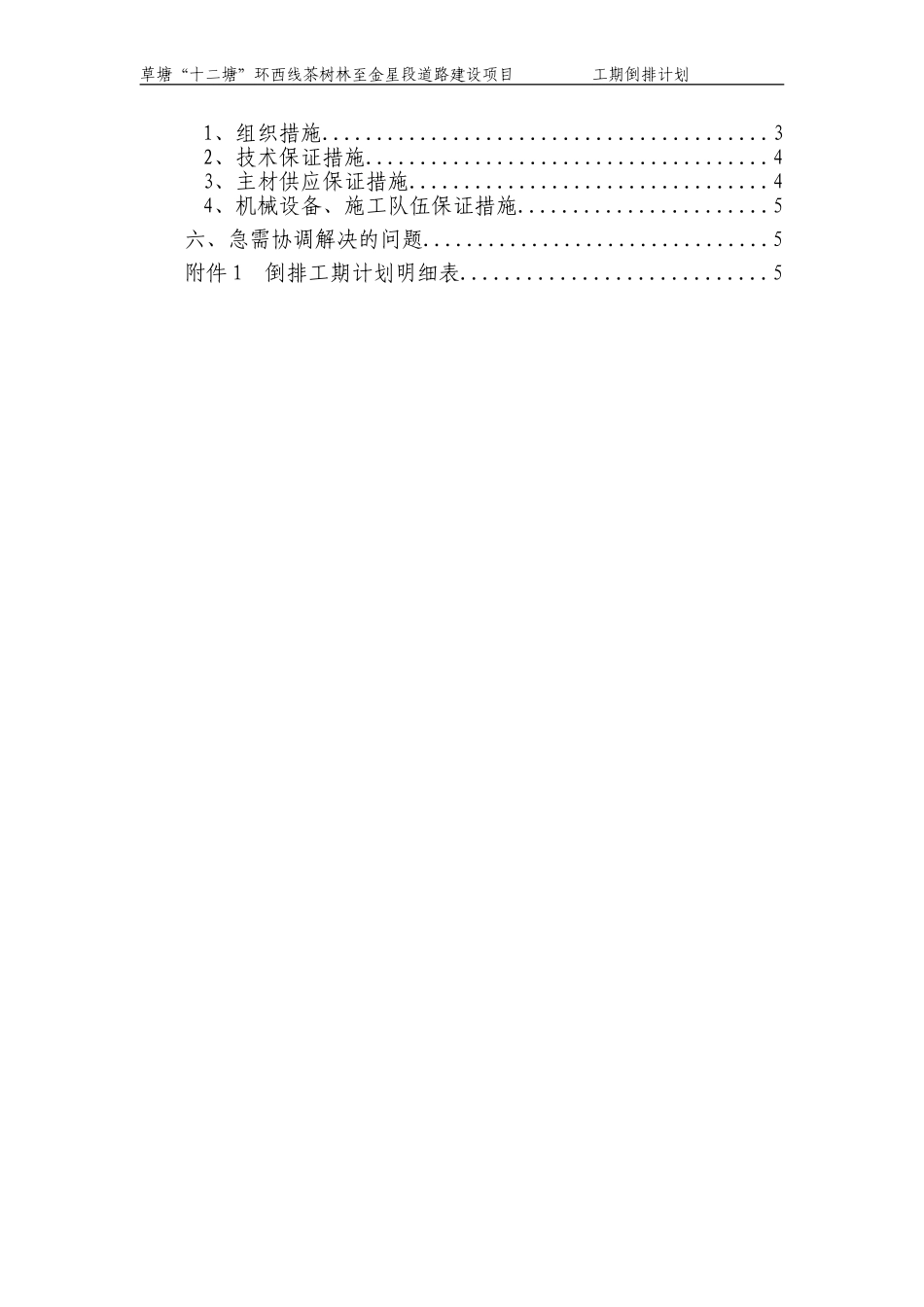

倒排工期计划_第2页
2/5

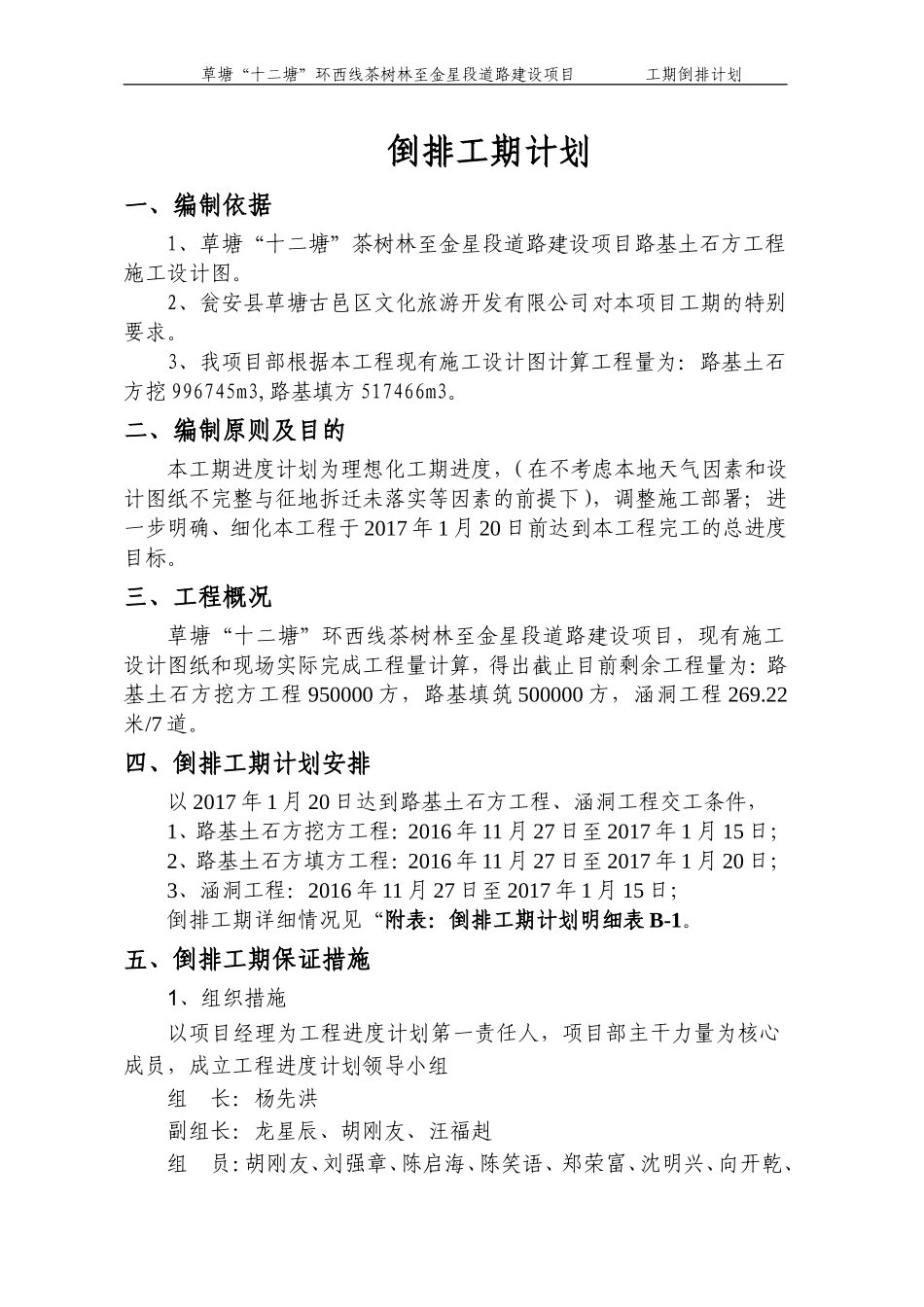

倒排工期计划_第3页
3/5
草塘“十二塘”环西线茶树林至金星段道路建设项目工期倒排计划草塘“十二塘”环西线茶树林至金星段道路建设项目倒排工期计划倒排工期计划江西赣红路桥工程有限公司草塘“十二塘”环西线茶树林至金星段道路建设项目二〇一六年十一月二十七日目录一、编制依据..........................................3二、编制原则及目的....................................3三、工程概况..........................................3四、倒排工期计划安排..................................3五、倒排工期保证措施..................................3草塘“十二塘”环西线茶树林至金星段道路建设项目工期倒排计划1、组织措施.........................................32、技术保证措施.....................................43、主材供应保证措施.................................44、机械设备、施工队伍保证措施.......................5六、急需协调解决的问题................................5附件1倒排工期计划明细表............................5草塘“十二塘”环西线茶树林至金星段道路建设项目工期倒排计划倒排工期计划一、编制依据1、草塘“十二塘”茶树林至金星段道路建设项目路基土石方工程施工设计图。2、瓮安县草塘古邑区文化旅游开发有限公司对本项目工期的特别要求。3、我项目部根据本工程现有施工设计图计算工程量为:路基土石方挖996745m3,路基填方517466m3。二、编制原则及目的本工期进度计划为理想化工期进度,(在不考虑本地天气因素和设计图纸不完整与征地拆迁未落实等因素的前提下),调整施工部署;进一步明确、细化本工程于2017年1月20日前达到本工程完工的总进度目标。三、工程概况草塘“十二塘”环西线茶树林至金星段道路建设项目,现有施工设计图纸和现场实际完成工程量计算,得出截止目前剩余工程量为:路基土石方挖方工程950000方,路基填筑500000方,涵洞工程269.22米/7道。四、倒排工期计划安排以2017年1月20日达到路基土石方工程、涵洞工程交工条件,1、路基土石方挖方工程:2016年11月27日至2017年1月15日;2、路基土石方填方工程:2016年11月27日至2017年1月20日;3、涵洞工程:2016年11月27日至2017年1月15日;倒排工期详细情况见“附表:倒排工期计划明细表B-1。五、倒排工期保证措施1、组织措施以项目经理为工程进度计划第一责任人,项目部主干力量为核心成员,成立工程进度计划领导小组组长:杨先洪副组长:龙星辰、胡刚友、汪福赳组员:胡刚友、刘强章、陈启海、陈笑语、郑荣富、沈明兴、向开乾、草塘“十二塘”环西线茶树林至金星段道路建设项目工期倒排计划刘汉兵、宋庆轩、杨胜友、余应华、龙星辰值班电话:杨先洪13368649197、汪福赳18375085418。工程进度计划领导小组负责项目“倒排工期计划”的编制、实施,负责对进度计划进行动态跟踪。(1)实行严格的项目责任制,在确保质量安全的前提下,对关键工期要严格控制,将总工期控制列为项目经理的主要责任目标之一,充分行使其项目部的指挥、协调的职能。(2)、根据工程具体情况,各工种设立专职工长,专职安全员负责,建立专业工长责任制,与项目经理签定责任书,对管理人员进行明确的分工,把责、权、利落实到每个人,让每个管理人员明确质量、工期目标,在整个施工过程中做到业绩与经济效益挂钩,赏罚分明。2、技术保证措施(1)、做好施工前的一切技术准备工作,在认真熟悉图纸、技术变更的基础上,及时制定、核实各种材料需用,彻底杜绝停工待料现象发生。(2)在不影响结构安全和使用功能,不浪费甲方投资的原则下,根据工期要求和施工情况,会同设计、监理、甲方一道,采取灵活、可行的技术措施,及时解决施工中的各种技术问题。(3)项目部对进度计划进行动态跟踪统计,如有偏差、滞后,则,查明原因,进行纠偏、调整,确保总体进度目标的实现。3、主材供应保证措施(1)公司在项目部设立办事机构,安排专人负责钢筋、水泥等原材的采购工作,安排主材采购专项资金,保证主材供应按需进行。(2)项目部已向外签定了4个石渣采购点。以保证路基填方材料的供应情况。(3)本工程混凝土工...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

倒排工期计划

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
