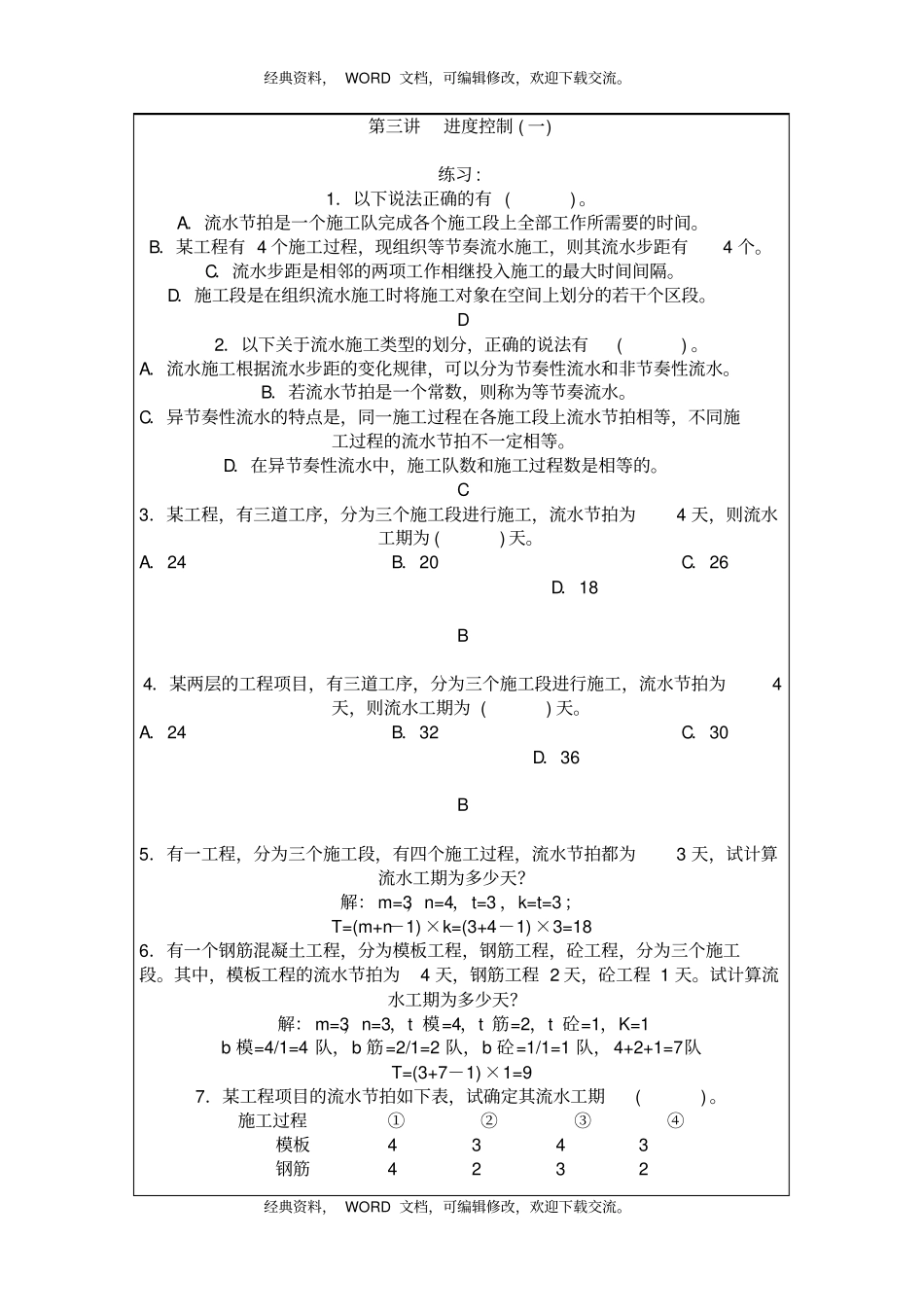

第三讲进度控制(一)练习:1.以下说法正确的有()
A.流水节拍是一个施工队完成各个施工段上全部工作所需要的时间
B.某工程有4个施工过程,现组织等节奏流水施工,则其流水步距有4个
C.流水步距是相邻的两项工作相继投入施工的最大时间间隔
D.施工段是在组织流水施工时将施工对象在空间上划分的若干个区段
D2.以下关于流水施工类型的划分,正确的说法有()

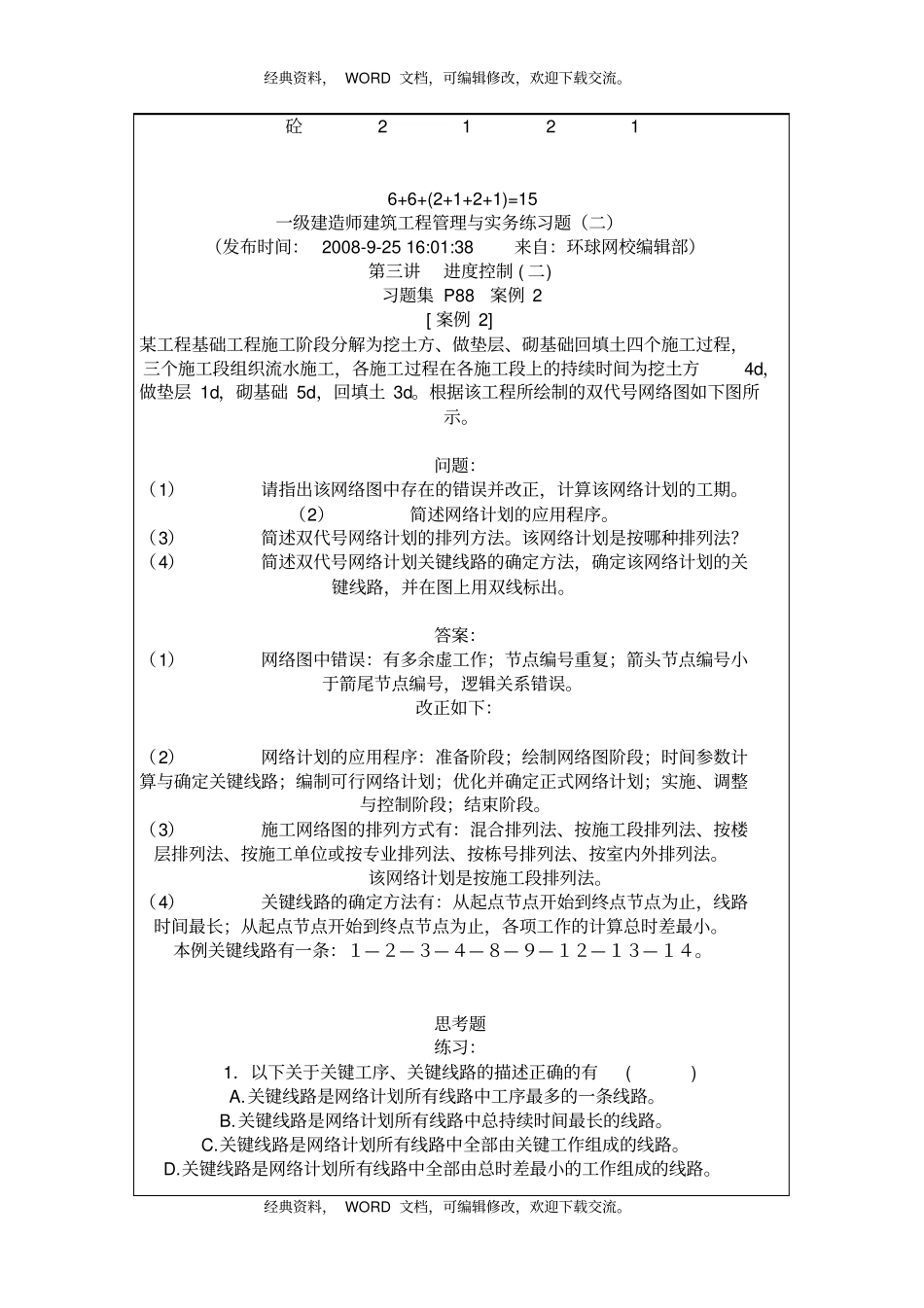

A.流水施工根据流水步距的变化规律,可以分为节奏性流水和非节奏性流水
B.若流水节拍是一个常数,则称为等节奏流水
C.异节奏性流水的特点是,同一施工过程在各施工段上流水节拍相等,不同施工过程的流水节拍不一定相等
D.在异节奏性流水中,施工队数和施工过程数是相等的
C3.某工程,有三道工序,分为三个施工段进行施工,流水节拍为4天,则流水工期为()天
A.24B.20C.26D.18B4.某两层的工程项目,有三道工序,分为三个施工段进行施工,流水节拍为4天,则流水工期为()天
A.24B.32C.30D.36B5.有一工程,分为三个施工段,有四个施工过程,流水节拍都为3天,试计算流水工期为多少天
解:m=3,n=4,t=3,k=t=3;T=(m+n-1)×k=(3+4-1)×3=186.有一个钢筋混凝土工程,分为模板工程,钢筋工程,砼工程,分为三个施工段
其中,模板工程的流水节拍为4天,钢筋工程2天,砼工程1天
试计算流水工期为多少天
解:m=3,n=3,t模=4,t筋=2,t砼=1,K=1b模=4/1=4队,b筋=2/1=2队,b砼=1/1=1队,4+2+1=7队T=(3+7-1)×1=97.某工程项
