1/6安全技术交底(二级)合同号起止桩号合同名称本次技术交底日期地点所属单位工程交底内容:一、交底范围:主线K5+300~K8+000段主线路基段三背回填施工
二、三背回填施工方法(一)、施工流程三背填筑施工工艺流程框图工作准备开挖台阶场地排水下层摊铺测量放线材料摊铺碾压检测确认回填尺寸场地清理合格不合格2/6工作准备→回填部位排水→测量放线以控制换填长度、宽度、高度→回填部位清理→开挖纵向搭接台阶→确认回填尺寸→基底夯实→检测合格→机械配合人工铺料→小型夯实机配合压路机碾压→检验合格→上层铺料1、涵洞桥台回填施工方法(1)根据设计图纸及施工规范要求,放出台背回填范围及标高范围
使用白灰洒出台背施工范围
(2)根据回填范围进行开挖,开挖使用挖掘机配合人工进行,结构物50cm范围内使用人工进行开挖,避免机械对结构物造成破坏
将台背回填施工范围内的杂物及地表有机土等非适用性材料清理干净
并开挖好临时排水沟,将地表水引至施工范围外
(3)场地清理完后,对原地面进行碾压,压实度要求为不小于94%
当地形坡率陡于1:5时,清除原地面植被后,用推土机或人工挖台阶,台阶宽度不小于2m,并能给机械作业提供充分工作面,做成2%~4%的向内倾斜坡,且开挖台阶、压实与路堤填筑应同步进行,以确保台阶稳定

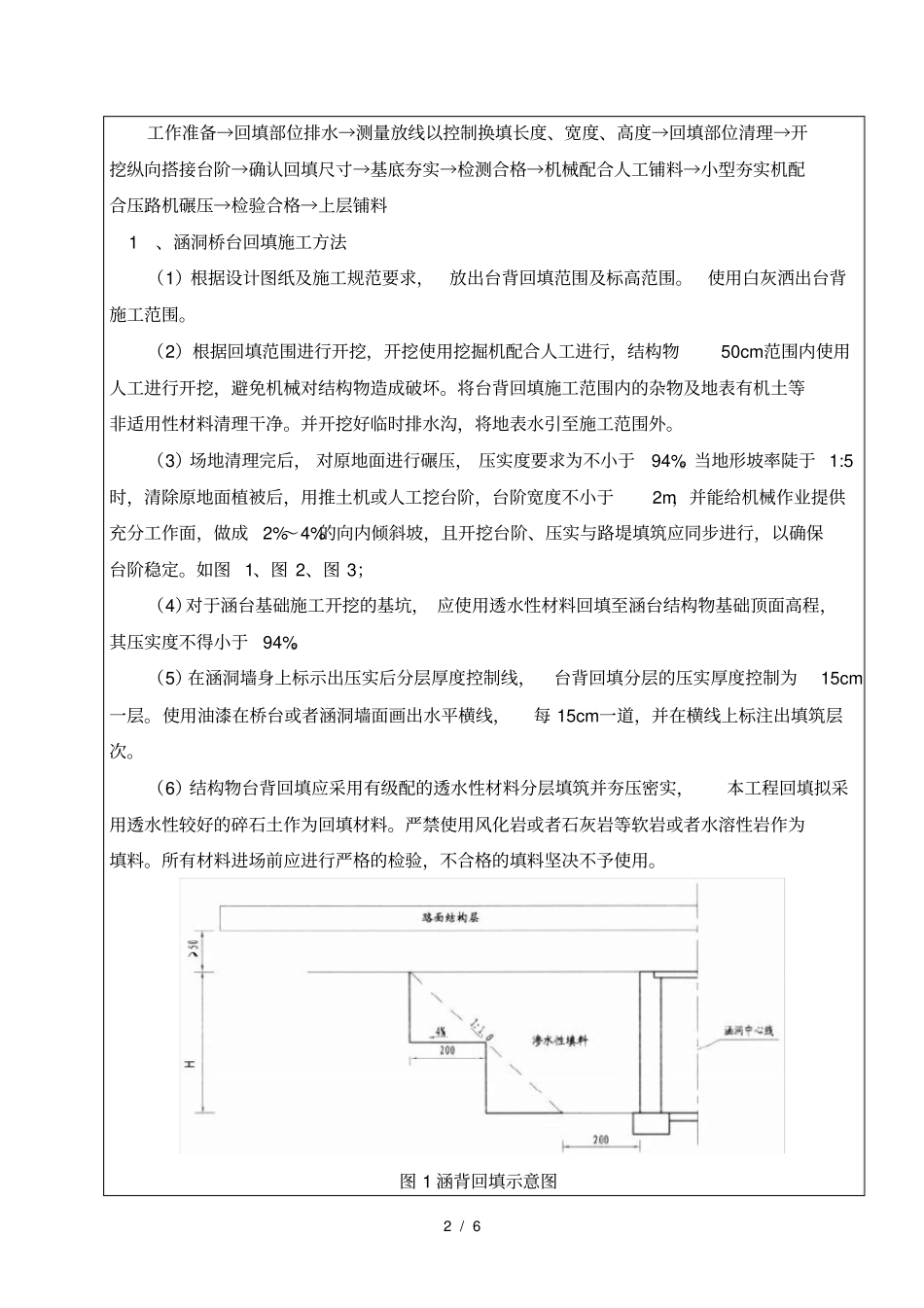

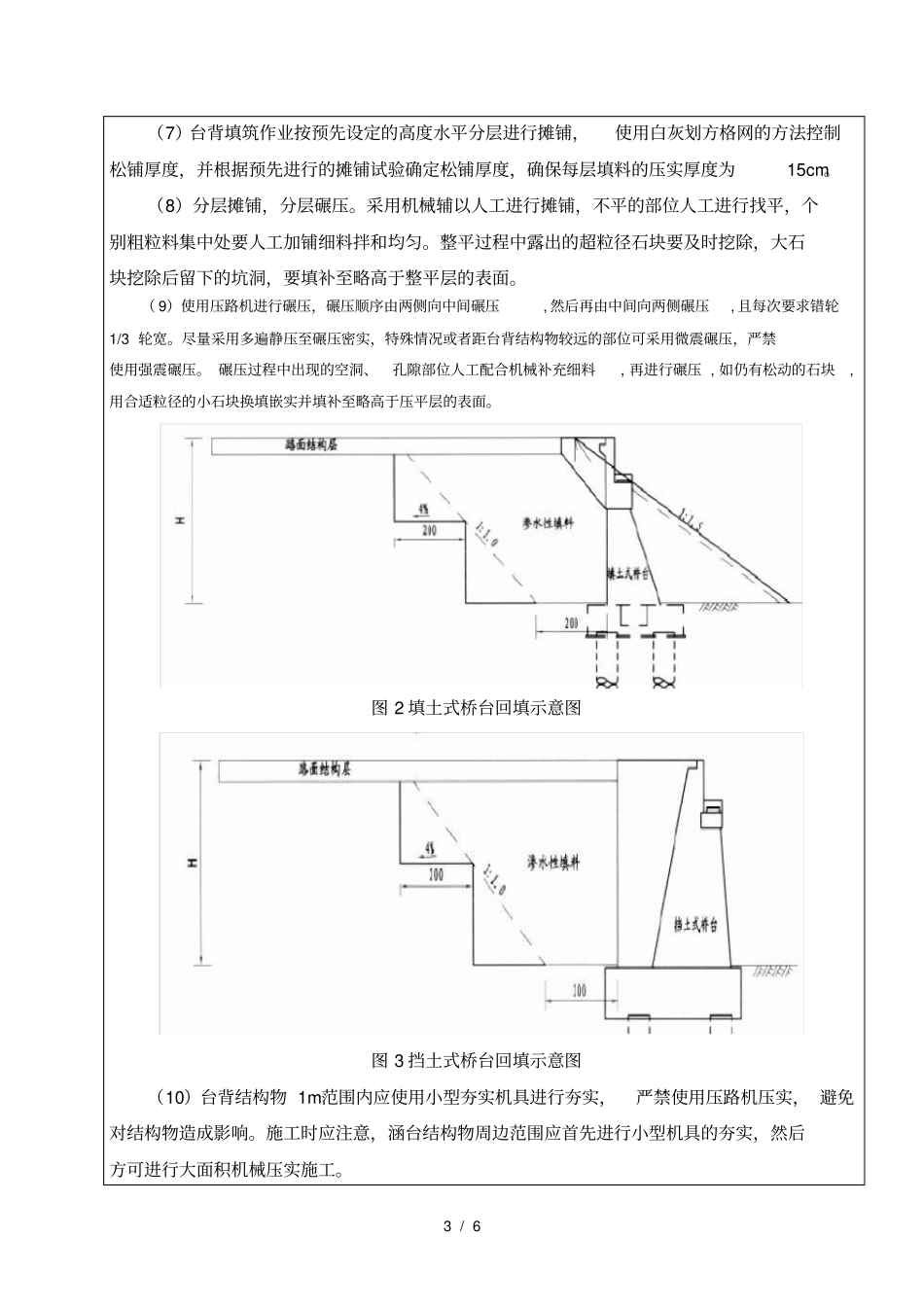

如图1、图2、图3;(4)对于涵台基础施工开挖的基坑,应使用透水性材料回填至涵台结构物基础顶面高程,其压实度不得小于94%
(5)在涵洞墙身上标示出压实后分层厚度控制线,台背回填分层的压实厚度控制为15cm一层
使用油漆在桥台或者涵洞墙面画出水平横线,每15cm一道,并在横线上标注出填筑层次
(6)结构物台背回填应采用有级配的透水性材料分层填筑并夯压密实,本工程回填拟采用透水性较好的碎石土作为回填材料
严禁使用风化岩或者石灰岩等软岩或者水溶性岩作为填料
所有材料进场前应进行严格的检验,不合格的填料
