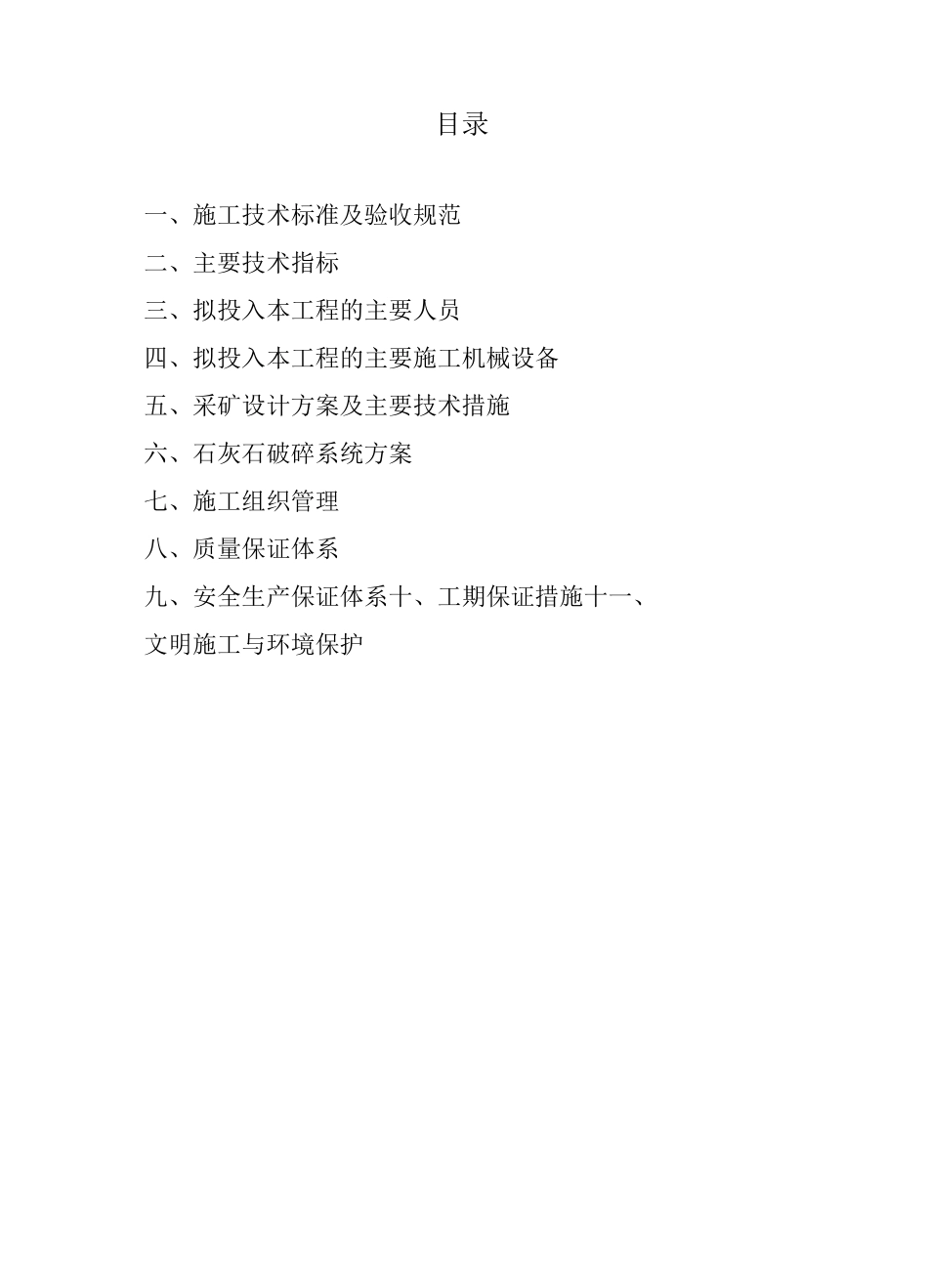

目录一、施工技术标准及验收规范二、主要技术指标三、拟投入本工程的主要人员四、拟投入本工程的主要施工机械设备五、采矿设计方案及主要技术措施六、石灰石破碎系统方案七、施工组织管理八、质量保证体系九、安全生产保证体系十、工期保证措施十一、文明施工与环境保护8、设计施工技术标准及验收规范1.《工程测量规范》GB50026—932.《土方与爆破工程施工及验收规范》GBJ2013.《爆破安全规程》GB6722--20034.《爆破作业人员安全技术考核标准》G1535.露天采矿设计手册二、主要技术指标1.生产能力100万吨/年;2.矿石粒度要求:4一8cm、8一12cm;3.成品石粒度合格率:大于95%;三、拟投入本工程的主要人员数量序号岗位名称数量技术职称l项目经理1工程师2项目副经理2工程师3财务负责人1会计师4技术部负责人1工程师5质量部负责人1工程师6后勤部负责人1技师7安全部负责人1安全工程师8穿孔班109爆破班1210挖装班121l运输班812破碎系统22合计78四、拟投入本工程的主要施工机械设备机械名称规格型号数量制造厂名挖掘机卡特324D2美国挖掘机(带液压破碎器)小松3601日本装载机CL08562柳州自卸汽车25t6陕西电焊机GS—5002柴油发电机组30KW1备用照明液压凿岩机D72瑞典阿特拉斯公司破碎系统1能力:500t/h砂轮机l切割机2油罐20m31水罐10m32小汽车二菱1小汽车尼桑皮卡2郑州五、采矿设计方案及主要技术措施(一)矿区地理位置及交通XX天业集团精河县晶羿矿业XX自有石灰石矿山在精河县境内,交通方便。矿区位于精河县38公里处,距厂区距离10km左右,开采标高~m,面积约km2,石灰石矿山承包方年生产能力预计在100万吨/年。(二)本工程采用的技术规范1、质量:石灰石粒度40—120mm,不得含有剥离土。2、开采方式:石灰石因矿体完全出露地表,故设计采用山坡露天开采方式。矿山开采必需按照甲方(精河县晶羿矿业XX)以及国土厅审核的矿山开发利用方案要求进行,根据XX要求采用潜孔钻、中深孔爆破方式,自上而下水平分层、台阶式采矿方法。由承包方对矿山进行规范、科学、合理开采。如矿体岩性发生变化达不到以上质量要求时,矿山管理人员有权立即停止不合格的开采面。3、开拓运输方案:根据矿体赋存情况及地形条件,确定矿山开拓运输方案为公路开拓汽车运输方案。4、台阶要素序号要素名称单位指标l台阶高度m182台阶坡面角度703米宽m4采区长度m5最小工作平盘宽度m5.主要技术措施5.1施工准备工作①•全面了解施工现场情况,地质结构②•根据建设单位的施工要求,进行测量放线工作。③•准备好施工所用的机械、配备好材料运输车辆,以保证施工要求和材料按时到现场。④•联系好施工用水及生活用水的水源。⑤•在施工现场搭设好临时设施及材料棚,以及保证施工人员的正常住宿和材料放置。5.2爆破施工工序和施工方法①•爆破施工作业流程图测量放线f清理表层f测量各个炮孔顶部高程f计算各个炮孔的深度f机械打眼f根据测量记录清孔验收f装药,堵塞、连接起爆网络f施工现场清理f爆破区域警戒f起爆f爆后检查哑炮处理f机械挖装。②•施工方法A•清理表面浮域风化层:作业带边线确定后,便进行清理表层浮域风化层。B.确定炮孔位置:根据已确定的作业带边线和爆破方案,确定炮孔位置,当所有的炮孔位置确定后,把炮孔位置的浮土全部清理干净。C•测量炮孔顶部:根据引测桩的高程,确定已清理完炮孔表面高程,同时对各个炮孔位置进行编号。D•机械打眼:按照已确定的炮位,利用阿特拉斯全液压D7爆破钻孔机钻至所要求的深度。E•孔验收:装药前,必须对炮孔进行验收用带有刻度的炮棍,插入孔内即可测量孔深:在测量过程中发现孔内有异物,应及时清理。F.药前应检查炮孔的位置、深度与方向是否符合爆破设计方案要求。将炮孔中有岩粉吹洗干净,如孔内有水要对炸药进行防潮处理,装药时,应严格按规定的炸药的品种,数量、位置进行、不得投掷,严禁使用铁器,不得用炮棍用力挤压或撞击,防止碰撞雷管引起爆炸事故,或将雷管脚线或导爆管拉的过紧,损伤不断,造成拒爆。G•堵塞、堵塞材料应选用易密实,不潮湿和有较好的塑性,不漏气的土料,如平细沙土、沙子、粘土等,堵塞要轻易密实,不得用力挤压,应保证其堵塞质量与...
