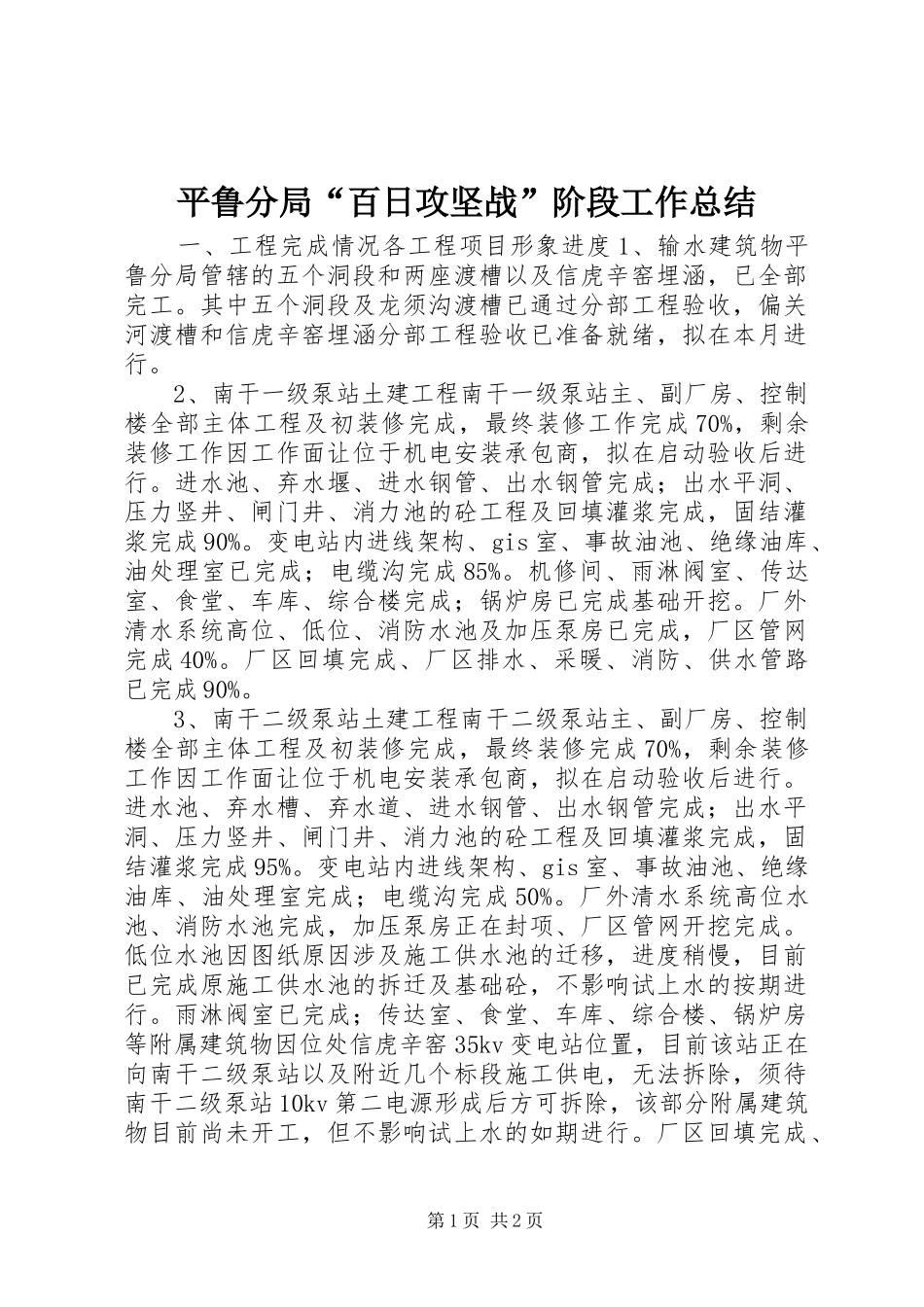

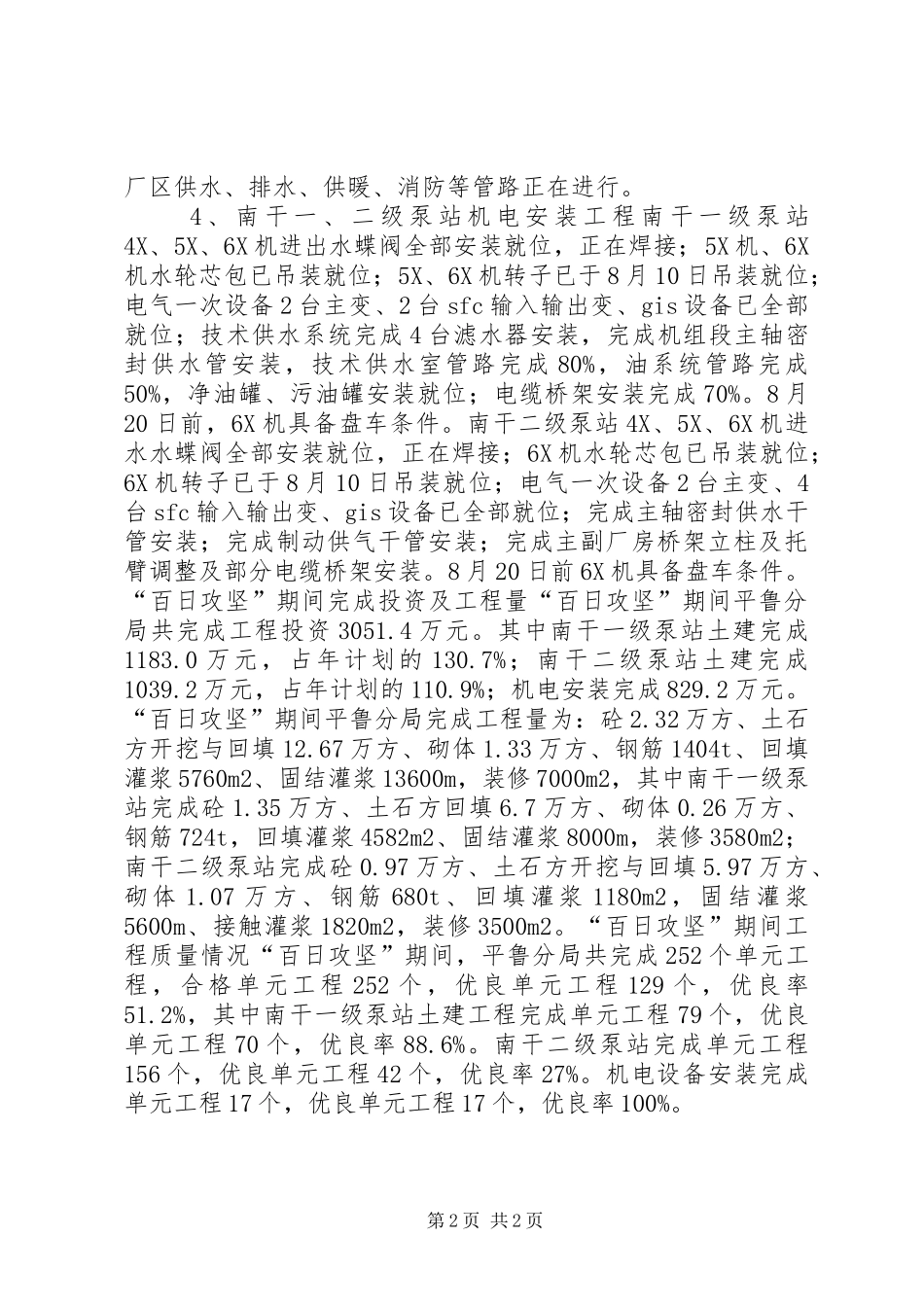

平鲁分局“百日攻坚战”阶段工作总结一、工程完成情况各工程项目形象进度1、输水建筑物平鲁分局管辖的五个洞段和两座渡槽以及信虎辛窑埋涵,已全部完工
其中五个洞段及龙须沟渡槽已通过分部工程验收,偏关河渡槽和信虎辛窑埋涵分部工程验收已准备就绪,拟在本月进行
2、南干一级泵站土建工程南干一级泵站主、副厂房、控制楼全部主体工程及初装修完成,最终装修工作完成70%,剩余装修工作因工作面让位于机电安装承包商,拟在启动验收后进行
进水池、弃水堰、进水钢管、出水钢管完成;出水平洞、压力竖井、闸门井、消力池的砼工程及回填灌浆完成,固结灌浆完成90%
变电站内进线架构、gis室、事故油池、绝缘油库、油处理室已完成;电缆沟完成85%
机修间、雨淋阀室、传达室、食堂、车库、综合楼完成;锅炉房已完成基础开挖
厂外清水系统高位、低位、消防水池及加压泵房已完成,厂区管网完成40%
厂区回填完成、厂区排水、采暖、消防、供水管路已完成90%
3、南干二级泵站土建工程南干二级泵站主、副厂房、控制楼全部主体工程及初装修完成,最终装修完成70%,剩余装修工作因工作面让位于机电安装承包商,拟在启动验收后进行
进水池、弃水槽、弃水道、进水钢管、出水钢管完成;出水平洞、压力竖井、闸门井、消力池的砼工程及回填灌浆完成,固结灌浆完成95%
变电站内进线架构、gis室、事故油池、绝缘油库、油处理室完成;电缆沟完成50%
厂外清水系统高位水池、消防水池完成,加压泵房正在封项、厂区管网开挖完成
低位水池因图纸原因涉及施工供水池的迁移,进度稍慢,目前已完成原施工供水池的拆迁及基础砼,不影响试上水的按期进行
雨淋阀室已完成;传达室、食堂、车库、综合楼、锅炉房等附属建筑物因位处信虎辛窑35kv变电站位置,目前该站正在向南干二级泵站以及附近几个标段施工供电,无法拆除,须待南干二级泵站10kv第二电源形成后方可拆除,该部分附属建筑物目前尚未开
