施工进度计划报审表工程名称:太平110kV变电站新建工程编号:致四川惠特电力投资建设有限公司建筑分公司太平110kV变电站新建工程监理项目部:现报上太平110kV变电站新建工程施工进度计划,请审查
附件:太平110kV变电站新建工程施工进度计划施工项目部(章):项目经理:______________日期:______________专业监理工程师审查意见:专业监理工程师:____________日期:____________总监理工程师审批意见:监理项目部(章):总监理工程师:______________日期:______________注本表一式四份,由施工项目部填报,业主项目部、监理项目部各一份,施工项目部存一份

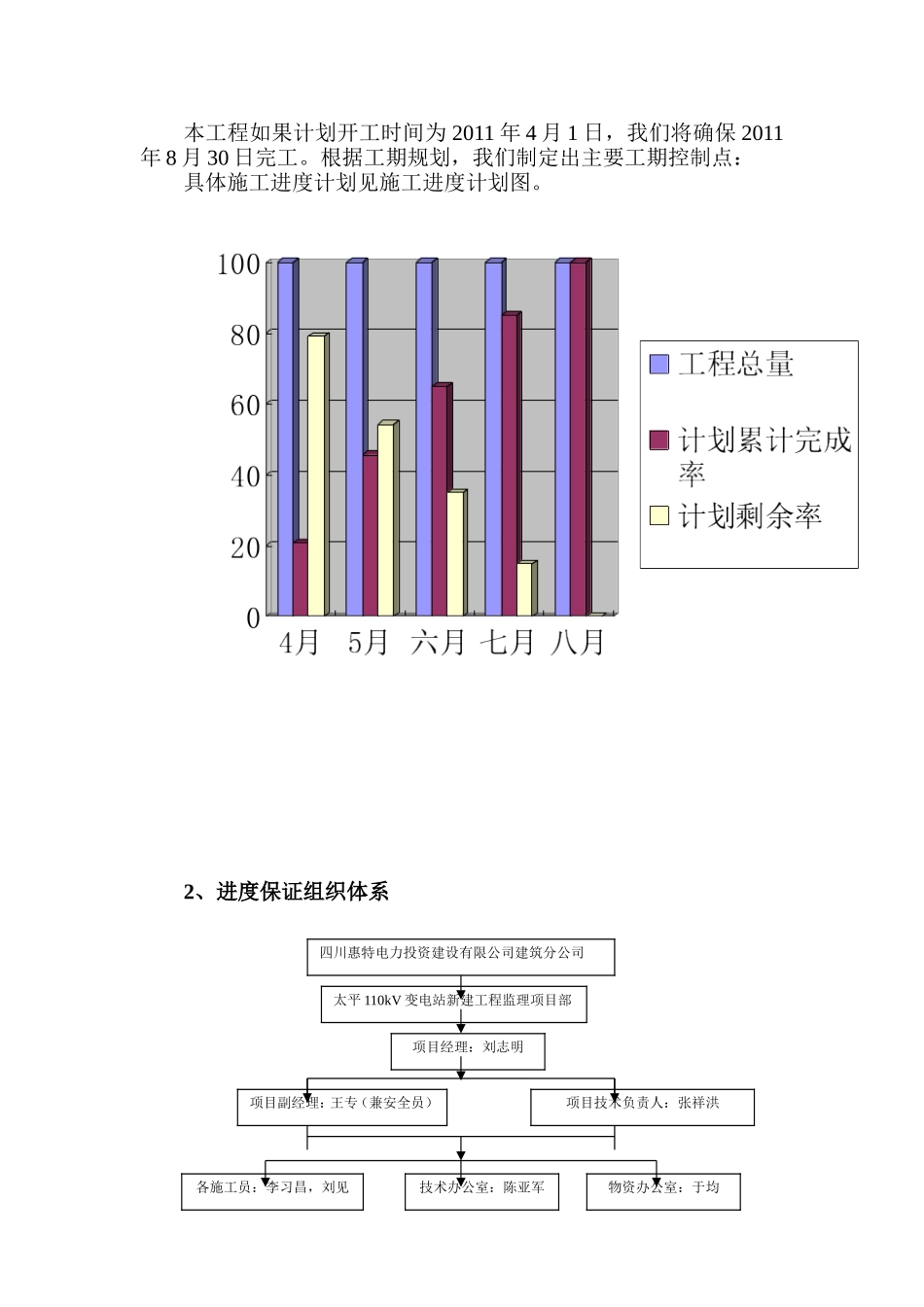

太平110kV变电站新建工程施工进度计划1工期规划本工程如果计划开工时间为2011年4月1日,我们将确保2011年8月30日完工
根据工期规划,我们制定出主要工期控制点:具体施工进度计划见施工进度计划图

2、进度保证组织体系项目经理:刘志明四川惠特电力投资建设有限公司建筑分公司太平110kV变电站新建工程监理项目部各施工员:李习昌,刘见项目副经理:王专(兼安全员)物资办公室:于均技术办公室:陈亚军项目技术负责人:张祥洪3、进度控制体系a、建立施工项目计划系统,对整个工程实行进度计划控制
首先编制各个施工项目的进度计划,作业计划,计划编制的对象由大到小,计划的内容从粗到细
编制时从总体到局部,逐层进行控制目标分解,以保证计划控制目标落实
b、建立项目进度实施组织系统,保证施工项目进度计划的实施
此系统由项目经理及包括劳动力组织、施工材料设备调配、采购运输、资金能源各职能部门及各专业施工班组共同组成,共同按照计划规定的目标去落实,完成各自的责任和任务,保障计划的完成
c、建立项目进度的检查控制系统
即在从项目经理到各职能部门,各施工班组设有一个专门的部门或人员进行
