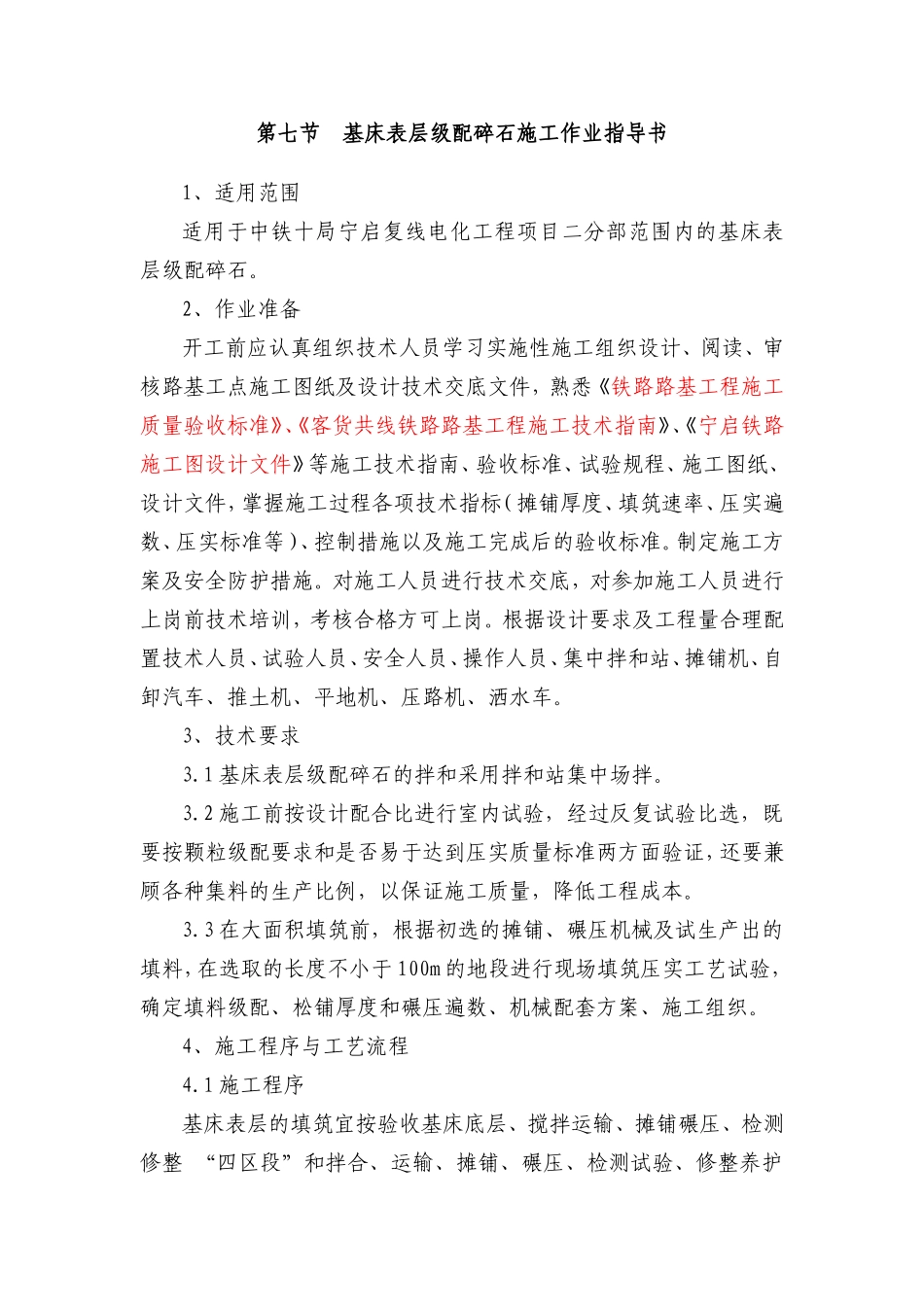

第七节基床表层级配碎石施工作业指导书1、适用范围适用于中铁十局宁启复线电化工程项目二分部范围内的基床表层级配碎石
2、作业准备开工前应认真组织技术人员学习实施性施工组织设计、阅读、审核路基工点施工图纸及设计技术交底文件,熟悉《铁路路基工程施工质量验收标准》、《客货共线铁路路基工程施工技术指南》、《宁启铁路施工图设计文件》等施工技术指南、验收标准、试验规程、施工图纸、设计文件,掌握施工过程各项技术指标(摊铺厚度、填筑速率、压实遍数、压实标准等)、控制措施以及施工完成后的验收标准
制定施工方案及安全防护措施
对施工人员进行技术交底,对参加施工人员进行上岗前技术培训,考核合格方可上岗
根据设计要求及工程量合理配置技术人员、试验人员、安全人员、操作人员、集中拌和站、摊铺机、自卸汽车、推土机、平地机、压路机、洒水车
3、技术要求3
1基床表层级配碎石的拌和采用拌和站集中场拌
2施工前按设计配合比进行室内试验,经过反复试验比选,既要按颗粒级配要求和是否易于达到压实质量标准两方面验证,还要兼顾各种集料的生产比例,以保证施工质量,降低工程成本
3在大面积填筑前,根据初选的摊铺、碾压机械及试生产出的填料,在选取的长度不小于100m的地段进行现场填筑压实工艺试验,确定填料级配、松铺厚度和碾压遍数、机械配套方案、施工组织

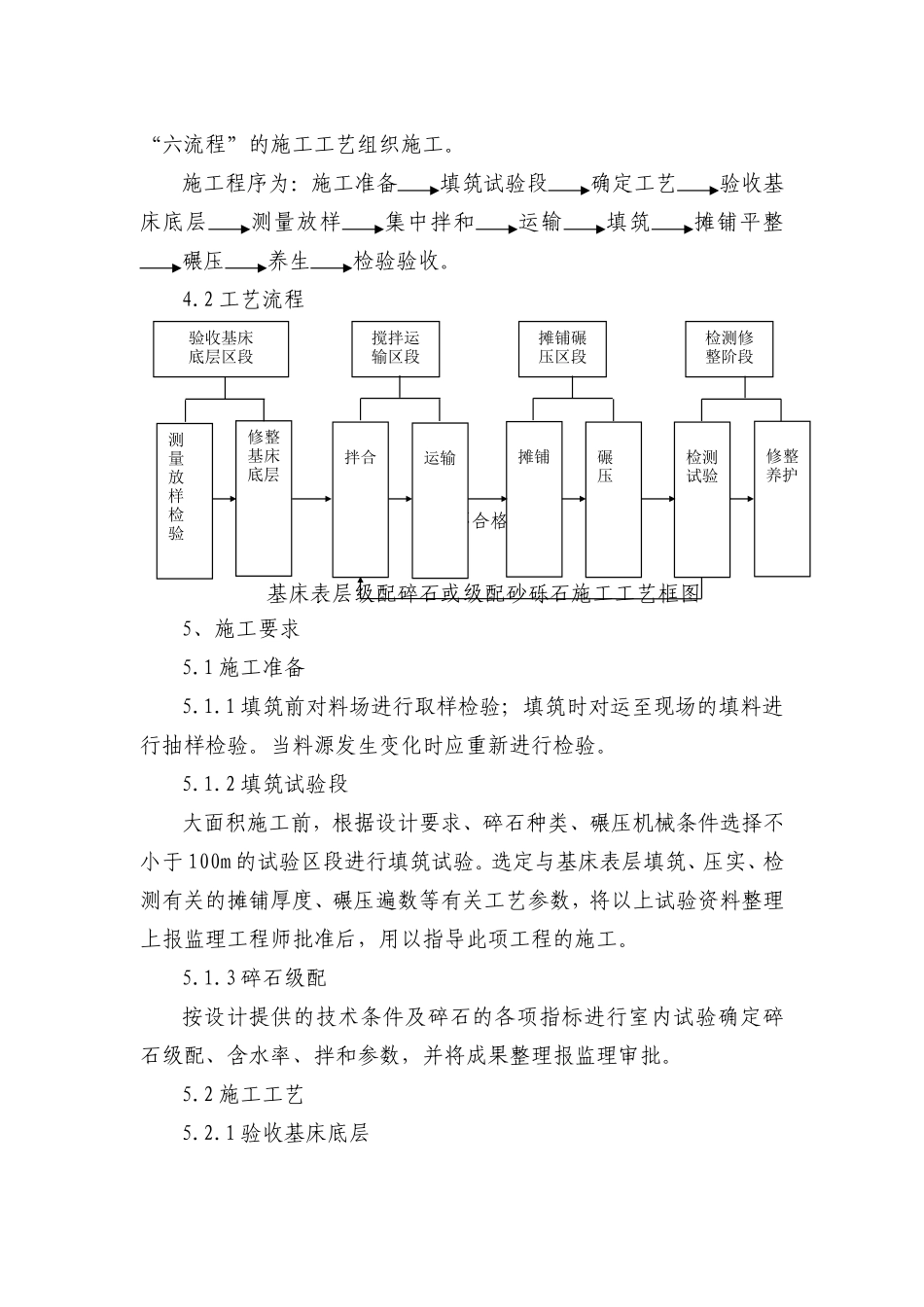

4、施工程序与工艺流程4
1施工程序基床表层的填筑宜按验收基床底层、搅拌运输、摊铺碾压、检测修整“四区段”和拌合、运输、摊铺、碾压、检测试验、修整养护“六流程”的施工工艺组织施工
施工程序为:施工准备填筑试验段确定工艺验收基床底层测量放样集中拌和运输填筑摊铺平整碾压养生检验验收
2工艺流程不合格基床表层级配碎石或级配砂砾石施工工艺框图5、施工要求5
1施工准备5

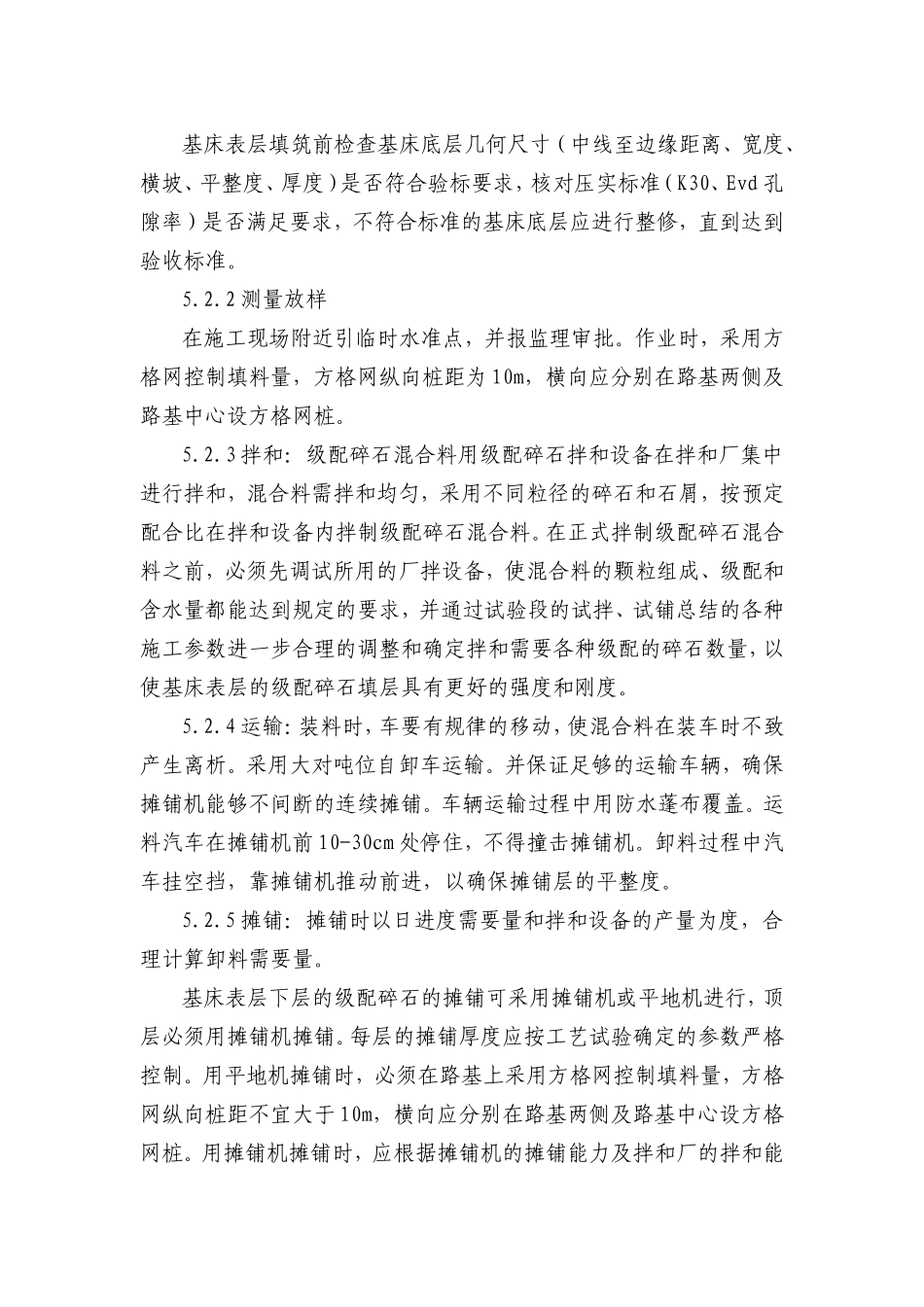

1填筑前对料场进行取样检验;填筑时对运至现场的填料进行抽样检验
当料源发生变化时应重新进行检验
