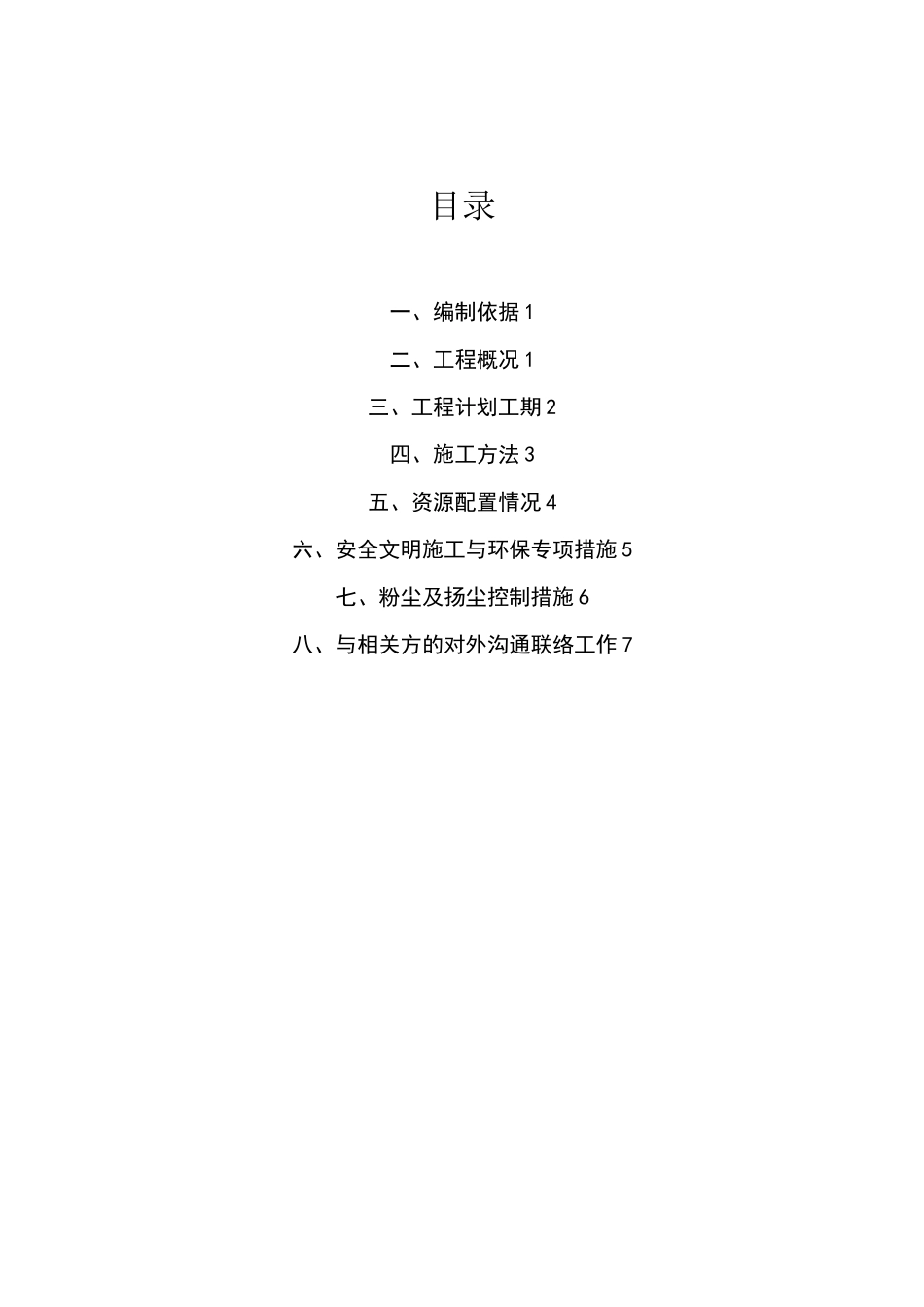

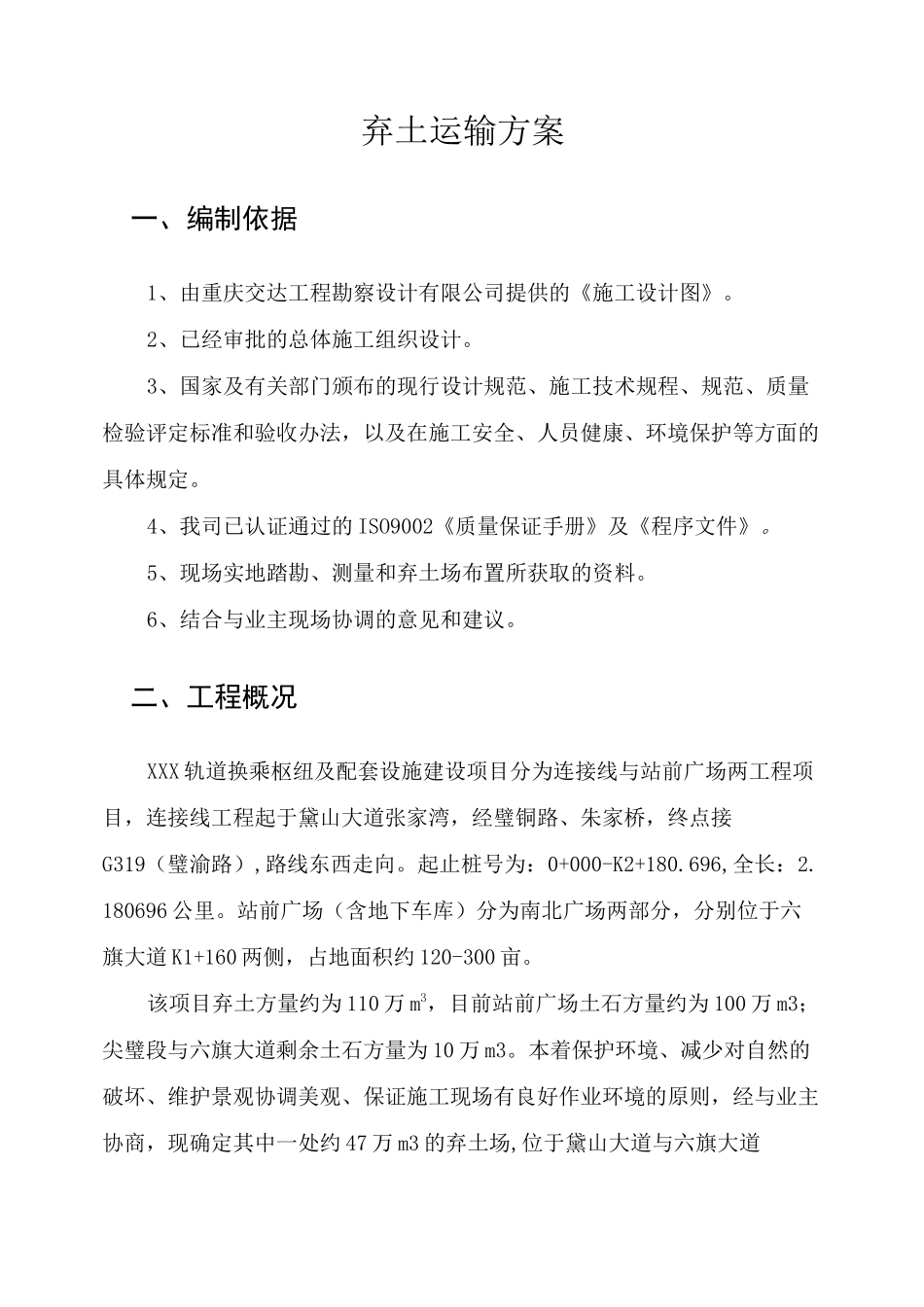

XXX轨道换乘枢纽及配套设施建设项目XXX工程弃土运输方案编制人:XXX复核人:XXX审核人:XXXxxxxx工程(集团)股份有限公司xxx轨道换乘枢纽及配套设施建设项目xxx工程项目经理部目录一、编制依据1二、工程概况1三、工程计划工期2四、施工方法3五、资源配置情况4六、安全文明施工与环保专项措施5七、粉尘及扬尘控制措施6八、与相关方的对外沟通联络工作7弃土运输方案一、编制依据1、由重庆交达工程勘察设计有限公司提供的《施工设计图》
2、已经审批的总体施工组织设计
3、国家及有关部门颁布的现行设计规范、施工技术规程、规范、质量检验评定标准和验收办法,以及在施工安全、人员健康、环境保护等方面的具体规定
4、我司已认证通过的ISO9002《质量保证手册》及《程序文件》
5、现场实地踏勘、测量和弃土场布置所获取的资料
6、结合与业主现场协调的意见和建议
二、工程概况XXX轨道换乘枢纽及配套设施建设项目分为连接线与站前广场两工程项目,连接线工程起于黛山大道张家湾,经璧铜路、朱家桥,终点接G319(璧渝路),路线东西走向
起止桩号为:0+000-K2+180
696,全长:2
180696公里
站前广场(含地下车库)分为南北广场两部分,分别位于六旗大道K1+160两侧,占地面积约120-300亩
该项目弃土方量约为110万m3,目前站前广场土石方量约为100万m3;尖璧段与六旗大道剩余土石方量为10万m3
本着保护环境、减少对自然的破坏、维护景观协调美观、保证施工现场有良好作业环境的原则,经与业主协商,现确定其中一处约47万m3的弃土场,位于黛山大道与六旗大道K0+000平交道口的西侧
经实地察看黛山大道西侧人行道边有一条原有机耕道横跨黛山大道绿化带,为方便运输车辆通行,特在原有的机耕道口新建一条通往弃土场的便道,便道宽度为8m,长度约为500m,因运输路线需横穿黛山大道,为避免对
